1.一年时间可以建成一座学校
亳州三十一中项目总建筑面积约为11万平方米,合同工期370天,质量目标为合格,是安徽公司第一个学校类EPC项目。
2017年9月15日
项目开工。
项目执行经理洪志全作抢工动员讲话。他表示,亳州三十一中项目是亳州市重点工程,工期紧,任务重,项目团队一定不辜负各级领导的重托,重合同,守信用,用智慧和汗水交一份满意的答卷。
2017年10月7日

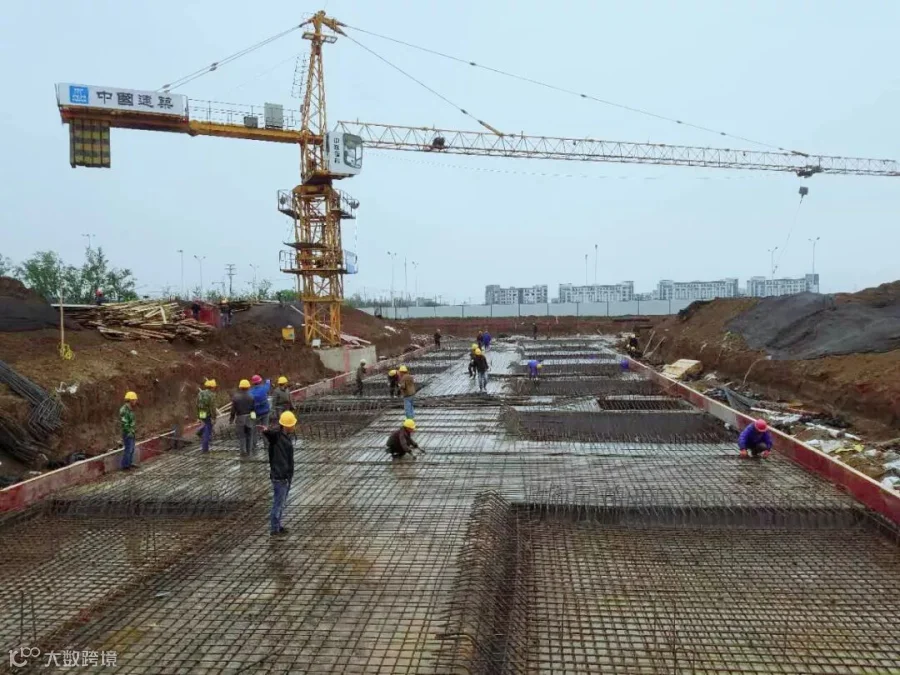

中学部独立基础完成。
施工人员分两班轮换上岗,持续浇筑两天两夜,充分吸取小学部成功浇筑的经验,认真控制混凝土的塌落度、初凝和终凝时间,对混凝土的振捣和收面的施工方法及步骤进行了严格的管理,有效确保了浇筑的整体观感和实体质量。
2017年10月30日

小学部主体封顶。
小学部教学楼主体结构封顶是项目团队勠力同心、攻坚克难的成果,员工夜以继日,以突破常规工效两倍的态势强力推进,最终在10月30日顺利完成封顶节点,赢得业主一片喝彩。项目以”忠诚敬业、公而忘私”的超英精神为导向,重协调、促工序,着力实施过程精品战略,实现了主体施工过程的平稳有序、优质高效。
2018年3月10日
装饰装修启动。
项目部严格按照业主要求工期进行施工部署,合理调控各成员的工作职责,充分利用资源。施工过程中,保持和业主、设计方、监理、总包、各分包的紧密联系,发现问题及时处理、整改。为协调交叉作业及配合工作,组织召开专题会议,现场解决问题,为确保工程顺利推进奠定了基础。
2018年11月3日
竣工验收。
由亳州市建筑工程质量监督站、教育局、重点局、设计、勘察、监理等单位人员组成的验收组,对亳州市第三十一中学项目进行竣工验收。验收组深入施工现场,从工程安全、施工质量、工程完成情况、工程资料等方面进行了细致检查,认为该工程全过程管理符合要求,严格执行法律法规和强制性标准,一致同意通过验收。
2.一年时间可以成为更优秀的自己
洪志全
项目执行经理
精瘦、干练、随和,敢打善拼的干劲仿佛取之不尽用之不竭,他时时兢兢业业,事事踏踏实实,在团队中,他就是“大班长”。
曹勐
项目生产经理
首次面对EPC的施工管理模式,他沉着学习,冷静应对,施工现场的早出晚归,将他锻炼成为名副其实的“现场抓手”。
张鹏
项目生产副经理
“宗教般的信仰,初恋般的热情”,他乐于、甘于从事别人眼里苦的、累的建筑工作,他每天都充满激情,这种状态是真正地把工作当追求,把岗位当使命。
邓顺刚
项目安全主管
他永远会随身携带着一个小小的记录本,上面密密麻麻记录的,有他在工作中新学到的知识,有他在维修设备时发现的新问题,也有他想到的解决方法,“安全不牢,地动山摇”,而他则是项目部牢靠的“安全卫士”。
童佳
项目片区经理
虽是青春年少的片区经理,但他已先后经历阜阳人民医院和亳州还原小区两个项目的竣工,他的“青春”是那么自信、那么沉稳。
申金辉
项目施工员
曾迷茫,曾彷徨,但他顶住压力,迎难而上,敢担责任,大胆工作。他始终坚持有问题没有解决就绝不下班的决心,仅用2个月时间,原来进度最慢的女生宿舍实现反超,现场文明、质量、班组作风等焕然一新,综合考核名列项目第一,成为所有栋号的标杆。
3.表扬信

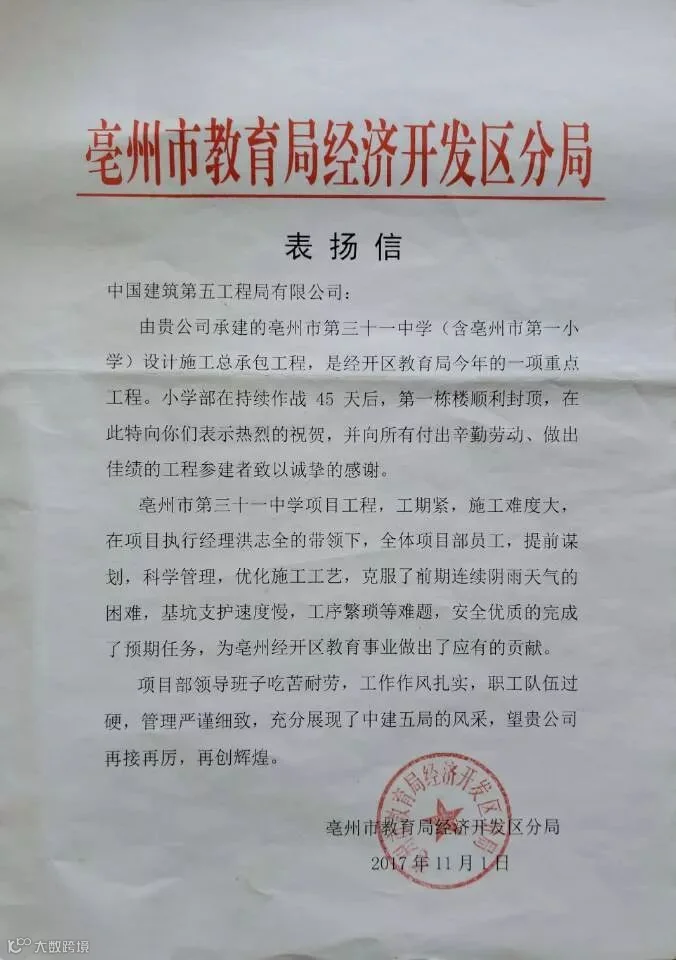

小学部在持续作战45天后,第一栋楼顺利封顶,项目部获赞。

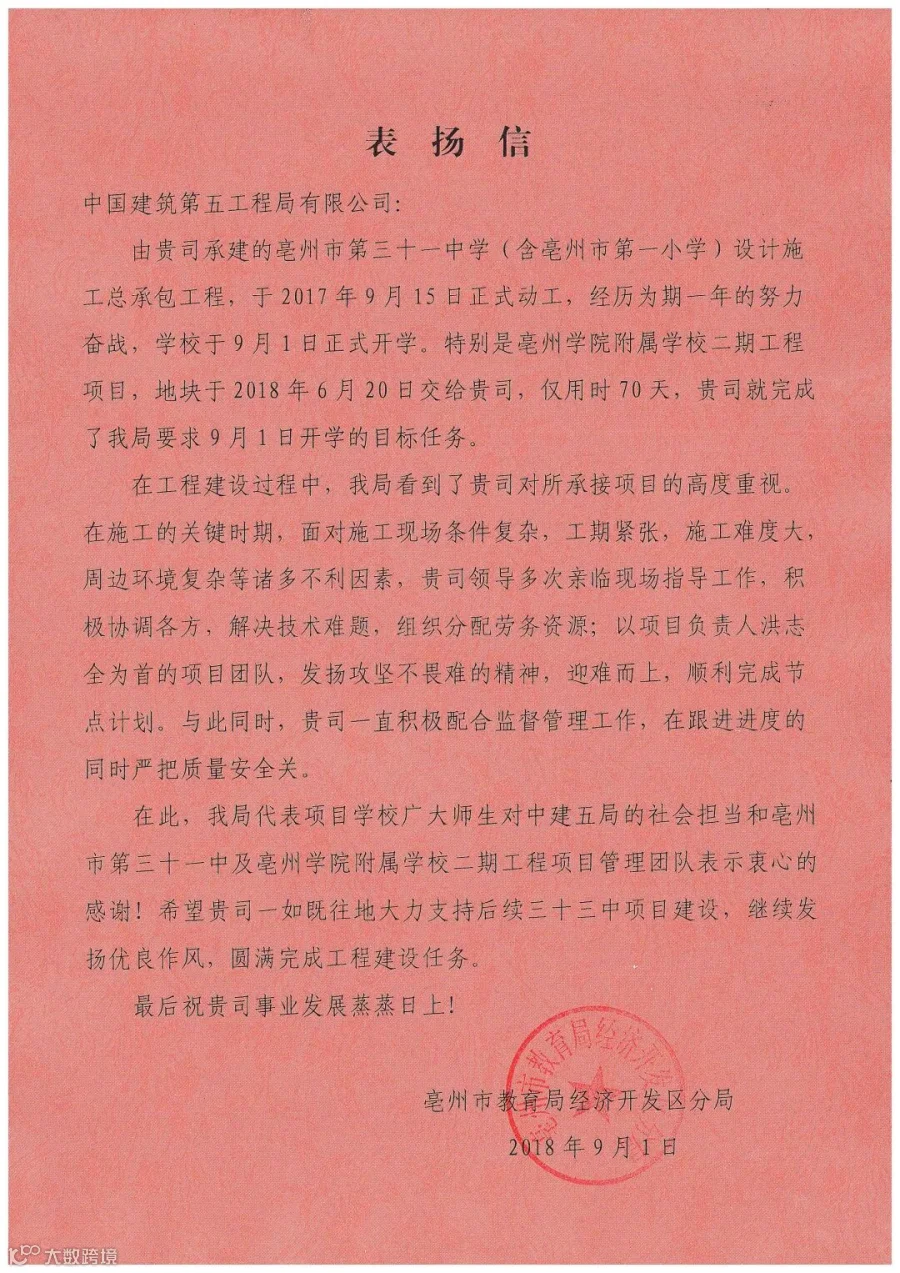

为期一年的努力奋战,完成9月1日开学的目标任务,尤其是仅用时70天便完成亳州学院附属学校二期工程,项目部获赞。
