筑港

征程

黄玉震

原一航局五公司

潜水工段长

1943年出生,长期从事一线施工,曾参与秦皇岛港煤码头三期、四期工程,锦州港等工程,曾获全国劳动模范、河北省劳动模范、中国海员工会金锚奖。

记者

我们当时在怎样的背景下参与到秦皇岛港煤三期、四期工程的?

黄玉震:

1987年初,我们接到秦皇岛港三期、煤四期工程任务,要把秦皇岛港港建设成世界先进水平能源大港。党中央和国务院极为重视,交通部还专门派来领导在现场督战,提出“大干三个一百天”的要求。能参与国家能源建设,这是千载难逢的机会,我们每个人都感觉非常光荣,但是压力也是非常大的。

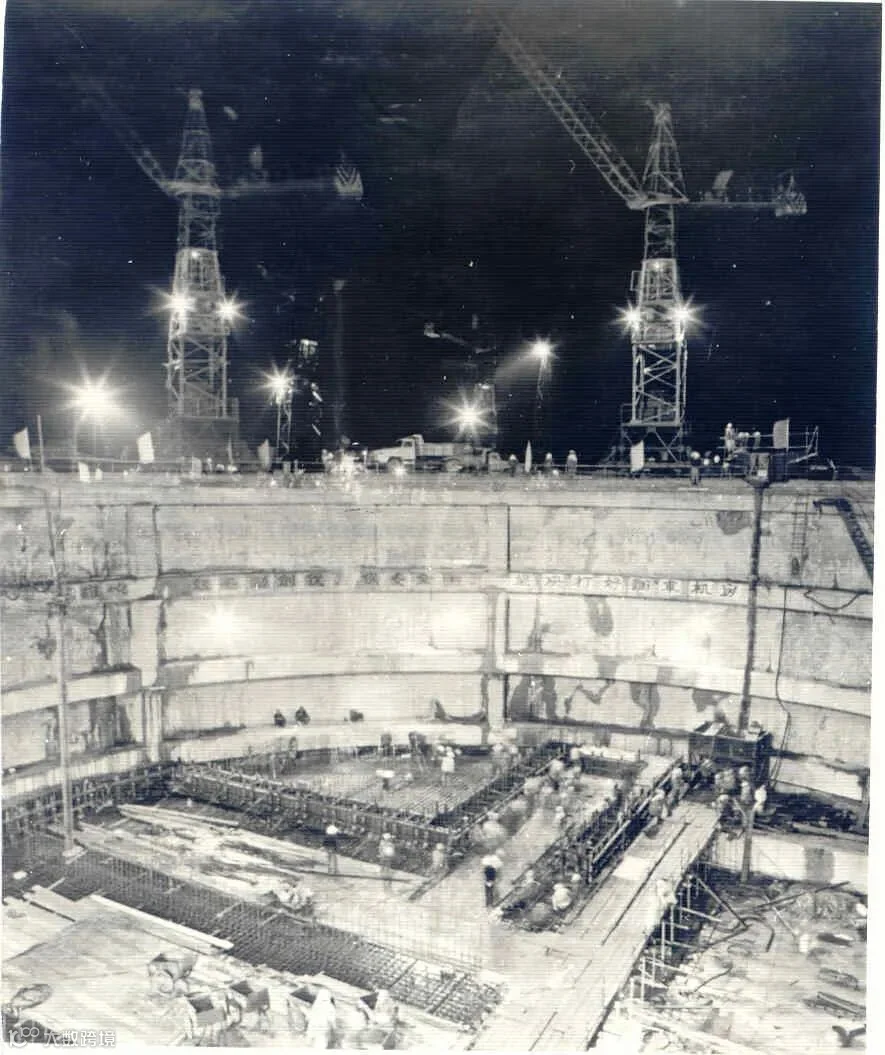

工程煤底板浇注

记者

面对紧张的工期,我们是如何应对的?

黄玉震:

项目部上下层层动员,以最快速度打开大干局面。当时,我所在的五队负责水下安装,这是整个码头的基础。我们如果不能按时交付任务,上部的沉箱安装、混凝土结构、船机调试一系列后续工程就不能如期开始。

秦皇岛港煤码头三期工程

记者

我们施工过程中难点主要在哪里?我们是如何克服的?

黄玉震:

水的流速是其中的一个难点,它大得超出我们的想象。当时我们用铁管制成的测量硬尺,测量水深,水流流速大得有时已经把测量尺都撞弯、撞偏了,这导致了测出的数据不准确。后来我们用土办法解决,在测量尺的中央部位拴一根绳子,逆着水流的方向拉。

作业区域位于外海,掩护少、涌大浪急、每个月作业天数是非常少的,为了克服种种难题,我们秉着“小风小浪当好天”的原则,安两个作业班轮流作业,一个是早上6点到中午12点,一个是中午12点到晚上6、7点钟,最终把船拖出去上料。

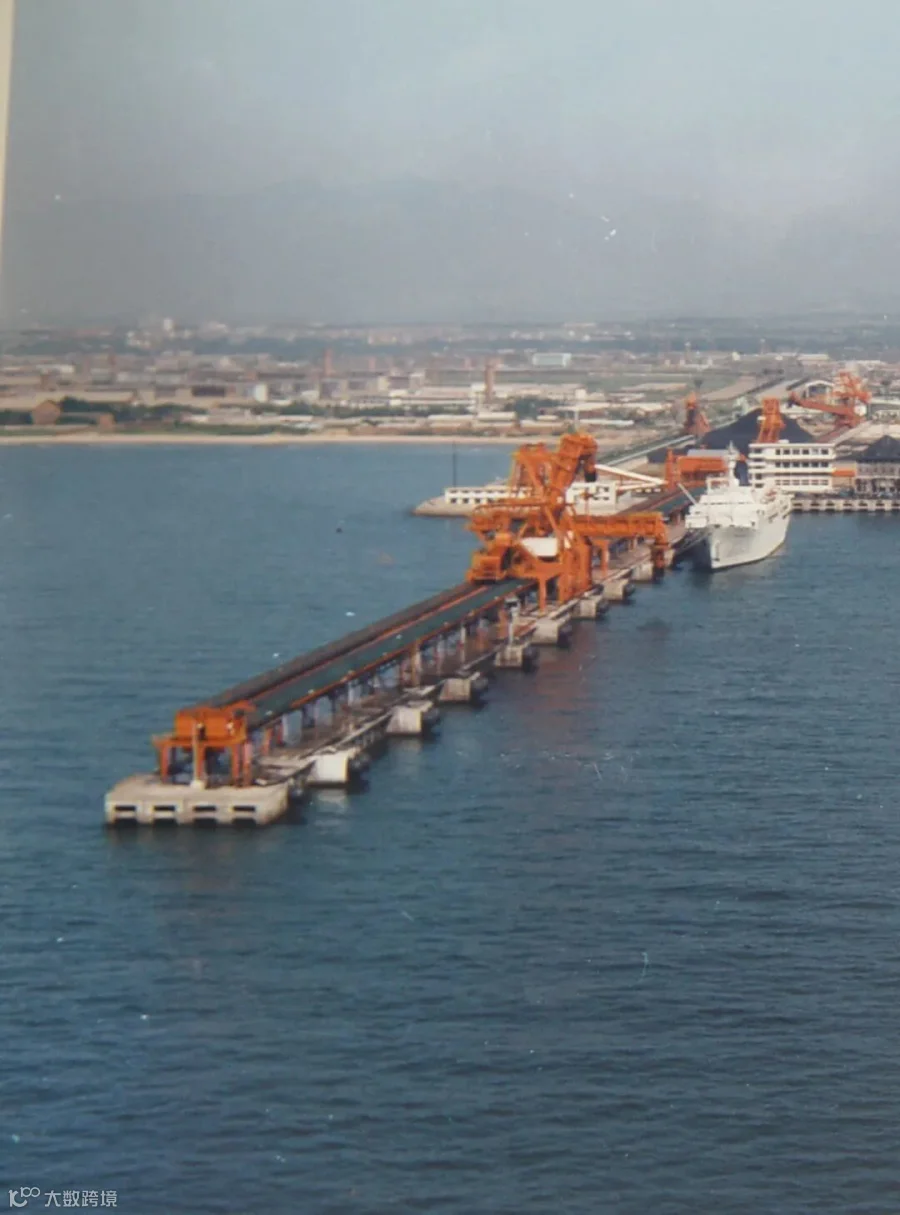

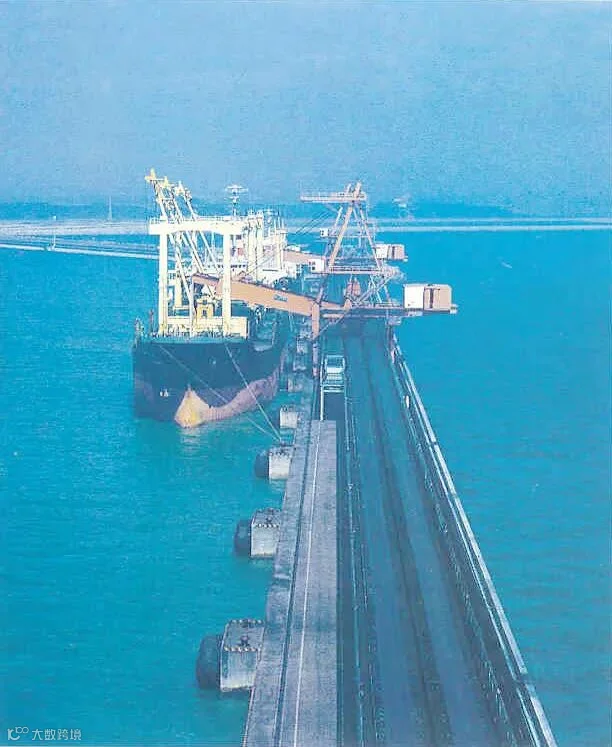

秦皇岛港煤码头工程图

记者

在这段建设经历中,哪些令您难忘?

黄玉震:

17米深的水下施工,要求潜水员最多作业两个小时。为了抢工期,当时很多潜水员,特别是党员、老职工,冒着超期的风险,圆满地完成了一项项任务。经过所有人的努力,我们按照既定工期,保质保量完成了这项工程,还获评了鲁班奖,这是各级领导、全体同志共同努力的结果。

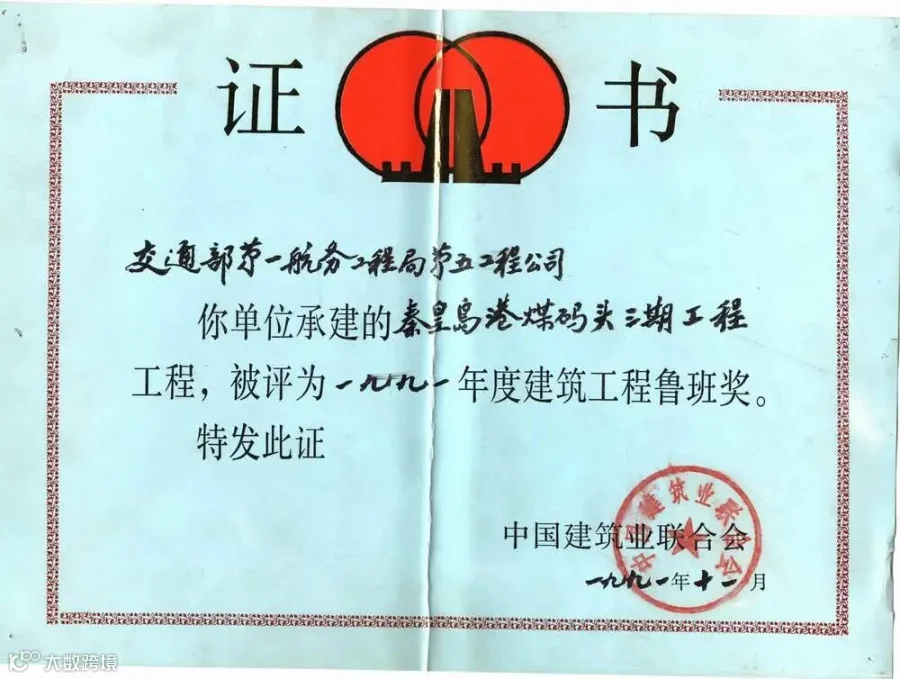

秦皇岛港煤码头三期工程被评为鲁班奖

记者

后来我们又参与到哪些工程建设?

黄玉震:

后来,我们来到了锦州港,港口虽然不大,只有几个万吨级的泊位,但社会意义巨大。当时,锦州是一个守在海边没有港口的城市,辽宁省领导很关注锦州港的建设。之前有个单位在这里在这里吃了“败仗”,所以我们压力很大。

锦州港散杂货泊位

记者

当时建设过程是怎样的?

黄玉震:

一期杂货码头施工比较顺利,我们基础整平、沉箱安装等,都按期完工。我们用满意的工期、满意的质量,回报了锦州市领导和290万锦州市民对锦州港的期盼。

锦州港全貌

记者

在参建过程中,哪次经历令您印象深刻?

黄玉震:

当时出运沉箱时,突然遭遇到了大风,把沉箱打到了海底,进而影响了施工进度,还惊动了整个一航局。为此,我们着手沉箱打捞,整个施工现场非常开阔,浪来的时候,没办法躲避,大潮有4米到5米的潮差。

为了打捞沉箱,我们重新设计了沉箱舱盖。打捞时,沉箱盖也是几度上下,为作业增加了难度,有时候刚封好沉箱舱盖,还没来得及加固,便又被风打回到海里,只能下水先去捞舱盖。

由于锦州港没有地方驻船,我们只能回到葫芦岛港停泊,航程约两个小时,有时候天气好,结果走到一半,风浪就起来了,没办法只能拖回去;有时候刚准备驻位,已经下了锚,还没等驻好,风浪又起来了,站都站不稳,也只好回去。

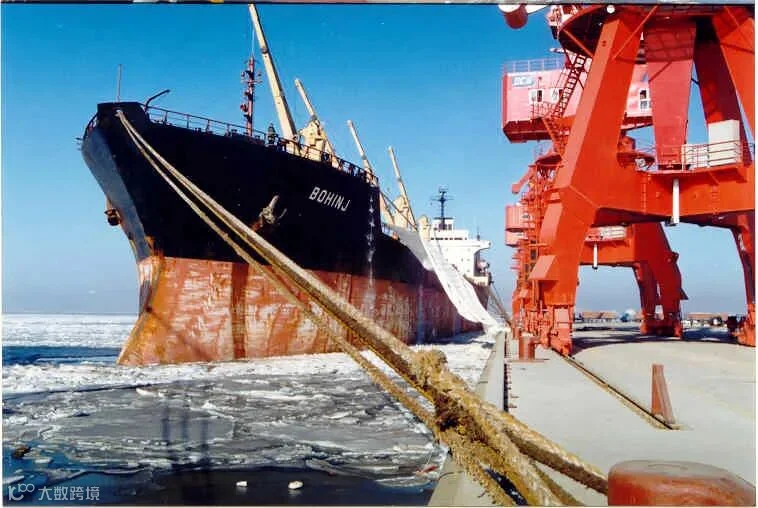

锦州港煤码头工程

记者

今年是一航局成立75周年,您对一航有哪些话要说?

黄玉震:

祝愿我们的企业在祖国的交通建设中能够宏图大展,祝愿我们的企业在交通建设中能够开疆拓土,再创辉煌。祝愿所有的职工们都能够平平安安、健健康康。
