对于建筑的品质追求,是每一位购房置业最热衷的事。为了让热爱生活的人,能够亲眼见证新家成长的模样,广西大唐地产客户会与大唐天城三期项目部联手打造线上工地开放日活动,让广大的业主足不出户也能了解到新家的进度,让更多热爱生活的人能够亲眼见证住宅成长的模样,用看得见的建造过程和工艺,让每一位业主放心。

大唐天城线上工地开放日

实地感受幸福品质

由于疫情原因,这一次大唐天城三期项目将平常在线下举行的工地开放日,搬到了线上平台进行,通过特派员雅冰的实地考察,为观众们展示了大唐天城三期项目的工程进度和工艺工法,并邀请到了项目工程师苏工为大家做专业讲解,详细解答关于建筑工艺的一系列问题。

据苏工介绍,大唐天城项目三期总占地约29亩,总共有6栋楼,规划总户数977户,此前受疫情影响,大唐天城响应政府号召停工,目前整个项目已经复工,各楼栋劳动力达到计划要求的80%,并在3月20日完成了集团第三方工程巡检工作,在安全文明施工、工地防疫等方面圆满达标。

本资料为要约邀请,不作为要约或承诺;买卖双方的权利义务以双方签订的《商品房买卖合同》及其补充协议、附件等书面文件为准。

※大唐天城新品住宅即将推出;同时大唐天城三期尚有少量沿街准现铺及车位热销中,咨询电话:文经理13878177070。

亲临项目工地现场

近距离感受住宅品质标准

关于住宅的建筑知识,非专业人士也只是略懂皮毛。苏工首先为特派员和线上观看开放日的观众们,介绍了大唐天城三期项目目前的工程进度,让业主们通过特派员的视频,了解新家的最新动态。

1#楼

1

主体:封顶

2

外墙:

(1)外墙砌筑全部完成;

(2)外墙腻子全部完成;

(3)目前外墙工序在上涂料施工中。

3

户内:

(1)户内砌筑完成3--32层;

(2)户内抹灰完成3--32层;

(3)户内卫生间防水完成完成3--32层;

(4)户内入户门预计4月初开始安装;

(5)铝合金门窗安装完成3--32层;

(6)阳台栏杆安装完成3--32层;

(7)户内强弱电线管线盒预埋完成3--32层;

(8)户内给水管排污管预埋安装完成3--32层。

4

楼内公区

(1)大堂周边砌筑完成;

(2)大堂周边抹灰完成;

(3)大堂周边强弱电线管线盒预埋完成;

(4)电梯厅周边砌筑完成3--32层;

(5)电梯厅周边抹灰完成3--32层;

(6)电梯厅周边强弱电线管线盒预埋完成3--32层;

(7)电梯安装完成。

2#楼

1

主体:封顶

2

外墙:

(1)外墙砌筑全部完成;

(2)外墙腻子全部完成;

(3)目前外墙工序在上涂料施工中。

3

户内:

(1)户内砌筑完成3--51层;

(2)户内抹灰完成3--44层;

(3)户内卫生间防水完成完成3--44层;

(4)户内入户门预计4月初开始安装;

(5)户内入户门已安排下料,预计4月初开始安装;

(6)铝合金门窗安装完成3--51层;

(7)阳台栏杆安装完成3--51层;

(8)户内强弱电线管线盒预埋完成3--51层;

(9)户内给水管排污管预埋安装完成3--51层。

4

楼内公区

(1)大堂周边砌筑完成;

(2)大堂周边抹灰完成;

(3)大堂周边强弱电线管线盒预埋完成;

(4)电梯厅周边砌筑完成3--51层;

(5)电梯厅周边抹灰完成3--44层;

(6)电梯厅周边强弱电线管线盒预埋完成3--51层;

(7)电梯正在安装。

3#楼

1

主体:封顶

2

外墙:

(1)外墙砌筑全部完成;(2)外墙腻子全部完成;(3)目前外墙工序在上涂料施工中。

3

户内:

(1)户内砌筑完成3--46层;

(2)户内抹灰完成3--32层;

(3)户内卫生间防水完成完成3--36层;

(4)户内入户门暂未开始施工;

(5)铝合金门窗安装完成3--46层;

(6)阳台栏杆安装完成3--46层;

(7)户内强弱电线管线盒预埋完成3--46层;(8)户内给水管排污管预埋安装完成3--30层。

4

楼内公区

(1)大堂周边砌筑完成;

(2)大堂周边抹灰完成;

(3)大堂周边强弱电线管线盒预埋完成;

(4)电梯厅周边砌筑完成3--46层;

(5)电梯厅周边抹灰完成3--32层;

(6)电梯厅周边强弱电线管线盒预埋完成3--46层;

(7)电梯暂未开始安装。

地下室:一标段:砌体负一至负三完成,抹灰负一至负三完成,刮腻子负一至三完成。安装地下室负一层动力桥架,计划本周安装完成至80%,然后安装地下室负二层动力桥架;裙楼地下室排水系统已完成80%,余下结构变动,不具备安装条件

二标段:砌体负一至负二完成,抹灰负一至负二完成,刮腻子负一至负二完成

裙楼:砌体1-3层完成,抹灰1-3层完成,二标段:排水管已安装90%

一标段:排水管已安装90%。

除了工程进度,特派员还请苏工对工艺工法、建筑材料选取、建筑标准划分、大唐住宅施工标准等内容进行了解说,让大家对于住宅的建造又增添了新的了解。施工团队用精准至毫厘的专注,严格把关建筑的每个环节,参观展示区内每一寸空间,都出自建筑师的精心规划,每一个细节都经过施工人员的精雕细琢,品质看得见、摸得着。

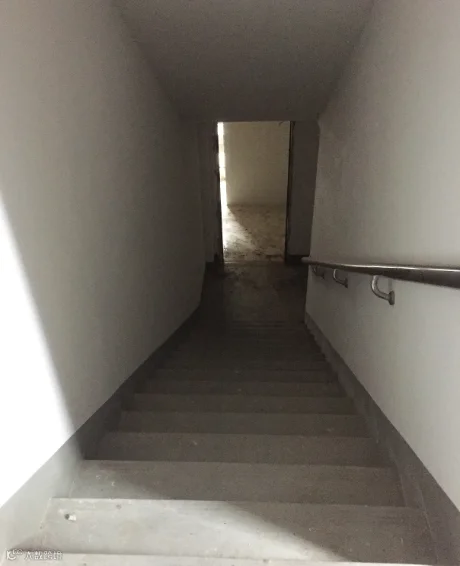

楼道

整个楼道的踢脚线已经标出

公区标准层

厨房

户内客厅展示

从造住宅到造生活

用心守护幸福生活

好建筑是好生活的基础,生活所有美好的瞬间,都来自品质充盈的家居空间。大唐地产对于建筑的严苛要求,对于工艺工法的传承与创新,一直有自己的坚持,以最专业的建造水准,对每一寸空间负责,也对每一位业主负责。

广西大唐地产客户会作为大唐地产的专属客服机构,一直努力提升社区服务模式,以客户满意度为第一标准,帮助业主解决生活中的各种问题,全力提升业主生活品质,营造丰富的社区文化氛围,打造大唐地产特色的多彩社区文化。

- END -
