一张满分的“答卷”
考试背景
2021年3月24日,国家电投集团东方新能源股份有限公司热力分公司发布了《关于上游热源单位计划双机停运公用系统检修消缺的通知(正式通知)》,通知确定:公用系统实施检修消缺工作,2021年5月7日至5月17日双机停运(全厂停运)。
也就是说:供热公司要停供蒸汽了!
考生
第一制造中心工程设备动力部
考试内容
“供热公司计划停供蒸汽了,咱们赶紧出方案,看看用那种方式保障厂区蒸汽供应。”
“供热公司检修,但是生产不能停。”
考前准备
早在2020年6月,第一制造中心就获悉国家电投集团东方新能源股份有限公司热力分公司有停气检修的计划,工程设备动力部结合蒸汽供应对厂区生产的重要性和厂区蒸汽使用情况,经过多次集中商讨、大量数据分析和成本核算,最终决定在综合园区租赁一台锅炉、B区设立锅炉房,安装两台锅炉来确保外购蒸汽停供期间厂区蒸汽的供应。在各项审批完成后,锅炉项目开始按照施工计划,紧锣密鼓的开始施工了。

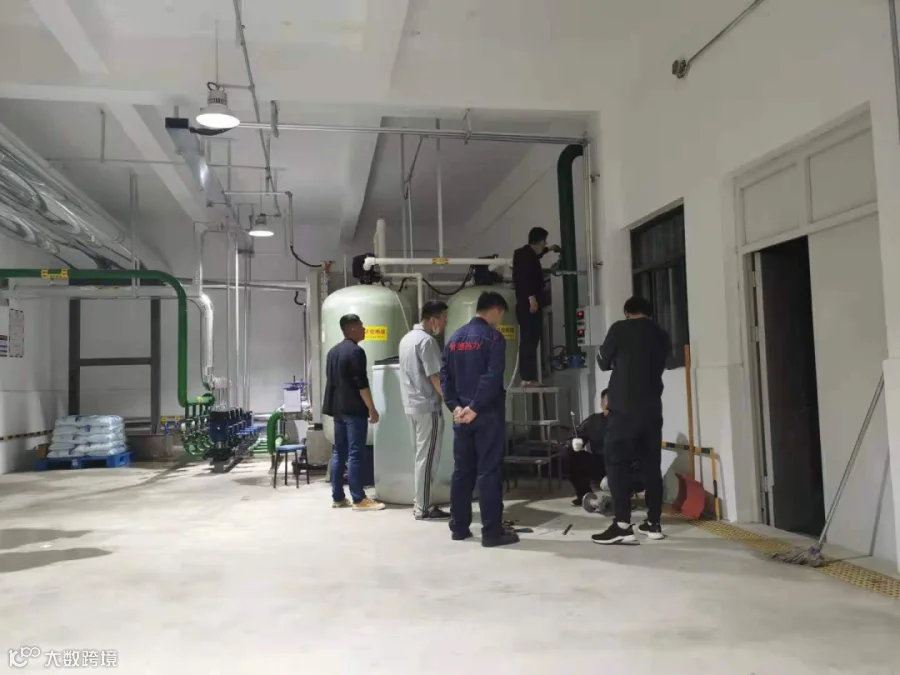

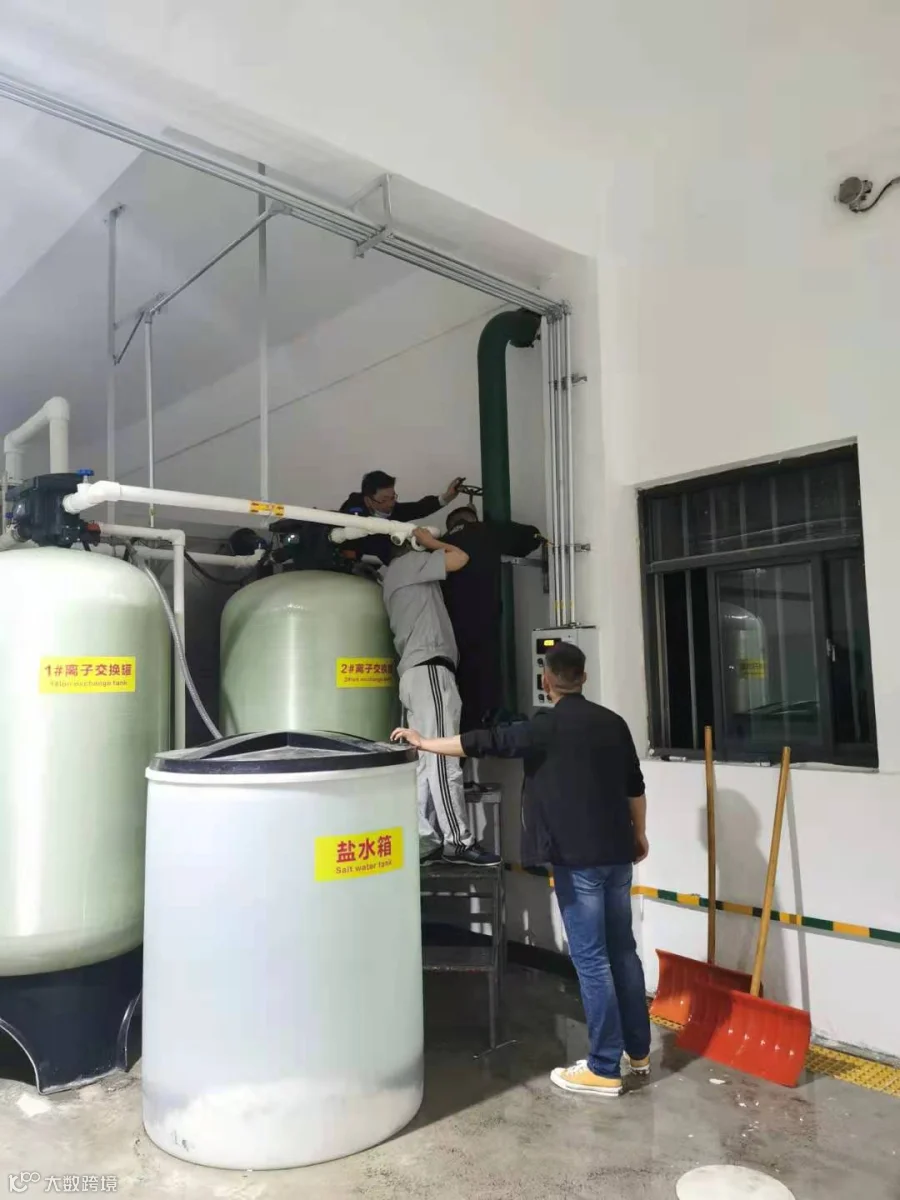

从锅炉房墙体地面的施工、锅炉设备及天然气管路的安装,到后期锅炉及相关软水等设备的调试、相关操作规程的编制、操作人员的培训等工作。从无到有,一点一滴,我们如约在4月底前完成了任务,锅炉经过试运行,具备了供应蒸汽的条件。

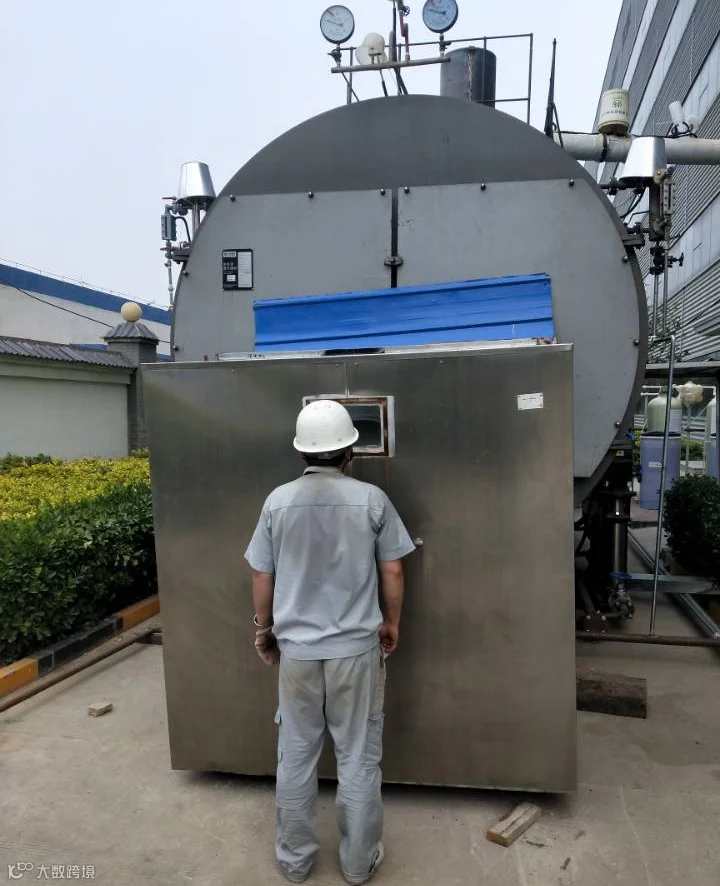

5月6日一大早,车间领导就来到锅炉房现场,左看右看、上查下查,蒸汽的供应不能出现丝毫问题。每个人的心中都既兴奋又紧张,为锅炉设备的亮相,几个月的努力成果得以展示而兴奋,也害怕前期准备不到位影响后续的供应。锅炉运行前最后一次“临阵磨枪”到了晚上十点钟,车间的工程师、班组长,在锅炉房确保一切准备工作都完成后才回家。
提笔答题

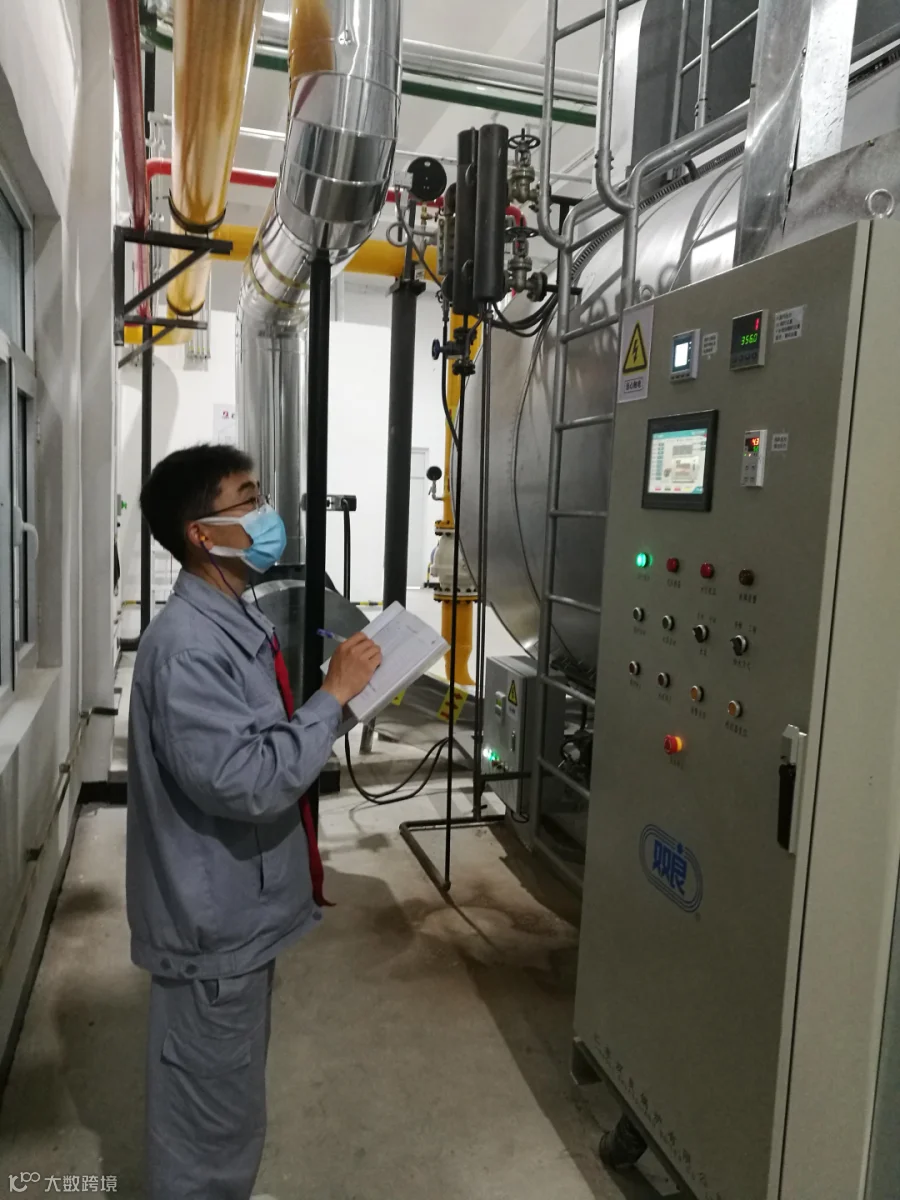

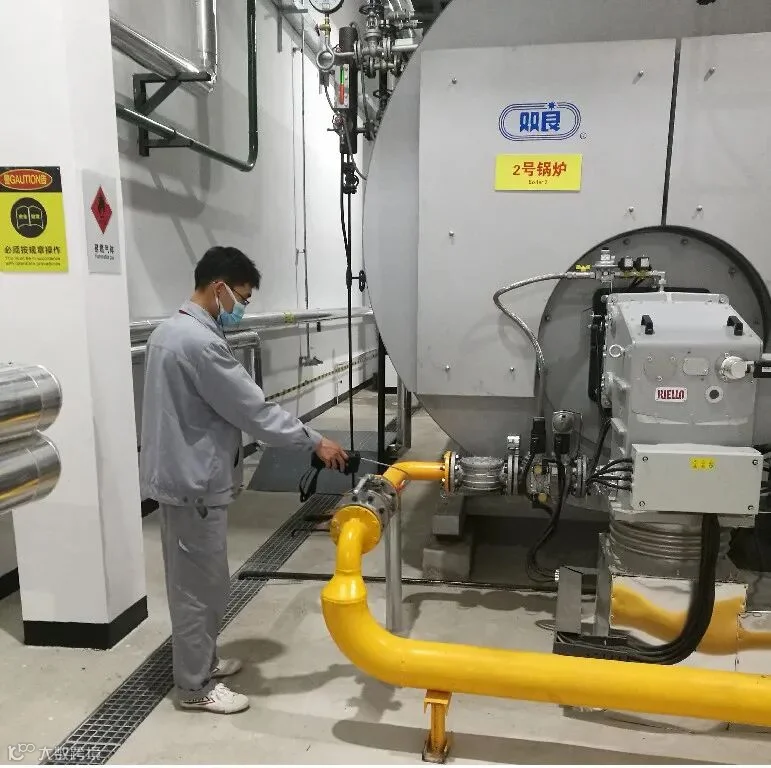

5月7日,点炉成功,锅炉烟囱里的蒸汽升起,我们的考试铃声响起。锅炉设备运行参数的监测,锅炉补水水质的检测,蒸汽供应参数的检测及各个车间蒸汽用量的实时监测、分析等等题目,在十余天的考试中,我们每个问题都认认真真的作答,也因为前期准备充分,面对这些题目,胸有成竹。
铃响交卷
蒸汽系统供应切换为热电厂蒸汽,各项供应参数正常。这场考试我们信心满满也倍感欣慰。我们圆满的完成了这次蒸汽供应任务,为生产提供了必不可少的动力供应保障。5月17日,铃声如约响起,这场考试结束,我们满分。
这张满分的答卷,不仅代表着工程设备动力部动力专业的成绩,还得益于各个用户车间此期间内的配合和支持。
