3月19日19点40分,118车间硝苯地平控释片生产线突发紧急状况:铝塑外包装室(五)IMA装盒机推杆轨道磨损发生形变,设备被迫停机。恰逢此时,车间里正在召开设备专业的内部周会。面对即将断供的包装工序,车间迅速启动应急抢修预案,一场与时间赛跑的“设备保卫战”就此打响。
双线并进,抢抓黄金时间

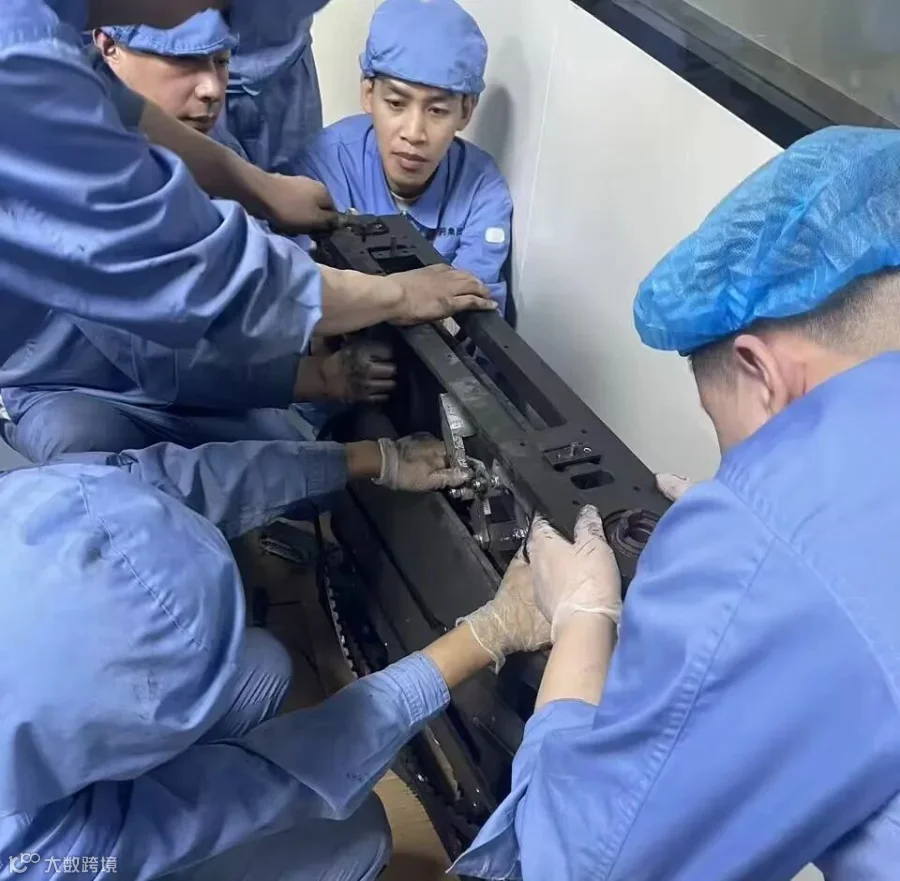

19:40分,设备故障警报响起。车间设备技术员岳中阳、肖俊雷等人第一时间赶赴现场,经排查确认:推杆轨道磨损发生形变,推杆无法有效的在轨道内进行圆周运动,必须立即更换。但由于该机型导轨车间备件库内没有备件,通过翻阅备件手册,发现兄弟车间一台临时未生产上有相同型号的导轨,车间果断采取“双线作战”策略——一组由肖俊雷带队协同值班技术员王岱及保全、岗位机手,负责118车间推料机构的整体拆卸与旧件清理;另一组由岳中阳协同王钦正及2名维修人员疾驰兄弟车间,拆解临时未生产设备同型号导轨。
精密装配,筑牢质量防线
00:20分,两组人员分别在118车间和兄弟车间完成了装盒机导轨的拆卸工作。两组人员在118车间汇合,将部件放置到指定位置后,团队决定暂时修整,短暂吃饭后再继续战斗。考虑到已是深夜,明天还有工作要继续且主要拆卸工作已完成。吃饭完后岳中阳便重新对下一阶段的工作进行部署。岗位技术员王岱留下与两名保全员工以及现场岗位机手进行后续作业,其余人员回家准备休息准备第二日的工作。当看到团队的车辆,按照分工分别驶向不同的目的时,岳中阳深知团队的力量,其利断金。
空载试机一次成功,带料验证全线贯通
3:37分,设备通电。低速点动中,推杆往复运动平稳无声;加入硝苯地平控释片药板后,推料入盒动作行云流水——无卡滞、无偏斜、无破片!当第一盒成品顺利下线,此次的紧急抢修顺利结束了。
此次抢修,不仅是一次设备故障的快速处置,更是118车间团队凝聚力与战斗力的生动写照。正如参与抢修的青年员工所说:“当时只想着赶紧修好,不能耽误后面工序。大家分工明确,配合默契,再难的任务也能啃下来!”
目前,118车间已针对此次故障开展专项分析,计划通过加强轨道润滑频次、增设推料通道异物检测装置等措施,从源头降低类似风险,为硝苯地平控释片的稳定供应筑牢设备保障防线。
这场“设备保卫战”,是一场“团结奋斗”的胜利,也是一次“隐患警钟”的长鸣。我们要做的,不仅是庆祝抢修的成功,更要将成功的团队精神“仪式化”,让其成为团队基因。
将暴露的管理问题“清单化”,用系统性的改进(优化点检标准、科学备件管理、深入根因分析及技改)来替代被动的应急响应。唯有如此,我们才能将每一次“惊心动魄”的抢修,都转化为让生产体系更稳健、更可靠的基石,真正实现从“优秀救火队”到“卓越消防局”的跨越。
