10月16日凌晨3点20分,编号为“201720”的强台风“卡努”从湛江徐闻正面登陆,对当地生产生活造成了较大影响。二航院湛江徐闻港项目部与参建各方同心协力,积极备战,采取有力措施,力保本项目无人员伤亡和重大财产损失,经受住了台风的考验。
这是本项目2017年以来的第5次防台。

8月初,项目部认真总结前几次防台抗台工作经验,对防台预案进行了全面修订与升级,进一步提升了项目部的防台应急响应能力。

10月12日下午5点,台风“卡努”刚刚形成,项目部立即召开防台紧急会议,对台风进行研判评估,要求各参建单位做好思想准备,密切关注台风动向。13日下午,项目部和业主单位共同主持召开防台专题会,制定了详细周密的防台应对措施,并决定启动防台预案。

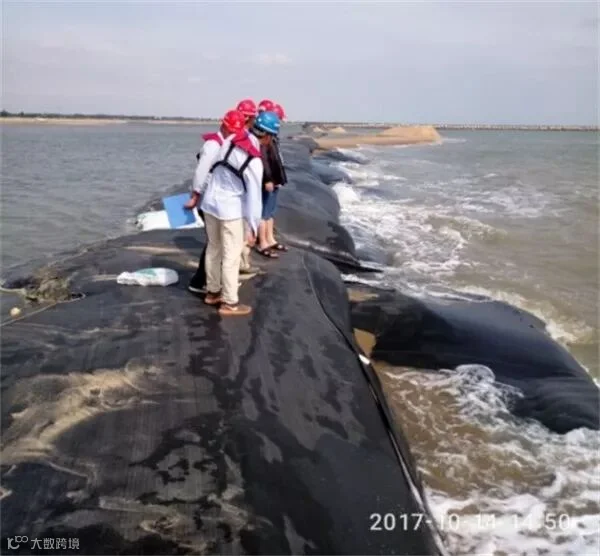

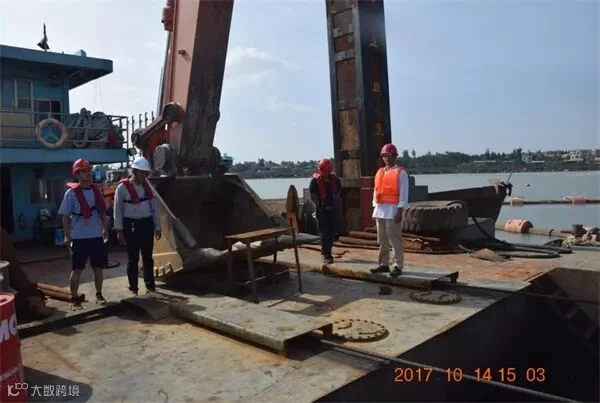

14日上午,项目部和施工单位所有人员积极行动,一一落实防台措施。其中,浮吊船等3艘有自航能力的船撤至海口马村锚地避风,其余14艘船全部转移到本项目西护岸的内港池避风。下午,项目部组织业主、监理、施工单位共计19人分成三组进行安全大检查,对施工船舶逐一检查,对查出的10条小隐患当场完成整改,对结构较薄弱的南隔堰立即采取回填砂进行加固,与台风比速度、抢时间,确保防台工作全覆盖、无死角。
15日上午,项目部按计划于10点启动人员撤离预案,有条不紊地将住现场板房和船上人员共计207人转移到徐闻县城的四家宾馆,把施工资料和贵重物品全部转移至安全位置。下午3点,项目部管理人员再次冒雨上船逐一检查,发现大绞吸船上仍有6名船员,因顾及价值2.9亿的大船安全而留守现场。后经项目部人员耐心劝说、引导,他们最终安全撤离。

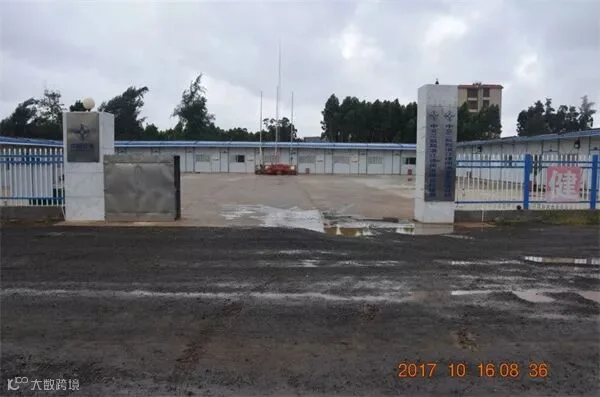

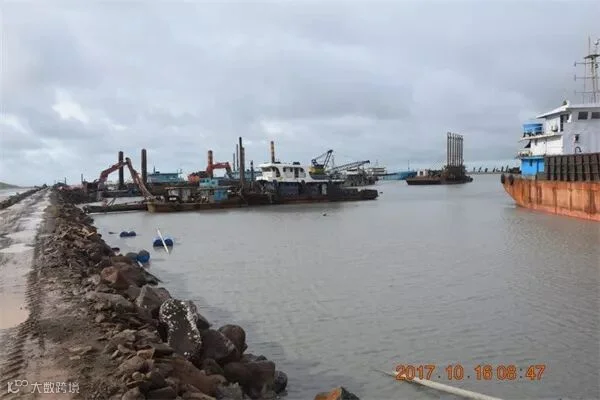

▲台风过后的项目部和项目现场

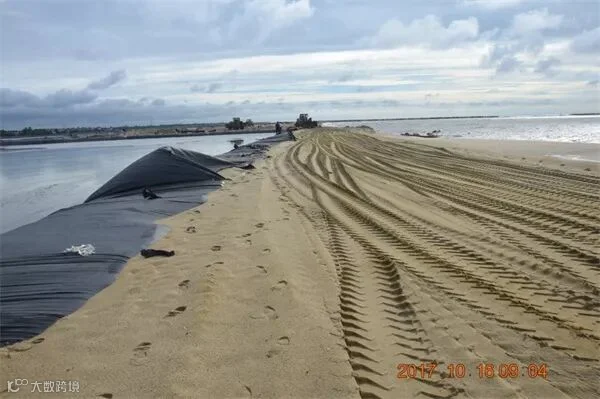

16日凌晨,台风“卡努”正面登陆徐闻县。台风过境后,项目部立即对现场进行复查。大临区房屋和内港池船只安然无恙,仅临时加固的南隔堰北侧回填砂被部分冲刷,南隔堰主体结构未被破坏,项目部全体人员辛苦大半年的劳动成果保住了!下午3点,根据徐闻县三防办发布的解除台风警报通知,项目部宣布结束防台应急响应转入恢复生产工作,撤离的207人陆续安全返回,此次防台工作顺利结束。
另外,本项目是广东省“十三五”规划重点建设项目,本次防台工作受到从国家到地方各级政府部门的高度重视。14日上午,徐闻县交通局局长到现场督导;下午,徐闻县县长吴康秀到现场指导防台工作;夜间,南方电网广东公司连夜派出现场督导组,赴湛江督导防台落实工作,并从佛山、中山、惠州等地派出2150人支援队伍及各种大型抢修设备驰援。15日下午,湛江市常务副市长曹兴和国家防总工作组先后到工地检查防台工作。据悉,这是建国以来国家防总首次到徐闻县检查指导防台工作。(二航院湛江徐闻港项目部)
