4月28日,渭化公司尿素投料造粒成功,合成氨、尿素装置恢复运行,为期近一个月的一二期装置大检修圆满收官。

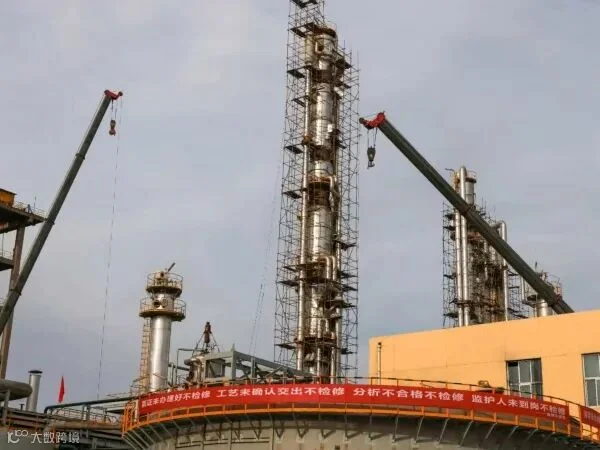

本次大检修渭化公司聚焦安全提升、环保治理、规划发展、负荷调控、操控优化、节能降耗等关键领域。共计完成机电仪检修项目3348项,完成1号、2号锅炉定期检验、65台压力容器、105条压力管道定期检验、460台安全阀校验、V1904中压氨罐、E1901氨冷凝器及E1502中压蒸汽过热器等一批容器的更换;完成动力一期两台送风机永磁调速、一期DCS、ME大容量断路器等科技改造项目;完成一、二期机组检修,消除合成气压缩机振动高等制约装置运行的问题,成果丰硕。
装置运行后,该公司一期发电机吨蒸汽发电量提高119千瓦时;空压机透平同负荷下蒸汽用量每小时下降7吨;合成气压机透平同负荷下用蒸汽用量每小时下降7吨;在循环水上水温度相同情况下合成氨装置负荷提升约6%。尿素造粒塔环保综合治理项目每年可回收尿素约1100吨。同时,通过更换动力一期脱硫塔文丘里、直筒段与脱硫布袋,有力保障了环保装置稳定运行,为渭化公司向资源节约型、环境友好型企业转型注入强劲动力。(刘刚 王伟)
