4月7日,BDO分厂丁二醇单元合成工段系统加满负荷后,出现反应器R8201AB液位上涨送不出去的现象,通过工艺调整无法解决此问题。通过对系统设备数据的分析,主反应器至副反应器之间的换热器E8203不畅是造成主反应器液相送不出去的最可能原因。为了迅速消除系统中存在的问题,减少对系统负荷的影响,下午17:00 BDO分厂组织各部门召开专题会议,会议决定BDO合成工段系统停车,对换热器E8203进行疏通,随后抢修工作有条不紊的展开。
接到检修任务后,为了消除系统中存在的所有缺陷,维保分厂维二单元负责人李建平立即安排所有人员加班,并要求制作抢修材料和准备好检修工具。

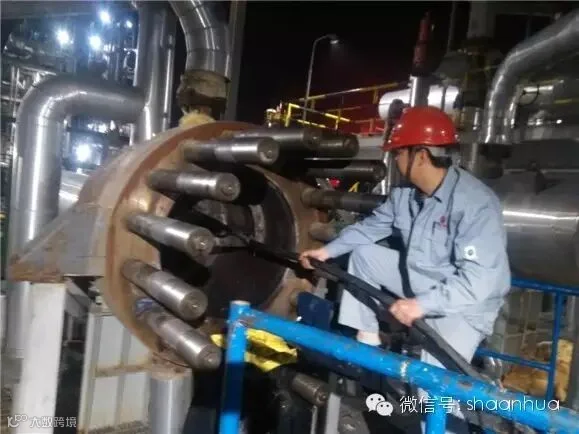

E8203是合成系统上的一台重要设备,必须将工段全部装置停车泄压后方能处理。系统停车泄压后,晚上20点,维修人员开始拆除E8203封头。由于50T吊车不能吊起换热器分头,公司协调了100T吊车到厂配合,由于是高压设备换热器封头拆除工作比较困难,经过近6个小时连续奋战,4月8日凌晨1:50,换热器封头和挡板成功拆除,在拆除过程中,已连续多日加班未回家的维保分厂负责人李建平全程跟进,不时的指导检修和提醒大家注意安全,丝毫看不出他的疲惫。

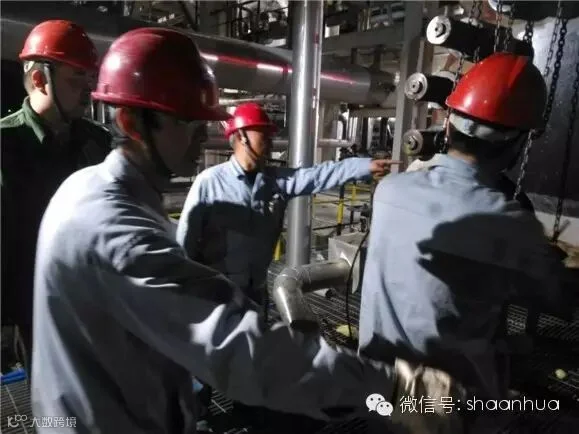

E8203封头拆开后,内部杂物多,物料管程严重不畅,丁二醇单元立即组织当班班组对E-8203进行清理,清理过程中BDO分厂领导任宏刚、井莹波、张寨等多次到现场坐镇指挥,要求对设备进行彻底清理,疏通每根管线和每个死角,经过3个半小时的不停歇疏通,至早上5:30全部列管疏通完毕,丁二醇单元联系维保开始装封头。

4月8日下午18点系统投入运行,本次E8203抢修,从停车到开车一天之内顺利完成并保证了产品质量全面合格,充分展示了维保分厂员工的高效率,抢修计划的周密、充分,展示了BDO分厂干部职工严与实的工作作风,以及两个分厂之间默契的协作配合。晚上19点,系统设备已投入正常运转,生产负荷加满,两个主反应器内物料已能正常送至副反应器,系统故障得以消除,此时,参与抢修的BDO干部员工脸上才露出会心的微笑,带着一身的疲惫,有说有笑地走向回家的路上。(BDO分厂 马晓波)
