【基层要闻】陕化气化密封水冷却器E1303抢修记

【基层要闻】陕化气化密封水冷却器E1303抢修记 陕化煤化工
2016-11-14
0
导读:11月6日19:20,气化现场巡检人员发现密封水冷却器内部有较大的异响,同时中控也发现冷密封水的压力突然从8

11月6日19:20,气化现场巡检人员发现密封水冷却器内部有较大的异响,同时中控也发现冷密封水的压力突然从8.3MPa掉到7.3MPa,经仔细排查,再三确认,确定为E1303换热器内漏。该密封水有着极其重要的作用,主要是为生产系统的高压运转机泵,如破渣机、激冷水泵、锁斗循环泵、高温冷凝液泵等设备,提供机封水,密封水一旦供给不正常,将直接造成相关机泵设备损坏,甚至迫使全系统停车。


情况紧急,气化分厂领导和全体技术人员都迅速赶到现场,再次确认,生产、机动、维保等部门领导也匆匆而至,大家集思广益出谋划策,在不影响正常生产的前提下,制定出两套抢修方案。一套是带压打孔,安装副线,将E1303甩出检修,可随之而来的困难是,需要的专业人员短时间不能到达现场,且费用高昂。另一套是从气化D炉配管引出一条临时联通管线,将冷热密封水相连,确保A、C炉破渣机等设备的密封水正常,再将E1303切出检修。

为了使企业的损失最小化,最终确定启用第二套检修方案,就是配用临时热密封水管线,抢修E1303,再投用恢复系统正常运行。虽然已是半夜十二点了,但事不宜迟,各个部门立即行动起来,气化分厂技术员协同班组化工立即进行相关工艺处理,厂长谢树林亲自到供应公司联系运送钢管,机动处副处长胡永刚到库房寻找弯头等备件,维保分厂迅速组织人员和工器具到位,生产处总调度长邓超协调着全系统的工艺处理。材料一到现场,检修人员立即投入到作业中,要安装40多米长的高压管线可不是易事,来不得半点马虎,检修工一丝不苟地进行着焊接作业。焊花闪烁,时间不停地流逝,由于泄漏介质压力等级高,时间每过去一分钟,大家的心情就加重一分。

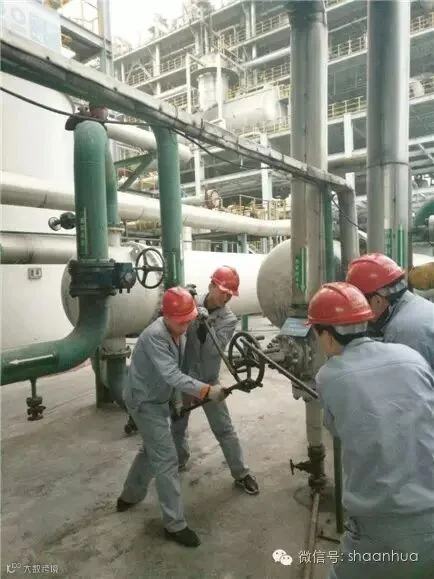

早晨8:00,临时管线焊接、冲洗、试漏完毕,工艺人员将密封水临时管线投入至系统中。紧接着,预料中的问题也随之而来,在切出E1303的过程中,进口阀门关不严。怎么办?气化分厂和维保分厂领导共同想办法,先在进口阀后配导淋管线,由于内漏较大,没有效果。这个时候,气化技术组人员和化工一组全体人员,不分你我,相互配合,不顾辛劳,给阀门加油、润滑,反复活动阀门,坚持“人员轮流休息,处理不能停止”的原则,分两个小组,轮流活动阀门。功夫不负有心人,经过了4、5个小时的坚持,终于将E1303切断关毕到位,检修人员随即开始对E1303进行拆除检修。

密封水冷却器E1303经过紧张地查漏、堵漏、安装封头,检修完毕又到了半夜十二点半,化工迅速进行工艺处理,投运E1303,确认正常,关闭临时密封水管线,检查处理现场机泵。当一切都恢复到了正常状态,时间已近凌晨2:00,看到没有对生产和设备造成任何影响,大家终于松了一口气。

本次抢修作业,各兄弟单位团结一心、思路创新、严谨施工、不惧困难、争分夺秒、连续作战,硬是在没有影响生产的情况下,打了一场漂亮的抢修“攻坚战”。(气化分厂  杜楠)
