11月13日上午,随着最后一道工序—软连接细微漏缝的贴补成功,多处漏烟的动力分厂3#炉烟道软连接在“铁铠甲”的围堵下,终于丧失了周身吞吐烟气的能力,3#炉烟道上空又恢复了当初的晴朗和清净。

动力分厂3#炉出口烟道位于锅炉和脱硫装置之间的露天装置区域,软连接距离地面10多米高,是烟道连接的主要设施。10月份,烟道软连接多处出现漏烟,达标排放受到影响。动力分厂会同维保分厂分析研究后,决定在保证3#炉烟道正常运行状况下由维保分厂组织人员在软连接外面重加保护层,围堵漏烟点,从根源上彻底解决软连接漏烟问题,避免空气污染和重复检修。
3#炉烟道软连接施行漏点围堵,需要加工制作14个100×30×20公分的槽钢型具件,像“衣服”一样包裹在软连接周围,然后焊封所有缝隙,达到密封漏烟点的目的。由于软连接四个周面要包裹的具件材料全是槽型钢,工程完成后就像为软连接穿上了一层坚硬密实的铠甲,所以此工程被称为“铁铠甲”工程。

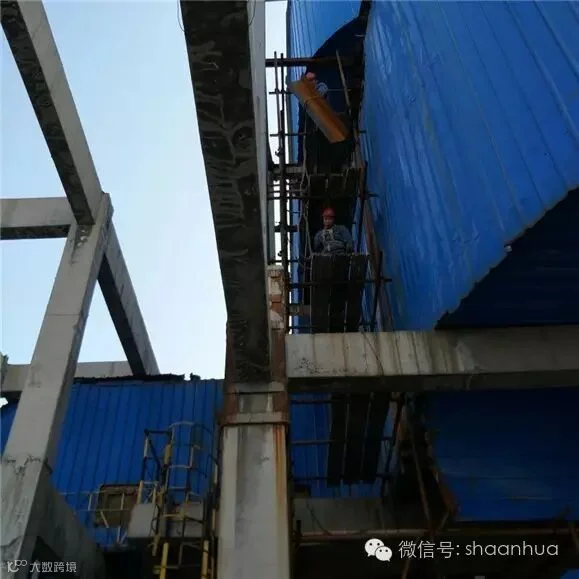

10月27日一上班,按照施工方案,动力分厂将提前预制的所用具件陆续送到施工现场,相关票证办理齐全,“铁铠甲”工程顺利进入第一道工序--割除软连接外层彩钢瓦。维保分厂合成氨装置区组织的五名检修骨干除留下一人监护,其余人员由李涛带领携带焊割器具爬上了10多米高架板,分工展开气割作业。一时间,围绕着软连接外层彩钢瓦,四把割枪气割彩钢瓦溅起的碎渣带着火星像火链一样从高处落下,腾起的烟雾笼罩了他们忙碌的身影…,14:20,外层彩钢瓦被全部割除,为第二道工序--具件包悍创造了有利条件。

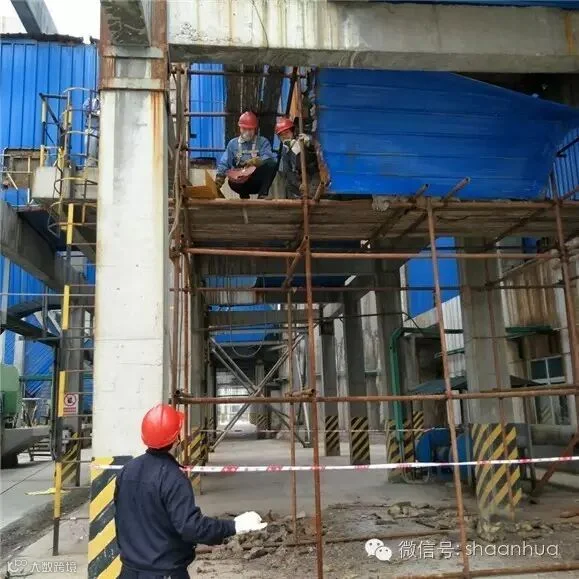

28日,具件包悍工序开始,天公像是有意考验施工人员的毅力,竟然下起了雨。秋风夹着雨滴愈来愈猛,密集的雨水顺着烟道壁灌进烟道下作业人员的衣服,经风一吹,身子不由自主的瑟瑟发抖,包悍作业一时受阻。为了不耽误施工进度,根据现场实际情况,包焊作业改从烟道南面进行。南面上方烟道连接二期洗涤塔,是道天然的雨篷,只是作业空间狭窄,仅能容纳两人,而且滞留烟气。作业组讨论后,根据现场环境改变了作业方式,原先的四人作业组分成两组,每组两人,佩戴防毒口罩,替换作业。
狭小的空间,隔离了秋雨的袭扰,不用担心出现被雨水淋灌的窘境,但是集聚的烟气、焊枪释放出的热量使得空气闷热异常。戴着防毒口罩,在烟气缭绕、弧光闪烁的作业环境中有时侧焊,有时仰焊,犹如蹲进了高压蒸汽仓,虽然是秋天,可是在闷热空气的烘篜下,干不了几分钟就大汗淋漓,胸闷难耐。为了工程进度,他们想办法忍着,实在难受就伸出头,拉下口罩,呼吸几口新鲜空气继续干。
11月12日,连续七天秋雨后,天公终于露出了笑脸。趁着天气放晴,气温回升,包悍作业进入赶工期。具件用绳索吊上架板,围着软连接先四面点焊固定后,四名电焊工一面两人,两道焊缝同时施焊。随着一道道焊缝的延伸对口,具件一件件被牢固的焊在软连接周围。
13日,最后一个具件围焊上软连接,细微漏烟处经过扁铁贴补,漏烟点被全部消除,至此动力分厂3#烟道“铁铠甲”工程,在维保分厂参建员工的团结协作下,顶风冒雨,忍冻耐寒,克服烟气和高空作业危险,历时10个工作日,终于按期完成。
望着被一道道排列整体的槽型钢具紧箍的烟道软连接,他们风趣地说:叫你再漏烟,这下穿上了“铁铠甲”,看你还敢漏不?(维保分厂 张铁静)
