12月24日凌晨6:25分3#锅炉计划检修任务圆满完成顺利并汽投运。

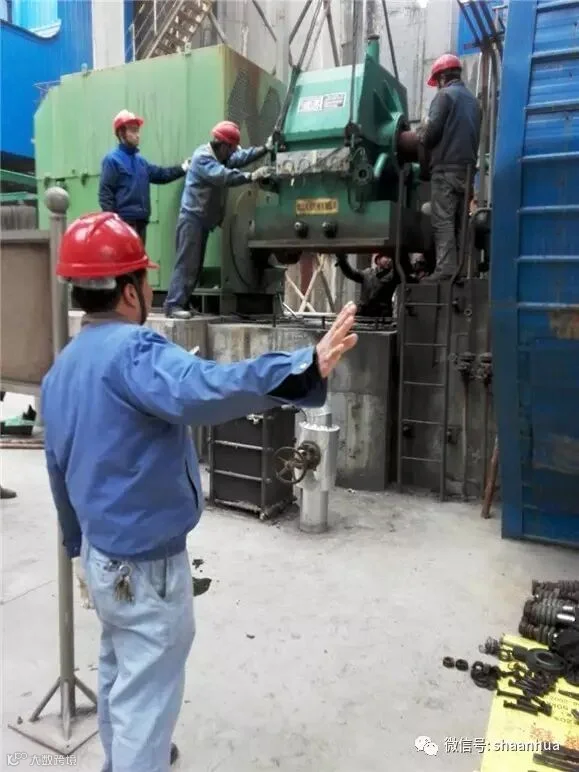

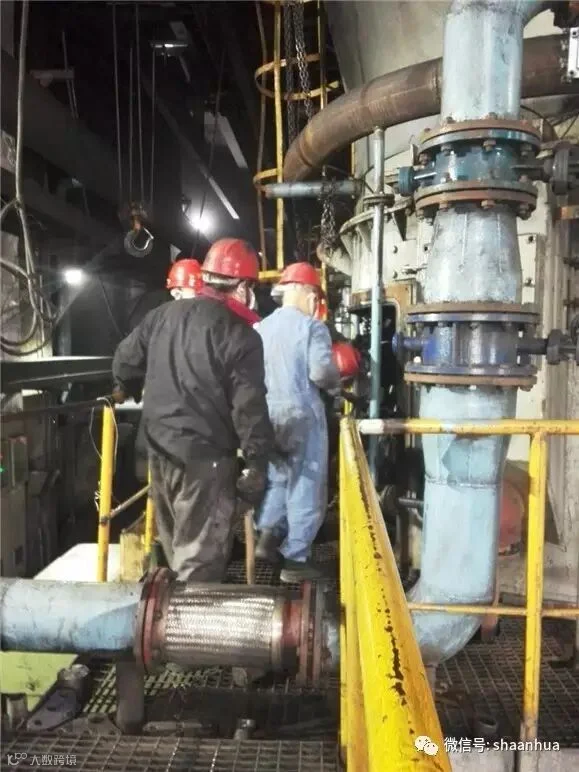

3#锅炉由于二期洗涤塔泄漏严重,集团公司决定12月8日3#锅炉开始计划检修。同时,更换二期洗涤塔的工作也就开始了。12月8日上午11:45分,动力分厂3#锅炉全面进入停车阶段,动力分厂技术员、安全员、锅炉岗位操作人员积极配合维保分厂检修,他们打开人孔、手孔门等进行置换,将每台设备一一进行安全检测、化验合格后,交由维保分厂检修。这次3#锅炉计划检修要完成1、2#引风机液藕更换;1#角下层燃烧器更换;三根水冷壁管更换;低温段预热器疏通5000根预热器管;3#磨机大修,更换3个魔棍;输灰机更换3个弯头,2个三通;除尘器布袋检查,旁通门垫子更换;反冲洗水管、阀门更换等检修任务。在检修的过程中,动力分厂技术员、安全员、锅炉岗位操作人员积极进行疏通管道、清渣除锈,密切协同,全程跟踪,将一切隐患消灭在萌芽中歼灭,一切都在有序的、有张有弛的按照检修计划进行。

参加3#锅炉计划检修的全体人员,为了保证检修进度、确保检修质量,冒着寒风、迎着雨加雪、日夜作业,历经17天连续苦战,于12月21日凌晨1:30分3#锅炉计划检修任务圆满完成,于12月24日凌晨6:25分成功并网投运。(和逍 苗育培 谭红生)
