寒露刚过,伴随着金秋十月的连阴雨,BDO分厂迎来了新一轮的系统大检修;在厂长邓超与各单元技术员的带领下,全厂员工热情高涨,全员上下一条心,心往一处想,劲儿往一处使,各单元从理论操作到实际操作,步步细化,追求高效率,低成本,甘愿扛起“检修任务重,检修时间紧”的大旗,圆满完成此次大检修工作。

与此同时,乙炔单元,以此为契机,在单元技术员翟龙飞、夏东波的带领下,厂领导以及各兄弟单元的鼎力支持下,对乙炔洗涤冷却塔换热器进行改造,此次改造将洗涤塔顶部列管换热器的列管管径由∮25改为∮40,目的是可以缓解换热器结垢堵塞情况,稳定发生器压力,同时降低检修和生产中被迫停车的频率,进一步延长乙炔发生器的生产周期;本次改造虽然耗费时力,但乙炔单元从技改提上日程,到编写技改方案,严格按照停车检修计划进行,有条不紊,秩序井然。

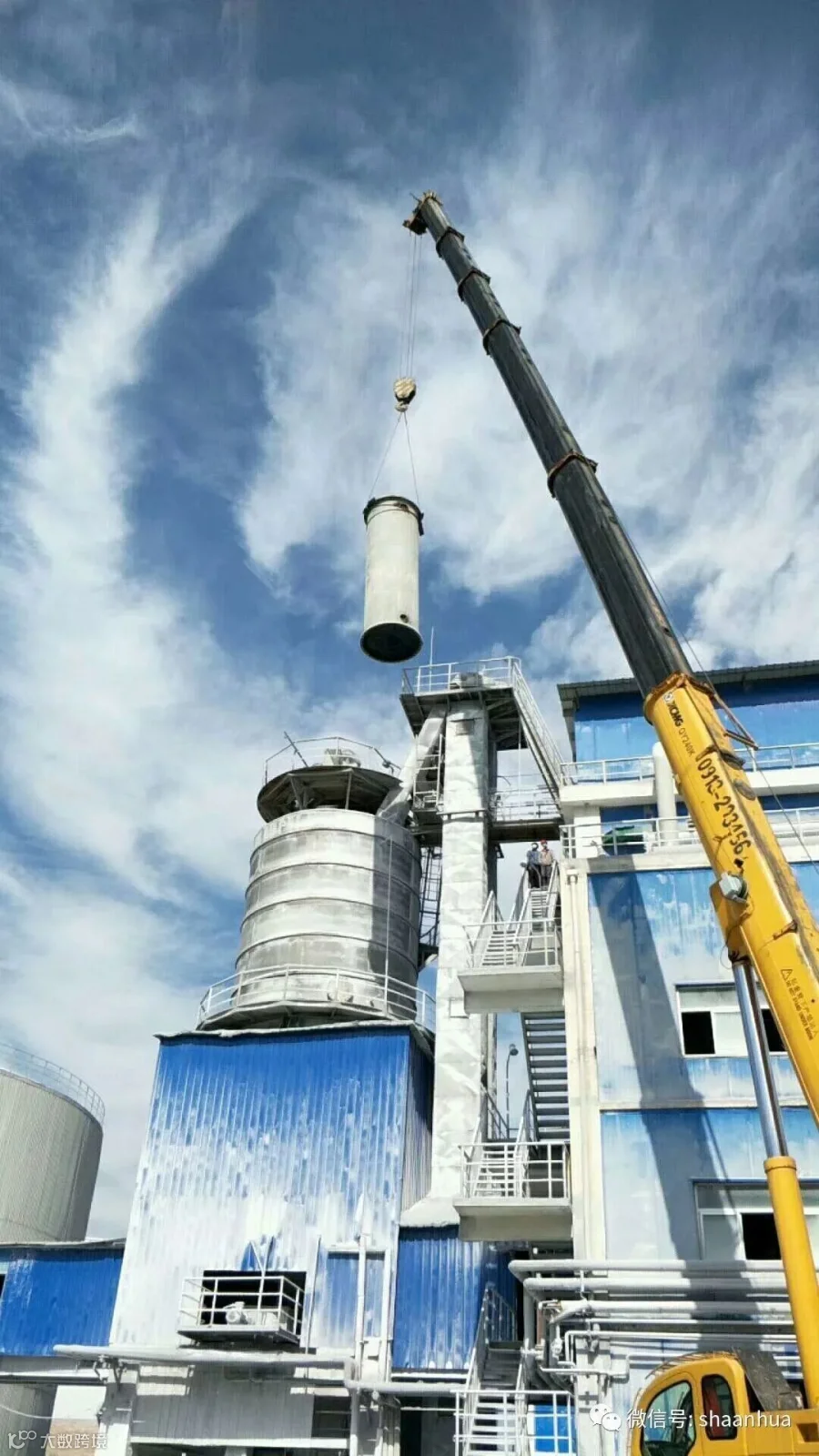

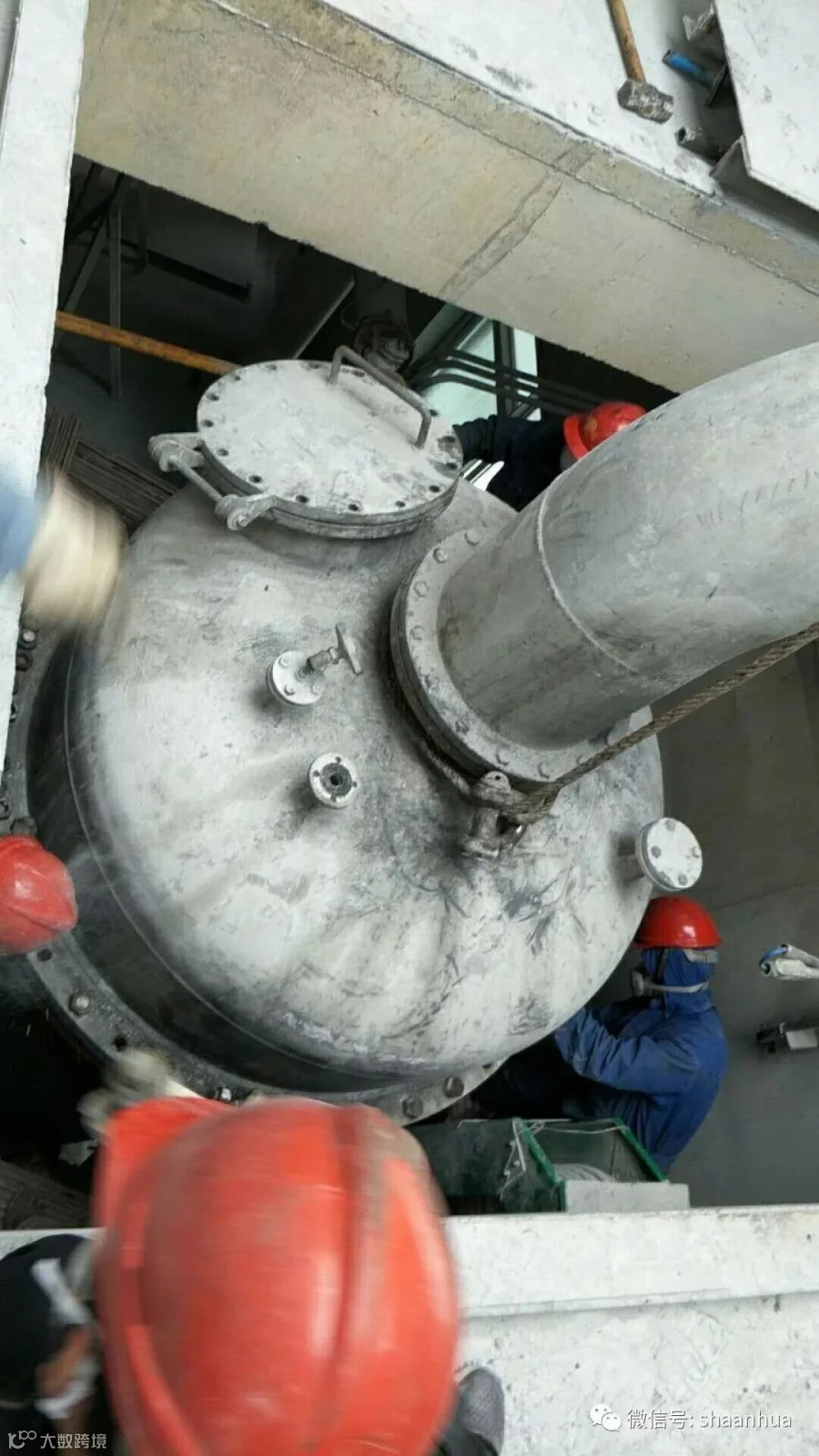

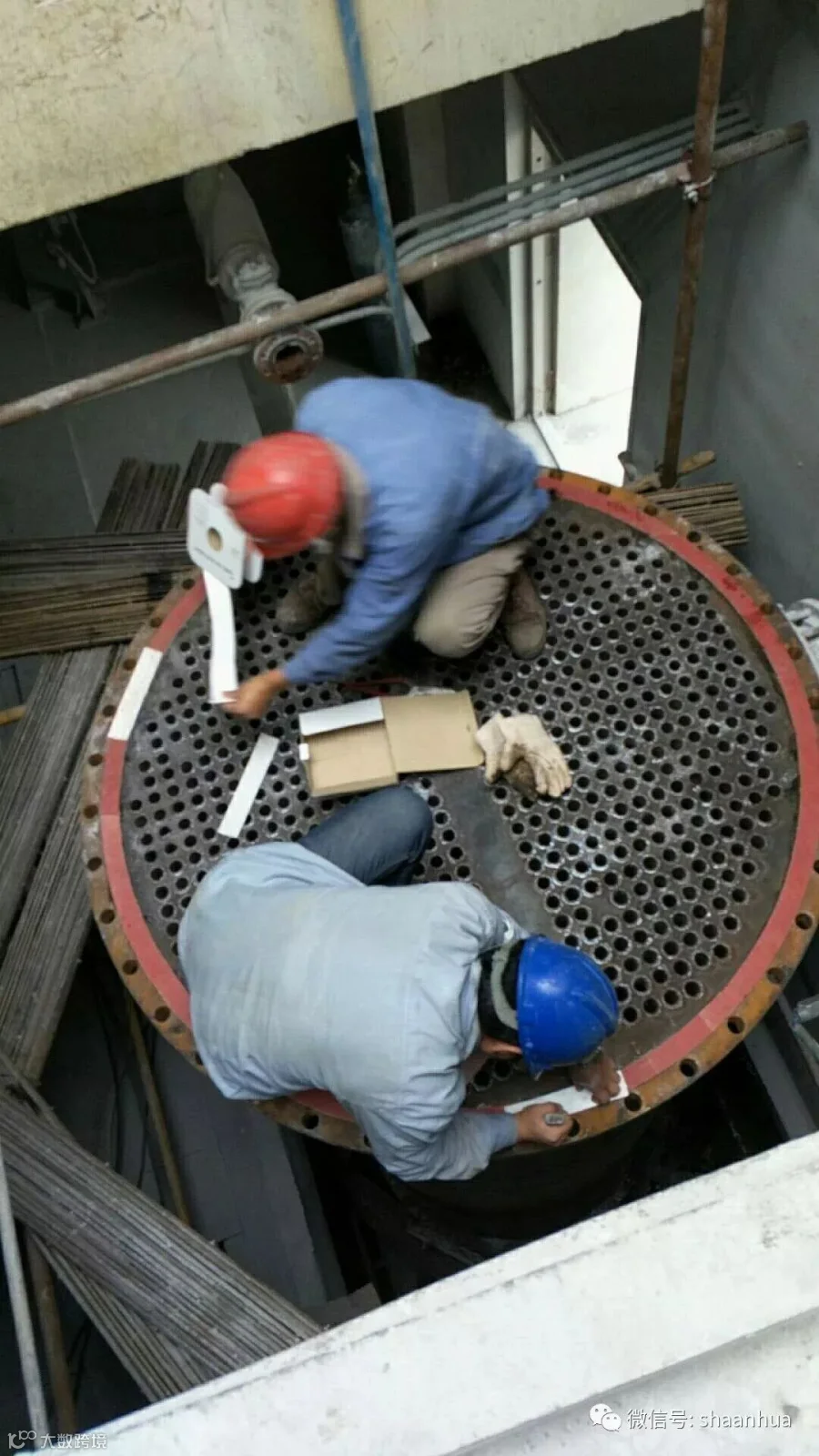

10月10日21时26分,二期炔化停止引气,乙炔单元进入半检修半生产状态,一方面要对四套发生器和各个管线、阀门进行清理兼顾完成1#2#洗涤冷却塔换热器等大小技改若干项工作;另一方面还要确保一期炔化的正常生产,运行系统必须平稳;为做到生产检修,互不干扰,将即将要检修清理的设备与生产系统相隔离,置换合格后,打开人孔,架风机,降温冷却,给技改工作做好准备。10月12日,一期炔化停车,乙炔单元进入全线检修状态,洗涤冷却塔换热器改造工作正式拉开帷幕,列管换热器位于洗涤冷却塔塔顶,高度相对较高,因其位置的特殊性,需要掀开房顶,起用吊车,将就的换热器吊出,在原有位置,更换为改造后的新换热器,再将各个管线、阀门复位,在众员工的齐心努力下,确保安全平稳的前提下,截止10月12日18时,洗涤冷却塔换热器更换工作已基本完成。本着降低技改费用,节约成本的理念,乙炔单元,决定将换下来的洗涤塔换热器通过1000公斤的高压清洗机疏通后用于3#洗涤冷却塔,既节约了成本,又缓解了发生系统生产运行中压力偏高的问题,为提高BDO产量奠定了一定的基础。

古有“兵马未动,粮草先行”,今有系统检修,技改先行;一项好的技改项目,经得起实践的考验,耐得住时间的推移,扛得起碾压的车轮,受得住历史的洗礼。技改工作如火如荼,检修清理工作接踵而至,而所有的员工没有被繁重的任务压垮,没有被技术的瓶颈所限,更没有被迎面的劲风刮倒,而是逆流而上,屹立于寒风中,做永不言弃的乙炔人,做永不言败的陕化人!(BDO分厂 任聪聪)
