【聚焦现场】循环气压缩机电仪改造记实

【聚焦现场】循环气压缩机电仪改造记实 陕化煤化工
2018-06-20
0
导读:合成氨装置区因工艺需要在706a工段增加一台循环气压缩机,由于离706a最近的配电室刚好是302c配电室。经

合成氨装置区因工艺需要在706a工段增加一台循环气压缩机,由于离706a最近的配电室刚好是302c配电室。经电仪分厂开会讨论制定出安装计划,定于6月11在302c配电室增加一台低压配电柜,负责给新增加的循环气压缩机提供电源。

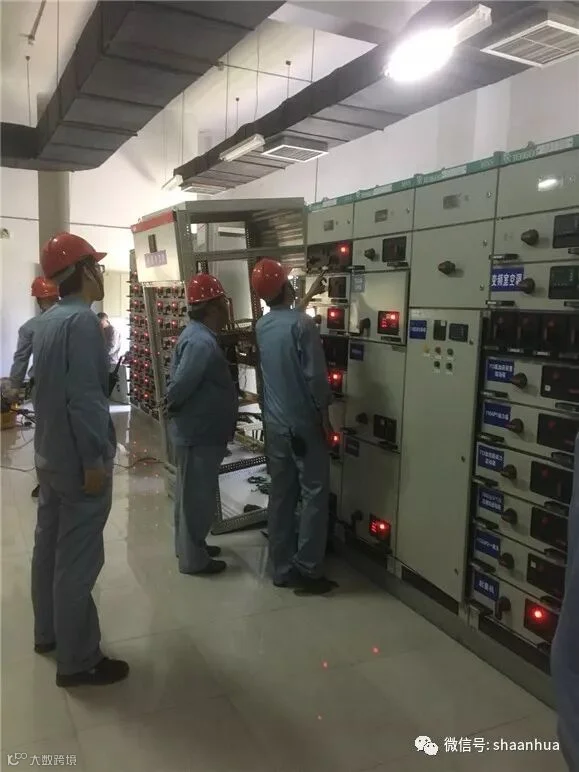

6月11日早上一上班,副厂长马耀军带领各装置区主管及技术员来到配电室查看低压一段和二段的运行状况,确保将增加配电柜的二段可以停电改造。检查中发现UPS电源不能断电,立刻安排人员从一段临时拉来电源接上使用,整体安装计划方案在多次确认无误后,由装置区主管高哲带领着运行人员赵旭东进行低压二段运行转检修的停电工作,一步一步严格按照操作票执行,确认二段整体断电,正式开工。

增加了配电柜后要对原先的母排进行延伸,就得先把原来的母排拆下来进行打孔加工,加工好后再安装回去。班长、技术员查看后确认要从柜子顶部开始拆卸,大家带上工具立刻开始拆除工作,拆下来共有六根母排进行加工,在拆卸过程中对每一根母排的位置及每个柜子和母排链接的螺丝要标记好顺序和位置,把六根母排拆下来后,时间已经12:10,装置区主管安排大家吃中午饭。

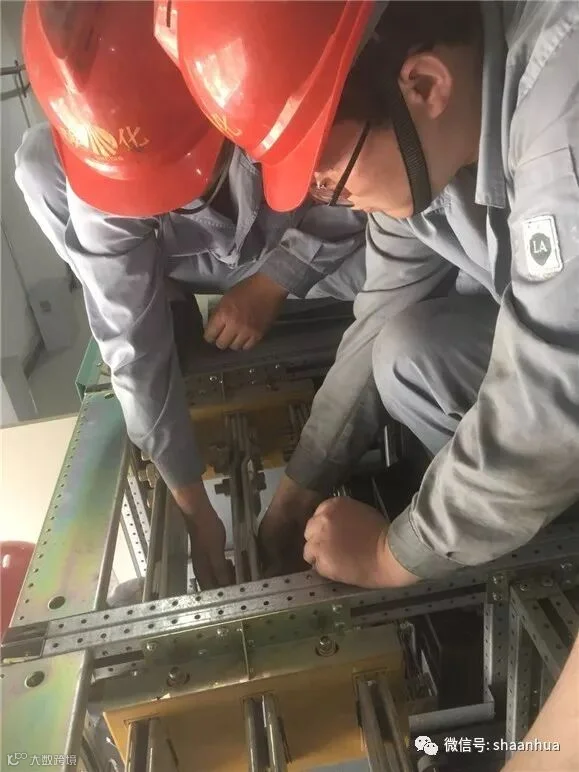

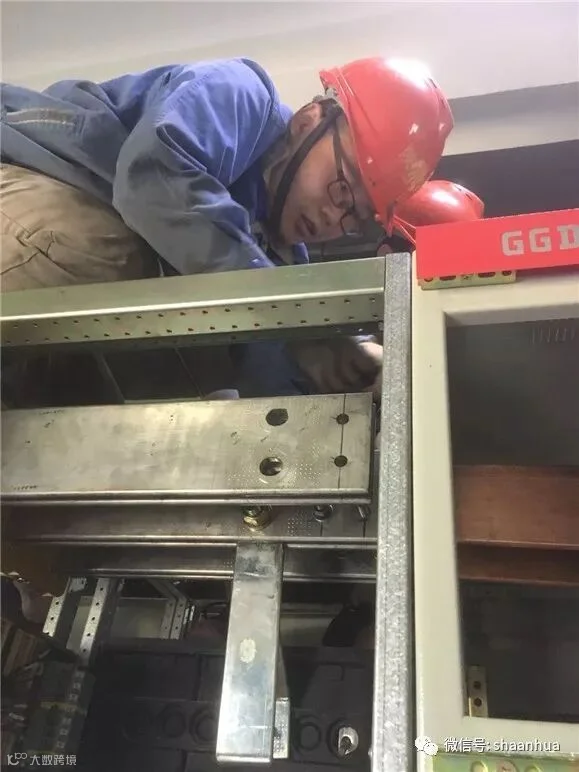

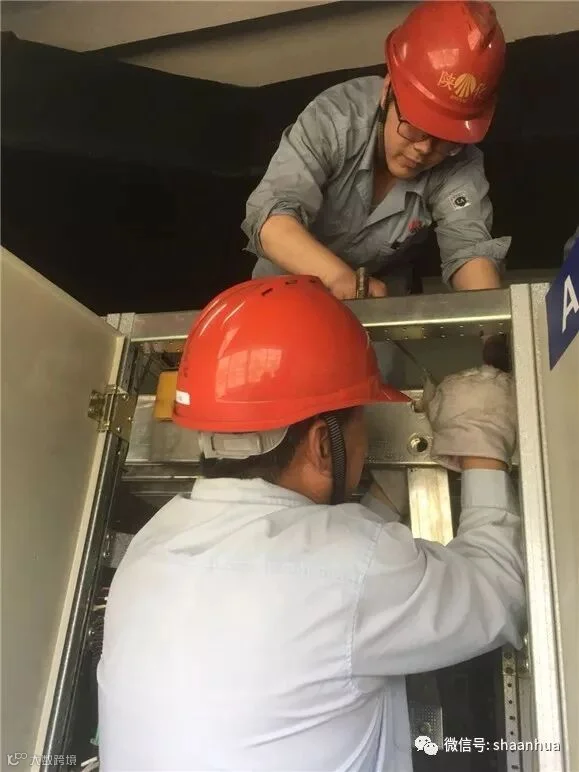

厂长谢树林同大家一起在班组吃盒饭,有的人坐在凳子上,有的站着、有的干脆圪蹴在墙角吃,吃完饭喝口水大家继续背起工具开工。每个拆下来的母排加工前都要反复测量打孔的尺寸及位置,对原来的母排逐个打好孔安装到位后,再对新增加的三根母排进行制作安装,必须按原来的母排孔位和距离进行制作安装。新母排安装固定完后算是核心部件到位了,接下来还得对母排到总空开以及空开到软起动器的小母排进行加工制作及安装,又是反复测量与切割打孔。经过大家繁琐而细致认真的工作,终于把所有大小母排装好了。

技术员对安装的每个螺丝及柜子里面进行反复检查,把原先临时接的UPS电源拆掉恢复好,确认所有安装到位无误后告知主管领导具备送电条件,安排运行人员前来按照操作票进行倒闸送电。随着主管一声令下“送电”,运行人员合上断路器开关按钮,低压二段绿灯都亮了。技术员对每个柜子进行检查,检查完后确定没有问题,大家终于松了口气,一次送电成功,大家坐在地上一看时间已经晚上8:00,都很累也很开心,这次配电柜改造的顺利完成,为以后设备就位后的试车奠定了坚实的基础。(电仪分厂  李红力)
