为了配合PT分厂技改项目(新增2个PT储罐),电仪分厂负责现场储罐电伴热施工,需从二期比迪欧罐区配电室至PT成品罐区现场配电柜沿桥架架空敷设电缆5根。电缆桥架距地5米,铺设长度350米。
由于本次电缆敷设均为架空桥架高空作业,且ZR-YJV-3*150+2*70的电缆直径较粗,又重又硬,加之桥架拐弯较多,高、低落差大,环境复杂,敷设难度很大。为了保证顺利完成敷设,电仪分厂做了充分的准备,提前制定了详细的施工方案,成立了施工组织机构,明确了施工步骤和注意事项,制定和落实了安全保障措施。由于比迪欧装置区电仪人员有限,动员合成氨装置区、尿素装置区和磷铵装置区组织精兵强将积极支援,齐心协力完成电缆敷设任务。

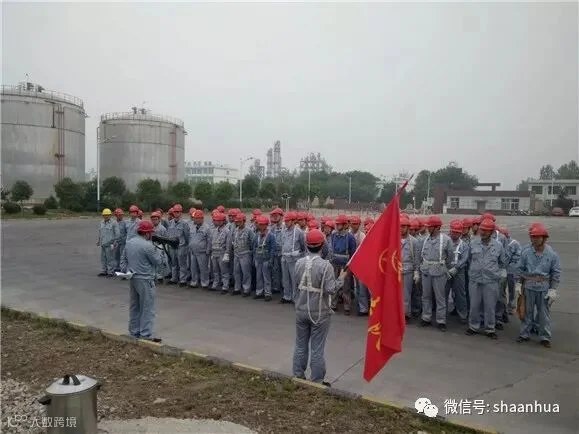

5月10日上午8:30,在BDO南区正对大门100米远新建贮罐北边广场上,75名头戴安全帽、腰系安全带,戴着手套工装整齐的电仪员工整齐列队召开放电缆前的动员大会。会上,分厂厂长谢树林、副厂长胡永刚和马耀军,分别就职责分工、施工要领以及登高作业注意事项做了详细安排。安全员对所有登高人的登高装备进行了逐一检查。

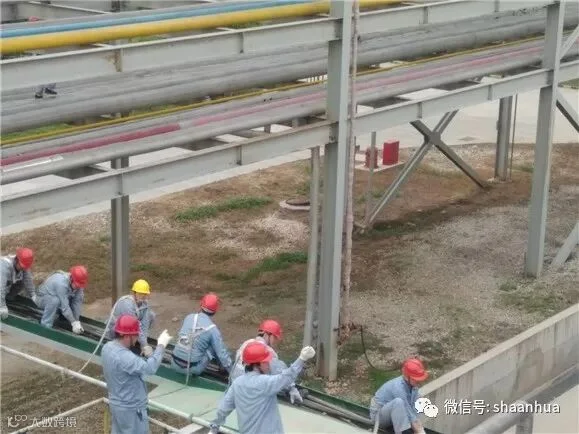

正式开始放电缆时,现场总指挥胡永刚带领60多人背好安全带爬上5米多高桥架,叮嘱大家依次有序拉开间距,一字排开,脚下踩稳,固定好安全带,站在桥架上统一指挥;马耀军负责放线架和地面输送电缆,带人为桥架上拉电缆的兄弟们向上送线;谢树林和四个装置区的安全员王宝文、王西延、李建华和高相琪负责监护,观察大家的一举一动,保证大家的安全。

“一二、一二……”,阵阵号子声响彻铺设电缆现场。大家服从命令听从指挥,跟着哨声,咬紧牙关、一起使力,齐心协力,拉送电缆。

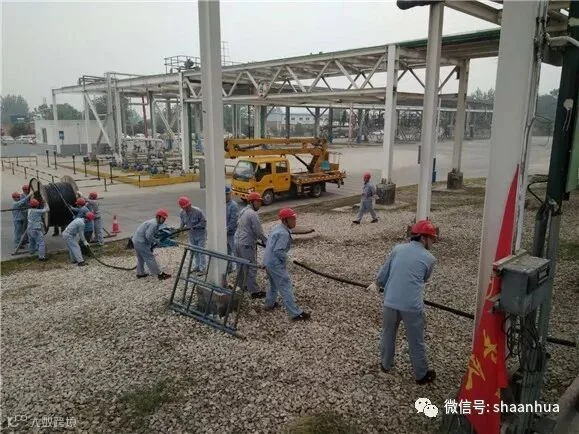

团结就是力量。由于大家分工有序、配合默契,团结一心,只用了2个半小时,就将5根电缆全部敷设完毕,直接把厂部后勤组准备的班中餐、水果,变成了“庆功宴”。大家虽然都累得浑身酸软,可脸上却都洋溢着幸福的笑容。

这次组织分厂四个装置区人员通力协作敷设电缆, 完成的不单单是放电缆任务, 通过此项任务的完成, 更是彰显出电仪分厂全体员工的团结协作精神。 让大家深刻体会到在日常工作中也要互相支持、互相协作、互相配合,顾全大局,明确工作任务和共同目标,积极主动协同同事搞好各项工作。我相信,电仪分厂全体员工在分厂领导班子的坚强领导下必将以饱满的热情、昂扬的斗志、负重奋进的勇气,积极投入到各项工作中去,同心同德、凝心聚力、携手共进、不断创新,助力公司追赶超越,为陕化美好的明天贡献电仪力量!(电仪分厂 刘立冬)
