动力分厂完成450B循环水1号塔填料更换顺利投运

动力分厂完成450B循环水1号塔填料更换顺利投运 陕化煤化工
2019-03-06
1
导读:近日,动力分厂供排水工段450B循环水装置1号塔填料更换顺利完工,3月1日正式投运,为夏季高负荷生产时运转设

近日,动力分厂供排水工段450B循环水装置1号塔填料更换顺利完工,3月1日正式投运,为夏季高负荷生产时运转设备冷却水的畅通供应提供了保障。

450B循环水装置共有四套凉水塔及配套的设备、设施,担负着二台阶锅炉装置、三尿素装置所有设备冷却水的供应,在全公司化工生产中举足轻重。1号塔自2011年投运以来,已运行七年多,填料层积垢较多,影响循环水回水冷却效果,加之填料已开始老化,出现脱落现象,影响循环水换热效率,运行中极易对各装置换热器、水冷箱造成堵塞,影响换热效果,严重时会造成设备过热停运,给化工生产带来不必要的损失。

因为冬季天气寒冷,气温较低,循环水供水和回水温度较低,停运一套凉水塔装置完全满足锅炉装置、三尿素装置所有设备冷却水的需要,又不影响生产,是更换填料的最佳季节。所以,动力分厂及早安排部署,春节过后,紧锣密鼓的对1号塔填料进行更换。

2月15日,1号塔按计划停运进行工艺处理合格后交付检修搭设脚手架、铺设竹排,为确保检修安全和质量,分厂领导、技术员、安全员在脚手架和竹排搭设完成后,进行严格的检查验收,消除存在的安全隐患,以保证人员作业安全,并用彩条布对竹排进行全面密封,防止杂物、泥沙掉入池中,对水质造成污染。

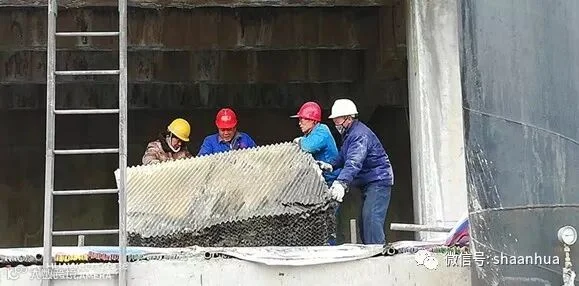

2月20日,在经过作业前的安全教育、防护器材的检查验收合格后,拆除填料工作全面打响。因为旧填料内集聚大量的泥沙,比较重,拆除工作存在一定的安全风险,只见一组组旧填料在作业人员的密切配合下安全着地,现场监护的安全员、施工负责人才放下了悬着的心,经过四天的辛勤奋战1号塔旧填料全部安全着地。

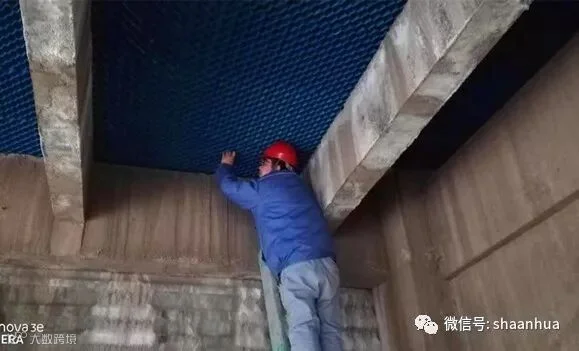

2月23日,新填料回装开始,填料安装是此次更换填料的关键,为了确保安装质量,技术员全程跟踪施工,检查验收每一组填料是否平整,结合面是否对齐、无缝,塔池边安全员精心的每一个操作步骤,确保安全无风险。26日,在所有参加人员的共同努力下,历时六天的填料回装工作以安全、高效,保质保量顺利完成。

据悉,从2017年冬季到2018年冬季,动力分厂已先后完成了2、3、4号塔填料的更换,此次1号塔填料更换完成,对化工安全、稳定、长周期运行奠定了基础。(动力分厂   詹铁军)
