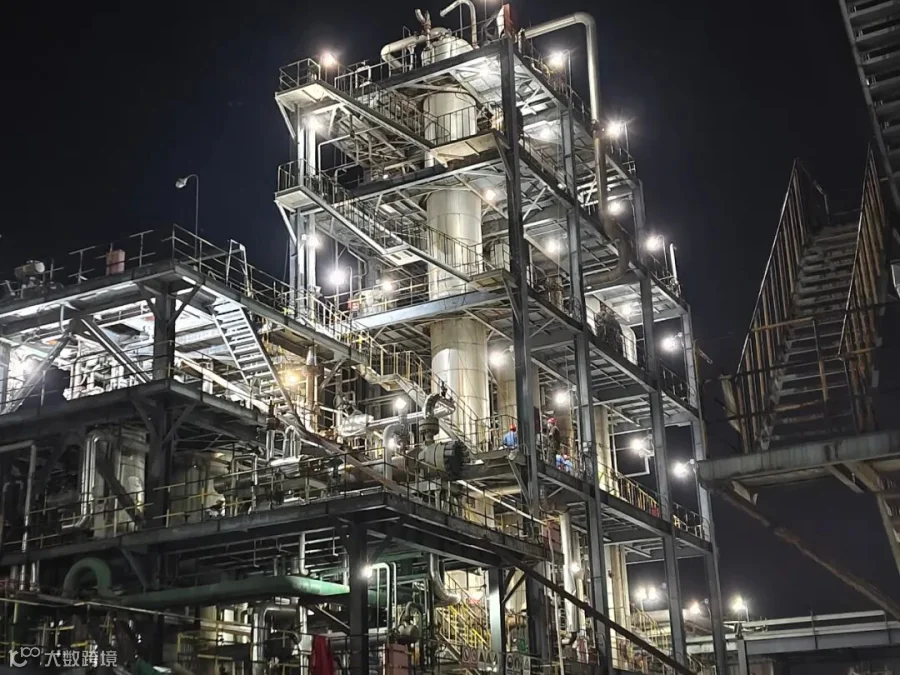

BDO一期检修正在紧张有序推进。本次一期炔化检修项目共计19项,已完成16项,主要检修项目T-104更换塔板,正在安装新塔板。F-102B大修已拆解完成。一期丁二醇检修项目共计11项,已完成9项。压力管道共计133条,已完成检验123条。压力容器共41台,已完成检验40台。

据悉,一期加氢主反应器催化剂已掏取完成,底部分布器及锅底已清理完成,恢复安装底部格栅。计划4日装加氢催化剂,5日活化加氢催化剂。

值得关注的检修进度中,一期炔化反应R-101/R-102/R-104乙炔束管已清理恢复完成,气密置换合格,正在升温。R-103乙炔束管需更换,已倒料完成,正在置换。乙炔净化T-101/T-102/T103已检修完成氮气置换气密。T105人孔已封完,盲板已抽。
