导读:纵览全局·关注检修检修快讯安全 环保优质 高效节约 文明★ — 你我共担 检修同行 — ★新增氨冷器

 纵览全局·关注检修

检修快讯


安全  环保

优质  高效

节约  文明

★ — 你我共担 检修同行 — ★


新增氨冷器初显成效

7月3日,合成工段本次检修新增新鲜气氨冷器E2821投入系统,该氨冷器投入后能有效降低合成新鲜气温度,提高气体密度,以降低合成气压缩机负荷及蒸汽消耗。自B系统开车运行以来,氨冷器压力控制在0.36MPa左右,合成气压缩机转速在同负荷相比时降低100转以上,节约蒸汽1-2t/h,节能降耗效果显著。结合当前运行情况,该氨冷器仍有潜力可以挖掘,将持续对合成氨系统产能释放创造条件,并对企业降低生产成本带来可观的经济效益。(马志鹏)

E8301清理正在进行

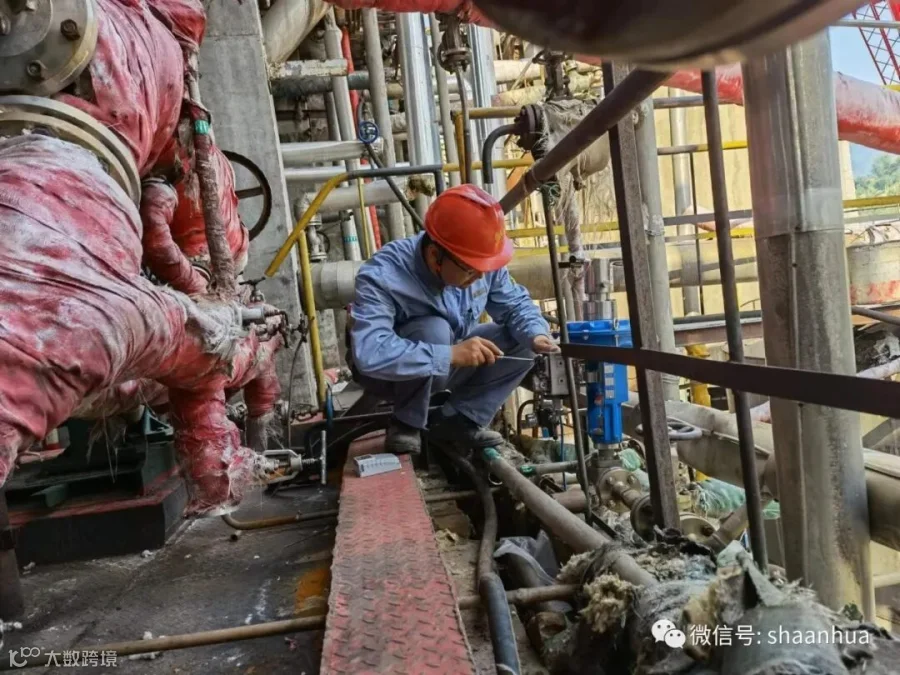

在系统运行过程中,二期加氢V8301塔底温度较低,系统负荷受到一定影响。在维保分厂的全力配合下,BDO分厂对E8301塔底再沸器进行清理,以确保“战高温,稳高产,创新高”目标的实现。目前清理工作已全面展开,作业人员将连续作业,确保V8301塔尽快开车。(王俊琴)

净化工段705A R1502 开始填装催化剂

7月4日,净化工段705A的R1502(第二变换炉)开始装填瓷球、催化剂,本项目为厂控项目,分厂高度重视。变换炉的物料装填前分厂技术人员再三进行确认,安全交底,技术交底,外协单位的开封巨泰、维保、中唐凯越几家单位通力合作,24小时不间断施工确保顺利装填,以保证按照时间节点高效率完成变换炉检修工作。(王珏)

2#锅炉水冷屏安装工作持续进行

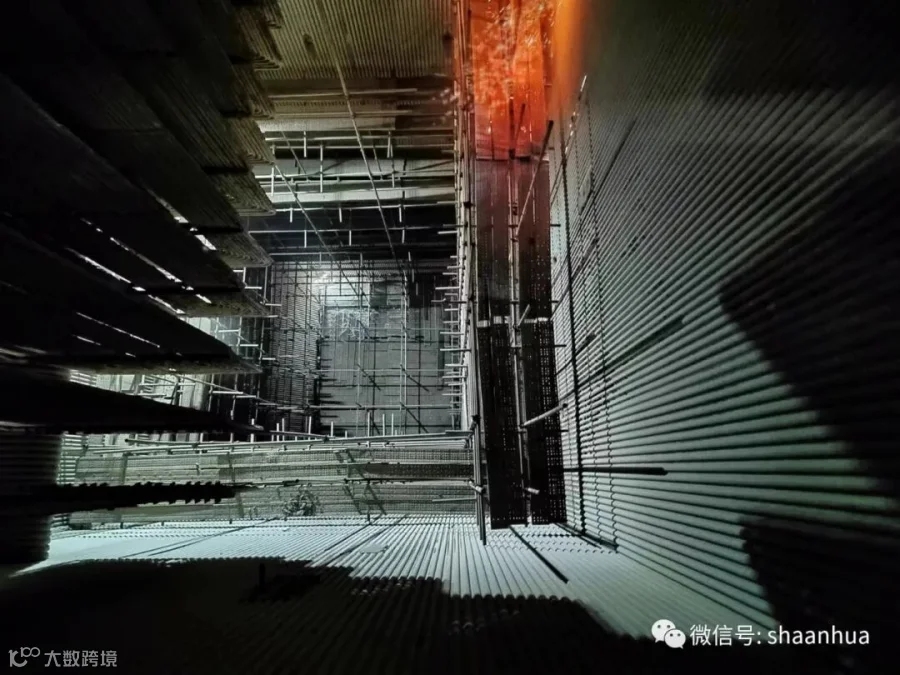

从6月15日2#锅炉扩容改造工作准备、预制、施工开始,在机械动力部的组织协调和分厂的安全、质量、进度协调推进下,7月3日锅炉水冷屏改造全面进入锅炉本体水冷壁切割阶段,本次改造切割水冷壁管8根,每根长度为2.2米,预计7月4日晚可完成。(张斌)

2#锅炉磨煤机检修紧张有序

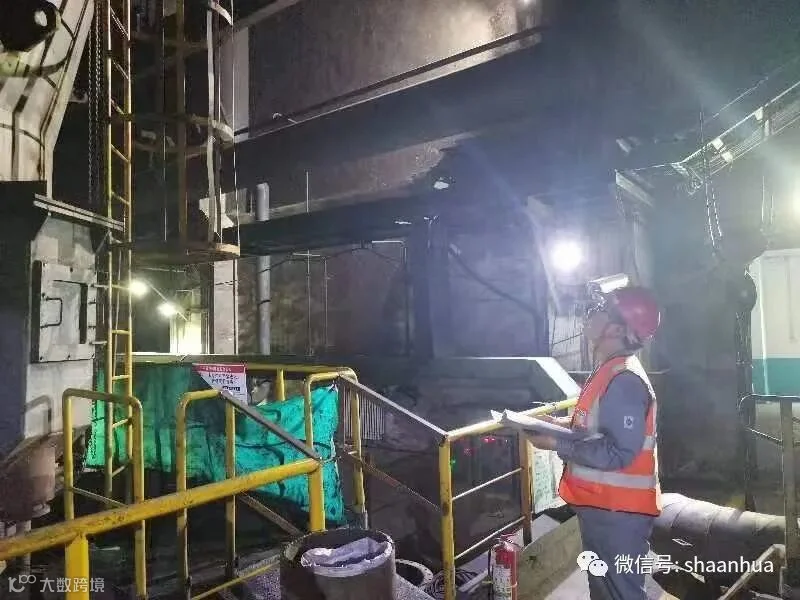

在锅炉零米磨煤机旁,外协工队检修人员正在紧张工作中,拆分离器,更换衬板,一系列工序有条不紊地进行着。

本次检修主要包括磨煤机磨辊检查,磨煤机分离器和喷嘴环的改造修复动静环、分离器、出粉管修补等项目,工作量大,交叉工作项目多,预计每台磨机检修时间为10天。为确保“检修安全、工期可控、质量可靠”三个目标,开工以来动力分厂加强现场安全与监督,严格控制工期与质量,坚持“边检查,边整改”的原则,注重细节管理和过程控制,实现检修过程中安全管理无“疏漏”。(王校康)

安全环保部的消防队“监护员”

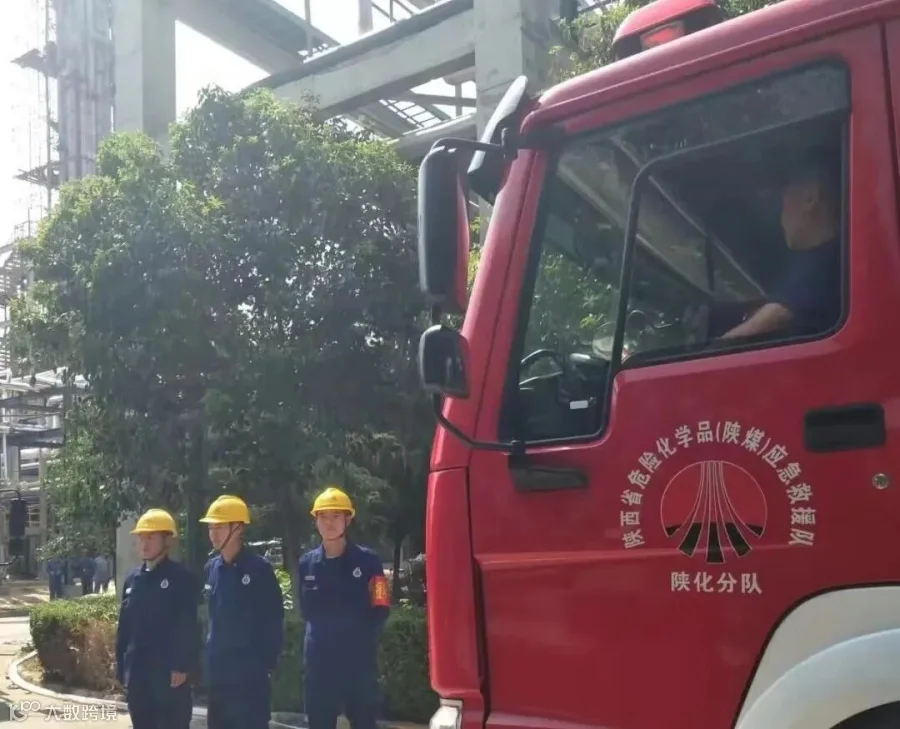

7月4日,天气依然酷热无比,气化分厂T1601高塔内部更换塔盘作业在如火如荼地开展着,为了保障一级动火作业安全正常进行,安全环保部安排了消防队监护人员坚守在设备外,若发生着火险情将第一时间用消防车加压喷水灭火,做好检修安全保障工作。(刘艳)

T1603硫化氢浓缩塔进入内部检查

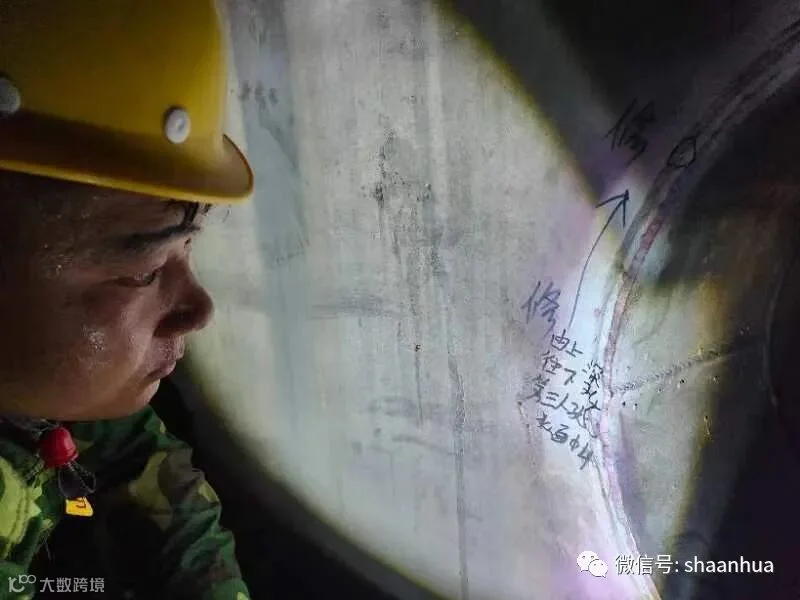

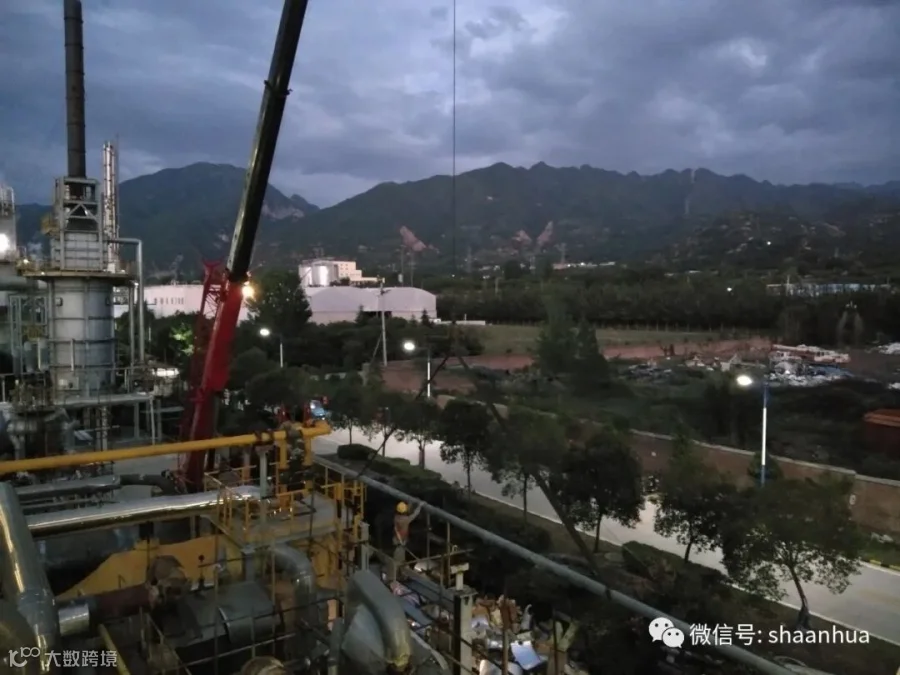

7月3日晚20点20分,气化分厂组织分厂技术员与外围修复人员进入T1603硫化氢浓缩塔,由74#层下至1#层对塔体内壁环焊缝纵焊缝及人孔焊缝进行再次确认检查,经检查发现气孔10个。7月4日气化分厂正在组织人员全面打磨修补,预计于今晚22点前完工。(金家阳)

27万吨现场脚手架搭设完毕并验收合格

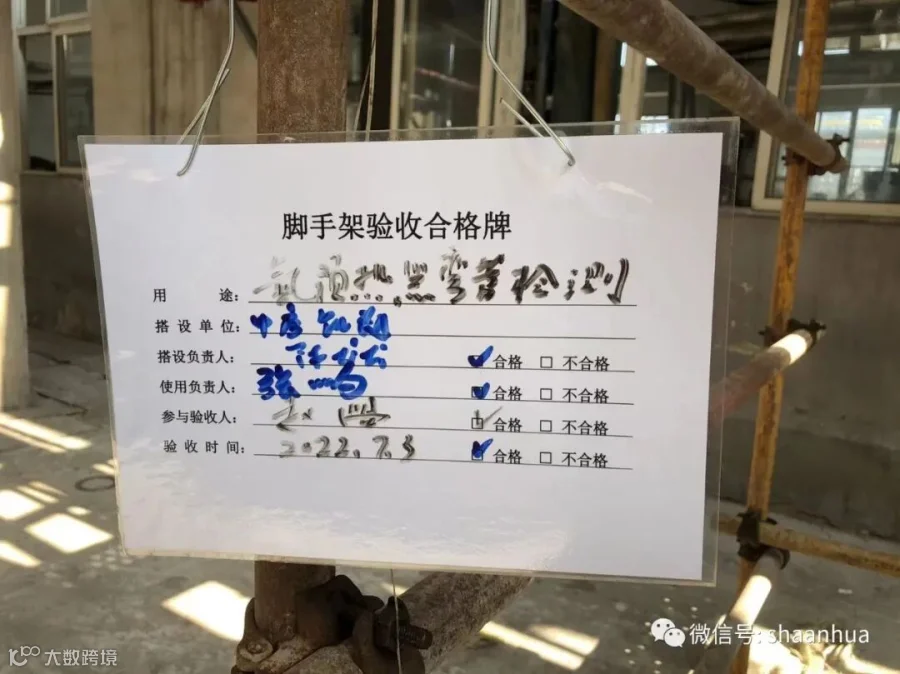

自6月30日起,为配合设备清洗、拆卸、检测等工作,外委施工单位中唐凯越开始在装置区搭设脚手架,截止至7月3日晚19:00,现场所有脚手架搭设完毕。19:10,搭设脚手架负责人、使用人和参与验收人开始对搭设好的脚手架进行验收,并悬挂脚手架验收合格牌。

脚手架的搭设为后续的检修工作提供了安全保障,为检修人员的安全撑起了保护伞。(李洪艳)

奋战艳阳天

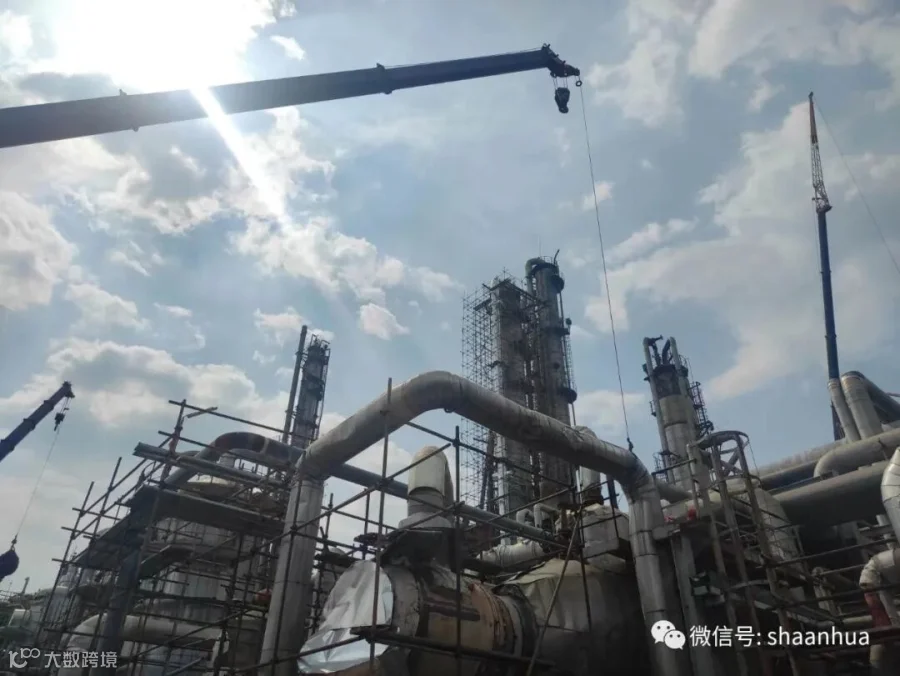

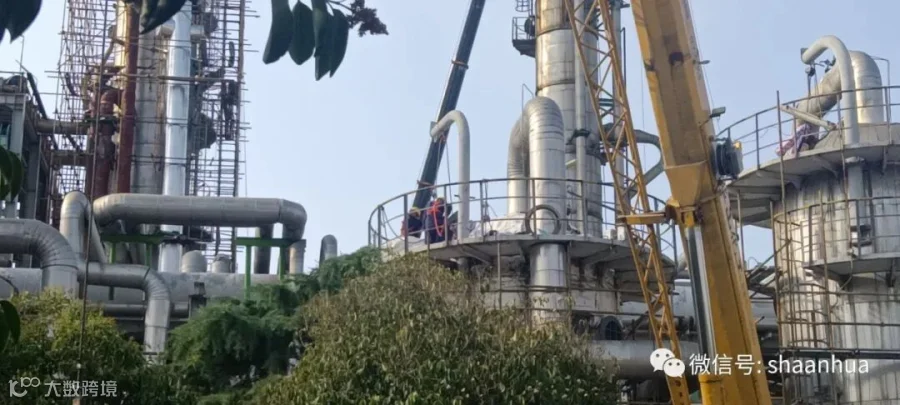

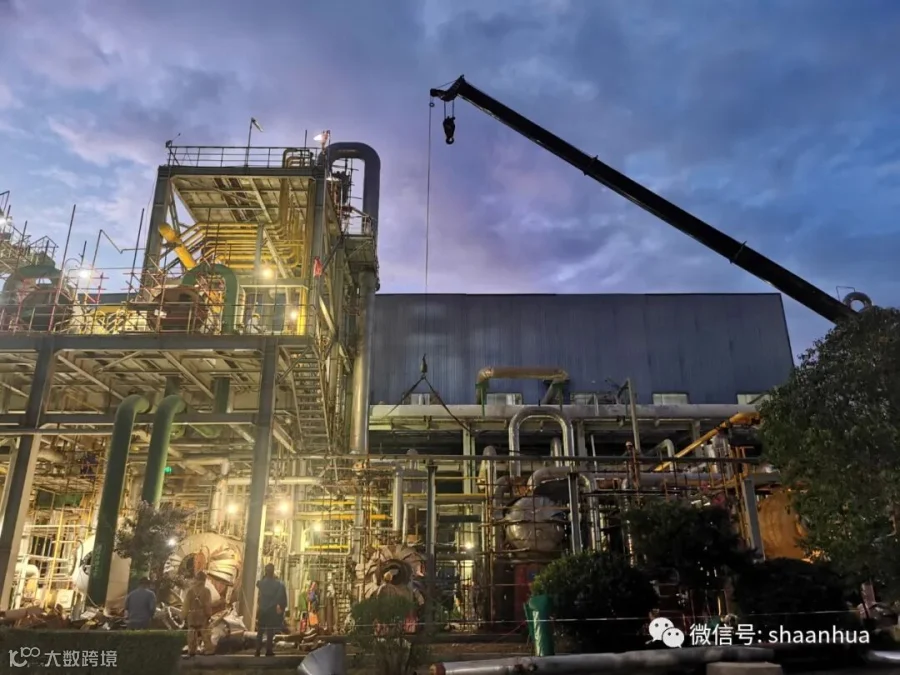

中午的阳光更加耀眼,检修现场也是热浪滚滚,暑气逼人。净化装置区检修步伐紧锣密鼓向前挺进着。你看,这边四台吊车同时操作,依次在吊装T1601塔盘、变换炉瓷球填装、E1503中压蒸汽发生器安全阀安装、706A部分安全阀安装,高温暑热没有阻挡住检修的步伐,长长的吊臂冲向云天,全然摆出了一番欲与天公试比高的架势,大家坚守岗位,奋战在这艳阳高照的检修现场。(秦文永)

27万吨尿素系统新增3台自调阀

为了方便工艺操作,提高控制系统的自动化程度,利用本次系统停车检修机会,电仪分厂将对膨胀槽压力自调、二表槽液位自调、吸收塔排放阀3台手动阀门更换成自调阀。7月4日上午完成了新增3台调节阀的电缆敷设工作。截至下午17点,已完成了2台阀门的安装工作,另一台阀门正在安装调试中。(赵小春)
