纵览全局·关注检修
检修快讯
安全 环保
优质 高效
节约 文明
★ — 你我共担 检修同行 — ★
氨冷器E2604B管道碰口质量验收合格

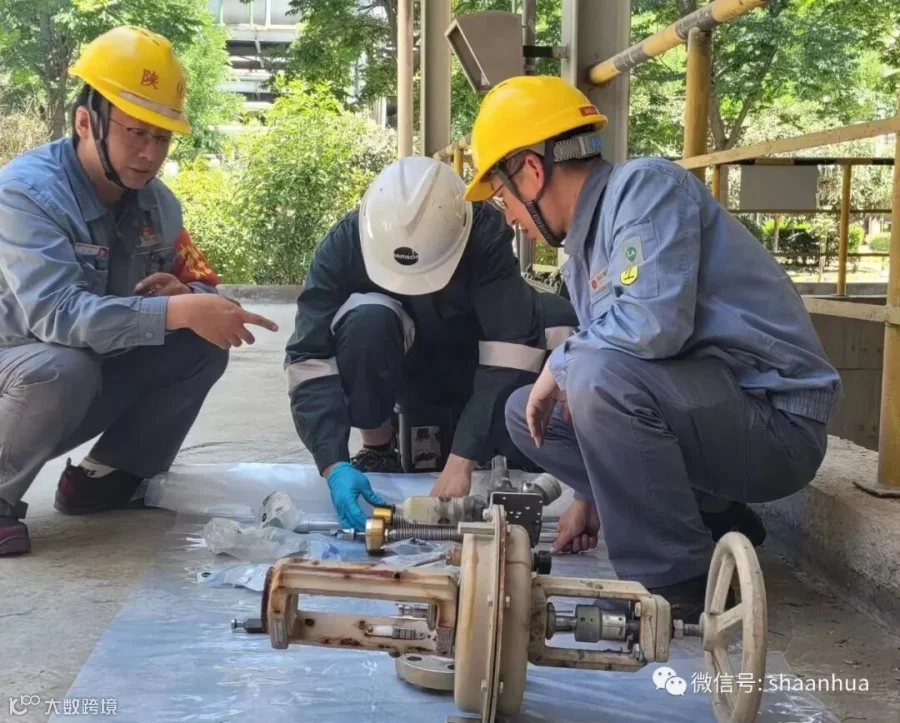

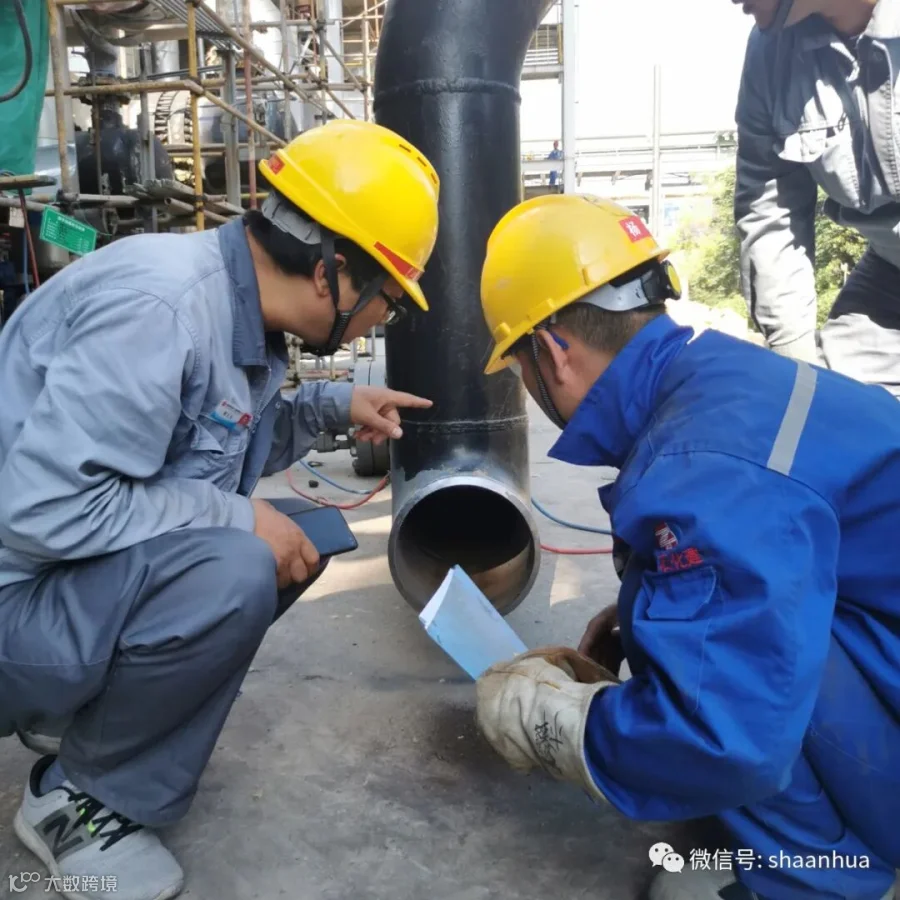

6月16日,上午8点40分,质量验收组成员秦文永对氨冷器E2604B管道碰口清理项目进行验收。秦文永、杨磊两人第一时间赶到检修现场,通过眼看、手摸、敲击等方式进行全方位验收,期间发现有少量的铁锈在管道中,现场与分厂技术员及施工人员积极沟通,让吊车将管线重新起吊,对残留铁锈进行彻底清除。满足质量验收后,签字确认,可以进行下一步管道碰口焊接任务。(杨磊)
严格清理项目把关 让设备轻装上阵

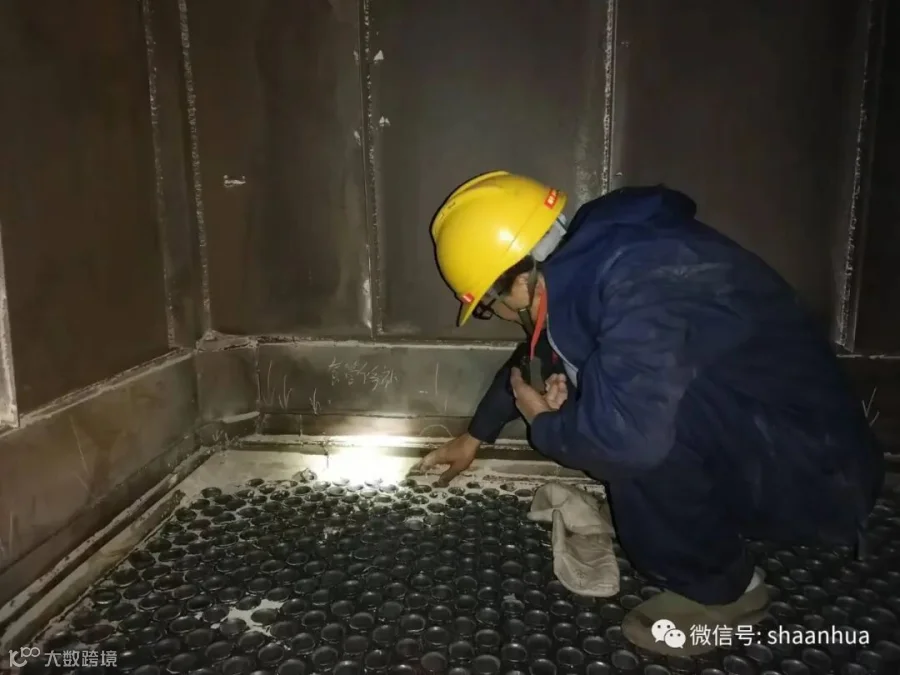

“一定要将锅底清理干净,哪怕一个笤帚枝都不能留下。”这是净化汽提塔清理验收的一个画面。
本次系统大修又逢夏季高温,现场检修人员克服重重困难,与时间赛跑,与高温比拼,顺利完成一个又一个检修项目,尤其是在检修清理上,质量验收组严格做好过程质量把关,对每一条管道,每一个阀门都做到“腿到”、“眼到”、“手到”、“心到”,深入现场,认真检查,确保清理项目高标准、严要求给设备除污去垢,让设备轻装上阵,为系统安稳长满优运行打好基础。(秦文永)
707B冷箱气动控制阀检修完成

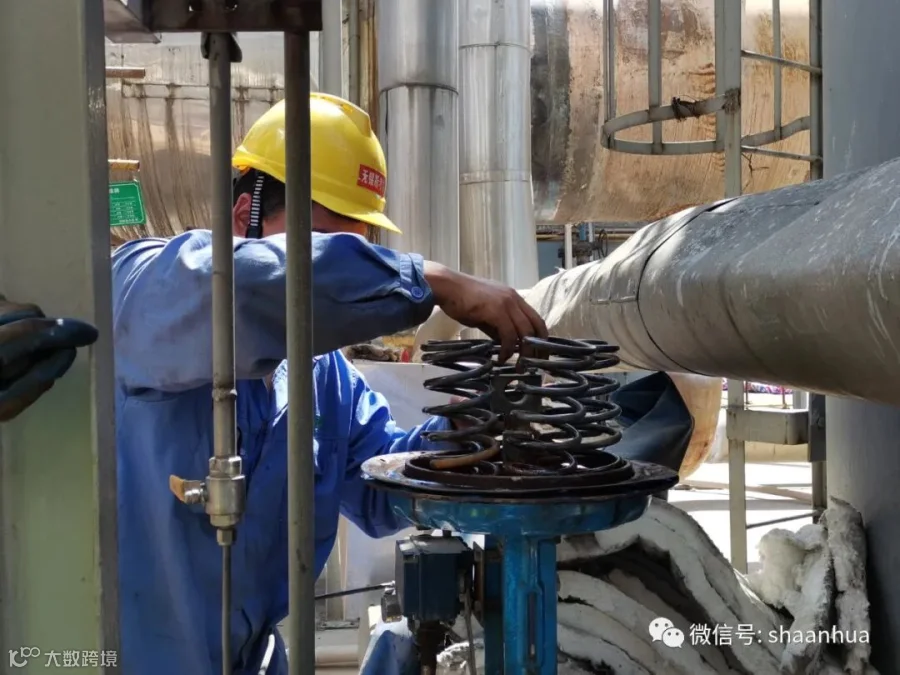

6月14日,电仪分厂联合萨姆森公司对707B液氮冷箱调节阀LV-27001、TV-27039进行检修作业。该阀门用于调节冷箱液位及温度,属于重点设备,此次检修对阀芯磨损情况进行检查,确保阀体密封性良好;对阀体进行优化改造,将阀杆加粗,导向套进行优化,从结构上克服了旧设备阀杆细,强度小,抗震能力差的缺点。分厂、机动部全程参与检修作业,及时进行协调部署。6月15日下午,此次检修作业顺利完成,LV-27001、TV-27039阀门已具备投入使用条件。(苏明珠)
V2501气液分离罐进行煤渣清理

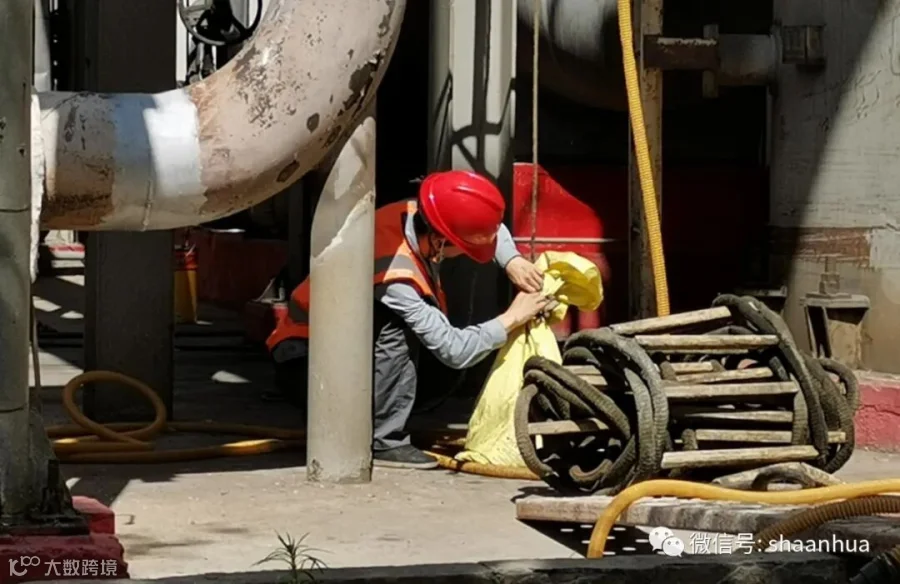

从气化工段过来的水煤气首先进入变换的V2501罐进行气液分离,本身过来的工艺气里面带有不定量的煤渣等脏东西,会堵塞LV25001的自调阀,导致V2501罐的液位居高排不出去,只能进行副线调节,让系统液位波动幅度比较大,不利于变换平稳运行。现对V2501罐里进行清理,将煤渣等脏东西从人孔掏出,进行处置,解决阀堵、液位排不下来等问题,让V2501罐液位波动更加平稳化,也有利于后续系统增加负荷,预计今日完工。(马慧芳)
LV25006自调阀的拆检修复
随着检修进度进入白热化阶段,现场的各个项目点也在步步推进,根据进度和检修任务书,气化分厂已完成对LV25006自调阀拆解,检查里面的膜片、膜头、弹簧等零件是否有松动、磨损等问题,对其进行备件更换,修复,后续对V2502罐液位的控制更加的趋于稳定化,减少系统液位因阀自身问题而大幅度波动现象,为系统平稳运行打下基础。(马慧芳)

动力分厂圆满完成3#锅炉空预器检修工作
空气预热器是利用锅炉等装置的排烟热量来预热空气的换热器,受长期运行磨损影响,空气预热器腐蚀、磨损,已经影响到锅炉的热效率和正常运行,借本次大检修之际,分厂决定整体更换受损的空气预热器。自6月1日进入现场施工,截止6月16日中午12时,经过 15天的连续奋战,分厂圆满完成3#锅炉空预器检修工作。3#锅炉16个管束预热器焊缝目前已自查完毕,为下一步漏风试验做好了准备。(张斌 王校康)
变换炉催化剂装填项目圆满结束
6月15日,变换炉催化剂历经了掏卸、清理等多个环节,于当晚23:00,装填作业结束,开始封人孔,预示着本次检修705B变换炉催化剂更换项目安全、高效圆满完成。本次触媒为预硫化催化剂,装填前无氧包装输送,装填过程炉内充氮气进行无氧装填,而且装填后无需再经过硫化环节,可以直接升温投入使用。(生产技术部 杨磊)
销售运输公司巾帼不让须眉助力检修

销售运输公司利用公司B系统停车检修时机,储运组按照既定检修期间计划工作方案,对二铵库房内水泥地重新进行铺设;按人车分流方案完成库区标线规划;对库区约500米安全防护栏杆进行刷漆、64个窗户进行冲洗擦拭,并协同装卸工队对库房内起皮处地面进行了清理。随着大检修推进,成品库房的女同志们干劲十足,以巾帼不让须眉的气概,在做好正常发运的前提下,全力完成班组安排的临时性工作任务,以实际行动全力配合大检修的顺利进行。(胡卫东)
—检修战士们加油—
