复肥装置4#磨机北侧南北路口有一个门型架,自复肥建厂使用至今已有20多年,常年经受风吹雨打和空气侵蚀,腐蚀比较严重,前期因钢支架严重,经过几次加固修复,强度明显下降,遇到大风天气整体门架有较大幅度晃动,存在不安全因素,也影响到厂容厂貌文明形象,为了进一步打造本质安全型企业,磷铵分厂决定需要重新更换新门型架。

门型架高6米宽10米,架子上方铺有硫酸、废BDO酸、大浓缩热洗液、蒸汽、污水、压缩空气等多条管线。架子中间前后均有焊接广告标语牌,存在多种有害介质和特殊作业时所受的危险因素。由于此处是分厂员工工作和上下班经过的主要路段,既要保证系统所有管线正常运行,又要安全顺利地完成更换任务。维保分厂磷铵装置在主管厂长牵头下,深度研判现场工作环境,决定采取皮带机防护网、成品库隔离通道一系列措施,制定出制作更换新门型架的方案。
新门型架采用的是先预制后安装的方法,就是提前按照所需尺寸制作支架和平台,等全部完工后进行组装更换,这样既不影响正常生产,也可以缩短现场作业周期,减少特种作业带来的风险。

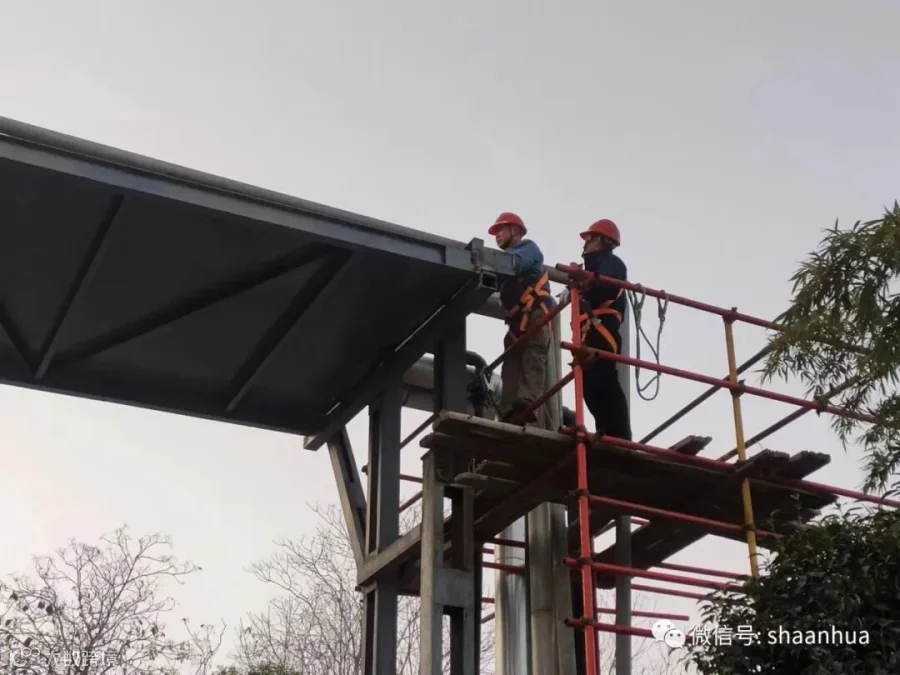

2022年12月8日早上,新门型架更换吊装作业紧锣密鼓展开,站在高架子上的员工更是被冻得瑟瑟发抖,维保分厂技术员自从接受任务后,紧绷的神经就没有松懈过,整天爬高上梯核实尺寸和钢材规格,关注预制质量进度,确定更换方案,一直到安装前和分厂沟通联系,协调各种车辆等。在现场,技术员不断地拿着卷尺来回穿梭,一会儿喊着割去这边槽钢支撑,一会儿又让将那边的角铁去掉,指导着检修人员将旧的管廊支撑割除,用吊车缓缓吊下,然后将新支撑及板架从平板车上吊起先放在地面,再次调整钢丝绳位置确定起吊平衡角度,平稳放入支撑点,水平垂直找正后焊接固定。检修班长带人在架子上配合安装,虽然他们已经50多岁了,但个个动作翻转灵活,配合默契,经过近10个小时的紧张忙碌,下午6点,门型框架更换任务圆满顺利完成。
维保分厂将这次门型架制作更换作为重点隐患治理项目,主管厂长主抓,装置区自行设计图纸并施工建造预制,严格按照检维修规范进行作业,面对时间紧、任务重、现场环境复杂诸多因素的挑战,积极组织,主动作为,将压力转变为攻坚克难的动力,确保项目的如期完工。(维保分厂 田永健)
