已近秋日,天气依然不减炎热,大中午烈日普照大地,天空一片蔚蓝,纯净的没有一丝云彩,让人酷热难耐。8月30日,磷铵分厂开始计划停车检修,借机对磷酸一系统、二系统、一铵、二铵系统全面检修,计划时间为72小时。维保分厂磷铵装置接到任务后,立即确定主要设备项目排列时间线,全体检修人员日夜坚守在检修一线,战酷暑斗高温,不管是露天还是室内都毫不退缩,积极奋战在检修现场,确保检修安全顺利推进。
本次停车检修,点多面广任务大,参与的检修人员多,作业时间长,环境恶劣,给安全检修带来很大的压力。面对诸多困难,维保分厂高度重视,认真开展安全教育及风险辨识,严格落实“三必须五到位”要求,按照检修规程作业,稳扎稳打有效推进,保质保量安全检修任务。

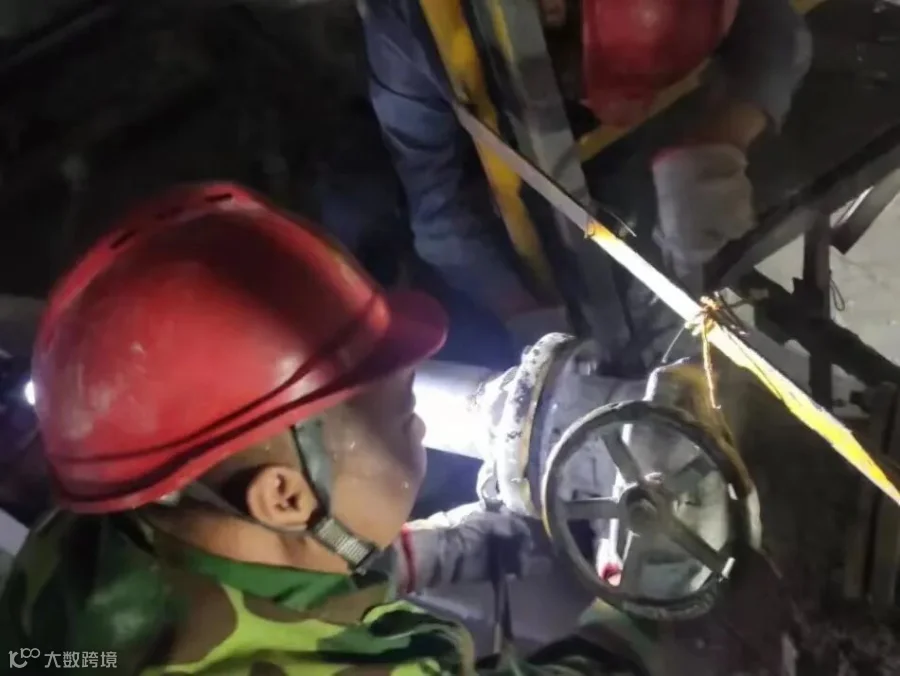

磷铵装置成立4#磨机检修党员突击队,事前所有的工器具全部完好到位,将作业人员分成两个小组24小时轮换作业,磷铵和维保技术员全程参与协调指导。磨机前仓固定螺栓M20近500余件,压条、衬板共60余件,16块隔仓板护板一件重达200千克,所有物料都靠人力搬运,如此繁重体力劳动让一般人难以承受。球磨机仓内温度较高,空气潮热,刺激气味较大,打磨除锈粉尘大,给检修工作带来更大困难。检修人员信念坚定,以苦为乐,相互支持,即使干的汗流浃背,浑身沾满矿浆腰腿酸痛都全然不顾。在各级领导的支持下,一鼓作气连续奋战三天三夜,于9月1日晚上11:00安全完成4#球磨机大修任务,顺利交付工艺。

磷酸二系统反应槽搅拌桨更换轴承支架组件,更换作业从早上9:00持续到晚上11:00,二班班长张强带领4名员工在反应槽顶一站就是十几个小时,被烈日晒得满脸通红,却没有人叫苦叫累,负责监护的技术员田永健来回送水,送取工具材料,整理现场物资。主管厂长坚持在现场,督促提醒各项检修纪律,做文明检修。
二铵摇摆筛现场的皮带更换任务,是将B500旧皮带整体拆除,安装新的螺旋输送机。吊装过程风险较大,要依靠4个倒链交换移动螺旋输送机,达到固定位置后制作支撑架和进出口改装,二铵造粒机内部更换衬胶板2块,全部都是体力活,需要8个人抬拉硬拽才能完成衬胶板更换,衣服湿了又干,干了又湿,可他们不在乎,经过2天艰苦作业完成任务,完成了料桨槽V201搅拌桨修复、C204风机进口管线改造等项目。

经过了72小时的连续苦战,维保人与时间赛跑,保质保量的完成检维修清理任务80余项,安全顺利完成磷铵系统检修,打响了全国质量月的第一枪,为系统稳定运行保驾护航。(维保分厂 田永健)
