陕化公司合成氨1#主变压器自2012年投入使用,至今已运行12年,前期预防性实验中发现有载调压7、11、12档位直流电阻不平衡率超出规程标准情况,外送大修所需时间长,系统运行存在风险,为保证电力系统安全稳定运行,电仪分厂申请采购新变压器一台,利用大修机会进行更换。

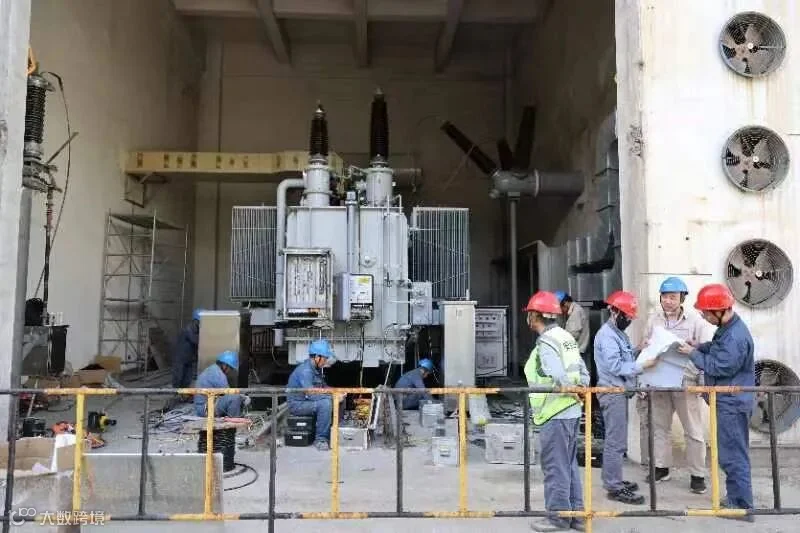

由于新1#主变压器重达65吨,主变室内空间狭小,无法使用大型吊车,因此前期就开始为主变压器搭建平移平台轨道。5月8日15时35分,旧1#主变压器停运,在安全措施、相关票证办理完成后,按照预先指定方案拆除旧1#主变压器连接引线、低压母线桥和旧1#主变压器本体连接,全部拆卸完成后,5月9日17点,旧1#主变压器运出,新1#主变压器立即运至变压器室外等待“过门儿”,5月10日,进入安装状态。

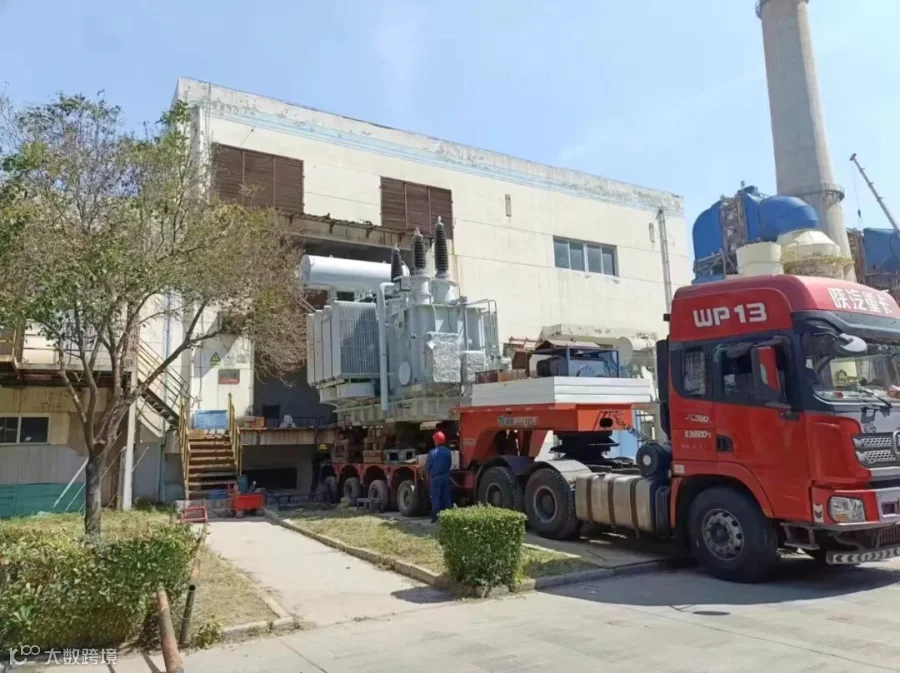

在新1#主变压器安装提升过程中,需先用液压千斤顶将新1#主变压器一边顶起,把5cm高的枕木放入,再将另一边用液压千斤顶顶起,放入一个10cm高的枕木,同样的方法不断交替循环进行提升,确保每次一边比另一边只提升5cm,防止因体积过大造成倾覆。新1#主变压器平稳升到主变压器室室外平台高度后,用液压千斤顶顶起新1#主变压器,在枕木上铺设平移轨道,与主变压器室内平移轨道水平连接,主变压器平稳放置在平移轨道后,由液压推进器将主变压器推向轨道头,再沿主变压器室内轨道向前推进,每次移动50cm,交替向前更换枕木位置,循环往复,直至到达安装位置,在主变压器底部安装四个轮子并安装限位器,至此,新1#主变压器“过门儿”完美收官。

新1#主变压器“过门儿”历经12个小时,整个过程漫长且艰巨。5月10日20点,新1#主变压器“完美落地”。紧张的接线、调试工作有序开启,预计5月13日安装完成,等待检验后方可正式投运。(电仪分厂 宋磊)
