动力分厂

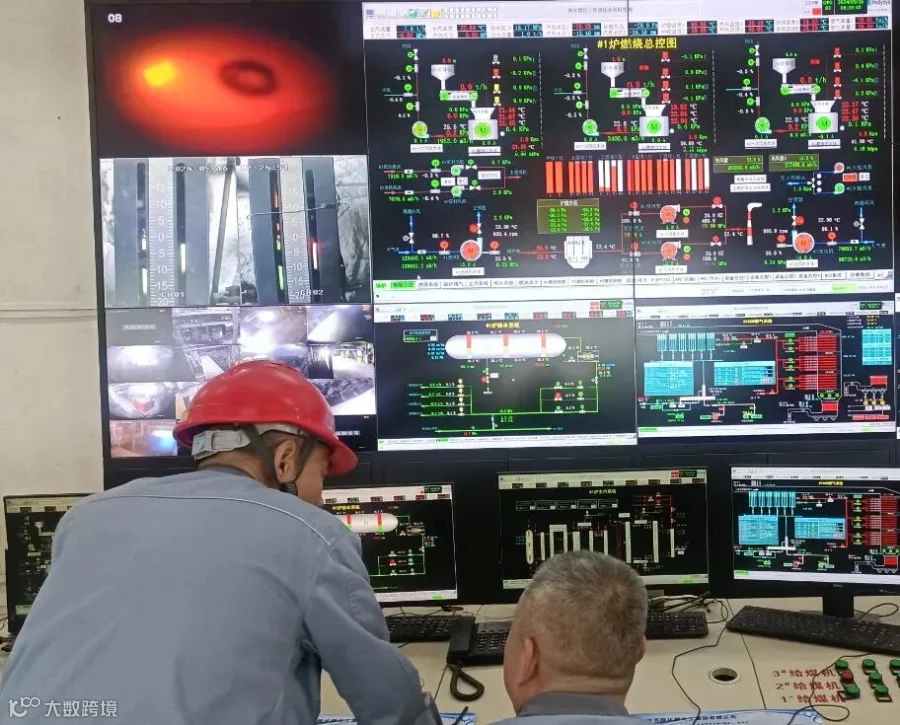

经过紧锣密鼓的大检修,动力分厂1#、2#锅炉系统分别于5月16日8:55、5月17日12:00陆续点炉成功,并于5月17日下午16:30顺利并汽,打赢了2024年度公司大检修收官的“第一仗”。
检修过程中,动力分厂全员连续作战,通力配合。严格按照检修方案进行工艺隔离、盲板作业、取样分析;严格按照规定办理票证,做好安全交底,安排专人安全监护;严格验收检修工作质量,对检修各个节点严格把控,对每根管线都进行材质确认,对每道口都认真检查,做好质量验收工作,为顺利点炉做足准备。
开车过程中,从全面检查核对验收到检修收尾工作再到封人孔,从点火前锅炉系统运行检查确认到工艺介质检查,从锅炉全面吹扫到水压试验完成,从点火成功到并汽成功,动力分厂人员全程高度警惕,密切配合,保持永不懈怠的精神状态和一往无前的奋斗姿态,跑赢了锅炉系统检修开车的“第一棒”,为后系统顺利开车打下了坚实基础。(动力分厂 田格)
气化分厂

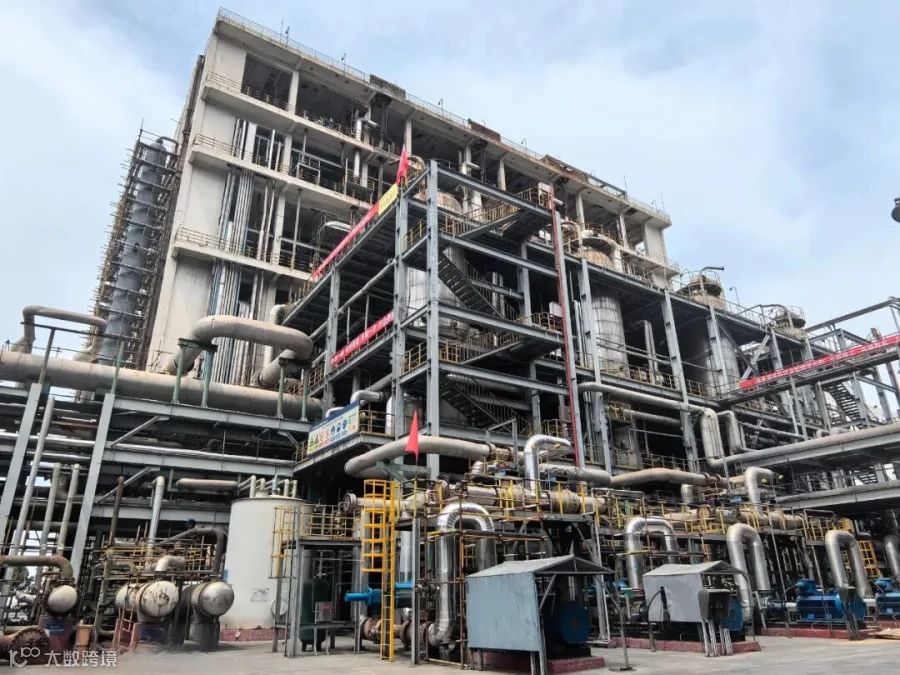

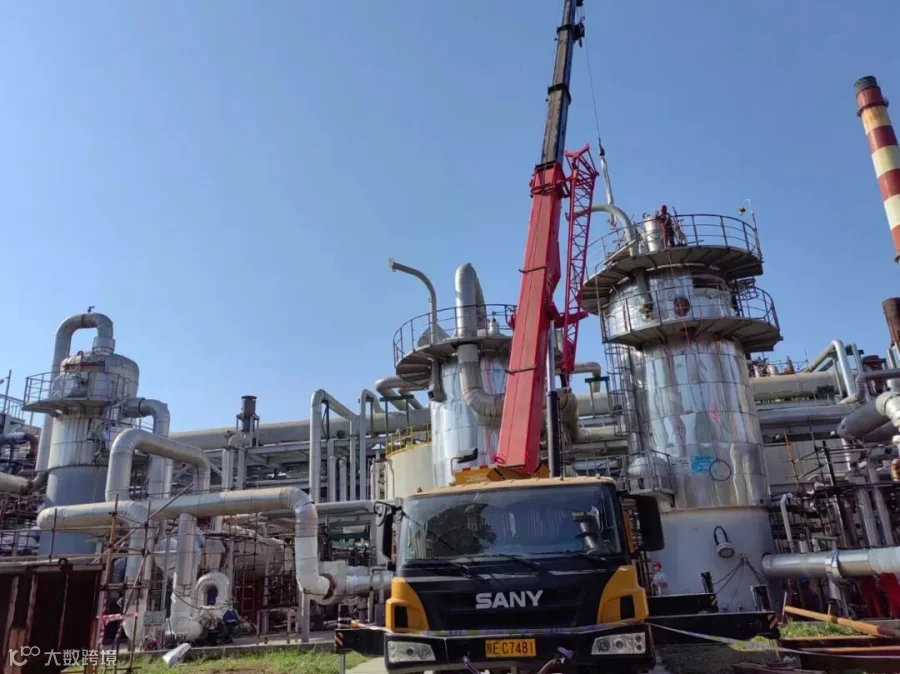

气化分厂本次检修项目共计61项,原计划检修47项,后期检修落实会增加14项,在分厂全体员工的共同努力下,目前已全部完工,完工率100%。
5月16日21:40,经过气化分厂全体员工的辛勤努力,气化炉A炉成功点火,目前正在烘炉阶段,标志着大检修工作取得了重要进展。DCS温度持续上涨,DCS、ESD操作系统已完成调试,煤气总管和气化炉C炉正在进行气密检查和泄漏消除工作。这一系列成果显示,气化分厂的大检修工作已经圆满收尾,为全系统的顺利开车做好了充分准备。
值得一提的是,火炬系统的全面检查与维修、ABCD气化炉出工段大阀的更换及维修、液化气站的深度检修,以及灰水槽和P1405泵进出口管线的清理工作,这四项厂控项目已全部高质量完工,为后期的系统安全稳定运行奠定了坚实基础。(气化分厂 岳婉 刘丽文)
合成分厂

合成分厂净化工段705A系统经过为期11天的全员艰苦奋战,成功进入了打压试漏阶段。这不仅是对前期检修工作的全面检验,更是为后续开车准备迈出的坚实一步。
705A系统作为净化工段的核心部分,其内部包含了一系列关键设备,如V1501汽液分离器、第一和第二变换炉、E503中压蒸汽发生器以及洗氨塔等。这些设备协同工作,完成了一系列复杂的化工过程,包括水煤气的分离、CO的转化以及微量氨的洗涤等。这些过程不仅关乎到工段系统,更牵动着合成工段、尿素工段,只有通过打压试漏这一阶段的严格测试,确保系统的密封性和安全性达到要求,才能为后续开车工作奠定坚实的基础。同时,705A系统的成功试漏也将为其他工段的开车工作提供宝贵的经验借鉴,推动整个净化工段的顺利运行。(合成分厂 孟小丹)
