导读:气化分厂火炬系统检修项目是气化分厂厂控四大检修项目之一。作为气化分厂最后停车的装置,需全厂完全完成停车置换后,才能进行隔离检修。

气化分厂

火炬系统检修项目是气化分厂厂控四大检修项目之一。作为气化分厂最后停车的装置,需全厂完全完成停车置换后,才能进行隔离检修。为保证火炬系统安全稳定运行,本次检修需对火炬系统进行检查、清理、检修,各罐体人孔打封,部分管线更换;酸火炬、事故火炬燃烧器检查,维护火炬系统高空点火装置更换维修、长明灯检查清理、分子筛检查等工作。

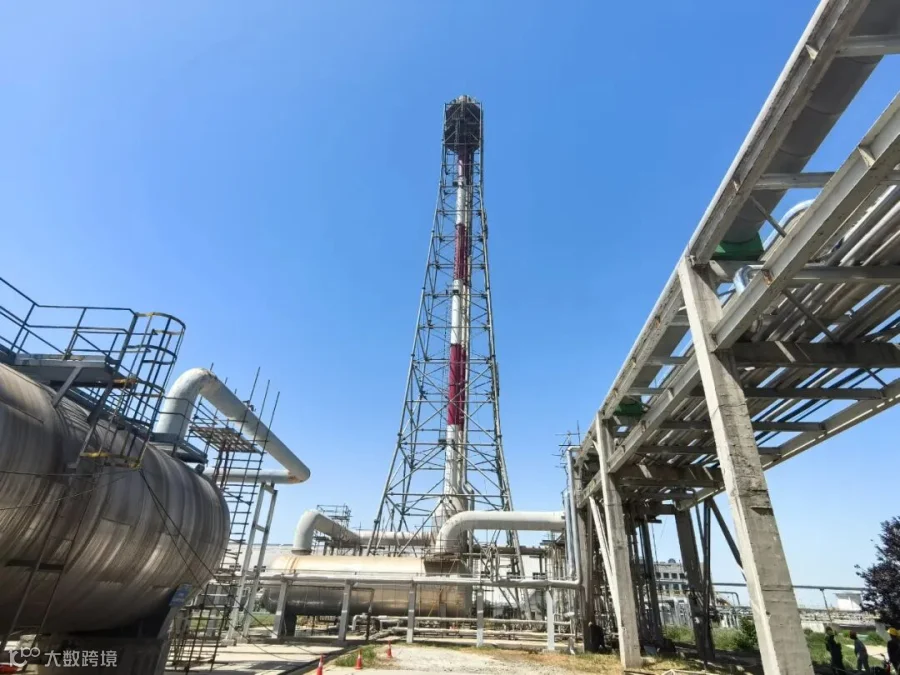

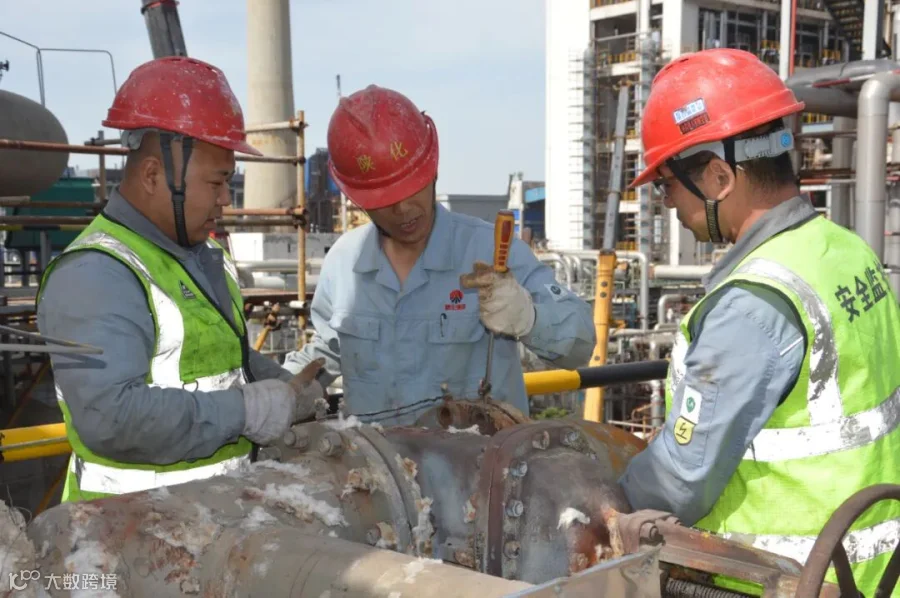

5月11日,气化分厂协同外围单位,对火炬总管进行隔离、加盲板工作。5月12日,分厂领导、技术骨干及火炬厂家,攀爬至火炬顶,对火炬头部进行检查,根据管线腐蚀情况,结合实际检查情况,制定最优检修方案,确保检修完毕后火炬系统能够顺利投用并长期运行。(气化分厂 岳婉 金家阳)

合成分厂

5月12日,净化工段706A/B出工段二氧化碳管线迎来重要改造。该管线主要为52万吨尿素和尿素分厂提供原料气,对稳定生产至关重要。此前,由于此处仅有切断阀,在调整气量时需现场人员手动操作,存在因调整不当致下游系统超压的风险。为解决这一问题,经分厂深入讨论辩证后,决定在出工段管线处增加电动头。

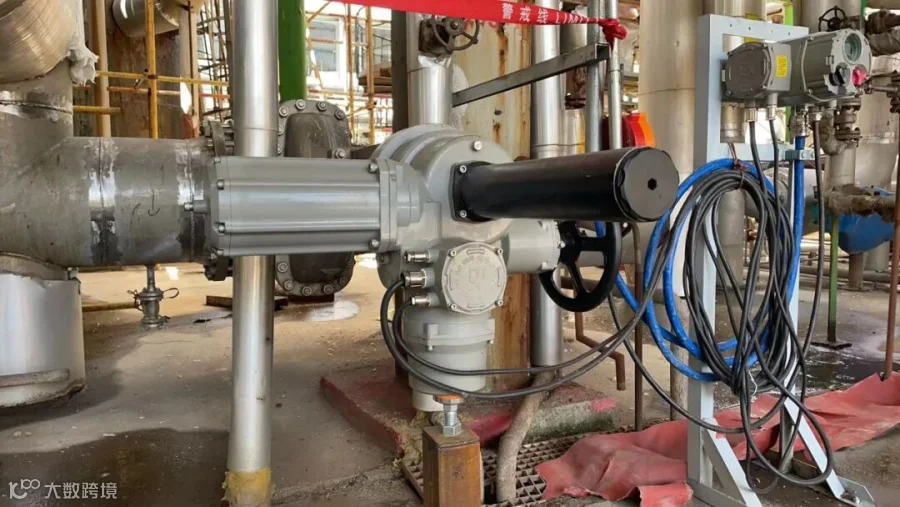

在系统停车前一天,先停止甲醇循环以卸掉T2602塔压,关闭二氧化碳出工段阀及E2601 冷副线阀,增加盲板后通入氮气进行置换,待取样合格便隔离氮气管线,随后进行动火施工以安装自调阀。此次阀门加设完成后,不仅大大减轻了现场人员的负担,更显著提高了调节的精确度。(合成分厂 汪莎莎)

维保分厂

从5月8日大检修开始,1000余块盲板安装任务根据工艺处理情况持续进行,安装任务主要集中在合成、净化、气化工段,维保分厂科学调度,合理安排,具备条件立即开展作业。截止5月12日,盲板加装任务全面完成,后续将根据检修情况逐步开展盲板拆除工作(维保分厂 吴颖)

BDO分厂

截至5月12日7:00,BDO分厂丁二醇加氢及尾气回收装置67台安全阀已全部拆卸完毕,并按规定做好标识,有序规整放置,计划今日全部装车送检。安全阀校验是确保压力容器、锅炉、管道系统等设备安全运行的重要过程,是确保安全阀功能可靠性的关键程序,主要目的是验证安全阀的性能、检查其密封性、耐压性测试及验证安全阀的各项性能指标是否符合国家或行业的相关安全标准及规范,以保护设备在异常压力情况下免受损害,防止事故的发生。通过本次安全阀校验,确保了902高压系统的安全运行,解决了氢气系统安全阀内漏问题,从根本上降低了精炼气消耗,消除了系统安全隐患。(BDO分厂 赵亚利 韩冰)

电仪分厂

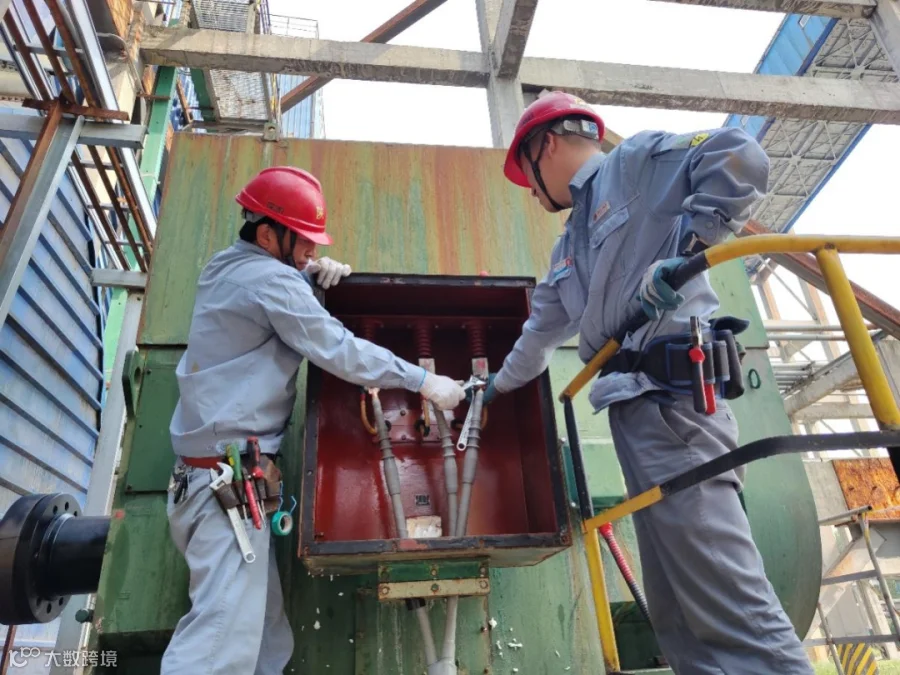

随着检修项目的持续推进,5月10日电仪分厂开展对1#、2#锅炉引风机和送风机引线、接线端检查、磨机中修以及现场配电柜清灰、紧固螺丝的检修作业。截至5月11日20点26分,已完成对动力分厂锅炉装置以及气化分厂原运工段20余台设备的检查与清理,六台高压电动机的中修作业已过半。241变频室技改项目现场已完成电缆接线头的制作和桥架搭接,目前正在进行高压试验。预计5月13日全部完成。(电仪分厂 肖国栋)
