坚 守
任务就是命令
时间就是效率

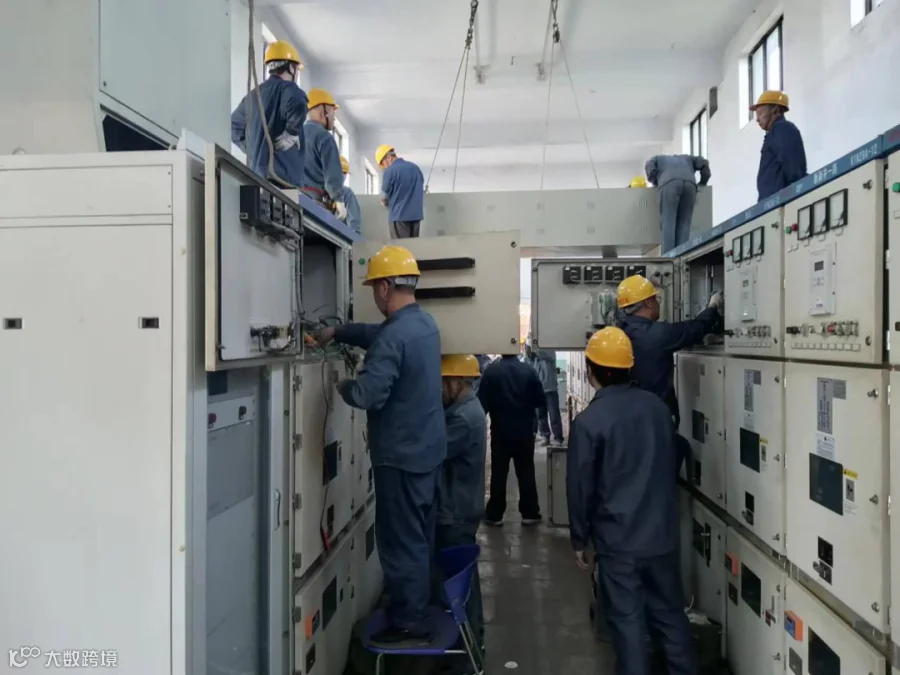

大胡变电站 110kV 系统母线采用双母运行方式,35kV 与 6kV系统采用单母分两段的电气主接线方式。1#、2#主变扩容投入运行后,现运行的6kV开关柜额定电流、母排载流量不能完全满足安全运行条件,本次施工重点主要包括更换大胡站 6kVⅠ段 27 面开关柜、Ⅰ段过桥母线,并进行交接试验与调试。为降低开关柜改造期间对矿井安全生产的影响,他们利用“国庆”节假日六矿检修时间进行,正常更换工作要求在 24 小时内完成。
安全就是责任
为保证设备更换期间,对六矿、八矿、职工总院等重要负荷单位的供电安全平稳,减少停电影响范围和影响时间。该处在运行模式调整、负荷调控、压减外转、井下生产临时供电、应急措施和分工协作等方面作出了科学安排,并采取负荷临时转移措施。指定项目负责人由处主要领导担任,亲临现场指挥督导,提级提格加强管理。从安全性、技术性和施工组织等多方面同步评估研判施工期间安全风险,对流程多次论证,并经多方会审,编制施工方案和安全技术措施。相关单位也根据自身情况,制定了适合本单位供电系统无计划突发停电事故的应急预案及应急处置措施,安排专人做好预案和处置措施的全员宣贯,明确了值班负责人,重要场所安排专人值班。
圆满完成

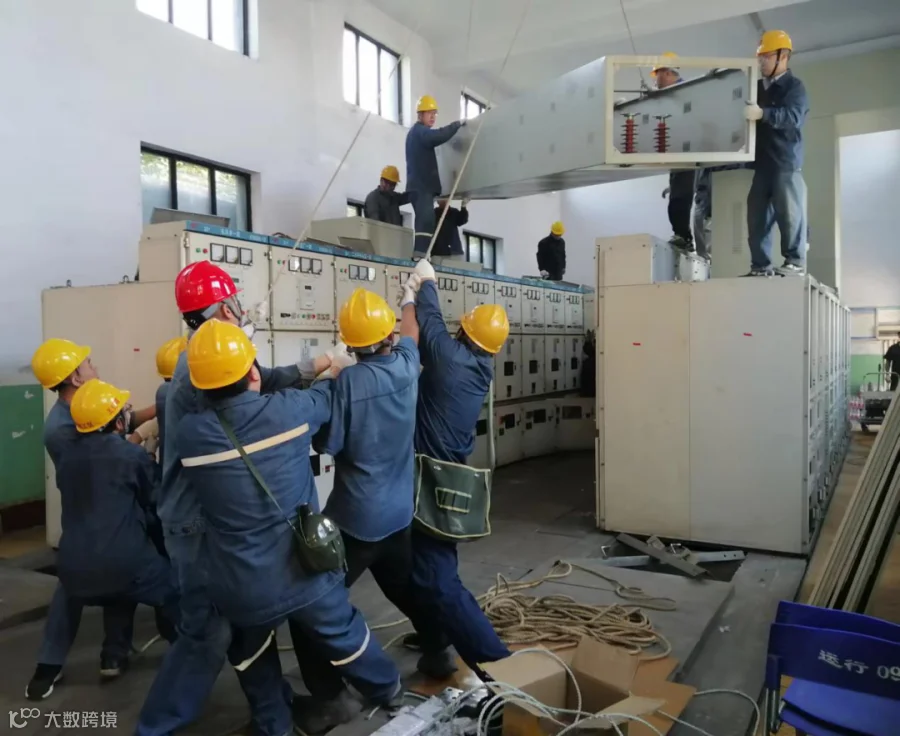

早上6:00,矿井水位已压至最低,各相关单位配合压减负荷完成,万事俱备。电力调动值班人员下达停电操作令,变电站值班人员执行停电操作,施工按计划如期进行。忙碌的施工现场紧张有序,旧盘拆除、土建、设备安装调试、定相、现场验收、恢复送电等顺利完工,随着电调“大胡变电站恢复正常运行模式”一声令下,标志着改造项目全部完成。(张炜 崔柳 郝林杰)
