5月5日,适逢假期车多路堵,胡庆伟从早上8时驱车前去焦作高铁站,到下午5时许,花了一大天的时间终于接回了厂家技术人员。想到不耽误明天开工,他畅畅地舒了一口气。
五一假期,胡庆伟作为九矿站综自改造项目的负责人,主动给自己排了五天班。“相对同学的无奈转行,我很幸运能学有所用,单位大胆放手给予的施展空间,更让我们年轻人有成就感。”胡庆伟感慨。
1998年的胡庆伟,2021年大学毕业校招到鹤煤供电处修试工区。3年来,他所学的电气工程及其自动化专业,实现了从书本理论到现场实践的转化。
单就今年来说,除了目前处于前期准备阶段的九矿站综自改造项目,胡庆伟已经负责完成了各变电站春季预防性试验、110kV龙宫变电站桃龙2间隔改造和大胡站110kV机构箱优化项目。“工区主任通知由我负责桃龙2时,真的不敢相信这么大的项目会交给我。”胡庆伟回忆,“领导鼓励我放手干。”

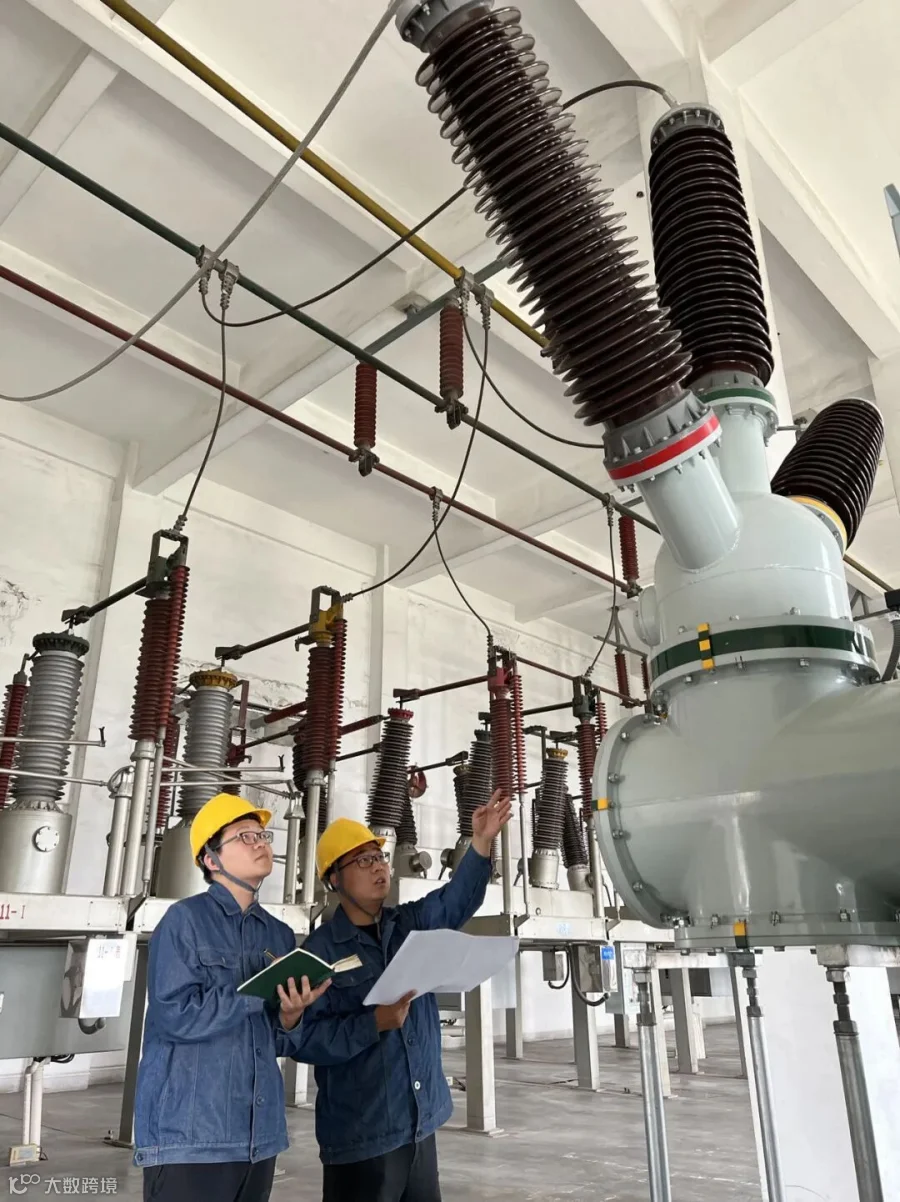

3月30日完成的110kV龙宫变电站桃龙2间隔改造项目,是胡庆伟目前独立负责过的最大的项目。按要求,5吨的设备安全运到110kV高压室3楼,设备充满绝缘气体静置24小时后的水份含量达标测试,老设备拆除,二次接线,等等这些环节必须无缝衔接,确保在36个小时的规定停电时间内一次成功。
保矿区供电,时间是关键。胡庆伟直接否定了厂家停电7天的技术方案,还要从国家电网批复的36小时停电时间里再抠出来点儿。为此,他对照着厚厚一沓的设备图纸,一点点理出头绪,整理思路,列出初步设想,白天蹲点作业现场,晚上一一对照修改方案。其中,5吨的设备高2.88米,通过高2.95米的门进到3楼室内,这0.07米的间距,是他拿着米尺反复测量确认的。
最终,考虑到设备需要抽真空、再充满绝缘气体静置24小时,且不同零件对气体中水份含量要求需要调试,胡庆伟决定把这些工作提前完成,只需在停电后拆除老设备,再把新设备平稳移到指定位置即可。设备到场,装上绝缘瓷瓶、底座,充气静置,保证开关中水分含量在250微升之内、刀闸水分含量在150微升之内……一切准备工作就绪,3月29日11时,线路断电,老设备拆除,胡庆伟通过在设备底座加上15根滚杠牵引的方式,提前了6个小时完成了设备到位。“二次接线还可以再快点,感觉还是没有吃透图纸。”面对圆满完成任务的扑面表扬,胡庆伟更多的是反省总结。

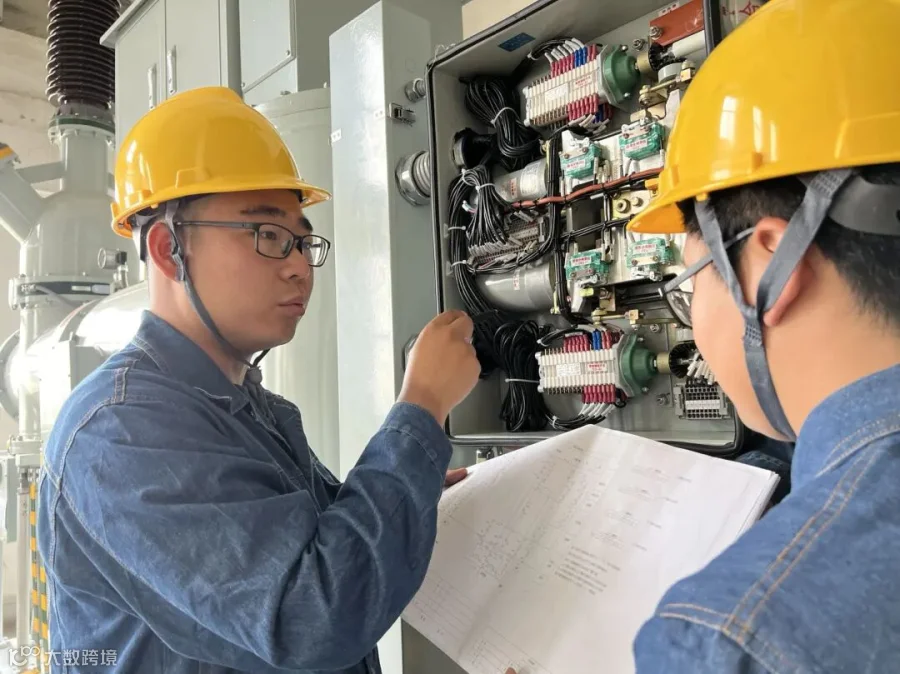

带着总结,胡庆伟在鹤煤供电处今年最大的修旧利废项目——大胡站110kV机构箱优化项目中,第一次独立完成了图纸设计、内部电器元件安装、接线工作。要趁着各变电站春季预防性试验时断电的10个小时内完成,胡庆伟一接到断电通知就带着图纸赶到现场,为了往前赶进程,午饭都是在现场吃。胡庆伟事先准备充足,事后认真总结,每次都能提前完成,最多的一次是提前了一个多小时。4月20日,胡庆伟对站内6个机构箱全部完成了优化工作。
谈起青年担当,胡庆伟认为,平台已搭就,奋进正当时,能够学有所用、学以致用,是方向更是初心。(陈超 崔柳)
