导读:经过阿根廷项目部、中港机电公司和业主建站小组的的共同努力,阿根廷深空站项目对101天线塔供电目标于1月12日完成,满足了业主设备安装、调试的阶段性要求。

        经过阿根廷项目部、中港机电公司和业主建站小组的的共同努力,阿根廷深空站项目对101天线塔供电目标于1月12日完成,满足了业主设备安装、调试的阶段性要求。

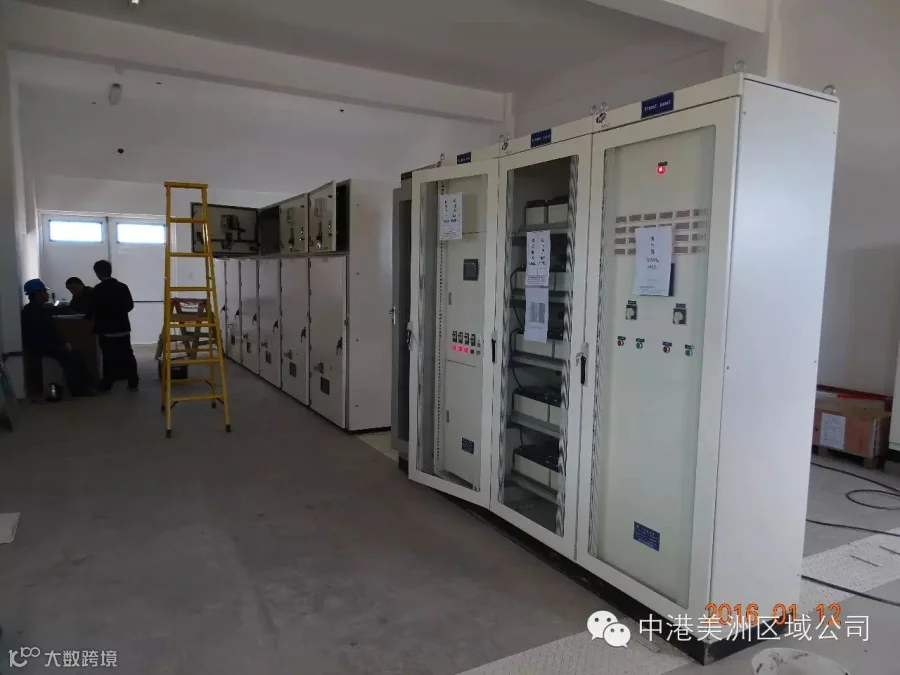

        阿根廷深空站项目因为种种原因,项目执行遇到了很大的困难,土建和电气、消防安装等项工作无法按照原来的要求完成,为了最大限度的满足总体进度计划要求,业主和中国港湾国内高层、现场执行团队之间在达成认识高度一致的前提下,从商务管理、对外宣传、计划控制、文化沟通等诸方面开始调整,并采取各种措施最大限度地满足整体进度计划要求,为此将土建、电气、消防、通讯等建设内容采取化整为零的采购、施工、安装、调试、投入使用模式。本次送电采用永久工程发电机发电,对104#建筑物低压400V系统送电,对101天线塔实现送电。

        由于中阿两国在电力设计施工以及材料标准上存在较大差异,加之缺乏成熟的经验和惯例,项目在实施过程中出现了当初没有预料到的各种问题,使得项目在推动过程中举步维艰。为确保1月15日送电节点工期,项目部积极与业主建站小组、机电分公司展开了广泛的沟通交流,通过采取优化设计方案、假日期间加班、积极沟通当地分包、国内外采购并举、组建协调小组等一系列措施,有力地配合了业主的设备储存、安装、调试等工作要求。此节点工期的完成为项目6月份整体完工创造了条件。
