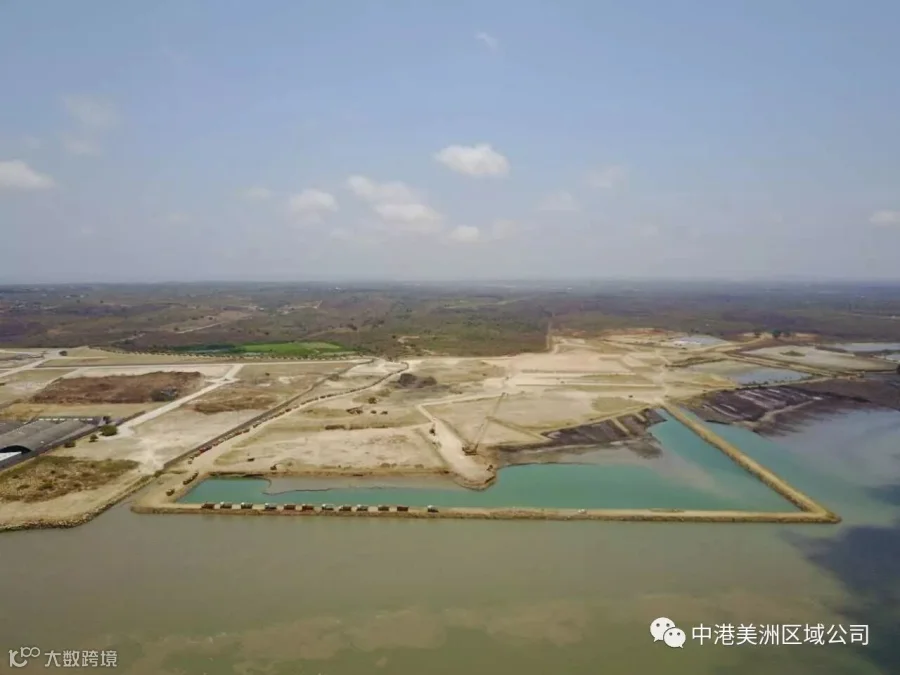

9月26日上午,当最后一辆自卸车将石方填筑在围堰推填断面接合点处时,厄瓜多尔波索尔哈多用途码头项目迎来了又一个阶段性胜利—一期围堰合拢。

该围堰的顺利合拢是项目自今年5月29日开工以来取得的又一重要进展。一期围堰总长843m,回填石料197491m³。为加快进度,项目部安排两次回填,首次堤坝回填至+3.0m,南北双向施工,堤顶留有双车道,保证自卸车不间断供应,二次加高至+4.5m,从围堰中部向岸侧反向施工,配置两台挖掘机进行加高。
一期围堰的顺利合拢,为帮助业主安排吹填分包施工和码头工程施工打下了坚实的基础。
