南京分公司圆满完成冷热轧跨年系列年修

南京分公司圆满完成冷热轧跨年系列年修 宝武智维南京分公司
2023-01-21
2



 不辱使命勇担当

跨年大战获好评

南京分公司圆满完成冷热轧跨年系列年修


2023年1月14日10点10分,随着火红的钢坯在呵护一新的梅钢热轧1422产线流畅滑过,原计划40天的梅钢“冷、热”轧跨年系列年修以分别提前4天和7天为年修划上了圆满的句号,南京分公司兑现了“安全、优质、高效、绿色、低成本”的年修目标承诺!

梅钢冷轧厂党委书记、厂长张青树,热轧厂党委书记、

厂长张雄分别向南京分公司送上了锦旗,表达了谢意!

本次年修是梅钢设备系统的一次冬练,时间长达40天,项目多达575项,冷热轧产线交叉,同时叠加其他生产区域的检修保驾工作,施工作业环境复杂,新冠感染“阴、阳”不定,面对困难,南京分公司全力以赴、众志成城,在2022年的冬日高质量完成了一场感动用户的跨年大作,践行了为用户提供稳定可靠、智能高效的设备运行保障的使命



年修目标精准指向


贯彻“一次性把事情做好”的工作要求,明确了“安全、优质、高效、绿色、低成本”年修目标。与时俱进地提出精益管理,挑战自我,优化工序、流程,减少外协,提高自做率,强化创新成果、高效工装工法在现场运用的低成本工作目标。




工作内容科学预判


本次年修承载着宝武智维领导的重托,是捍卫南京分公司成为梅钢“近卫军”荣誉的一次检验。指挥组对本次梅钢设备体系的一次全面升级工作科学预判,梳理项目575项,拟定重点项目44项,编制严密的节点计划,挂图作战。



七分准备近乎完美


成立了年修指挥组、六个专业工作小组、编制了“系列年修管理手册”,“安全管控方案”“质量控制计划”“设备洁化工作方案”,5个保障部从施工方案、安全管控方案、人员组织协调、工器具准备、工装设计等方面全力备战。



年修过程可圈可点

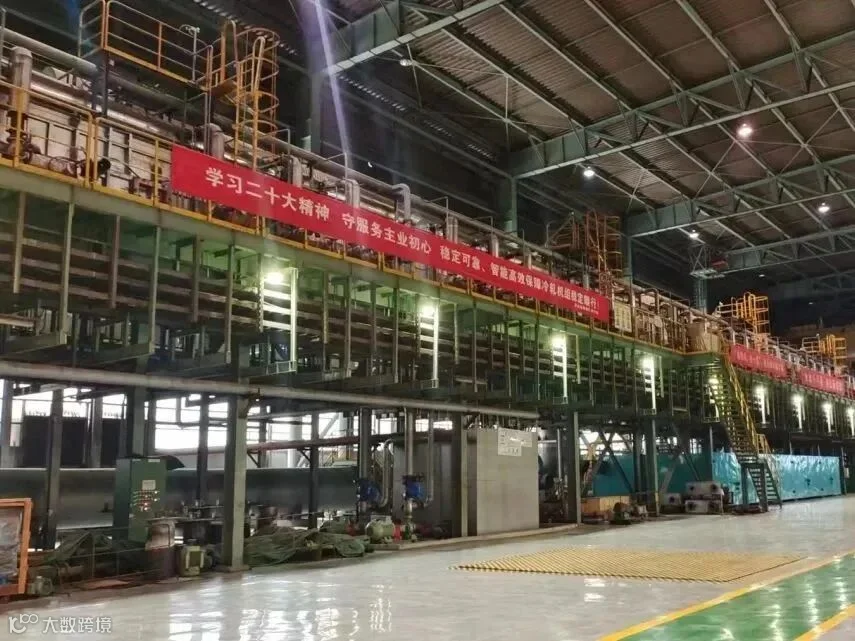

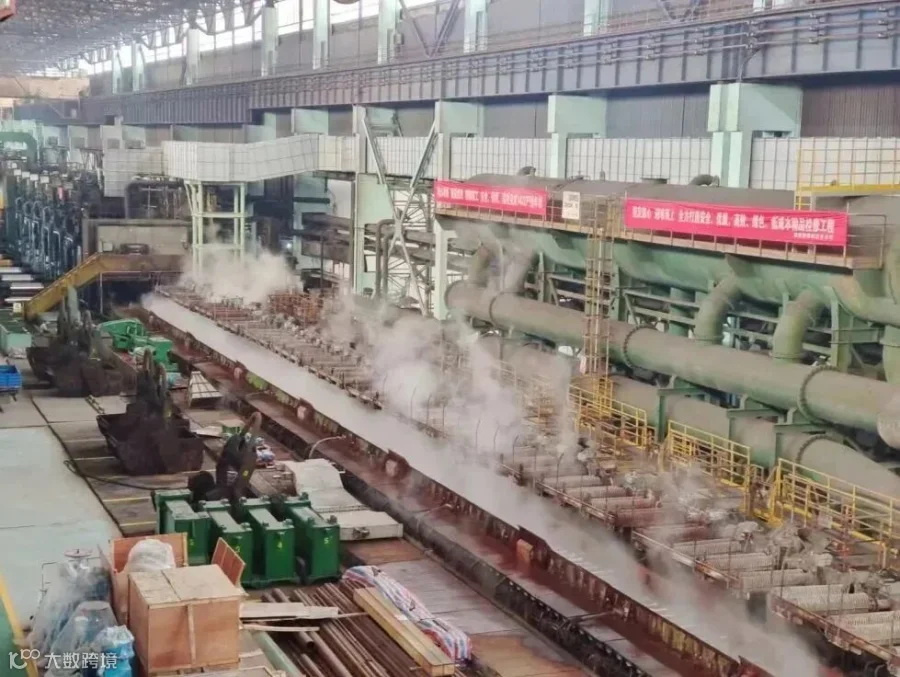

1

五大保障部同力协作

 轧钢保障部

作为本次年修的主力单元,以高度警惕守好安全底线,高度专注打造优质工程,高效执行控制施工进度,高标准倡导绿色检修,高协同降低年修成本的“四高”标准贯彻年修的全过程。

 电气保障部

发挥了践行标准,奋勇争先,持续发扬敢打硬战,善打恶战,能打胜战的电装铁军精神,围绕智能运维上平台、L1L2、酸洗智慧制造两条示范化产线打造项目,攻坚克难,淋漓尽致的展现了智维精神、智维质量、智维速度!

 原料保障部

多点作战,横跨“南北”、精准协调,在确保原料系统码头设备稳定顺行、梅宝年修施工的同时,全力切入系统年修。

机械加工部

围绕年修备件保供,24小时待命,强化履历管理,快速响应,全力做好保供工作。现场哪里有疑难杂症,哪里就有他们的身影。

公辅保障部

一支能源介质系统的特种兵,专注水系统、煤气系统年修,以“亮身份、见行动”号召全体参战人员为年修做贡献,以此同时,全力保障吊机车辆的现场需求。


2

参战将士上下同欲

年修期间正是新冠放开,“阴、阳”不定的困难时期,全体参战人员没有被新冠放倒,在这个特殊时期,毅然奋斗在年修现场。

他们有:身兼数职的徐从钢、24小时通宵作业的戎仁祥、紧盯现场的项目大咖丰中华、精益求精不让问题流入现场的钳工班长苏放、克服“阳”后的疲惫,带领员工转战南北的李立、带病依然冲锋在前的李孝发、带病坚持呵护作业人员安全的云宏......






3

项目施工亮点纷呈


酸洗C101工艺段设备13天完成提升改造,为国内同样项目速度最快。

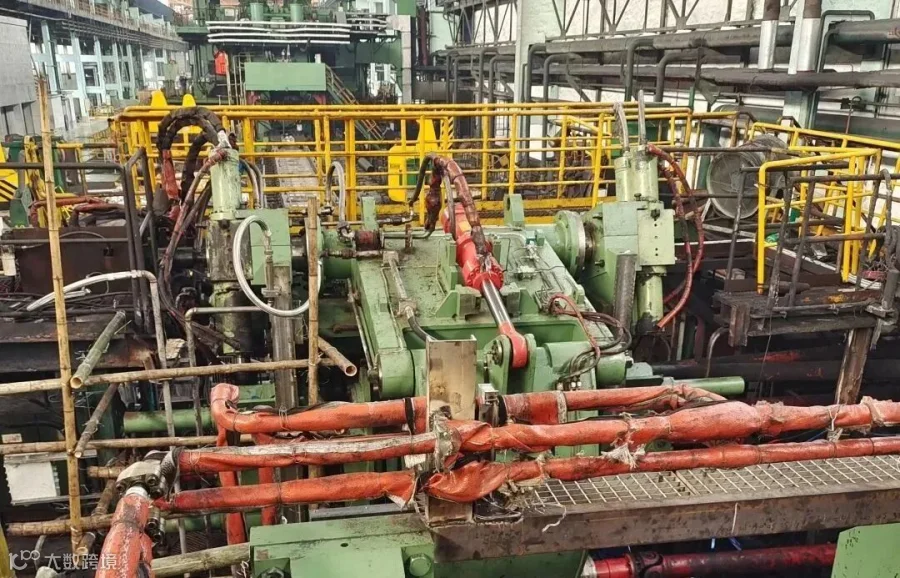

 酸轧F1主减速机改造,安装精度一次性验收成功,助卷器改造首次更换一次性成功。

热轧1422产线L1/L2系统改造,施工难度大,近41万米的电缆敷设,靠着我们的精心管理,把全厂重视的重点项目做成了非重点项目。

1422除鳞水改造项目、1422中压水改造项目跨度时间长,巷道内施工困难。比计划施工时间提前5天。

热轧1422产线热卷箱改造,从前期紧密跟踪,设备整体组装吊装,自做完成项目,一次性试车成功。

当大家还沉浸在跨年的喜悦中时,我们的参战将士以坚守年修现场这样的特殊方式迎接新年的到来,年修的大幕已落下,年修中体现的精神被送来的两面锦旗再次燃起!



【END】




【声明】内容源于网络
0
0
宝武智维南京分公司
宝武装备智能科技有限公司南京分公司官微。时刻分享有趣多彩的讯息和感人事迹,展现一个具有高超技艺与良好氛围的优秀团队。
内容 113
粉丝 0
宝武智维南京分公司 宝武装备智能科技有限公司南京分公司官微。时刻分享有趣多彩的讯息和感人事迹,展现一个具有高超技艺与良好氛围的优秀团队。
总阅读159
粉丝0
内容113
