2023年初冬的一首赞歌
南京分公司全面完成梅钢冷热轧系列年修任务
2023梅钢系列年修视频
众志成城战年修
伴随着1780产线一次性过钢成功,冷轧108、208、酸轧、连退机组的顺利开机投产,为期18天的梅钢冷、热轧系列年修在南京分公司近2000人次的奋力合围下,圆满合上了总计1562个项目的年修大幕。
在“安全、优质、高效、绿色、低成本”年修总目标的指引下,分公司上下意志统一、众志成城,自10月28日起,在梅钢冷轧、热轧1780产线、原料系统及梅宝等生产单元展开了一场声势浩大的合围攻坚战。18天来,全体将士以厂为家,冷热交融、不分昼夜兑现着我们的承诺。
年修之路,异常艰辛,冷轧3条机组中间穿插连退定修,1780产线项目集中,全体员工不畏艰难,加班加点……过程很痛苦,但最终会成为独一无二的“自己”!
现场作业安全措施到位,我们做到了安全平稳可控!
酸轧卷取机电机运行数据全面改善、“三塔”项目一次性试车通过,1780主轴及时发现隐患,加热炉水封槽提前完工……我们做到优质!
原定 18天的系列年修任务,各机组我们分别提前 1-2 天完成,做到了高效!
现场作业标准化、定置摆放有序、员工行为规范,过程保持良好,我们做到了绿色检修!
统筹安排全员高效协同、优化施工流程、创新成果运用、盘活人力资源以内顶外,我们做到了低成本!
年修之路,异常艰辛,……我们在传承和弘扬中,追求极致,打造品牌,感谢信、锦旗、各类好评在2023年初冬的南京合力奏响了一首“赞歌”!

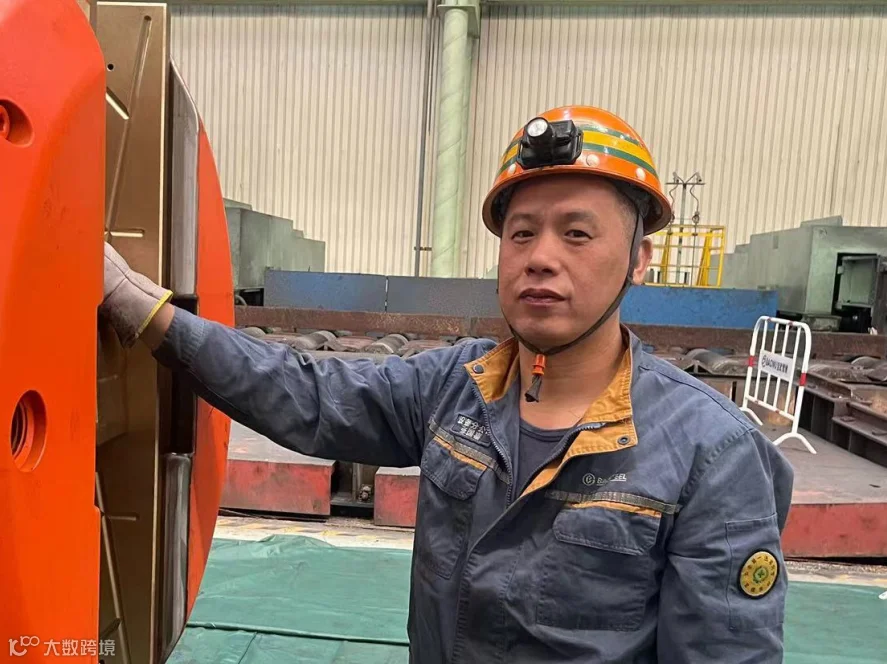

作为本次年修主力战队的轧钢保障部党支部书记、部长赵胜利这么说……
我们是机械医生

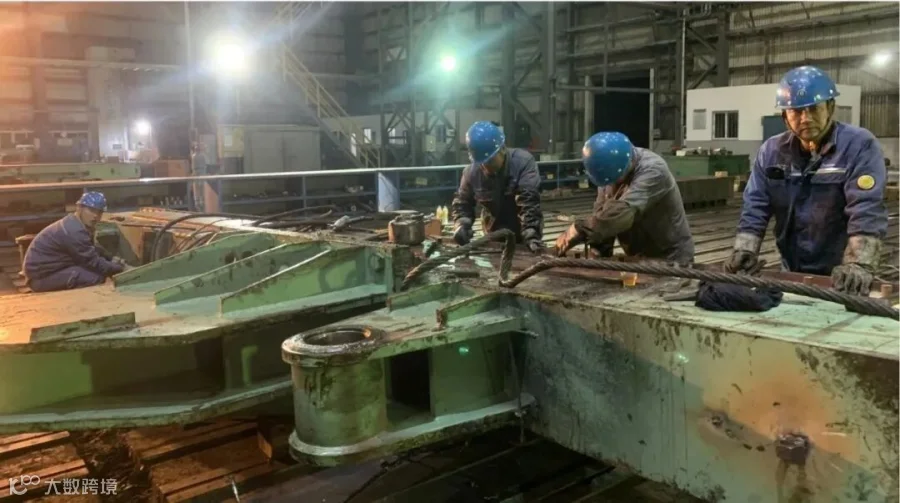

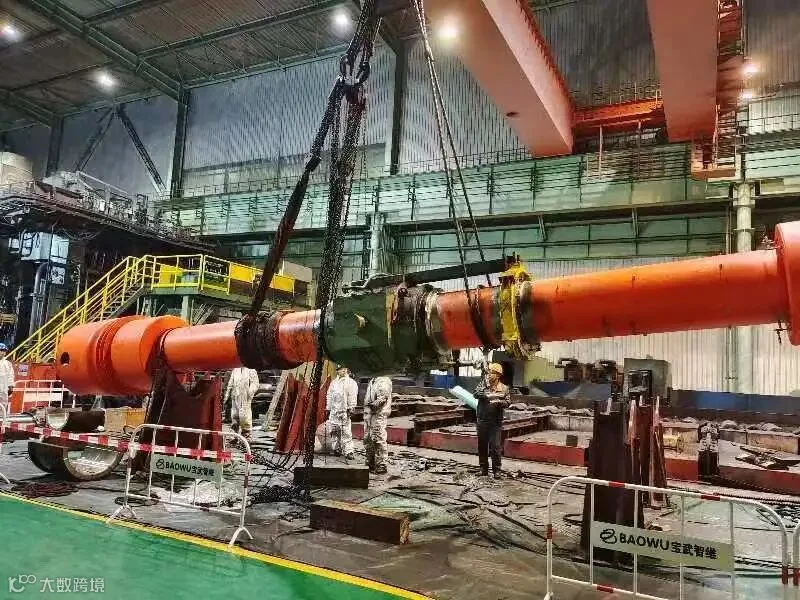

2天时间完成208机组设备拆除,6天完成108机组设备改造。排烟风管与电缆桥架干涉,我们提出建议并紧急加工,比原计划提前2天完成。分段拆装移动风箱、调整风机安装位置,比原计划提前2天完成。F3主减速机一次性通过,卡罗塞尔卷取机1#传动电机设备消缺作业,凌晨1点发现备件隐患,提前2天完成1780机组2#、3#加热炉水封槽更换、R2主轴轴瓦更换中敏锐发现备件质量隐患,及时止损……
我们是电机医生

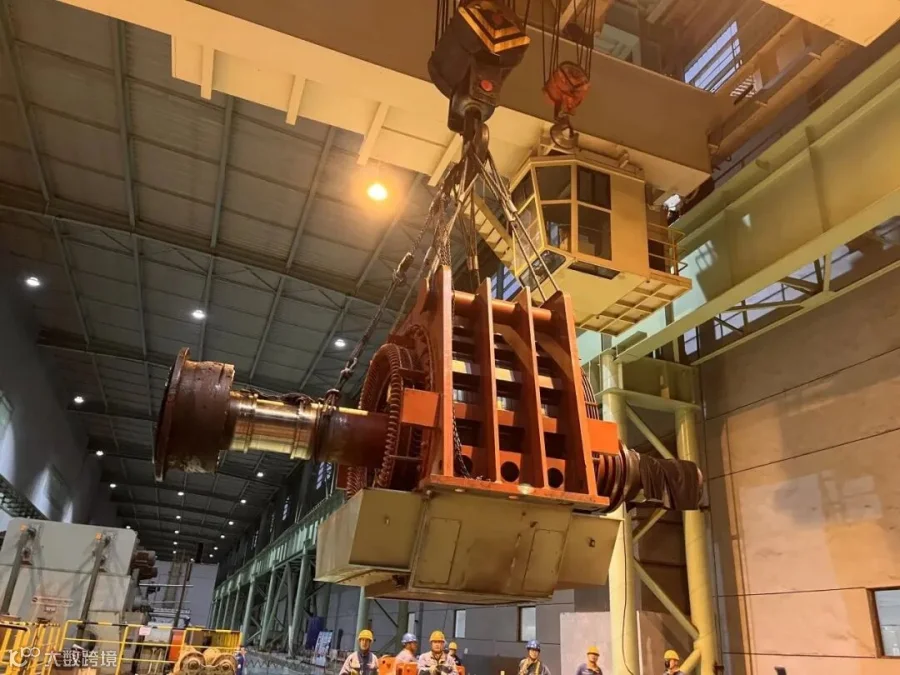

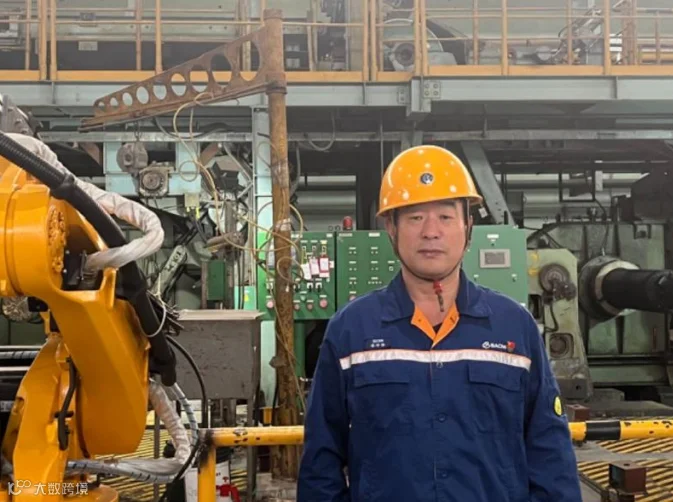

携手上海昂电,经过5天的连续奋战,成功攻克1780产线80t/100t吨位的F2/F7主电机离线检修任务。离线抽芯一气呵成,用数据为检修质量背书。酸轧机组1#卷取机2000kw大电机回装后电机运转效能获得大幅提升。成功消除连退机组2#开卷机和2#张紧辊偶发无法送电的隐患,高质量完成镀铝锌新增表检仪及机器人改造项目……
我们是修复专家

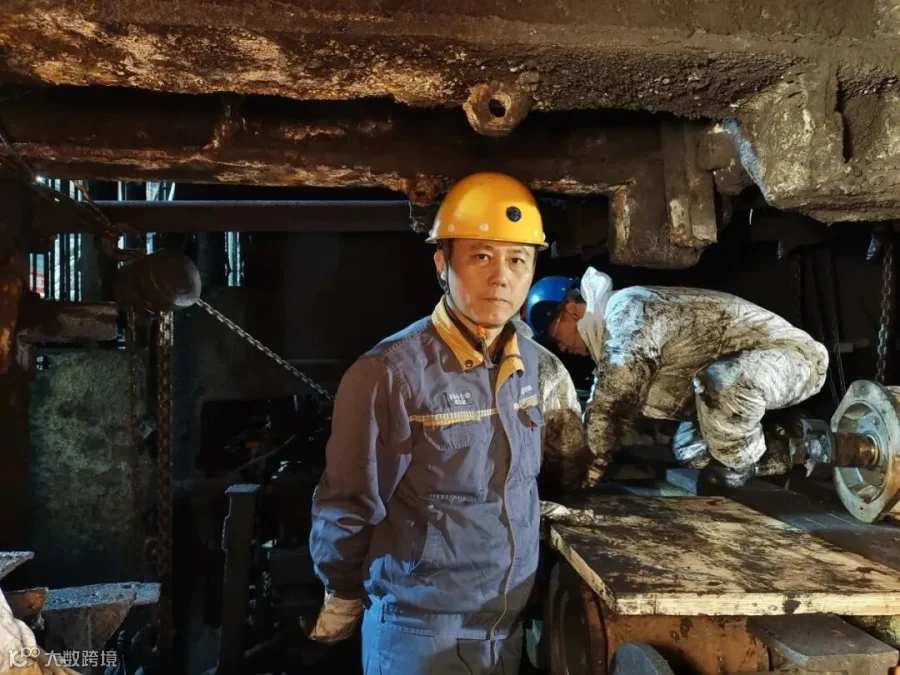

加热炉抽料杆离线修复,三号,四号步进梁离线拆检,R2入口导板线段衬板更换、飞剪入口侧导板衬板更换,及时配合轧钢消除R1除磷集管螺牙隐患.....精准施策,手到"病"除。
我们是能源特种兵

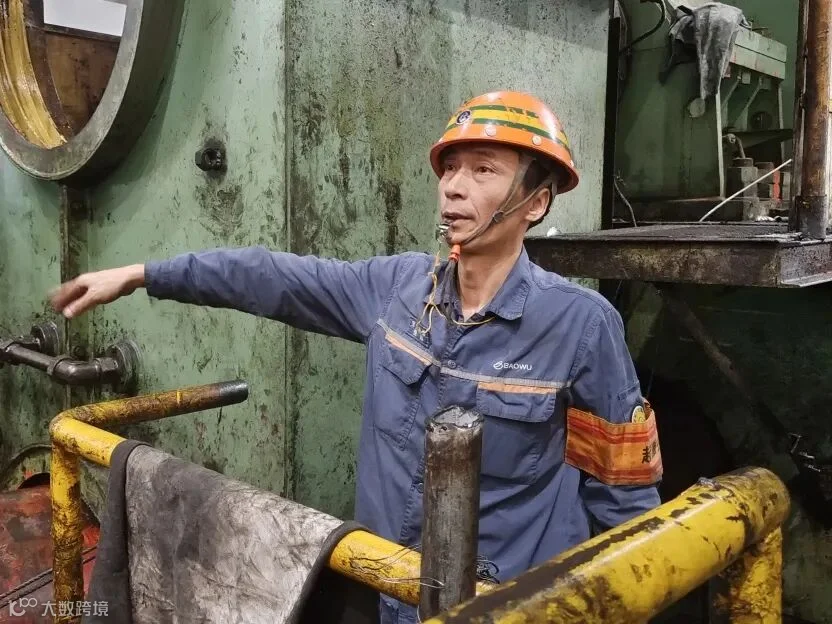

冷轧煤气管道消缺、能环部制氢站年修、加热炉汽化冷却系统、除磷水系统、纯水系统水泵更换、阀门更换、换热器更换、旋转接头更换等近200项作业,我们的身影遍布铁前铁后,年修战场,我们是不一样的存在。
我们是全能战神

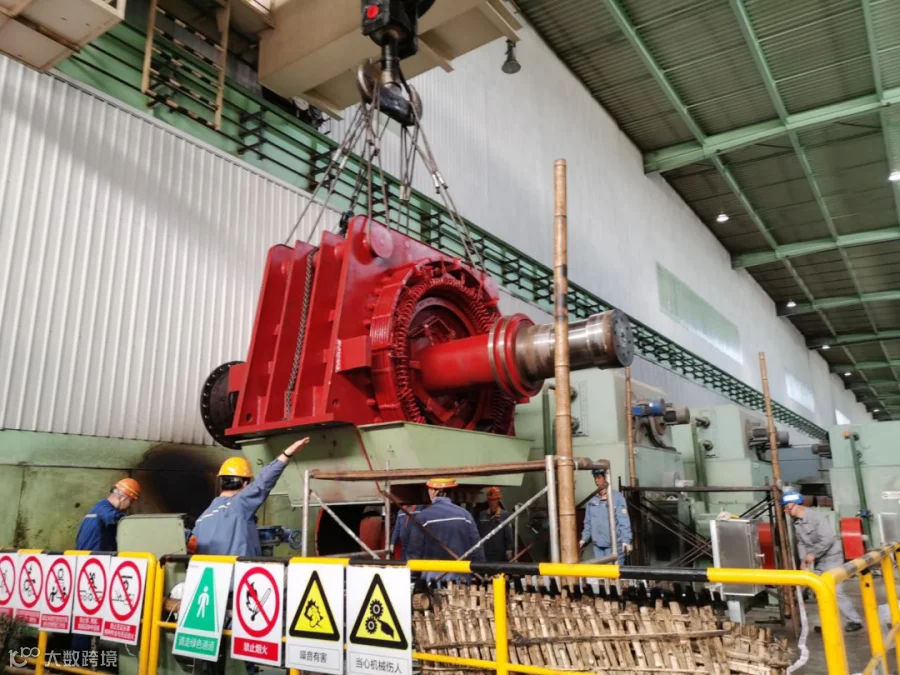

从码头10#门机、梅宝二期机组、到F1、F4主减速机的拆检、3#炉底平移油缸更换、1780F2、F7大电机检修项目中实施抽芯作业,到义无反顾及时支撑......我们无所不能。
在火热的年修现场,同样涌现出一大批敢于拼搏、乐于奉献、勇于担当、善于攻坚的闪光人物,他们把使命牢记心里,把责任扛在肩上,在“冷热交融”下矢志不渝、笃行不怠,用实际行动践行“服务创造价值”,捍卫了“钢铁检修战神”的无上荣耀。
More
年修战役 圆满收官
以梅钢主体设备“体检”为契机
践行“服务创造价值”使命
提升服务品质,赢得用户认同
守阵地 拓市场 塑品牌 促一流
我们将秉持初心 矢志不渝
为冲刺分公司年度目标
助推宝武智维高质量发展
务实奋进 一往无前
