“星”光熠熠展风采

智维南京征战梅钢冷轧机组定修

定修开启

9月21日,宝武智维南京分公司承接的梅钢冷轧大定修全面启动,主要涉及冷轧厂208机组、酸轧机组等产线。重点项目是酸轧卷取机大电机检修、F4减速箱更换等。

本次大定修以“安全、优质、高效、绿色、低成本”为目标,坚持“一次性把事情做好”的原则,各参战单元运筹帷幄,提前高标准、严要求落实安措准备、项目准备、人员准备等“八大准备”工作,抓紧安全、抓严质量、抓实进度,在分公司大定修指挥组的精心指导下,冷轧大定修现场热火朝天、干劲十足,涌现出一大批攻坚克难、奋勇向前的“每日之星”和“星”光团队。

为定修现场加油助威

向“每日之星”注目致敬

01

Work Summary

每日之星风采

PART  01

勇担当  显本色

王新保,轧钢部连退作业区党员班长。在更换1#开卷机卷筒作业中,他面对困难不退缩,关键时刻亮身份,主动思考解决现场吊装难题,复测尺寸时发现新开头装置升降油缸的安装方向与现场油缸安装方向不符,立即联系点检确认,及时调整油缸安装方向,避免了一次大返工。(徐从钢)

PART  02

安装精度是检修人的生命

王海,作为轧钢部液压作业区钳工一班班长,带领团队克服大定修中多台液压主泵接手更换重任,秉持“安装精度是检修人的生命”崇高信念,优化对中工艺,细致打表找中,确保电机安装精度符合标准要求,保障设备运行稳定,得到甲方点检高度赞扬。(华益明)

PART  03

时间管理师

陈驰,轧钢部卷取作业区检修二班青年起重工,面对冷轧大定修4#张力辊,5#张力辊电机离线保养重任,他秒变“时间管理师”,与甲方有效沟通,优化机械与电气交替作业方式,见缝插针使用行车完成设备下线,为后续电机回装赢得了时间。(余东波)

PART  04

勤思考 解难题

李锐,电部冷轧作业区检修一班班长,在实施2#TR卷取机电机更换中,他主动思考,提出用四根镀锌管作为支点,卡住电缆井洞口,并用扎线将电缆捆扎并绑到镀锌管上的方法,有效解决了主回路四拼电缆电缆下坠无法安装的问题。这项改进获得点检的一致认可。(袁瑞燕)

PART  05

日积月累见成效

汤齐锋,电气部热轧作业区检修二班党员班长,面对精细化冷却控制柜300多个接线端子拆接线重任,他凭借多年的工作经验,优化作业方法,通过将20个线管为一组,接线端子分组用不同颜色胶布标记,拆线后每5组为一个单位按序标记的方法,快速完成柜体更换后校线接线任务,一次性调试成功。(许鹏飞)

PART  06

身先士卒保顺行

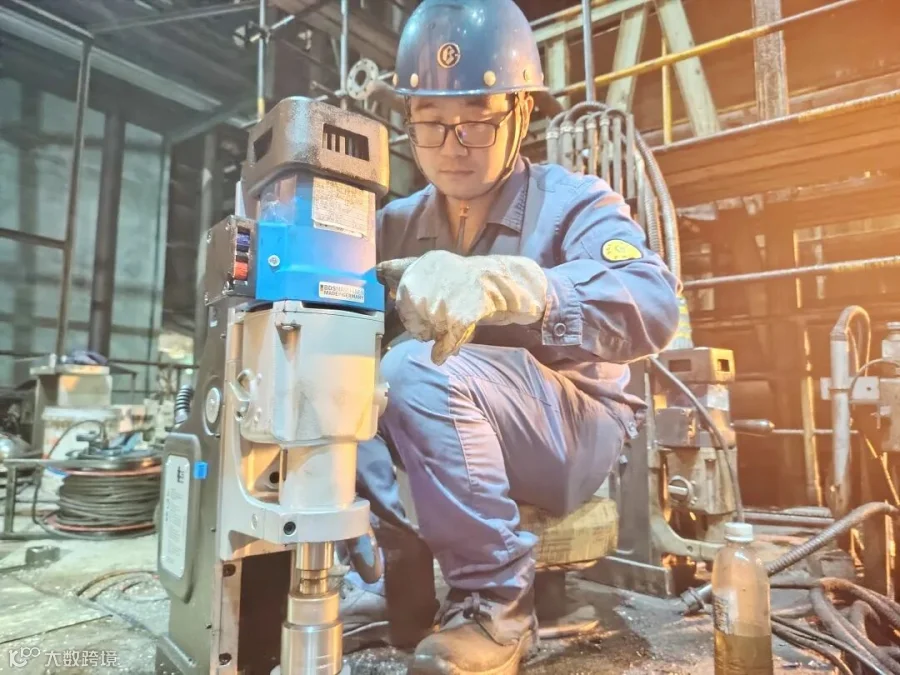

苏放,机加部备修钳工一班青年班长,接到冷轧2#镀锡机组大电机更换地脚螺栓的任务后,他身先士卒对大电机底座打孔,他坚守现场,顾不上吃饭,紧盯检修质量和作业安全,随时协调处理现场遇到的问题,历经6个小时的“艰难作业”,顺利完成16个大孔的打孔任务。(宋加扬)

PART  07

 争分夺秒 全力以赴

莫来顺,公辅部钳工四班副班长,此次大定修中,冷轧循环水站地下管廊下需要更换管道近30米、阀门6只,他积极克服人员不足的困难,提前策划做足准备工作,停机泄压后,带领班组成员争分夺秒,最终提前六小时完成任务,得到甲方一致肯定。(石兵)

02

Work Summary

“星”光团队风采

PART  01

齐心协力 攻克难关

轧钢部板粗检修二班在实施3#活套车水平轮轴承和转向辊更换任务时,由于该水平轮和转向辊在活套小车上,不能直接吊运,而且水平轮轴承是建厂以来首次更换,拆除难度较大。检修二班没有退缩,全面分析危险源并做好风险管控措施,通过钢丝绳载荷精确计算,调整吊点重心,多角度采用物理力平衡原理,最终用一天时间完成入口方向两个水平轮轴承和转向辊更换。(刘飞)

PART  02

高效合作 共克难关

轧钢保障部酸轧作业区钳工三班、四班在冷轧大定修负责的项目是酸轧轧机F5窜辊油缸更换。F5机架内环境差油污多,存在临边孔洞,空间位置狭小。他们在接到任务后全面布控,明确分工,高效协作,原计划一天完成一个油缸的更换任务,通过他们的努力第一天就把两个下窜辊油缸安装到位,为后续的检修项目顺利推进提供了保障。(余磊)

PART  03

挺膺担当 攻坚克难

本次冷轧大定修轧钢部共承接工程项目6项。轧钢部项目组秉持算账生产理念,统筹规划定修项目,主动将卡罗塞尔卷取机电机更换和F4主减速机更换作为自做项目来推进。为充分提高劳动效率,项目组实时跟踪冷轧定修进度,及时从酸轧作业区、精轧作业区抽调精干力量实施该自作项目。通过提前实地勘察,优化施工方案,为本次大定修自做工程项目的顺行实施打下了坚实基础。(张良)

PART  04

高效分工  保障进度

电气部冷轧作业区检修一班承接酸轧机组2#TR卷取机电机更换项目。时间紧,任务重,班组员工凝心聚力,提前做好安全技术交底和措施确认;班组按照作业点分布合理配置人员,严格落实标准化作业,严把质量关;通过“拍照留底”做好标记,保障回装电缆与电机匹配;班组员工主动放弃午休时间,在机械检修空档期实施拆线,保障定修进度受控。(李锐)

PART  05

直面困难 主动“亮剑”

机加部备修作业区钳工二班在本次冷轧大定修中承接了7个项目,为优质高效完成任务,班组以“使命必达”为己任,直面困难,积极作为,班组提前策划、组织交底、跟踪细节。定修开始后,大家铆足干劲,主动“亮剑”,尤其是现场电机底座打孔项目,在作业长的示范带动下,大连轴转作业带来的疲惫感,相互鼓励,仅用六个小时就完成了计划12小时才能完成的任务。(刘中嵩)

PART  06

 高效协同  敢于担当

冷轧大定修期间,原料部梅宝作业区勇挑重担,承接了6项高危项目。作业区提前策划,充分做好项目开工前的各类准备工作。定修前一天作业区接到原料码头2号卸船机皮带抢修任务,作业区反应迅速,合力组织检修力量投入抢修,并充分做好第二天冷轧大定修的人员储备,保障日常保驾抢修和冷轧定修“两不误”。作业区秉持严格苛求的精神,高效执行定修项目标准化作业,保障安全、质量和进度层层受控。(张建)

PART  07

团结就是力量

公辅部动能作业区钳工二班在此次冷轧定修中,负责堵抽多个煤气氢气氮气盲板以及更换煤气空气调节阀、污水泵等。任务艰巨,在对一台老式污水泵实施更换作业时,由于空间极其狭窄,且重量较大,无法实施器械吊装,为保障定修进度,班组5名人员分站在不同位置,利用人工方法,借助手拉葫芦硬是将污水泵从含油废水中合力拉岀,当晚班组又克服困难,圆满完成冷轧能介作业区一台废水泵的抢修任务。(孙美玲)

【声明】内容源于网络
0
0
宝武智维南京分公司
宝武装备智能科技有限公司南京分公司官微。时刻分享有趣多彩的讯息和感人事迹,展现一个具有高超技艺与良好氛围的优秀团队。
内容 113
粉丝 0
宝武智维南京分公司 宝武装备智能科技有限公司南京分公司官微。时刻分享有趣多彩的讯息和感人事迹,展现一个具有高超技艺与良好氛围的优秀团队。
总阅读12
粉丝0
内容113
