以“品牌”拓市场
以“服务”创一流
——梅钢1422工场暨能环部年修进行时
年修综述
梅钢年修四天来,产线施工项目数488项,已开工项目数132项,已完工61项,其中一级高危项目2项,二级高危6项,办理动火证24张;
主要实施项目:R1及3#炉抽钢机区域部分管路整改、加热炉煤气安全专项整改、1422产线直装能力提升项目、2#炉抽钢机传动轴装配更换、R2压下AGC油缸更换、R2压下丝杆丝母更换、R2入口导卫更换、R2主轴平衡总成更换、飞剪整机更换、F3主减联轴器更换、2#卷取机3#助卷辊摇臂更换等。(生产技术部)
安全提示
1、各级管理者要高度关注现场员工作业行为,以问题为导向,以项目施工为重点,控违章、保安全。
2、要严格按照起重作业规范要求,落实“十不吊”“十不站”规定。
3、要严格办理好动火作业审批手续,规范动火,落实好过程监护管理。
4、针对设备拆除后出现的临边孔洞,第一时间做好管控措施;杜绝高处临边作业高空坠物。
5、要开展环境因素辨识,做好设备拆卸后液压油渗漏的防护措施。油手套等含油织物要规范摆放,现场危废及时回收垃圾箱内,严禁放置其它物品。
6、针对新进协力人员要按照要求做到点对点管理,下班前清点人数。(安环组)
项目进展
四天来,经营管理部加强各项目部组织与协调。12个工程项目目前全面进入开工状态,项目总体施工正常有序进行。重点项目1422产线粗轧辊道基础修缮(G3-G9)项目,G3-9辊道10套辊道框架,57套辊子及花架附件拆除完成;两线机架间除磷变频改造项目收料辊道减速机19台及相应辊道拆除完成,热轧612号31号35号行车电缆更换及安全整改项目,行车整车电缆拆除阶段顺利完成。后续将进行基准点复核,中心线水平线垂直度测量,全面进入设备安装阶段。分公司项目组将继续加强现场施工管控,确保热轧1422系列年修顺利完成。(经营管理部)
现场管理

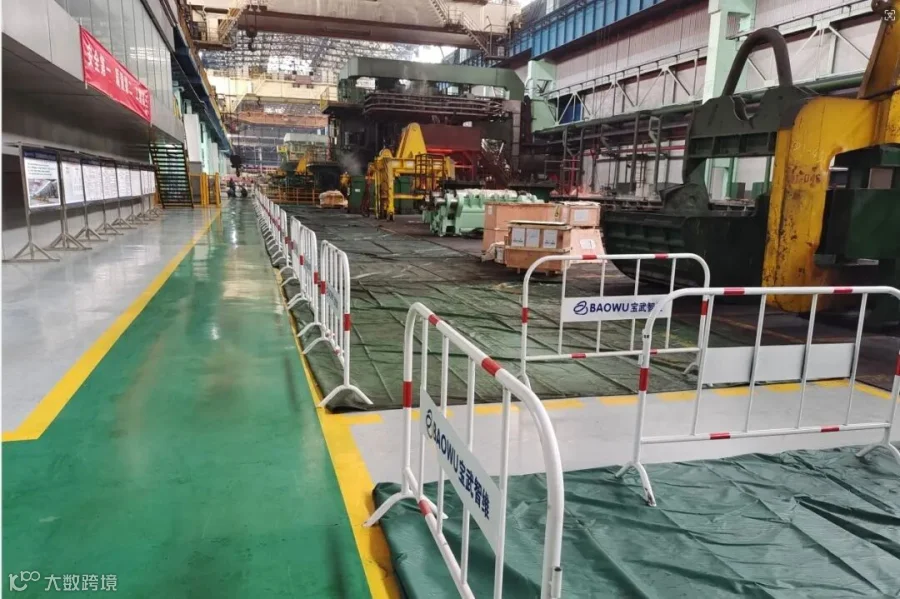

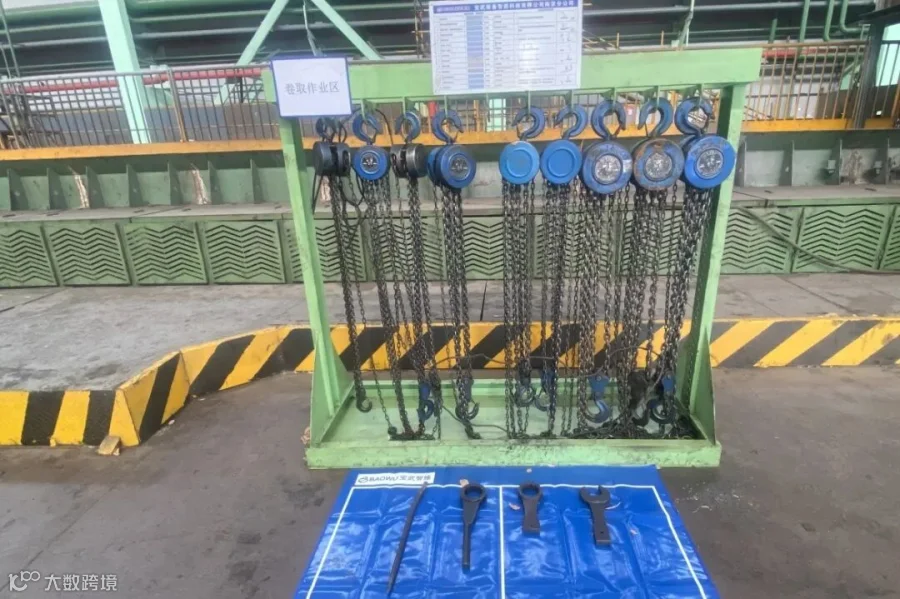

分公司统筹规划,发挥体系作用,由生产技术部牵头、综合管理部全方位配合,对1422年修进行现场标准化管理。各参战作业区严格按照《年修清洁检修及设备洁化专项方案》要求,通过铺设油布、搭设标准围栏、自制托架等方法,确保现场备品备件定置化、下线设备不落地。后续要继续加强现场管理监督检查,确保年修现场管理要求有效落地。 (综合管理部)
员工风采
1
轧钢部 张国喜
主动担当有作为 精心组织保安全

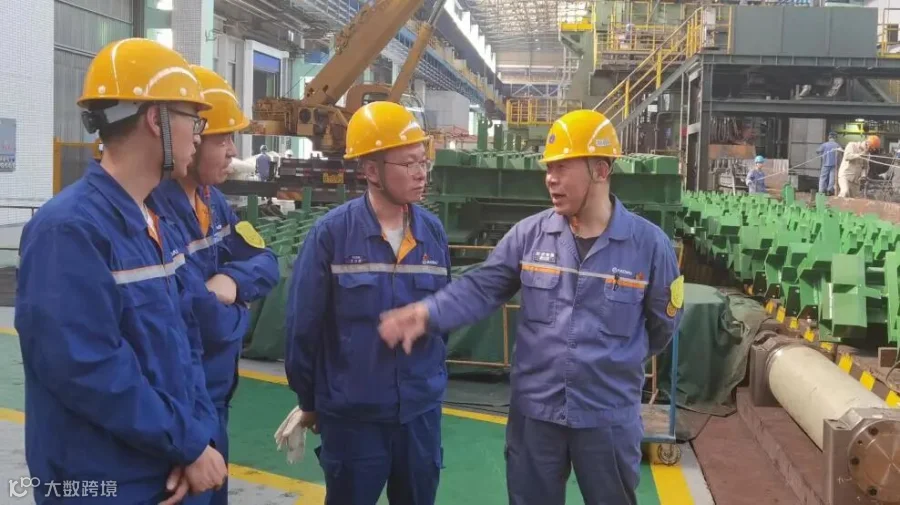

张国喜,轧钢部板粗作业区检修五班班长。年修中作业区需要安排班组在停机当晚把R2压下丝杆丝母拆除,张国喜同志主动请缨,申请上夜班,精心组织员工高标准规范作业,首日当晚顺利完成R2压下丝杆丝母的拆除作业,为本次年修顺利推进开了个好头。(徐琦)
2
轧钢部 贾德慧
抢修年修共担当 降本增效记心上
贾德慧,轧钢部连退作业区钳工一班班长,带领班组顶住年修前冷轧连续抢修压力,连夜转战热轧年修战场,主动联系甲方,沟通平衡行车,优化作业工序,利用午休时间利用行车将链条油缸吊出来。并主动建议修旧利废沿用链条销子,为甲方实现备件降本。(朱昊)
3
轧钢部 穆明波
擦亮身份战年修
穆明波,轧钢部卷取作业区检修四班党员班长,他主动承担年修夜班任务,积极做好员工思想工作,克服人手紧张的压力,高效分工协作,带领组员奋战了整夜,顺利将1号机三块斜槽导板全部拆除,为后期进度打下了基础。(向慧)
4
电气部 毛帅
合理规划 精准施工
毛帅,电气部项目施工管理员,他主动出击,与甲方点检沟通协调,及时掌握项目整体施工情况,通过合理规划,有效避开同步交叉作业的机械人员动火作业时段,精准安排电气人员实施行车电缆更换时间,确保了项目安全高效完成。(袁瑞燕)
5
电气部 汤齐锋
勇做年修现场的“时间管理师”
汤齐锋,电气部热轧作业区检修二班班长,面对液压系统循环泵15台电机离线保养重任,他秒变“时间管理师”,通过与甲方以及其他检修单元的有效沟通,优化机械与电气交替作业方式,利用机械使用行车空隙和午饭时间,见缝插针完成所有电机下线任务。(许鹏飞)
6
机加部 张健
舍小家为大家
张健,机加部综合作业区一名近30年工龄的起重工,为保障年修重要备件交付,他推辞了家中“准女婿”第一次上门拜访,全身心投入到年修战场,紧锣密鼓组织新品备件的送货交付。既是作战员,又是指挥员的他,顶住压力,彰显了他退伍不褪色的精神风貌。(杨辉)
7
原料部 侯远顺

高超技艺铸就检修典范

侯远顺,原料部原料作业区一名经验丰富的起重工。面对2#炉抽钢机传动轴装配难题,他迎难而上,认真分析设备结构,优化现场吊装方案,凭借精准的指吊操作和娴熟的起重技术,最终稳稳地将抽钢机推杆吊起,确保了抽钢机传动轴装配更换任务的顺利完成。(吕世明)
8
原料部 严华

“能屈能伸”顶梁柱 无惧无畏检修人
严华,原料部梅宝作业区技术骨干,热轧2#加热炉横移油缸更换作业中遇到了巨大挑战,关键时刻他不畏困难,冲锋在前,蜷缩在狭小的空间内,呈半蹲状坚持了一个多小时对关键部件进行拆装,为后续横移油缸更换顺利完成提供了保障。(张建)
9

公辅部 李孝发
肩负重任 冲锋在前
李孝发,公辅部动能钳工二班,年修期间他事事冲锋在前,带领团队披星戴月争进度,在优质高效完成19个煤气切断阀的更换工作后,又转战实施133个烧嘴煤气阀更换,突然接到1780轧线2#炉2#热水泵故障抢修的通知后,快速响应,兵分两路“两线作战”,12小时连续作战,确保了抢修年修两不误。(孙美玲)
团队风采
1
轧钢部 板粗检修二班

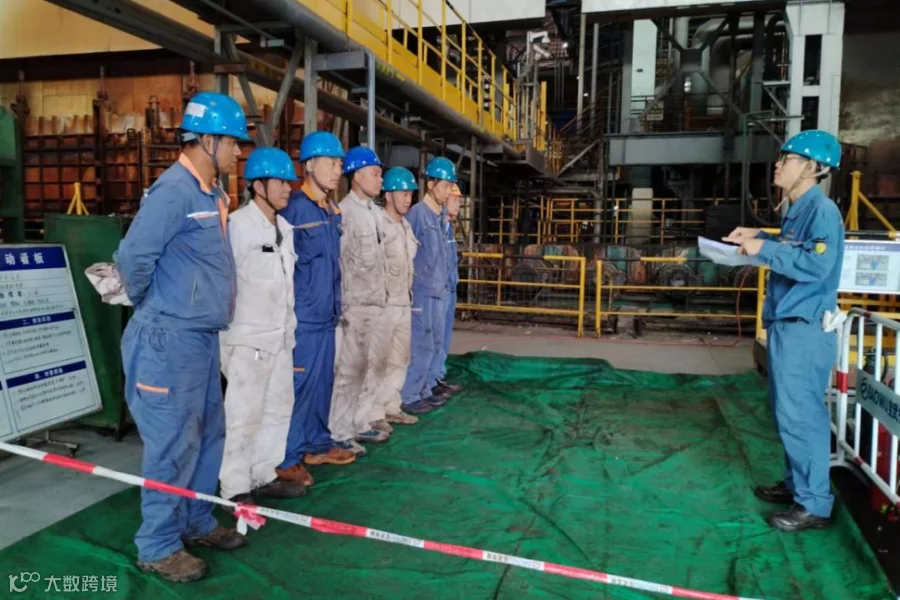

齐心协力 攻克难关
轧钢保障部板粗检修二班在1422年修中主要负责R2主轴平衡机构更换任务。作业前检修二班主动与点检进行了全面交底,充分辨识作业风险,制定预防措施。结合现场,对钢丝绳进行载荷计算,根据结构,对重心确认,将起重难题一一攻克。在平衡机构起吊时,班组员工齐心协力,最终用1小时将R2主轴平衡机构顺利吊出。(刘飞)
2
轧钢部 卷取三班
精心准备 攻坚克难
本次1422年修,轧钢部卷取三班承担了机上辊道侧导板小车减速机更换这一主控项目。减速机共两组四台,在平台下面,位置狭小,干涉部件多,更换难度极大。检修三班提前策划,多次勘察现场,测量制作工装,制定了详细的施工方案。在团队的精诚协作下,仅用6小时就完成了第一台减速机的拆除,比预期时间大幅提前,并为后面三台减速机拆除作业积累了宝贵经验。(向慧)
3
电气部 冷轧作业区
一切从细节抓起
年修第二天,电气部冷轧作业区实施1422层流辊道18台电机拆接线项目,作业人员克服接线盒腐烂造成的拆线困难,准备好特殊工具,及时对接线盒内部拍照留存并对拆除的电缆做好标记,确保回装线缆匹配,有效杜绝机械吊装对电机引出线绝缘层的损坏,他们从细节抓起,为后期顺利回装提供了保障。(徐孝芬)
4
机加部 机加工团队
全力支撑在线 备件保障有力
热轧年修期间,备修作业区机加工团队共承接各条战线新制件1208件,以及绿色通道加工急件468件。作业区精心制定生产计划,成立党员先锋突击队,开启“五加二”工作模式连续奋战,以“第一时间反馈需求,第一时间到达现场,第一时间解决问题”为服务理念,全力以赴支撑服务在线。(刘中嵩)
5
原料部 原料作业区
勇克难关 服务年修
本次年修原料作业区主要承担2#炉抽钢机传动轴装配更换等项目,作业区提前调配人员和资源,高效分工协作,确保年修工作与日常设备保驾同步实施。通过高质量落实施工方案,加热炉抽钢机传动轴装配更换的复杂任务推进顺利,最终圆满完成设备调试。(吕世明)
6
公辅部 吊运综合班
自力维修 保障服务
吊运作业区在本次年修中承担热轧、能环部等多个战场的吊机用车任务。年修前夕,200T吊机上车操作手柄突发故障,面对厂家手柄送货时间长、费用高的困问题,综合班员工采用自力维修的方式“应急处理”。通过逐一拆检、检测内部电器元件,找到了故障症结,快速更换电器元件后吊机信号恢复了正常,保障了年修用车需要。(史磊)
