——梅钢1422工场暨能环部年修进行时
年修综述
年修第七天,热轧项目共计488项,已完工287项;正在施工110项,完工率 58.7% 。
主要实施项目:1#加热炉北炉门更换、A4-A7辊道辊子更换、2#加热炉炉内耐材修补喷涂作业;2#加热炉2#助燃风机电机回装、C辊道辊子组件回装、2#加热炉步进梁油缸更换、R2主轴回装、R2出入口上导卫回装;E1出口机架辊回装、F1弯辊吊装、2#卷取机卷筒回装、3#步进梁轨道调整等。(生产技术部)
安全提示
1、要高度重视现场违章查处问题,及时层层传达安全会议精神;
2、各级管理者要时刻绷紧安全弦,安全工作要反复抓、抓反复,及时参加班前会,开展安全三讲。
3、针对煤气作业、有限空间作业要关注作业合规性、规范性,加强管控监管。
4、现场吊装依旧频繁,严格遵守起重作业“十不吊”“十不站”等相关规定。
5、持续关注动火作业,严格做好手续办理,确保过程管控有效。
6、开展环境因素辨识,做好油手套等含油织物规范摆放,现场危废回收垃圾箱内,严禁放置其它物品。
7、对新进协力人员实施点对点管理,下班时要清点人数,确保安全。(安环组)
项目进展
年修进入第七天,工程项目已完成3项,还有9项正在按计划推进,目前总体进度可控,关键工序质量符合要求。经营管理部与各项目部对正在施工的1422产线粗轧辊道基础修缮等重点项目的进度计划进行全面梳理,明确交付节点。要求各项目部针对重点项目开展“天天读”,对关键节点和安装质量严格把控,确保年修主控项目优质高效完成。(经营管理部)
现场管理
年修期间现场繁忙有序,各种大大小小的设备被拆解吊出。整体上看,员工队伍忙而不乱,离线设备多而不杂,能够按照既定要求推动落实。当前部分设备开始回装,要紧盯现场,积极做好5S工作,确保工完料尽场地清,同时关注设备表面油污,及时跟踪做好设备洁化工作。 (综合管理部)
员工风采
1
轧钢部 王文武
攻坚克难保节点

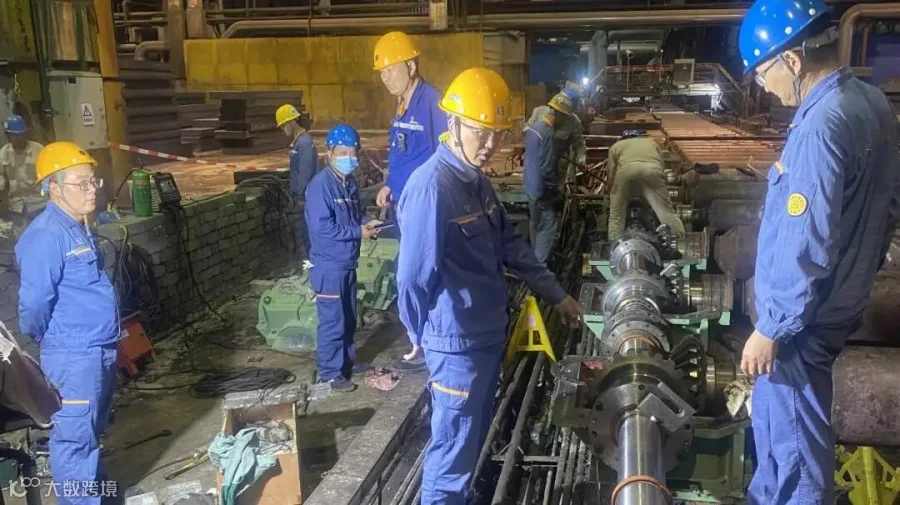

王文武,精轧检修五班班长,班组在实施F0上阶梯垫更换任务时,发现阶梯垫上部压板腐蚀严重,拆除难度非常大。他迎难而上,主动趴进狭小的机架里观察压板结构,选择较好的受力点焊接工装,使用千斤顶将压板缓缓顶出,连续作业八小时终于将压板提前送出加工,为后续施工节点提供了有力保障。(蒋经伟)
2
轧钢部尹志忠
亲力亲为 一丝不苟
尹志忠,保驾作业区技术骨干。年修期间他负责1422飞剪整机更换。二季度伊始便开始着手飞剪项目的准备工作。亲历亲为,编制施工方案、安全专项方案,一丝不苟建立测量控制体系。他从专业角度综合分析并解决新旧设备存在偏差的难题,为整体年修项目的稳步推进提供了巨大的支撑。(熊磊)
3

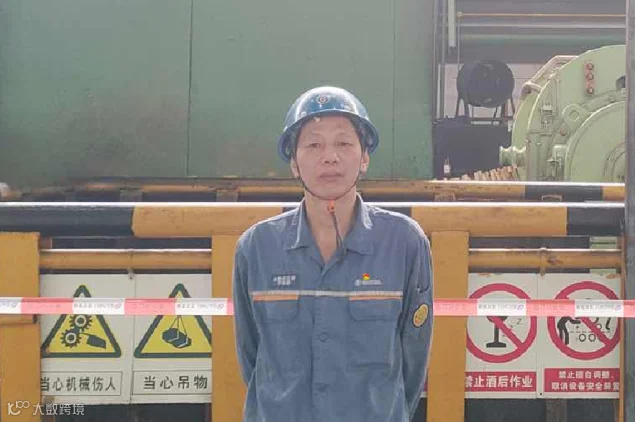

轧钢部 史华云
强忍病痛 奋战年修
史华云,酸轧作业区起重工。年修中他强忍膝盖半月板损伤带来的身体伤痛,坚持上战场。提前一天对现场人字齿周围环境进行勘察分析,逐一确认好起重吊点和吊装工序,由于准备充分,年修期间他安全、高效完成F3低速人字齿轮吊装作业,为后续整个年修项目推进打下了坚实的基础。(余磊)
4

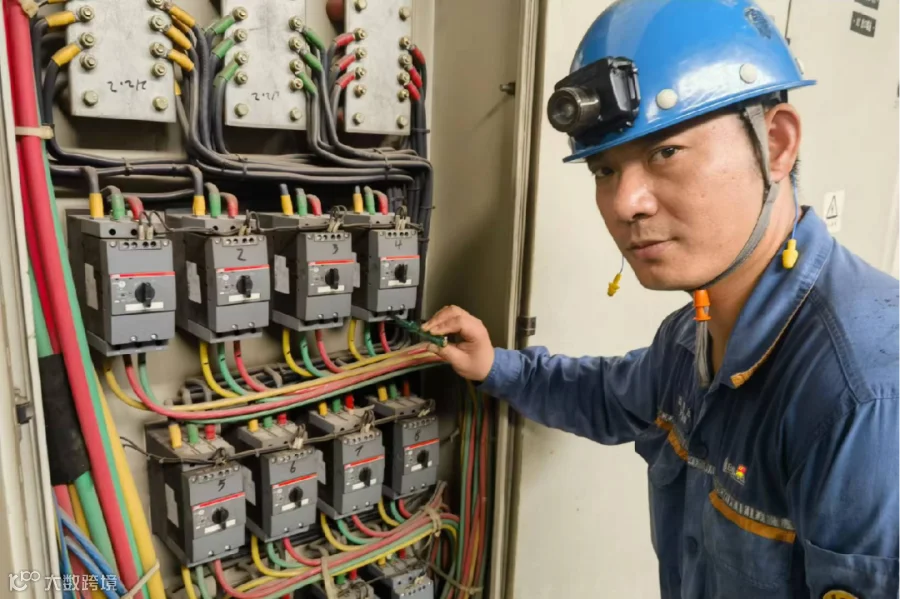

电气部 尹志斌
展党员风采 做年修表率
尹志斌,热轧作业区检修二班党员班长。面对粗轧地下室油库260米的电缆敷设重任,他主动作为,提前与甲方勘察现场,提出可靠方案。作业时冲锋在前,主动佩戴安全带穿梭在高空桥架位置,解决了现场电缆走向难题,经过4个小时的努力,带领班组顺利完成电缆敷设工作。(袁瑞燕)
5
电气部 刘后兴 方甲董
默契配合 合力奋战
为保障年修进度,热轧检修一班的刘后兴和方甲董主动请缨,放弃午饭休息时间,承担1422热卷箱弯曲磁尺更换任务,刘后兴使用专用扳手配合特制撬棒处理螺丝,方甲董则从底部托住磁尺,防止磁尺突然下滑砸到身体。经过他们的默契配合,磁尺顺利拆卸,为后续机械团队顺利回装设备赢得宝贵时间。(许鹏飞)
6
电气部 罗清勇
以身作则 降本增效
罗清勇,电修作业区调度,年修期间主动作为,在组织人员拆除14台辊道电机接手时高标准作业,除三台电机接手拆除时被割刀破坏,其余均保持完好,可满足继续使用,既解决了库存不足的难题,还降低了新备件使用成本,获得员工一致好评。(尹春娇)
7

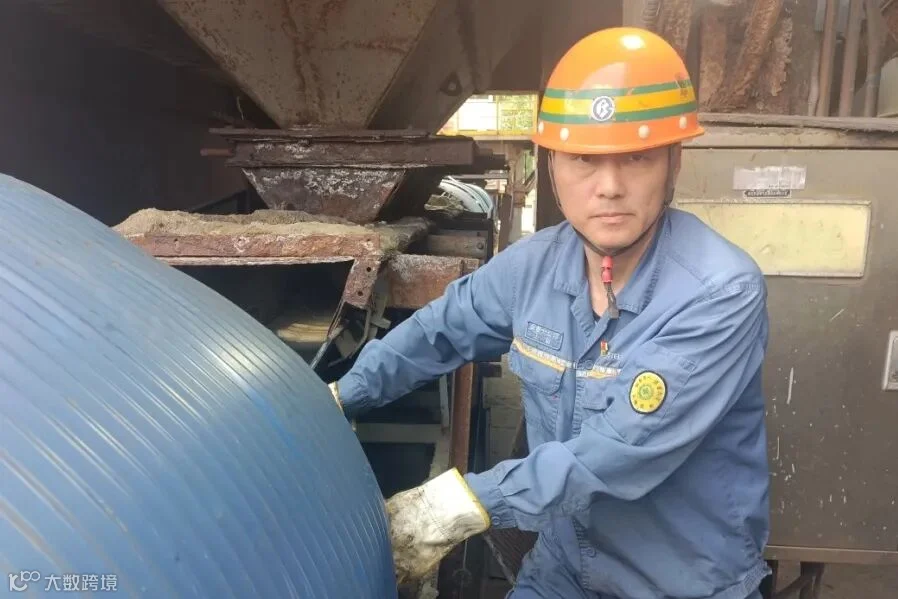

原料部 汪峰
精湛技艺助力年修
汪峰,原料作业区检修一班青年党员班长,钳工技师。年修中精益求精落实装配工艺要求,深入研究优化装配方案,凭借自身技术优势,从技术细节、质量标准到安全防范,全方位把控检修过程,带领团队高效完成抽钢机传动轴装配更换任务,为作业区年修任务顺利推进提供了坚实保障。(吕世明)
8
原料部 张珊龙
老当益壮显身手
梅宝作业区年近退休之龄的张珊龙,面对加热炉底环境恶劣,油缸吊装难度极大的难题,主动思考,提出了多点吊装、小车拖运的创新思路,有效解决了油缸吊运移位不便的难题,大大提高了工作效率,为年修有序进行提供了强有力的支撑。(张建)
8
原料部 王剑
舍小家为大家
王剑,原料部成品作业区检修二班党员班长,年修期间正值他儿子高考的重要时刻。考虑到1422年修期间作业区还要抽调力量支撑梅宝检修,劳动力捉襟见肘,他以政治高站位,提前安排好家庭事务,全身心投入到年修战场,展现了一名党员“舍小家为大家”的高尚品质!(严风雷)
7

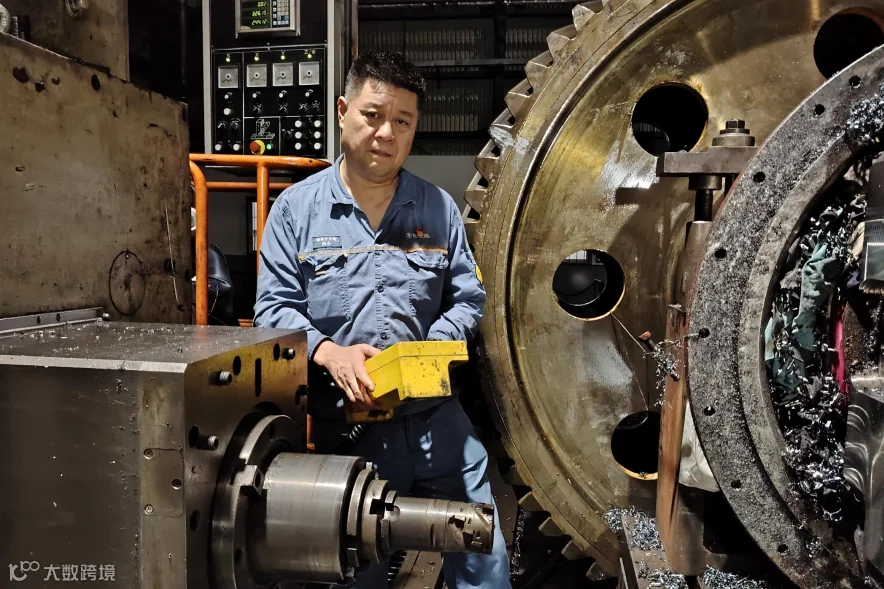

机加部 陈杰
全力以赴 助推年修
陈杰,备修作业区镗铣班班长,凭着扎实过硬的技术,利用“白加黑”连轴作业方式有效组织员工,抢抓完成6根24米长的急件加工。而又马不停蹄主动加班,连夜奋战6个小时完成F3主减联轴器接手保护性加工拆除,为年修战场提供了坚实的保障。(刘中嵩)
8

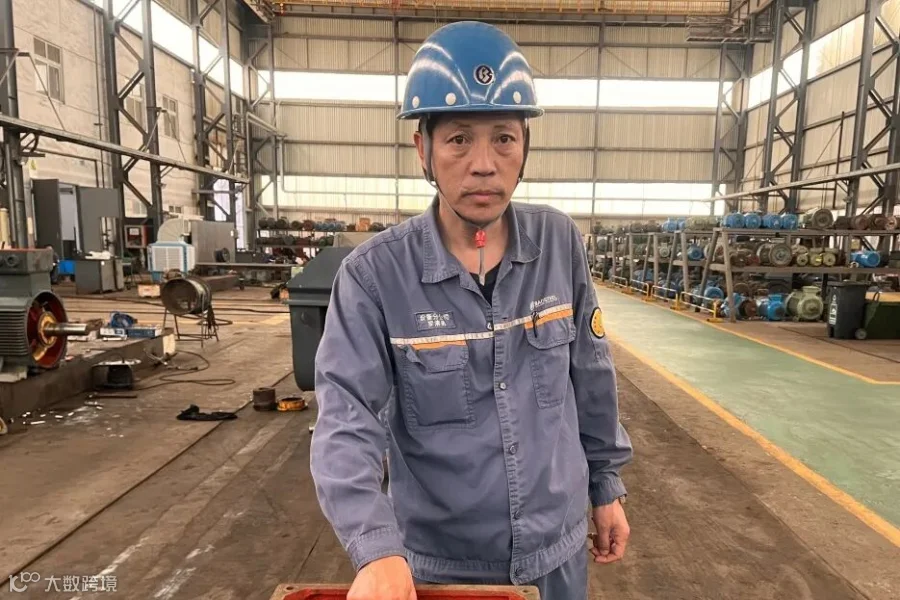

公辅部 戎家年
分身有术 冷热兼顾
戎家年,在年修期间发扬爱岗本色,“分身”担负起热轧年修、能环部年修和冷轧水系统抢修重任,身先士卒钻进冷轧湿闷的地下管廊,这边刚更换完含碱废水泵,又马不停蹄组织人力投入到热轧煤气阀更换作业中,毫无怨言,在他的带领下,团队顺利完成一项项年修任务。 (孙美玲)
团队风采
1
轧钢部 保驾作业区 检修二班
目标共有 使命共担
热轧1422年修中,保驾作业区检修二班为有效推进年修任务,提前分析研讨热卷箱更换项目,派专人从施工资料、工具及质量技术等各个环节跟进指导,保障施工顺行;通过从设备下方逐层搭积木的办法缓慢抬离设备基础面,最终安全吊出飞剪本体,确保热轧飞剪更换重任圆满完成。(尹志忠)
2
轧钢部 酸轧作业区钳工一班、二班

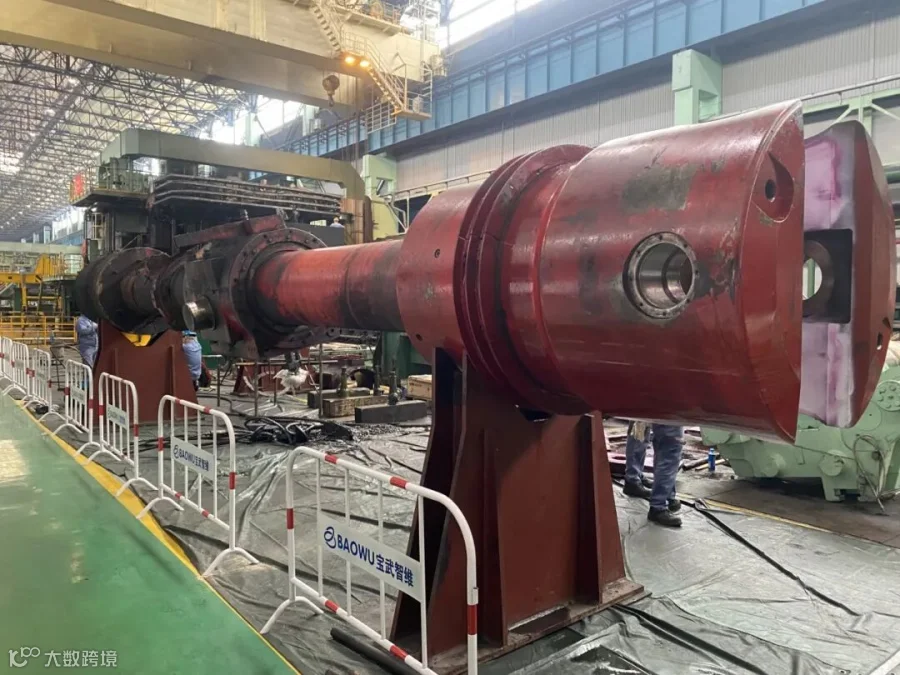

精心组织 高效协同
本次年修中轧钢部酸轧作业区钳工一班、二班联合实施精轧F3主减速机联轴器更换任务。两班组员工精诚协作,有效组织、各司其职,对拆除前的数据及安装位置一一测量留存,因为前期准备充分,只用了12小时就将人字齿轮和空心轴吊出,比计划提前了约6小时,为后续检修项目的顺利推进提供了保障。(余磊)
3
电气部 供电作业区 继电班
展技术风采 保电网安全
年修期间供电作业区继电班承担着能环部电力系统年修任务。继电班分工协作,对电气设备进行全面测试,及时调整保护装置参数,针对新投入的设备和改造升级后的系统进行了二次设备的检查和系统联动测试,确保功能正常,为电力系统运行稳定提供了保障。(武万松)
4
机加部 辊修团队
快速响应 使命必达
本次年修,机加部承接了热轧82根辊道修复任务,部门精心制定了生产计划,辊修作业团队上下一心,各道工序协同推进,抓质量、保安全、推进度,以“五加二”工作模式连续奋战,抢抓生产,在1422年修前顺利完成交付,得到了热轧厂的高度赞扬。(汤波)
5
公辅部 动能钳工一班
小办法解决大难题
动能作业区钳工一班在对能环部二连铸3台过滤器解体清洗作业中,基于现场实际,集思广益制作了有效工装,解决了过滤器端盖紧固螺栓位置狭小无法正常操作扳手、盲孔对销操作困难等难题,高效组织,发挥团队合力,保障了年修项目按计划节点稳步推进。(孙美玲)
