“今天我们要利用四小时对锅炉管砂眼进行彻底处理,时间紧、任务重,大家必须全力以赴。”早上8点,炼钢厂动力作业区检修会上,作业长宣布了检修任务。
“通过前期对6#炉的观察和分析,发现漏点主要集中在30米和43米两处锅炉管列管上,大家分成两个小组,每组抽调一人在停炉前对漏点进行确认,其余人员分别在30米、43米搭设工具,每处搭设割枪两套、焊把两套,确认好漏点后立即联系排水,这样就能为检修争取更多时间。”检修会后,维修大工长程凯立即安排就绪。

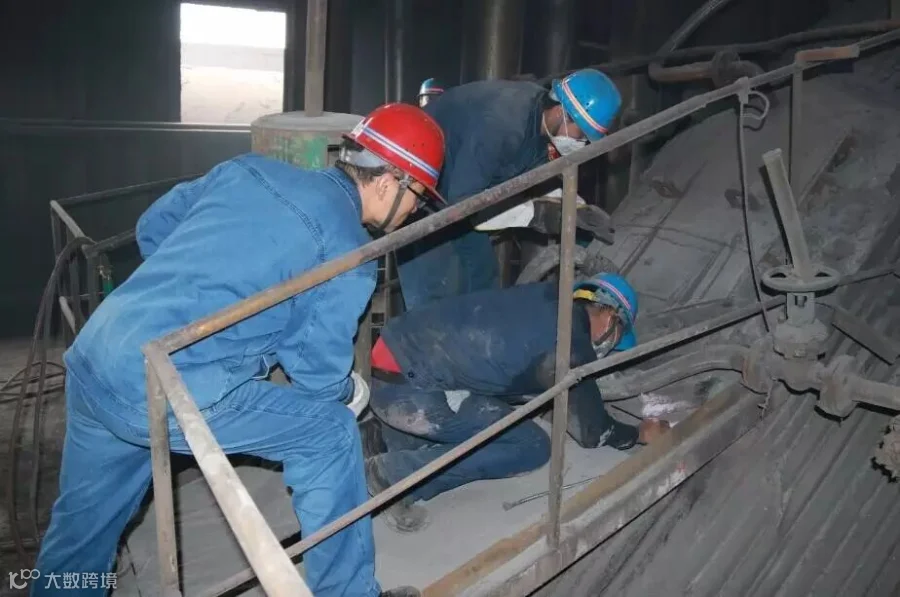

9:05,随着最后一炉钢水出炉,检修战役正式打响。只见岗位工小王和小李迅速将47米末端勾头人孔打开,紧接着又配合钳工迅速打开30米和47米的三个人孔。负责定位的钳工张海峰和郭英杰顾不得锅炉内部袭来的滚滚热浪,钻进锅炉内部开始对砂眼位置进行定位。几分钟后,他们汗流浃背的钻出锅炉到外面透气,然后再进入锅炉内部。就这样,来来回回十几次,终于,七处砂眼位置被确认。

但是一道难题摆在大家面前,经确认7处砂眼均位于锅炉管内部,如果作业人员从里面焊,受条件限制,焊接质量得不到保证,时间也不够。怎么办?作业长户主任突然灵机一动:“能不能从外面将锅炉管割开,从外面焊接后再将割开的锅炉管进行修补,这个办法肯定能保证作业质量”。在场的人一致通过此方案。

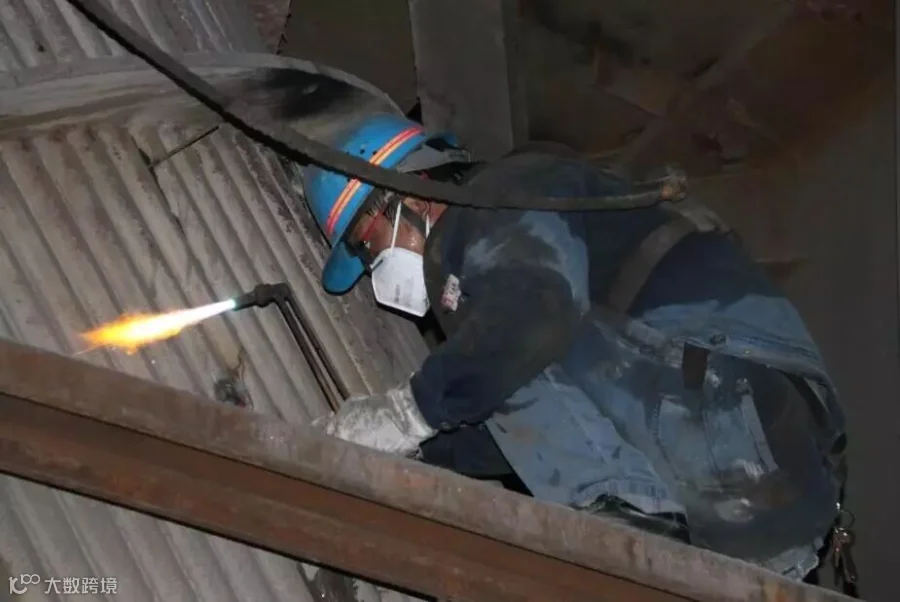

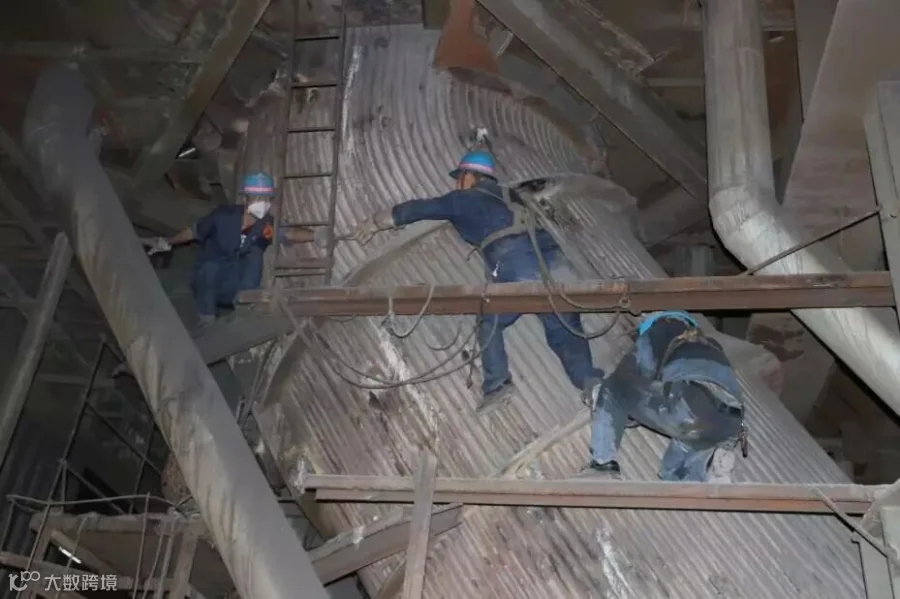

紧接着就是排水、盖人孔。半个小时后,锅炉管内的水已小了很多,只见钳工小王和小刘系好安全带,迅速爬上检修平台,开始利用割枪对砂眼位置进行开割。只见割枪飞舞,火花四溅,两处作业点同时开工,焊的焊、割的割,现场顿时热闹起来……

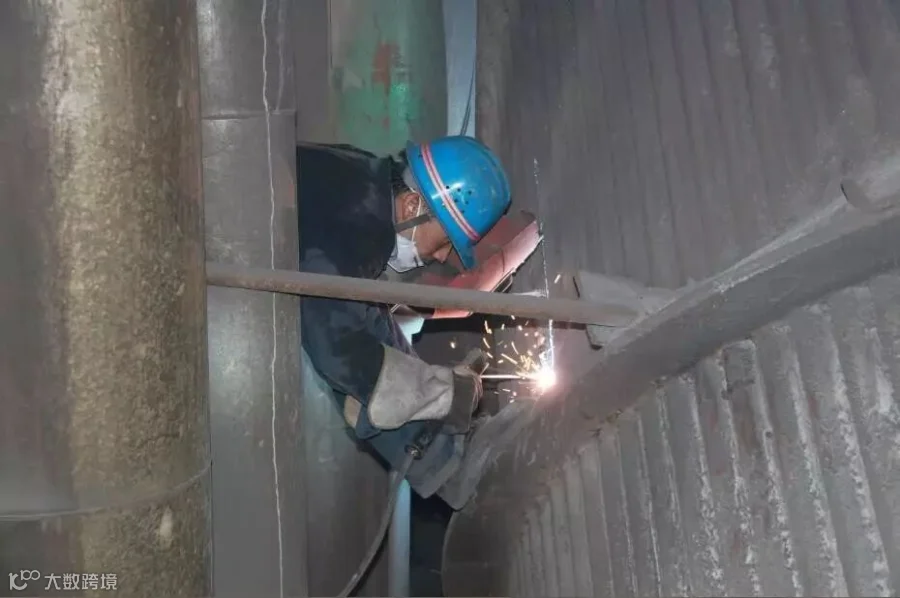

一个焊好了,两个焊好了……大家的心都悬着,时间一分一秒的过去,马上就要到开炉时间了,还有两处漏点没有完成。这时,程工长扛来一条把线迅速搭好后,加入到了紧张的战斗中,半个小时过去了,终于全部焊完。

岗位工迅速联系上水,随着锅炉水慢慢上满,大家终于松了一口气。时间定格在13:58分,比计划时间提前了两分钟。这时,大家才想起已忘记了吃饭,但是每个人的脸上都洋溢着胜利的喜悦,因为他们又一次用实际行动证明了他们的实力。(炼钢厂 赵锋 王梅)
