鄂中区域公司作为湖北公司的骨干企业,充分发挥党建引领作用,认真践行学研创落,圆满完成15%、30%燃气轮机掺氢燃烧试验、能源保供、热力管网工程等各项任务目标,相继荣获集团公司“建功创一流”先进集体、“中国电力优质工程”“国家安装工程优质奖”“荆门五一劳动奖状”等诸多荣誉。
“30%掺氢燃烧试验,圆满成功!”
从3年前机组正式投入商运,到成功实现国内首次、全球首例在运机组高比例掺氢燃烧试验;从职工总数不足80人、行业内默默无闻的热电“小厂”,到三年内相继获得集团公司“建功创一流”先进集体、“中国电力优质工程”“国家安装工程优质奖”“荆门五一劳动奖状”等诸多荣誉。鄂中公司在短短3年内通过经营管理提升、技术改造升级使其供热产能增长8倍,热电比、供电煤耗、经济性全集团同类型机组最优。

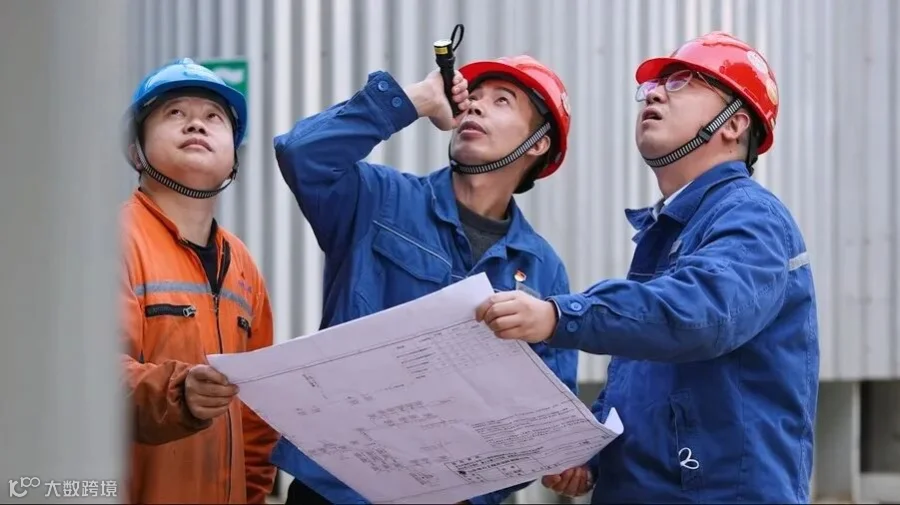

鄂中区域公司低压补气改造
“刚开始只想着消除设备隐患,一不小心还创收了800万。”这可不是机务主管王敏的“凡尔赛”,而是“学研创落”的活学活用。机组投运之初,存在汽轮机排汽温度偏高,影响凝汽器安全运行的潜在隐患。“既然低压补汽进入低压缸反而给机组带来安全隐患,那何不将其转化为经济价值更高的商用蒸汽呢?”王敏随即开展了深入的调查研究,通过查阅技术论文和多轮分析研讨,创新性提出将低压补汽系统切除并加装压力匹配器将蒸汽加压至供热蒸汽标准,将原本危害机组安全运行的“隐患汽”变成了每年增收800万的“效益汽”,使得机组经济性指标大幅度提高。

鄂中区域公司南北热网党员突击队
2022年夏季,最高极端气温、最少降雨量、最高电力负荷叠加,燃料供应量紧价高,能源保供形势严峻。为应对高新区迅猛增长的用热需求,确保园区企业的生产稳定,2022年5月,鄂中公司启动建设荆门市南城区至北城区热力管网连通工程。
“要想在3个月内完成8.8公里的热网管道施工,管材采购、施工协调等工作就必须做到同步开展,无缝衔接。”通过采取加排施工队伍、优化施工方式、召开现场协调会等多种举措,最终按期完成南北热网连通工程。在他们的努力下,公司最大供热能力在原基础上提高了160t/h,售热量由投产初期的5t/h激增至220t/h,现如今售热业务利润已超过发电业务利润,成为公司的主要利润增长点。



作者 | 徐贤豪
