【项目案例】中电二公司合肥长鑫12吋存储器晶圆制造基地项目1-1期设备调试完成并顺利供水

【项目案例】中电二公司合肥长鑫12吋存储器晶圆制造基地项目1-1期设备调试完成并顺利供水 中电二公司
2018-03-23
1

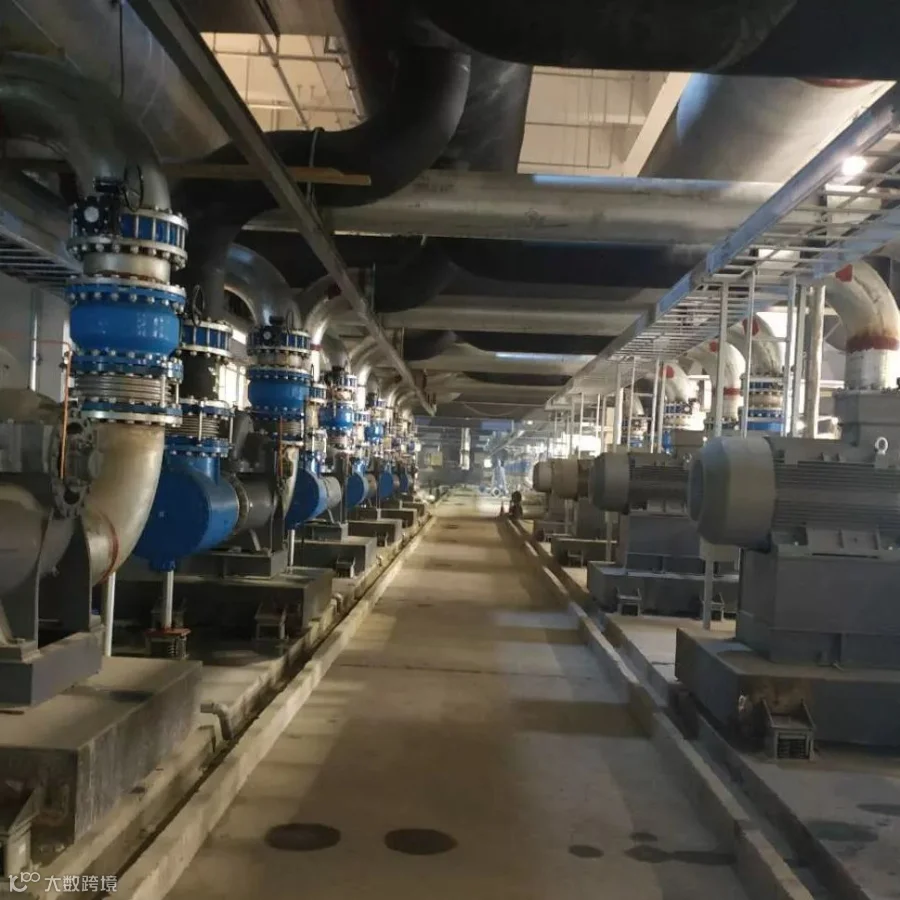

3月5日上午,中电二合肥长鑫项目1-1期设备全部调试完成并顺利供水,包括低温冷冻水系统、中温冷冻水系统、冷却水系统及温水系统等,在确保施工质量及安全的前提下完成了业主要求的节点。

自去年9月进场以来,我司项目全体工作人员抓重点、克难点、保节点,全面掀起施工建设高潮。通过详细分析项目情况,有针对性地对各项目设置内控管理节点,做到将业主节点时间进行前置,各施工工序时长均较业主单位要求时间短,以便项目有效规避意外风险,做到完美履约。面对诸多困难,项目部管理人员紧抓安全、质量和进度三大主线,狠抓施工过程管理,充分利用BIM技术和自动焊机进行管道工厂化预制,管道预制段数量达1485个,占管道总量的70%。管道工厂化预制作为建筑安装行业前沿的施工技术,不论从工程质量、施工效率、现场文明施工、人材机资源的集中管控等方面所获得收益均远大于支出。

合肥长鑫一期节点的顺利完成,标志着长鑫CUB栋1-1期设备全面进入运行调试阶段,向机组整套运行的目标又迈进了一步,为18年4月份如期完成项目竣工打下坚实的基础。

项目介绍

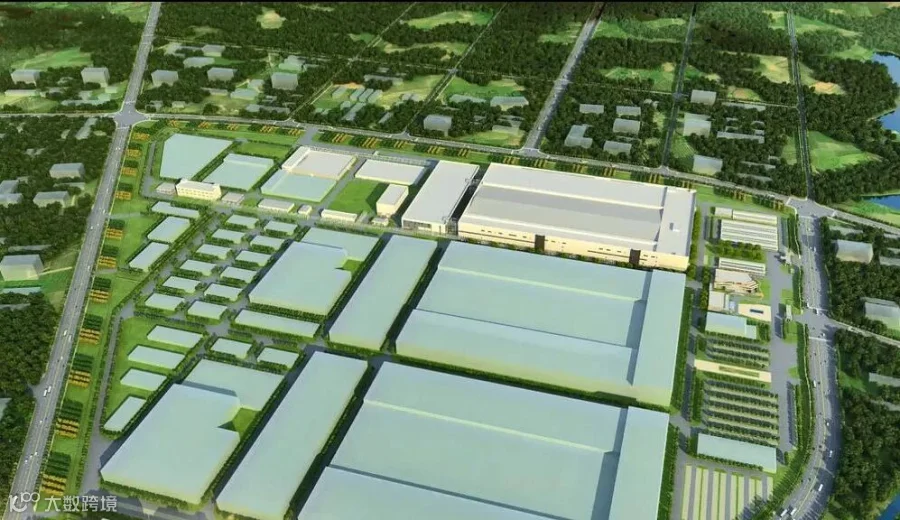

中电二公司长鑫12吋存储器晶圆制造基地项目是由合肥市产投集团全资子公司合肥长鑫集成电路有限责任公司投资建设,项目一期工程总投资约人民币534亿元,用地约697亩,总建筑面积约49.8万平方米。其中H04厂务动力系统由中电二公司独立承建,施工内容主要包括动力厂房、主厂房及辅助建筑的机电安装等。

合肥长鑫项目作为我公司年度重点项目,是为数不多的采用BIM技术和自动焊机进行管道工厂化预制的项目,管道预制段数量约1480个。
