8月2日,荆门天然气项目一次成功制出合格除盐水,标志着该项目又一个节点目标顺利完成。

为确保化学水处理系统制出合格除盐水,荆门公司积极协调总包、监理、施工、调试单位和设备厂家,从6月初开始,化学调试小组每日召开现场碰头会,坚持每日检查、盘点现场进度,协调解决调试中遇到的难题。

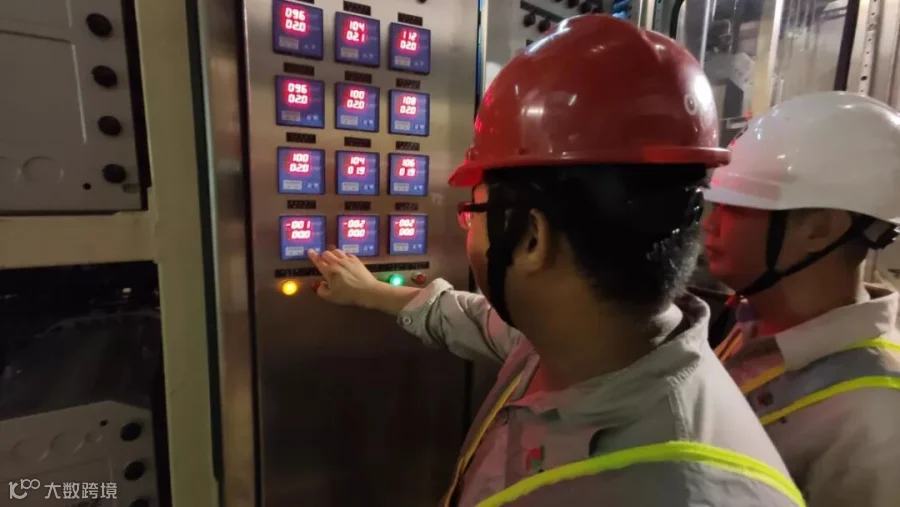

本次调试由调试单位指挥,荆门公司工程管理部、生产准备部、总包单位、施工单位、设备厂家通力协作,于当日22时28分顺利制出合格除盐水。经现场化验分析,系统出水电导为0.127μs/cm,满足设计<0.2μs/cm的要求。
此项节点目标的顺利实现,为2号余热锅炉水压试验创造了良好条件,向项目投运迈出了坚实的一步。下阶段工作,荆门全体职工将继续发扬“策划、程序、修正、卓越”的工作理念,敢打硬仗,能打胜仗,以饱满的热情和昂扬的斗志投入到项目建设中去。
