12月6日,荆门天然气多联供能源项目#2主变成功带电运行,绿春线110KV电力倒送至厂内,标志着项目#2机组主变及#2机组厂用母线正式投入使用,为下阶段#2燃机并网发电打下坚实基础。

荆门项目充分意识到#2机组110KV倒送电任务的重要性,领导班子统一组织、提前谋划,多次同区发改委,省、市电力公司协调沟通,发挥各参建单位大团队协作精神。为确保此次倒送电的顺利进行,荆门项目全体职工担当有为、攻坚克难,以严谨的态度、扎实的工作作风为本次倒送电保驾护航。

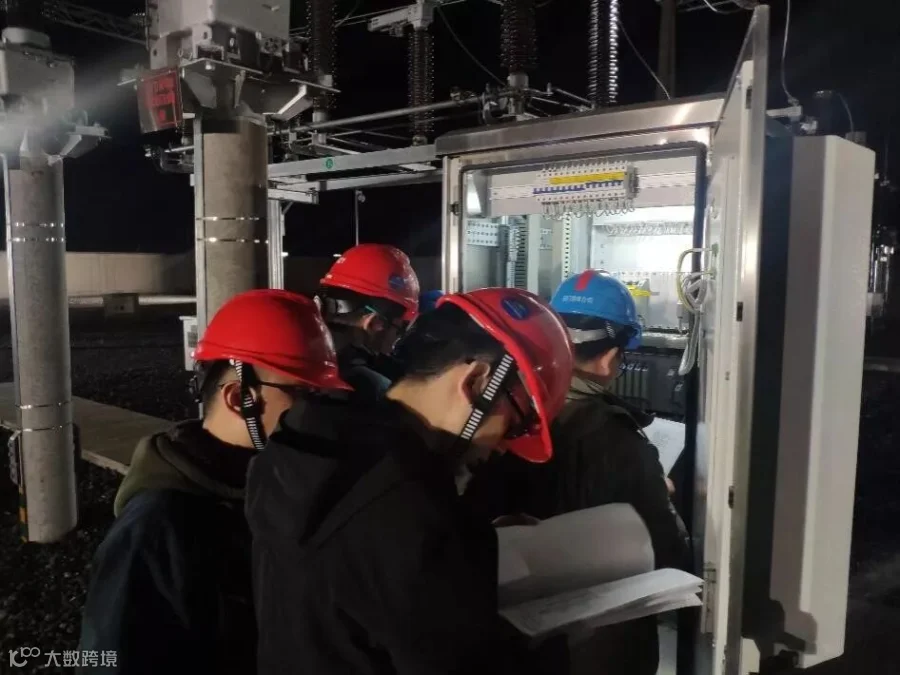

12月6日凌晨1时20分,接调度指令,倒送电开始;1时26分,#2机组110kV封闭式组合电器进行第一次冲击,#2主变压器开始第一次冲击;2时16分#2主变压器五次冲击完成,
#2机组厂用10kV配电装置带电成功,各仪表、信号指示均准确无误,本次倒送电工作圆满完成。#2机组110千伏倒送电的成功,为荆门项目后续燃机并网发电及厂内调试工作提供了可靠的电源保证,是荆门项目工程建设的又一重要里程碑节点。
(作者:徐贤豪)
