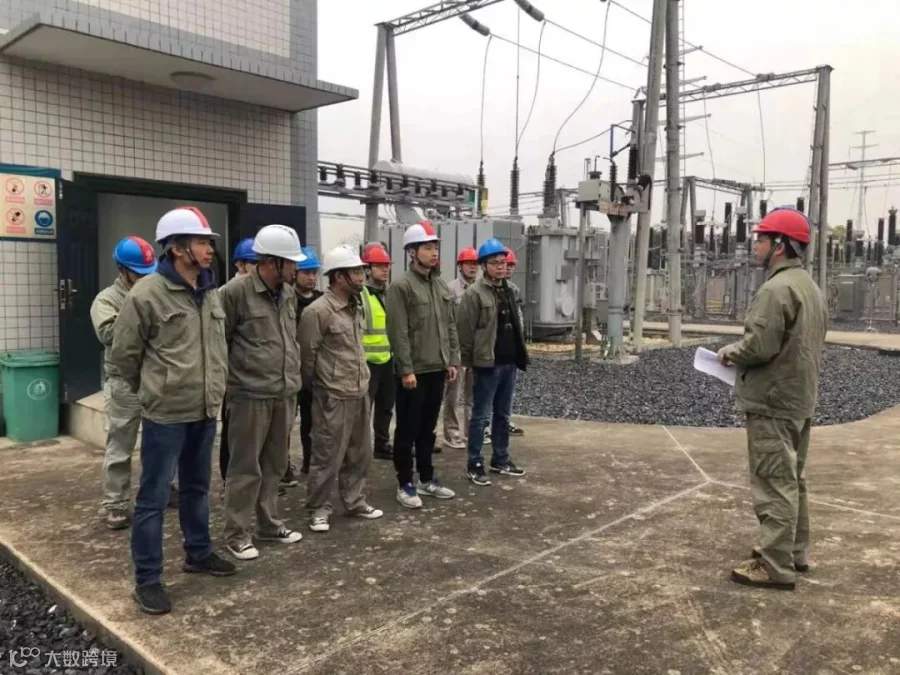

11月24日,荆门公司组织各方顺利完成迎春变电站间隔改造工作。

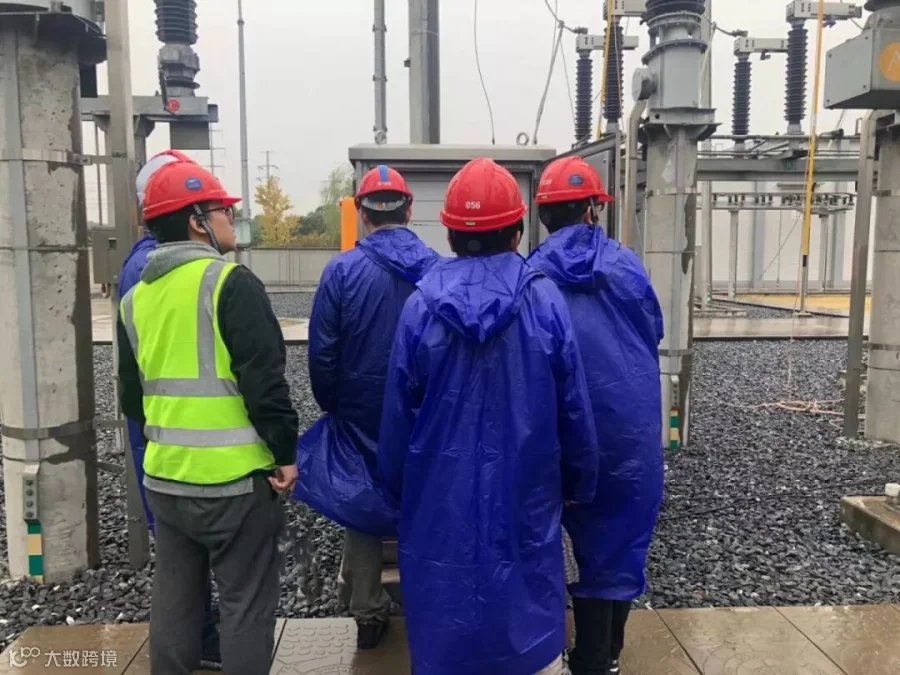

本次迎春变电站间隔改造工程需完全停电作业,其中涉及到区政府、格林美、金泉等重要用电负荷,停电影响大、范围广,也是本年度仅有的停电作业机会。荆门公司抓住机遇、积极筹备,克服严寒及大风降雨的恶劣施工条件,于24日16时圆满完成间隔改造工作。

迎春110kV变电站终期规划出线 5 回,现有出线 2 回,分别110kV 枣春线、110kV 春漳线。本期需在迎春 110kV 变电站内扩建 1 个110kV 出线间隔即“荆门燃机”向南架空出线。
本次间隔改造工作的完成,标志着荆门项目外部线路改造工程已全部完成,为下阶段2#主变反送电工作打下坚实基础。
(作者:徐贤豪)
