一分钱行动丨我们有举措② 国家电投湖北公司
2024-06-19
1

位于山东菏泽的单县张集风电场装机容量50兆瓦,该场站全员以创建百日无故障示范风电场和打造“五星级”场站为契机,以提质增效“一分钱行动”为目标,在“开源”上抢发电,在“节流”中降成本。截至2024年6月18日,该风电场发电量7077.182万千瓦时,完成半年指标109.89%,超发637.182万千瓦时,完成全年指标61.54%,实现时间过半、任务超半的“双过半”目标。



管好这条“线”就能提质增效!



“咱们风电场35千伏集电线路都是地埋电缆,长度近33.4公里,很多影响发电量的问题都出在这条‘线’上,我们把这条‘线’管好了,就一定能实现提质增效目标!”风电场站长王龙跟场站同事们这样说道。
管理好30多公里的埋地电缆不是一件容易的事情,该场站曾因为线路老化、周边村民耕作、筑堤取土等原因导致线路出现故障,加上电缆接头多、电缆线路长,为故障抢修带来不少难度。面对各种困难,单县张集风电场全体员工充分发挥聪明才干、多措并举有效降低了集电线路故障率、提升了发电量,实现了提质增效。
先给线路“标上点”

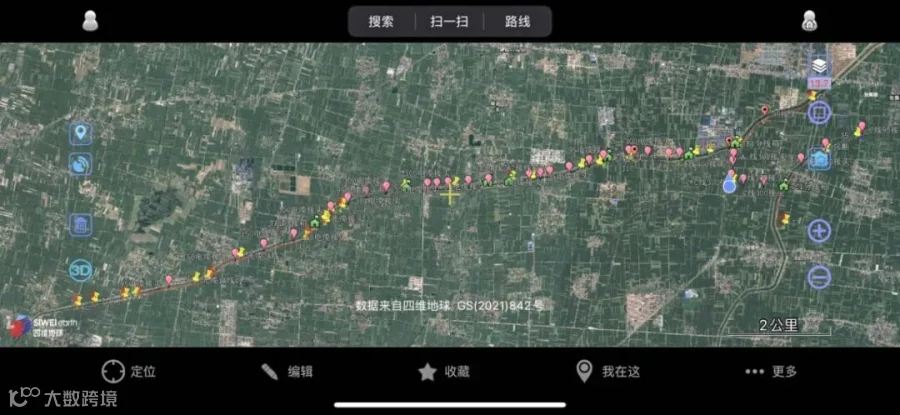

单县风电场集电线路电缆中间接头总示图

针对风电场电缆接头多、电缆线路长造成的发现故障花费时间长的问题,场站员工创新工作方法,采用奥维地图经纬度坐标对所有中间接头及分接箱进行标记,方便准确地找到重点部位,并重点关注。


再给线路“降降温”

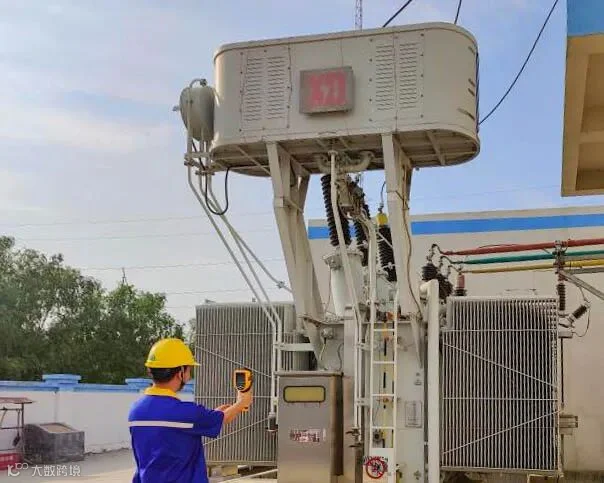

开展设备测温工作

针对两根电缆间接头容易发热的问题,王龙积极与厂家沟通,想方设法优化工艺。经过技术分析,取消了线缆接头外加装的灌胶防水、防爆壳,通过冷缩工艺,使线缆本体之间产生抱紧力,再配合专用防水胶带,让接头具备优异防水性能的同时还解决了发热问题,降低了维检成本。

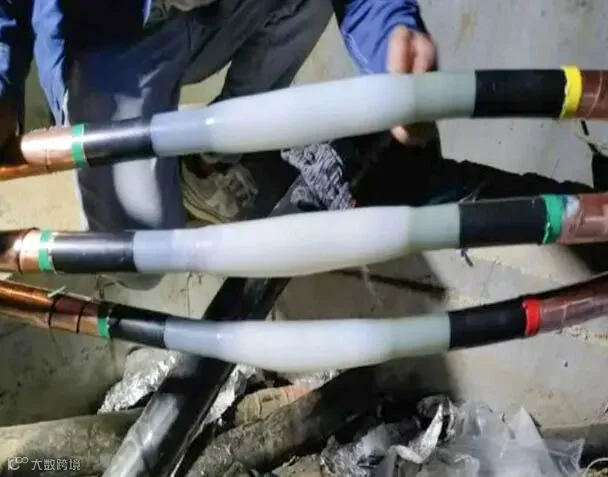

对中间接头加装冷缩套管、并做防水处理

场站全体员工坚持“能干不包”原则,主动提高工作标准,通过将主绝缘打磨光滑无毛刺、压接端子气隙填充饱满、半导层和铜屏蔽压接严实、防水胶带缠绕严密等一系列措施,有效确保关键工序不出现问题。

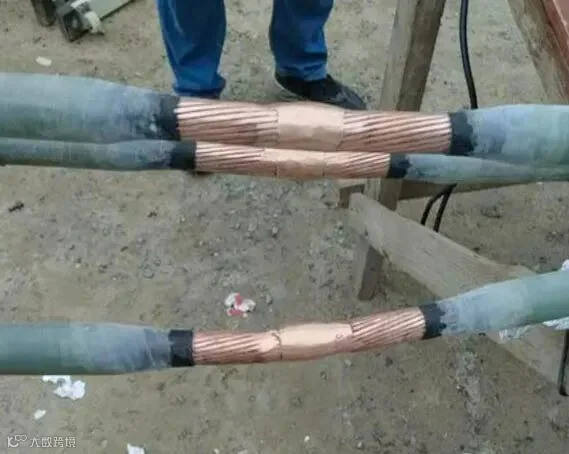

电缆中间接头导体热熔接、主绝缘热熔接

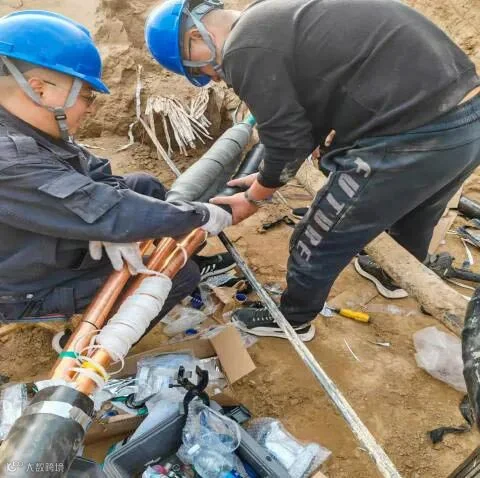

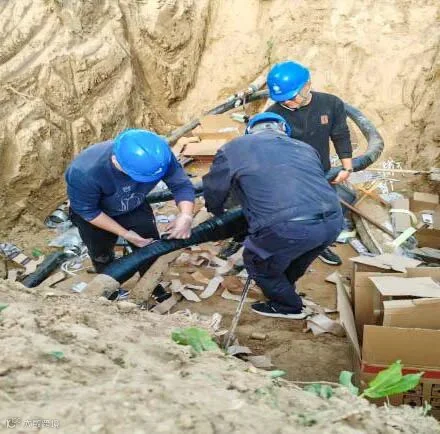

同时该场站经常性与其他风场、抢修单位交流沟通,学习处理地埋电缆故障的好经验、好方法、好技术,通过交流,该场站尝试引用热熔接工艺修理线缆,可使故障电缆能够形成一致的本体无须应力处理、无气隙结构的电缆电场屏蔽体,降低故障率。


多给线路“做保护”

线路既要做好技术检修,更要做好日常维护。该场站精心制定线路巡检计划,对容易出现问题的35千伏3号集电线路重点巡视,每日对路径巡视,每周对路径排查,重点关注是否出现村民开垦新土地、政府是否有新的堤坝施工等,对可能发生外力破坏做到及时发现、及时防范、及时通知。

提醒村民电缆桩附近工作要注意安全和耕地深度

针对人为因素影响,场站员工赶在农忙前走村串户,为线路周边村民开展沿集电线路、河堤种植安全宣讲,告知地埋电缆深度、走向及危险因素,避免因村民河堤取土扩大耕地面积造成地埋电缆深度不足,从而导致电缆损坏,并为村民预留24小时值班电话。



通过上述举措,结合落实“五星级”场站管理目标,单县张集风电场集电线路跳闸事件与2023年同期相比减少3次,减少损失电量约153.9万千瓦时;监督指导村民挖排水沟2起,避免集电线受外力破坏,2024年故障抢修时长为22.9小时,较2023年缩短6.8小时。

下一步,该场站将继续落实落细提质增效、“一分钱行动”各项工作目标,抓好创新创效、安全生产等方面工作,推动“一分钱行动”再迎新突破,助力“提质增效”再添新动能,为湖北公司完成年度目标贡献力量。




推荐阅读


 风光无限每一步

审核 | 王   钢
责编 | 戴   舸
编辑 | 肖宏昊
供稿 | 风电分公司
作者 | 王   龙

【声明】内容源于网络
0
0
国家电投湖北公司
国家电投集团湖北电力有限公司是国家电力投资集团公司二级单位,主要负责国家电投在鄂的发展和协调工作,主要经营项目投资、电(热)力开发及生产经营管理、销售电能及配套设备、工程建设与监理、电力及相关业务的咨询服务等。
内容 731
粉丝 0
国家电投湖北公司 国家电投集团湖北电力有限公司是国家电力投资集团公司二级单位,主要负责国家电投在鄂的发展和协调工作,主要经营项目投资、电(热)力开发及生产经营管理、销售电能及配套设备、工程建设与监理、电力及相关业务的咨询服务等。
总阅读371
粉丝0
内容731
