【EPC专题】多图来袭!中电二公司浙江鑫柔EPC项目“抢工战”实录

【EPC专题】多图来袭!中电二公司浙江鑫柔EPC项目“抢工战”实录 中电二公司
2020-07-24
1
导读:中电二公司浙江鑫柔EPC项目“抢工战”实录。


中电二公司 真正的EPC价值缔造者









     浙江鑫柔触控传感器总承包(EPC)项目是中电二公司2020年承接的EPC项目。项目建设期间,项目全员贯彻公司总承包(EPC)思想,尽全力配合业主进行各方面协调,平行包、设备包、政府、机关职能等单位,保障项目整体推进。

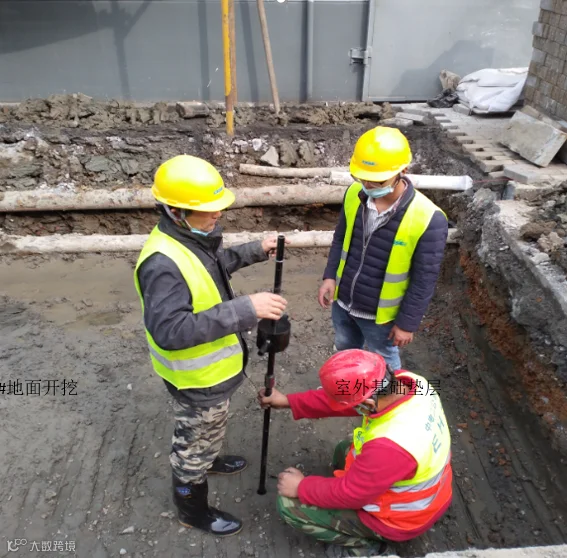

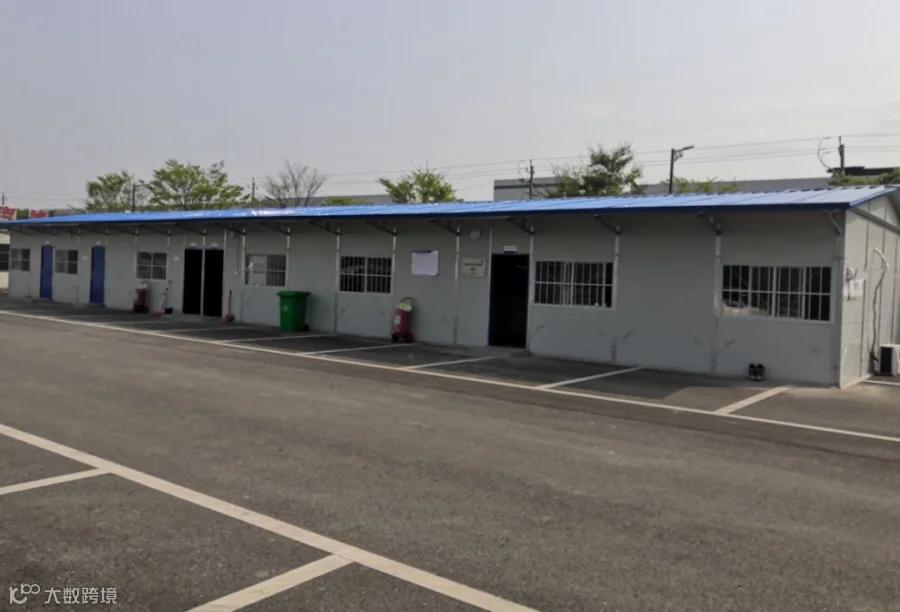

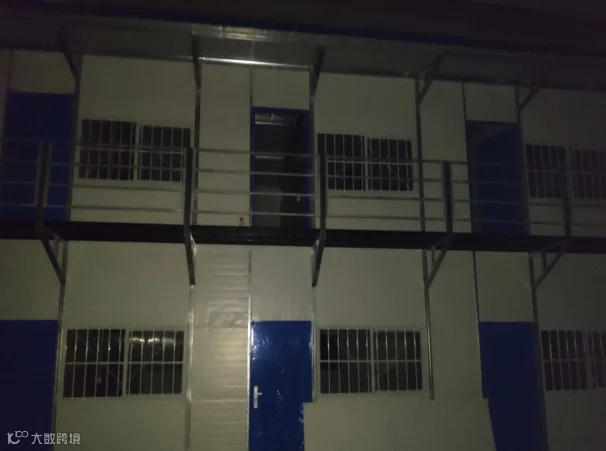

     项目主车间原计划4月20日开工,绝对工期65天;为了保证项目节点,项目管理人员2月25日奔波千余公里,勘查现场条件,一周时间内项目团队从各地方顺利在乌镇集结,3月10日,项目临建建设完毕。





     进场施工前,公司项目BIM团队先行,2月12日熟悉图纸,2月25日三维建模完成,3月1日1#、2#、3#、8#车间图纸调整完毕。3月10日7#车间图纸完成,3月15日全场图纸空间管理完成。





     3月15日,外围辅助车间进入施工阶段,勘查、放线、定位及施工按部就班。





     3月16日,浙江鑫柔触传感器总承包(EPC)项目启动会在浙江乌镇顺利举行。

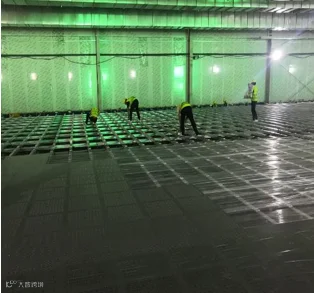

     5月11日,7#主厂房地面交付,在前期充分准备下项目团队立即投入重点区域,势必在60天内完成10000㎡洁净车间的建设。

1

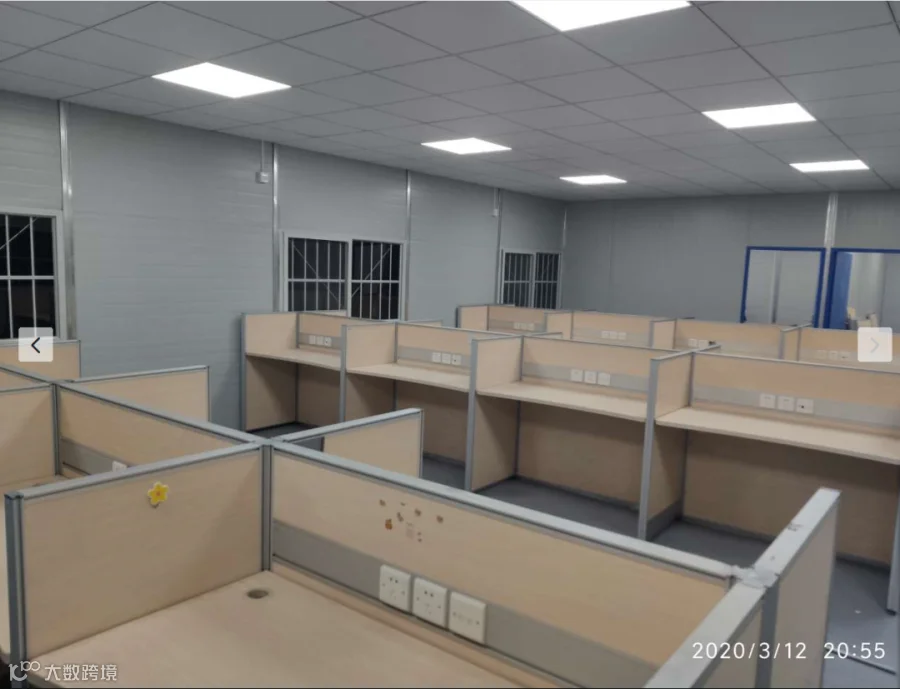

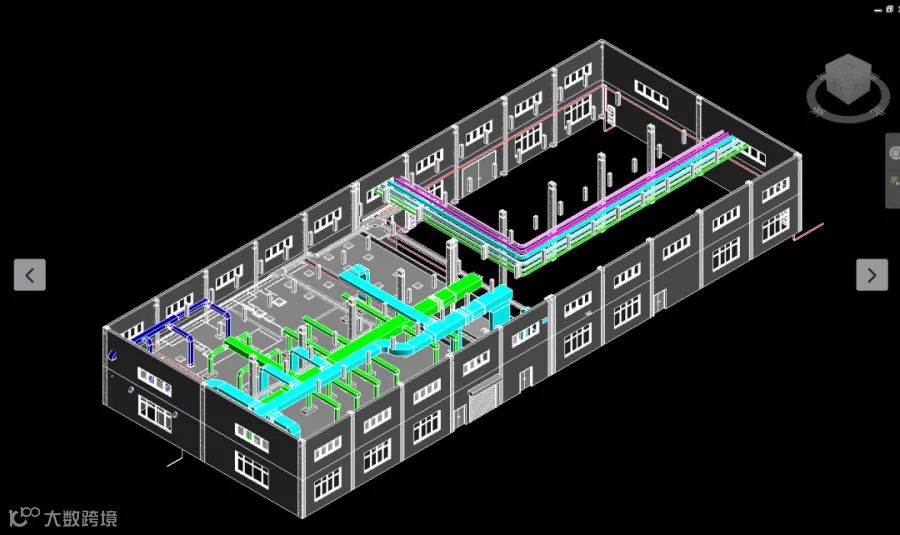

5月15日 外墙封闭完成


2

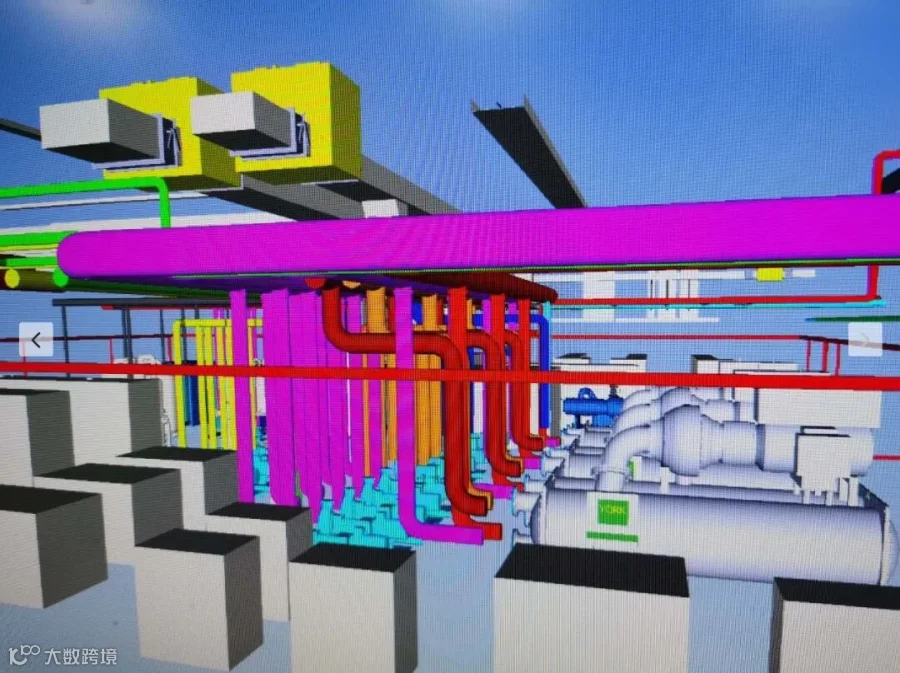

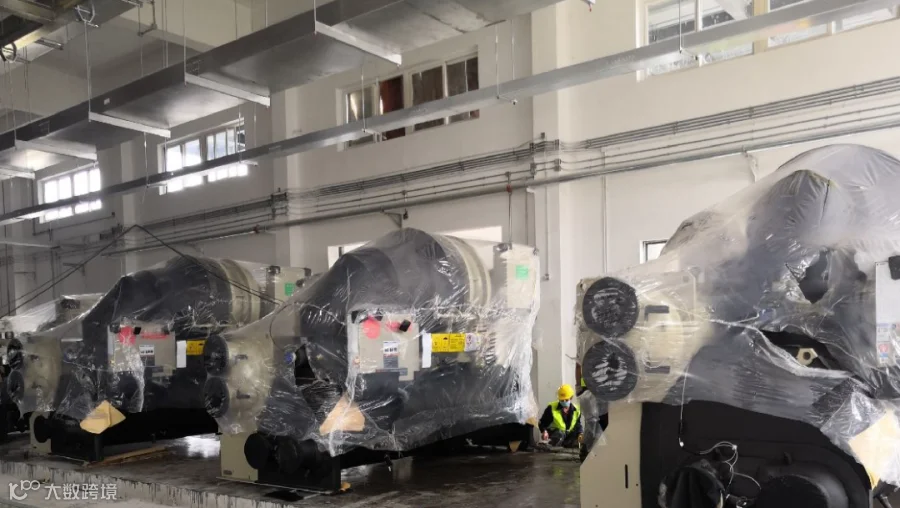

5月23日 冰机设备搬入


3

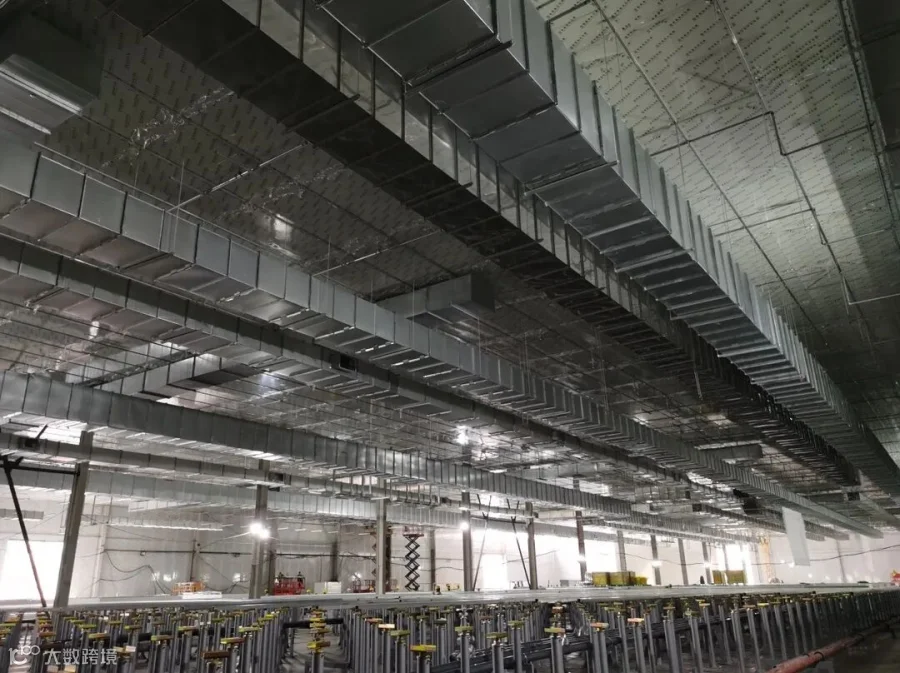

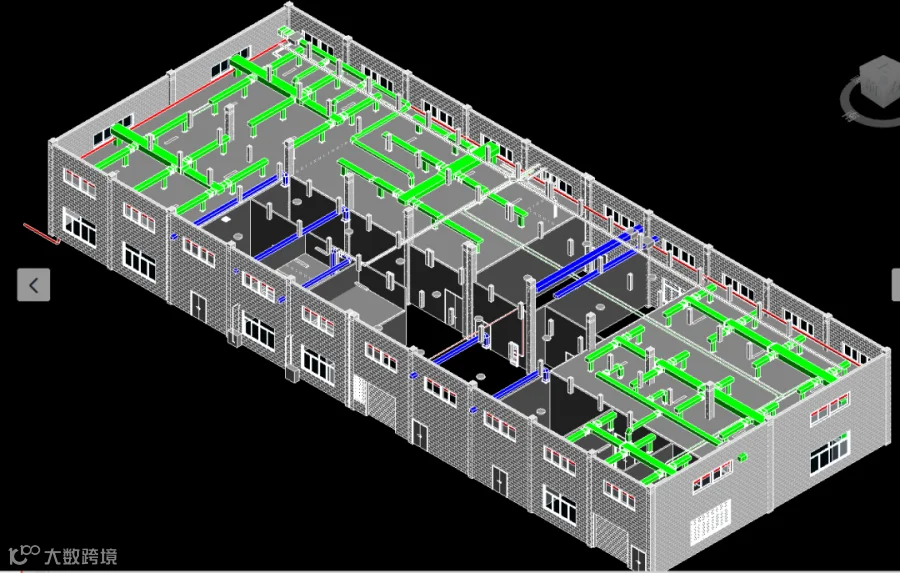

6月5日 MAU机组组装完成,冷却塔安装完成


4

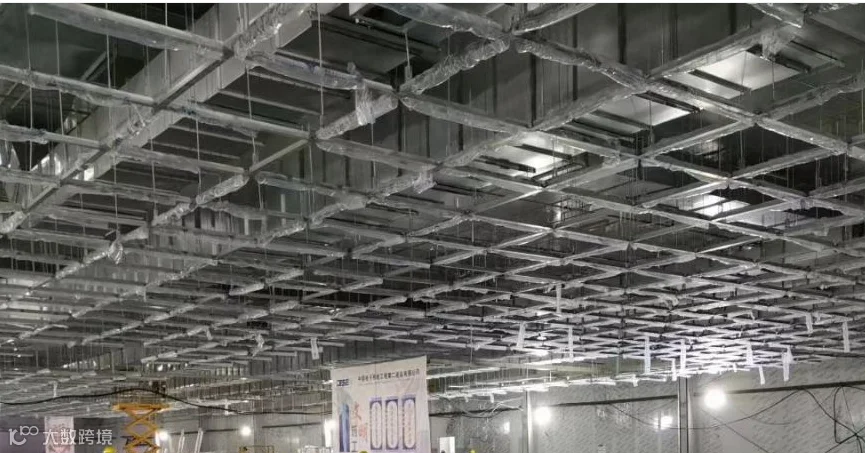

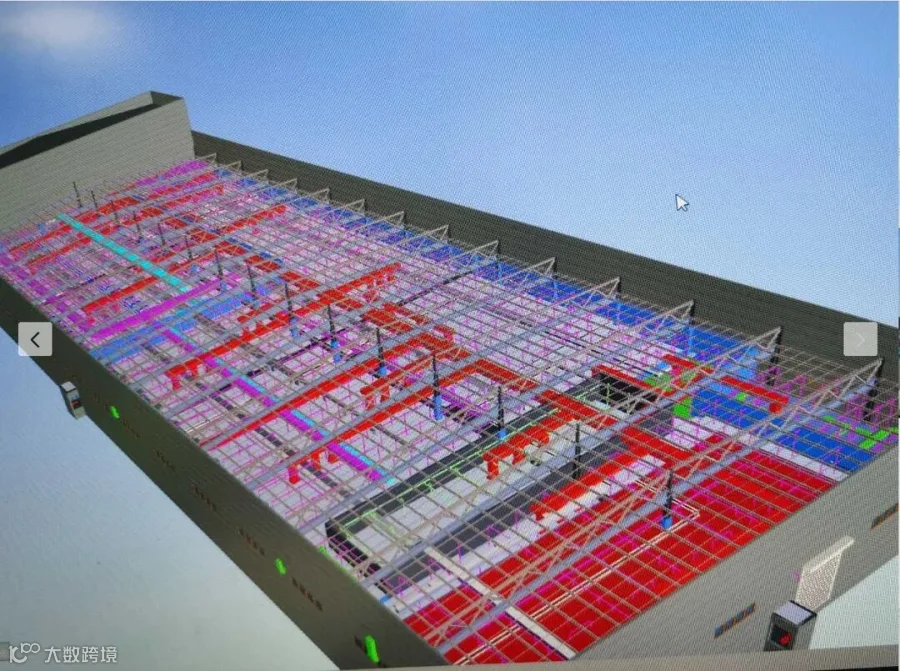

6月10日 FFU龙骨安装完成(三级洁净管制)


5

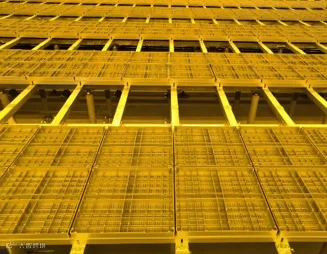

6月15日 高架地板安装完成


6

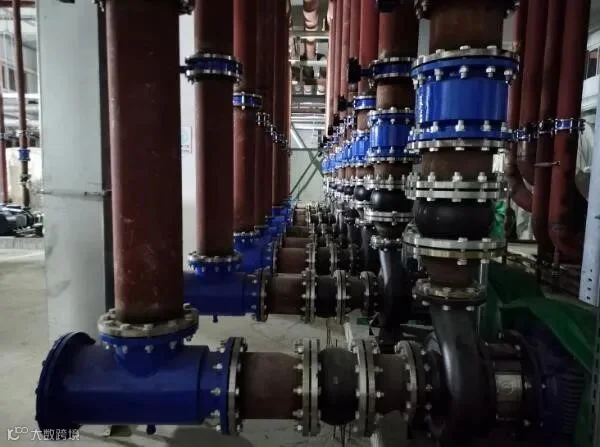

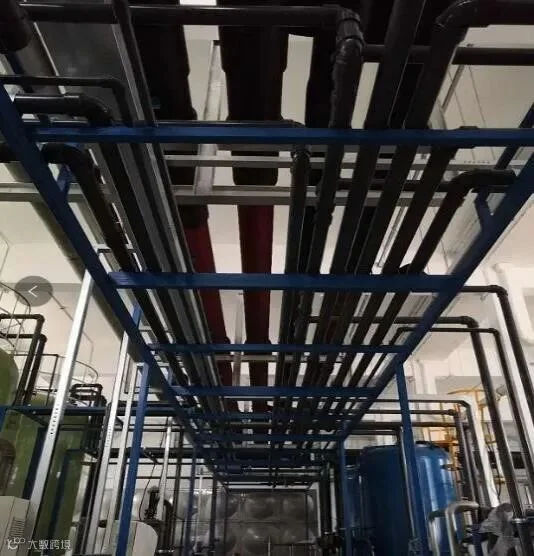

6月20日 纯水(中电环境)、化学品系统具备调试


7

6月22日 FFU盲板安装完成


8

7月1日 二次清洁完成


9

7月10日 系统联动调试完成,FFU启动


7月15日 设备搬入

     一个一个节点的胜利,比原定计划提前5天,65天是我们的承诺,60天是我们对自己的要求,坚守每个节点是我们中电二人的使命!

     中电二公司浙江鑫柔总承包(EPC)项目团队不负使命,为成为国际领先的工业建筑及环境工程系统服务商势必全力以赴!
