速览 | 一周要闻 (2023.02.13 - 2023.02.19)

速览 | 一周要闻 (2023.02.13 - 2023.02.19) 四川绵九高速公路有限责任公司
2023-02-19
1



每个周末

与你一起回顾

本周发生的热点动态

快来看看

这一周都发生了哪些事儿吧~








绵九公司组织召开2023年建设

管理会暨2022年劳动竞赛及

综合考评表彰会





     2月14日下午,绵九公司在江油组织召开2023年建设管理会暨2022年劳动竞赛及综合考评表彰会。会议由绵九公司党委副书记、副总经理杨松主持,绵九公司党委副书记、总经理傅舰锋做2023年建设管理会报告,绵九公司党委书记、董事长田礼勇出席会议并讲话,公司领导班子、中层干部、项目全体参建单位负责人参加会议。

     会议传达了蜀道集团、川高公司2023年工作会议精神,对九绵项目2022年工作成效进行了全面总结,对项目2023年各项重点工作进行了安排部署,对2022年劳动竞赛和综合目标考评先进单位和优秀个人进行了表彰,参建单位代表在会上做了交流发言,绵九公司与各代表处、各参建单位现场签订了2023年质量、安全、环保以及目标产值责任书。

     会议指出,2022年,面对疫情反复、高温限电、洪灾泥石流等多重不利影响,在蜀道集团和川高公司的坚强领导下,九绵高速全体参建者齐心协力、攻坚克难,全面完成了项目全年各项目标任务,获得省交通同运输厅通报表扬,为九绵高速按期建成通车奠定了坚实的基调。2023年,九绵高速项目建设将进入关键冲刺阶段,各参建单位、公司各部门要紧紧围绕蜀道集团和川高公司工作部署,保持工作重心不转变、工作力度不降低,把项目管理的高压态势常态化保持下去,时刻保持警醒、时刻心存忧患,积极破解项目推进过程发现的困难和问题,顺势而为,乘势而上,将2022年好的势头延续下去,全力推进2023年各项重点工作落地落实。

     田礼勇对做好2023年项目建设各项工作提出三点要求:一是提高政治站位、认清形势,当好项目建设的先行官,全力以赴拼速度、搞建设、推动项目高质高效推进,全面完成“投资40亿元和建成通车117公里”的双重建设任务;二是转变工作作风、主动服务,形成攻坚克难的强大合力,持续推动项目建设提速,加快历史遗留问题解决;三是科学有序组织、坚定信心,高质完成年度目标任务,力争铸造“国优”品质工程。

     田礼勇强调,项目上下一定要坚定信心、真抓实干、砥砺奋进,以“今天再晚也是早、明天再早也是晚”的效率意识,只争朝夕、奋勇争先,适应新常态,实现新作为,强化责任落实,科学监督管理,打造品质工程示范项目,全力完成年度目标任务,全面推动项目建设再上新台阶,为集团和川高公司的转型发展贡献更多九绵力量。









绵阳市交通运输局召开九绵

高速交旅融合发展协调会






     2月14日,绵阳市交通运输局在绵九公司召开绵阳境域九绵高速交旅融合协调会。绵阳市文广旅局、绵阳市交服中心,江油市、平武县、北川县交通运输局、文广旅局相关领导,绵九公司党委副书记、总经理傅舰锋、副总经理孙建华及公司相关部门参加会议。会议由绵阳市交通运输局副局长康孝先主持。

     会上,绵九公司综合开发处针对九绵高速交旅融合发展推进情况、存在的困难、问题及下步计划作了汇报。

     绵阳市文广旅局总规划师邓世红通报了绵阳市委市政府高度重视九绵高速交旅融合发展工作的相关情况,介绍了对九绵高速交旅融合发展的初步建议,参会相关领导均就九绵高速交旅融合协调发展发表了意见和看法。

     康孝先强调,各县(市)政府及相关部门要提高认识,了解态势,全力为九绵交旅融合高质量发展而服务,要在已经取得的成果上,加快建立各层级协调机制,尽快核实交旅融合点位用地规模,为下阶段工作奠定基础。

     傅舰锋总经理表示,绵九公司将按照蜀道集团和川高公司的工作要求,积极配合绵阳市开展九绵高速交旅融合相关工作,共同努力提升九绵高速品质,将其建设成为一条有灵魂、有魅力的风景大道。









绵九公司约谈LJ1合同段

施工单位法人代表







     为确保完成九绵高速年度施工任务,2023年2月13日,绵九公司组织约谈LJ1合同段承建施工单位江西省路桥工程集团有限公司法人代表。

     约谈会由绵九公司党委书记、董事长田礼勇主持,九寨沟代表处通报了LJ1合同段未完工程情况及存在的问题,因合同段资金紧张导致工程进展缓慢、进度滞后,正常推进十分困难。与会领导分析了合同段困局,要求年内完工目标不动摇,并提出纾困方案。一是合理分配预留启动金,加快复工复产;二是梳理计量,加快已完工未计量工程的计量;三是梳理遗留问题,认真仔细研究合同,加快变更上报;四是江西省路桥工程集团有限公司应尽责履约,为施工提供资金、材料保障。

     一年之计在于春,通过此次约谈,助力LJ1合同段破冰,为项目早日完工奠定了坚实的基础。

     绵九公司党委书记、董事长田礼勇,党委副书记、总经理傅舰锋,党委委员、副总经理张倪,工程技术处、九寨沟代表处负责人,江西省路桥工程集团有限公司法人代表、分管领导及LJ1合同段现场负责人参加约谈会。









满怀信心,开好局起好步-九绵高速

LM5-2合同段项目开始

级配试验段铺筑






     全力拼进度,奋战开门红。春节节后以来,江油代表处全体员工在绵九公司领导下,坚持早行动、早复工、早投产,抢速度,抢建设,抢进度。为保证级配试验段的铺筑顺利,为今年的生产目标任务开好局、起好步。项目部提前筹划、紧密配合,对施工配合比、施工方案进行严格审核,召开安全技术交底会,确保现场参建人员清楚掌握级配铺筑的工艺流程、控制要点和文明施工注意事项。

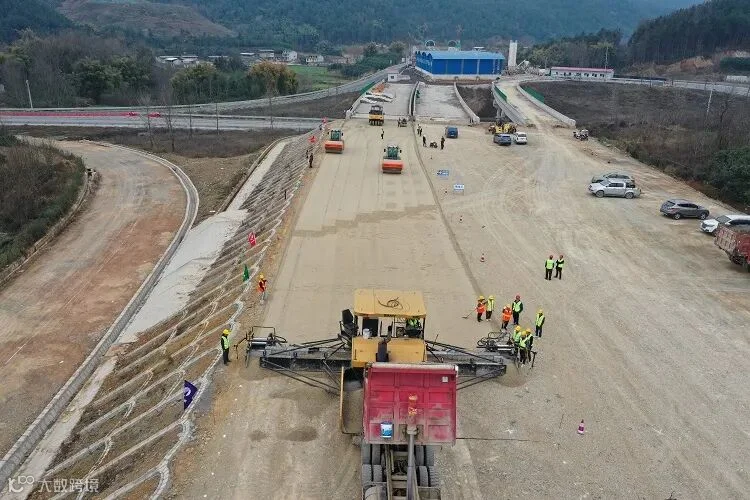

     2月14日,随着一辆辆满载级配混合料的运输车驶入施工现场,九绵高速LM5-2合同段项目级配试验段正式摊铺,标志着九绵高速LM5-2合同段项目打响了正式施工的第一枪。

    本次铺筑的级配试验段位于左幅K221+470-K221+670,长度200米。摊铺施工现场,摊铺机、压路机、卸料车忙碌而有序的展开铺设作业,摊铺机徐徐向前推进,把级配混合料均匀的摊铺,经过压路机的一遍遍压实,成型的路面慢慢展现在眼前。通过现场技术人员的检测,试铺路段的标高、压实度、平整度、厚度等各项指标均符合规范及设计要求,检测数据及成果将作为下一步大面积施工的指导依据。









绵阳市交通服务中心组织召开

绵九公司总部基地项目

工作推进会






     2月15日,绵阳交通运输服务中心在四川绵阳工业园区管理委员会召开绵九公司总部基地项目工作推进会。绵九公司党委委员、副总经理张倪,副总经理孙建华出席会议,会议由交运服务中心主任杨辉主持。

     会议通报了绵九公司总部基地项目土地报征情况、存在的问题,听取了工业园区管委会拟订的推进计划。绵九公司党委委员、副总经理张倪,副总经理孙建华就加快总部基地土地提交提出了相关要求。

     管委会余华副主任表示,管委会将根据土地报征规定,对绵九公司总部基地项目报征计划作进一步优化,缩短工作周期,尽快交付土地。

     杨辉主任指出,九绵高速建成通车在即,办公设施和人员进驻场地开展管理已迫在眉睫,希望管委会要切实优化工作推进计划,加紧协调土地报征入库各项事宜。此外,畅通联系渠道,便于及时沟通与协调,全力确保九绵高速建成通车后顺利实现营运管理。

     涪城区协调办、绵九公司综合开发处相关人员参加了会议。










北川羌族自治县召开九绵

高速北川段药王谷隧道

泄水洞征地协调会






     2月16日,北川羌族自治县在县交通运输局召开九绵高速北川段药王谷隧道泄水洞红线用地补征协调会。会议由县交通运输局公路运输管理所所长董彬主持,县财政局、县自然资源局、县住建局、县工信科技局、桂溪镇政府分管负责人,绵九公司江油代表处负责人以及施工单位相关人员参加会议。

     会上,江油代表处介绍了九绵高速北川段项目建设进展情况以及2023年建成通车任务,讲述了药王谷隧道泄水洞补征红线用地的起因、建设的必要性以及提供用地的紧迫性。桂溪镇政府汇报了征地进展情况。会议就征地存在的问题展开热烈讨论,相关部门就征地政策以及文件内容进行了解读。会议最后议定,同意泄水洞红线用地补征,桂溪镇政府对被征收土地农民做好政策宣传和解释,全力推进土地征收,力争尽快提供建设用地。

     会议中,桂溪镇政府就工程建设后期临时用地复垦提出相关要求。江油代表处负责人表示,将严格督促施工单位按照土地复垦方案保质保量完成用地复垦,达到验收条件,顺利移交原土地承包人,保障农民合理权益。










绵九公司江油代表处LM5-2

合同段工作推进会






     为保障路面施工连续、九绵高速2023年通车计划顺利完成,2023年2月16日,江油代表处在LM5-2项目部会议室召开了工作推进会。江油代表处、JL10、LMJL6、LJ31合同段、LM5-2合同段相关人员参加了会议。会议主要围绕下一步工作计划和重要节点工作部署展开:

     会议首先由LMJL6通报了近期LM5-2合同段现场施工出现的问题。针对问题,代表处要求LJ31合同段抓紧交路,跟上计划目标心思要迅速集中,状态要迅速调整。从现在起形成紧张快干,提速争先的良好氛围,人员24小时随时到位,召之即战。路基路面总监办、施工单位应加强路基交验相互沟通,推动交路工作快速开展。LJ31合同段也做出严格按照路基交验计划,保证路面施工持续性,三月底完成全线路基桥隧交验。LM5-2合同段要按照绵九公司领导安排部署,以更全面的规划、更精心的组织、更合理的安排保证3月底完成大康热拌站建设,4月中旬具备生产能力。

     会议强调,各参建单位要面对压力不退缩、迎着困难埋头干,坚定信心启航新征程,增强干劲扬帆再出发,积极进入战时状态,拼进度、抓产值、重质量、保安全,坚持目标不变、任务不减、责任到肩、任务到人、进度到天、以过硬责任,过硬的作风,奋力实现今年的目标,努力交上一份高质量的答卷。










九绵高速交旅融合发展工作

推进会议在成都召开






     2月16日,九绵高速平武段交旅融合发展工作推进会在成都召开,会议就推动九绵高速平武段交旅融合高质量发展,持续深化地企合作实现互利共赢,进行了深入探讨和交流。省林业和草原局科研教育处处长张黎明,省交通厅综合规划处副处长刘俤,省文旅厅资源开发处副处长安阳,四川旅游规划院创新院院长陈江红,绵阳市交通运输局副局长康孝先,绵阳市文广旅局总规划邓世红,绵九公司总经理傅舰锋,川高文旅公司副总经理阮宋庆以及北交大建筑勘察设计院刘伟等参加会议。

     会上,北交大建筑勘察设计院与川高文旅公司分别汇报了白马服务区交旅融合项目的前期设计研究方案和总体策划方案,参会各单位就九绵高速平武段交旅融合共促发展分别发表了意见,提出了相关建议。

     傅舰锋表示,绵九公司将广泛吸纳四川省、绵阳市各单位领导给九绵高速交旅融合发展提出的良策,在下步工作中,按照蜀道集团和川高公司发展战略与要求,积极配合绵阳市统一谋划,相互协作,共求发展。

     平武县人民政府县长姜坤对出席会议的各单位领导的建言献策表示衷心感谢,对绵九公司所开展的工作和取得的成果给予了充分的肯定。

     姜坤强调,当下战略发展背景和形势都在释放出交旅融合发展和高速公路经济发展向好的信号,下一步工作中,平武县政府相关单位将积极与绵九公司建立沟通联系机制,加快建立以九绵高速为依托的点线面相结合的版块旅游体系,设计团队要充分吸纳专家和领导建议并尽快提交设计成果,同时加快破解面临的难题,切实为发展提供要素、组织等全方位保障。









双九建设开新局

扬鞭奋蹄再出发






    为全面贯彻落实公司2023年度建设管理会精神,切实做到转变作风、重塑形象、推进建设,双九路代建指挥部结合项目实际情况,深入实际抓落实、凝心聚力促建设。

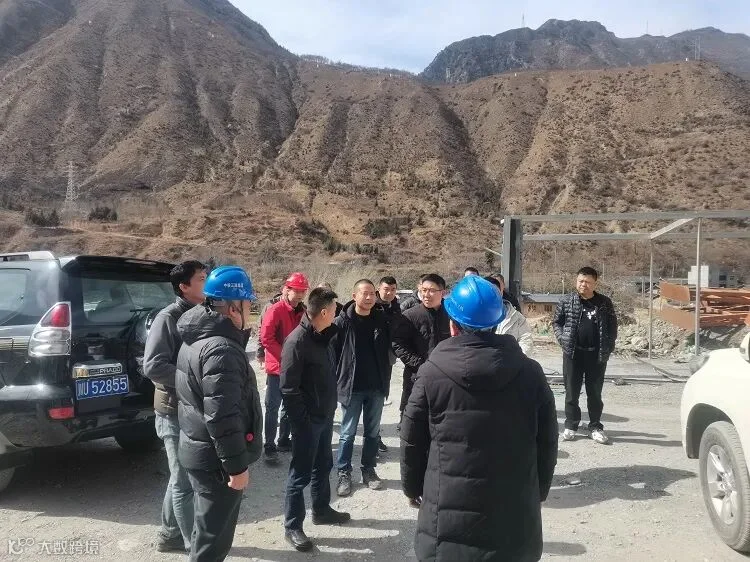

     2月17日、18日,双九路代建指挥部组织县建设协调指挥部、项目业主、设计、监理、施工等单位,针对制约项目推进的重点、难点问题进行现场调研,研究方案。

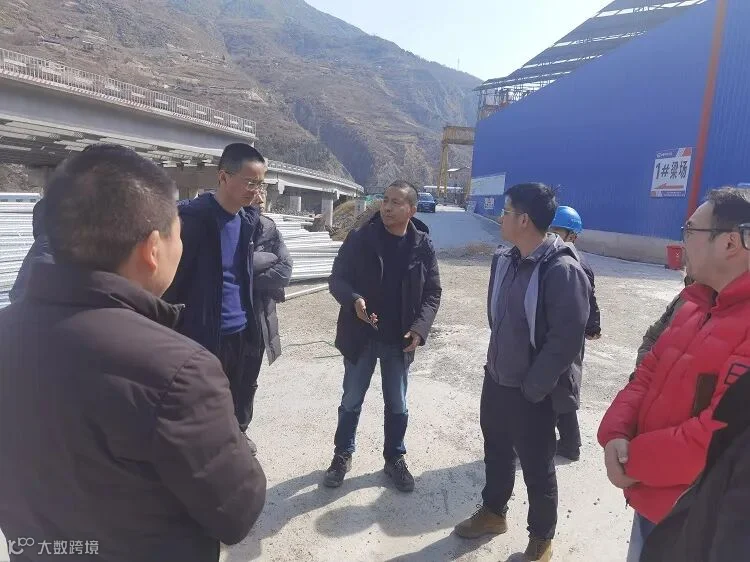

     一是针对LJ2-1标段新增梁场问题,明确施工单位必须根据剩余梁板情况,在1号梁场再行征地,增设10个40m梁板的预制台座,并在2月18日前拿出梁场设置方案。对桥上设置梁场问题,鉴于纵坡、横坡的影响,请设计单位尽快拿出技术论证报告,如无法设置,施工单位还要考虑后期在朝阳村大桥零号台附近利用收费站用地再建梁场。

     二是针对朝阳村大桥零号台群桩施工用地提交迟缓问题,经各方现场研讨,明确在2月28日前提交施工用地。

     三是针对永丰隧道施工界面问题,要求两个标段分别向公司汇报,尽快就LJ2-1标段再施工200m隧道事宜拿出方案。

     四是针对永乐隧道出口恢复施工问题,明确永乐隧道必须双头掘进,施工单位要加快对协作队伍的协调,力争在3月上旬前恢复施工。

     九寨沟县人民政府副县长孙浩、绵九公司副总经理孙建华、项目业主负责人白学贵、代建指挥部副指挥长钱鑫、JL1总监办总监姜可等,参加了上述问题的调研。

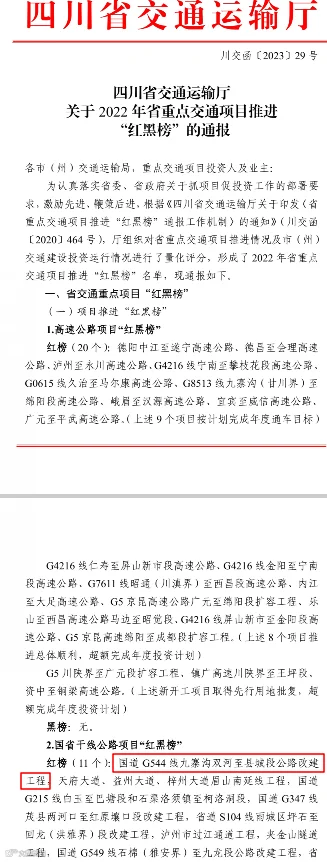

喜讯!绵九公司代建项目国道

544线九寨沟双河至县城段

公路改建工程进入2022年

年度省交通重点项目

推进“红榜”前列







     近日,省交通运输厅发布了“2022年省重点交通项目推进‘红黑榜’”的通报,绵九公司代建项目国道G544线九寨沟双河至县城段公路改建工程进入年度“红榜”前列。这是绵九公司代建指挥部紧紧围绕年度目标任务,抢抓黄金施工期,克难攻坚的成果,也是积极贯彻落实习近平总书记来川视察重要指示精神、党的二十大精神、省第十二次党代会及省委十二届二次全会精神,助推交通强国战略实施,彰显国企使命担当的生动体现。

    本次获评是省交通运输厅对绵九公司践行国企担当,全力以赴“拼经济”的肯定。2022年度,绵九公司代建指挥部多措并举、务实行动,以科学谋划助推工程进度,以责任链条筑牢安全防线,全力抢抓施工建设黄金期,掀起安全生产、大干快上热潮,实现工程建设安全、高效、优质推进,国道544线双九路代建项目全年完成投资4.78亿元,占年度目标任务2.8亿元的171%。

     2023年,绵九公司将继续深入贯彻落实省委、州委的各项重要决策部署,代建指挥部将坚定信心决心,鼓足干劲拼劲,统筹抓好项目建设、安全生产、质量管控等各项工作,加快加紧推进工程建设进度,确保2023年度目标任务顺利完成。









谈心谈话聚人心 履职尽责担使命

——绵九公司党委书记、董事长

田礼勇与中层干部谈心谈话






     2月14日,绵九公司党委书记、董事长田礼勇在公司驻地与各处室负责人及新任职支部书记开展集体谈心谈话。

     田礼勇对各处室负责人及新任职支部书记提出四点要求:一是要强化理论学习,旗帜鲜明讲政治,增强“四个意识”,坚定“四个自信”,坚决做到“两个维护”。二是要强化责任担当,聚焦主责主业,不断提高基层党建工作质量和水平;三是要强化廉洁意识,全面担负从严治党主体责任,扛起反腐倡廉大旗,筑牢拒腐防变思想堤坝;四是要强化规矩意识,严格落实公司工作要求和部署,执行工作制度和程序,不超越权限办事。

     田礼勇还就近期修订的设计变更及计量支付等制度内容组织大家进行了学习,并对近期重点工作进行了部署安排。

     公司党委副书记、副总经理、工会主席杨松一同参加会议。










绵九公司机关第一党支部

召开党员大会






     2月16日,绵九公司机关第一党支部在江油驻地201会议室召开党员大会。

     参会人员集中学习了《关于党费收缴、使用和管理实施细则的通知》《关于修订中共四川绵九高速公路有限责任公司委员会领导人员选拔任用工作办法(试行)的通知》和《关于规范落实党支部“三会一课”及主题党日制度的指导意见》等有关党的建设相关制度文件,传达了绵九公司2023工作会关于党建方面的指示精神。

     会议强调,党员同志要坚持带头开展政治理论学习,深入领会习近平新时代中国特色社会主义思想的重大政治意义、理论意义、实践意义,学深悟透。会议指出,各位党员同志要切实抓好上级党委决策部署,强化理论意识、责任意识、廉洁意识和规矩意识,充分发扬党员先锋模范作用和党支部的战斗堡垒作用。

素材︱绵九公司网站

编辑︱向春玲

审核︱张敏
