12条在建地铁线路“进度条”刷新

12条在建地铁线路“进度条”刷新 城市轨道交通网CCRM
2020-04-10
0

近日,地铁五号线东延段广州开发区站的首幅地下连续墙钢筋笼及槽段顺利通过验收,并完成混凝土浇筑,这也标志着该站成为全线首个开始进行主体施工的车站。据广州地铁通报,复工复产以来,除正在全面推进机电工程施工的八号线北延段外,其余十一条在建地铁新线均已进入车站主体施工阶段。

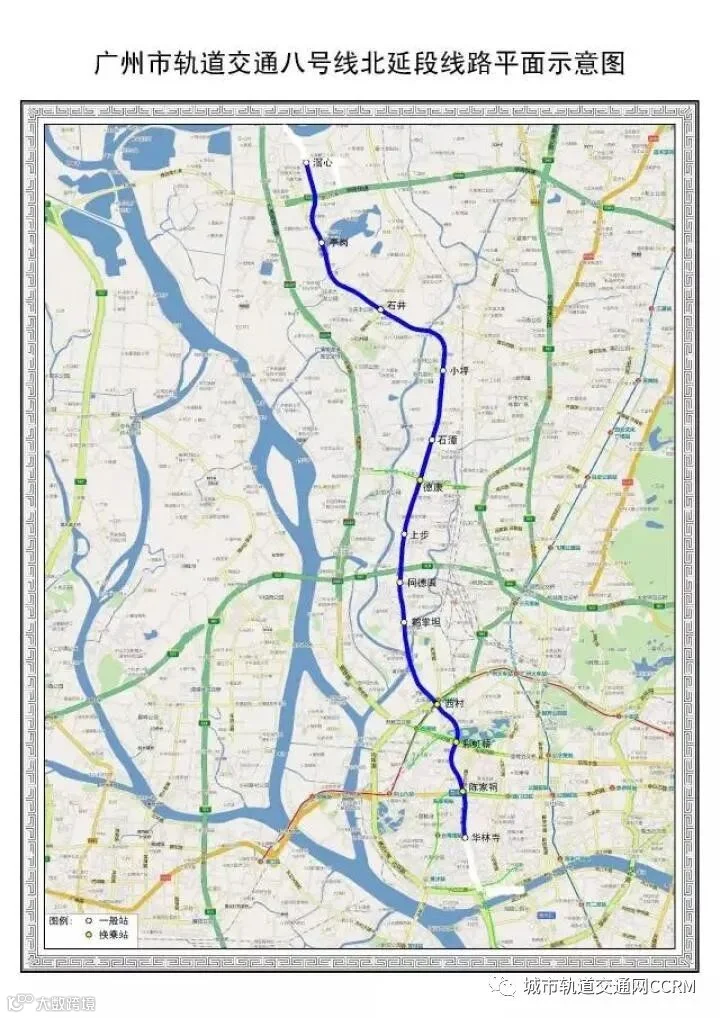

八号线北延段

土建工程累计完成92%。13座车站主体结构全部封顶并进行机电设备安装和附属结构施工;13个区间及出入段线已实现贯通和轨通,正在进行机电系统施工;白云湖车辆段及主变电站已“三权”移交。

七号线西延段

土建工程累计完成61%。8座车站中,5座主体结构已封顶,其余3座进行土建施工;8个区间中,3个已贯通,其余5个进行土建施工。益丰停车场及出入段线进行土建施工。

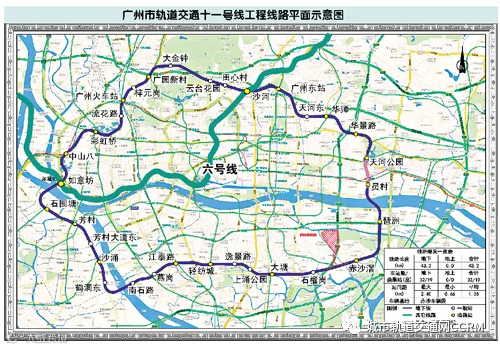

十一号线

土建工程累计完成28%。32座车站中,2座已建成开通,28座进行土建施工,剩余2座进行施工前准备;32个区间中,1个已建成开通,12个进行土建施工,赤沙车辆段出入段线开始土建施工。赤沙车辆段正在进行施工前各项准备工作。

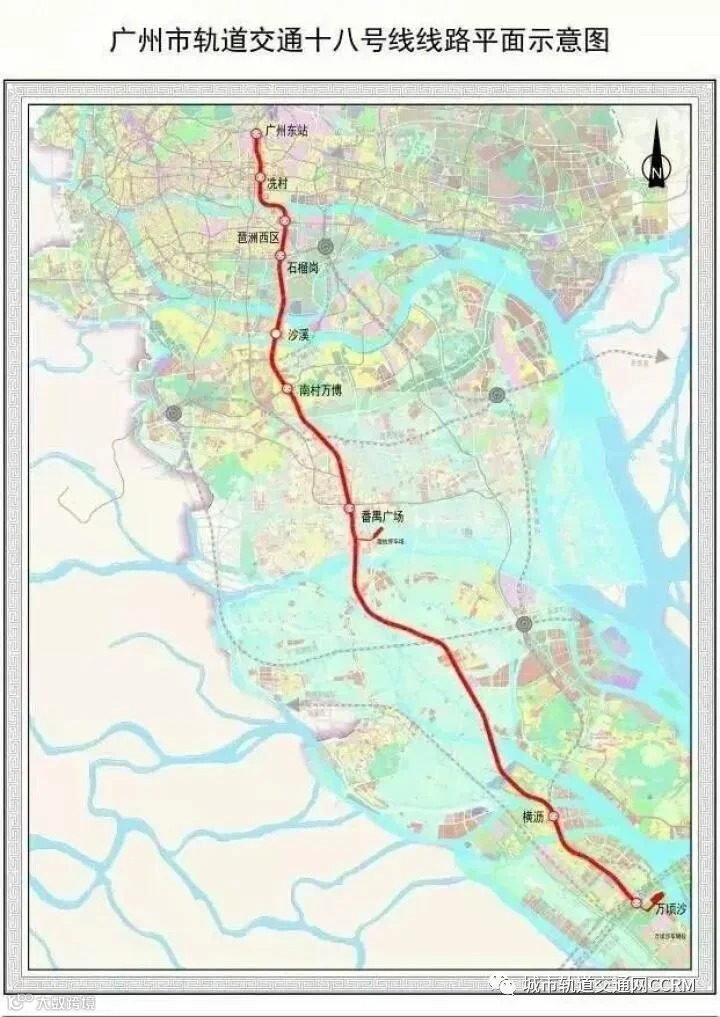

十八号线

土建工程累计完成52%。9座车站中,1座已封顶,7座进行土建施工,剩余1座进行施工前准备;8个区间均进行土建施工,陇枕停车场出入场线进行土建施工。万顷沙车辆段、陇枕停车场进行土建施工。

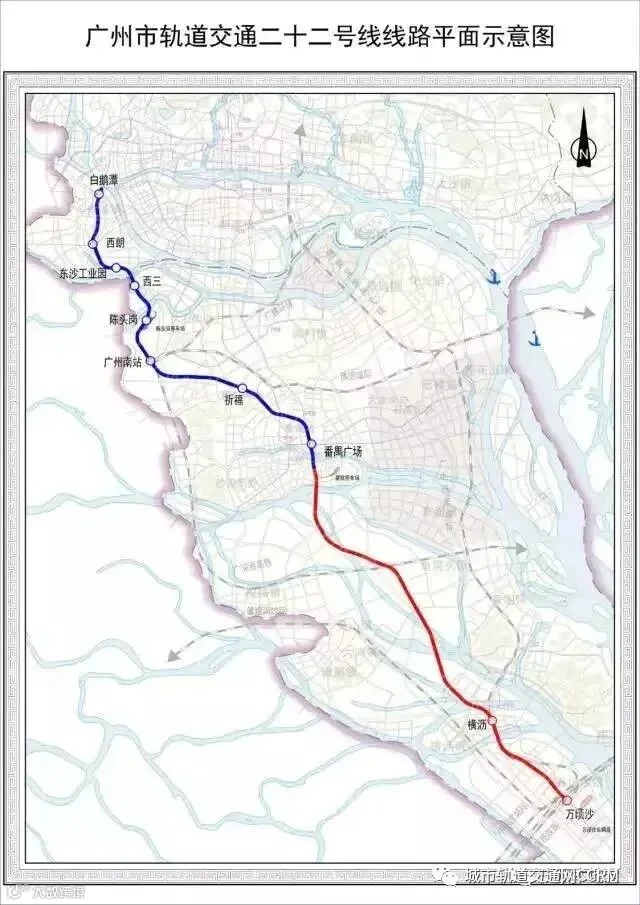

二十二号线

土建工程累计完成42%。8座车站中,2座已封顶,2座进行土建施工,其余4座进行前期准备;7个区间中,3个进行土建施工,其余进行前期准备。陈头岗停车场进行土建施工。

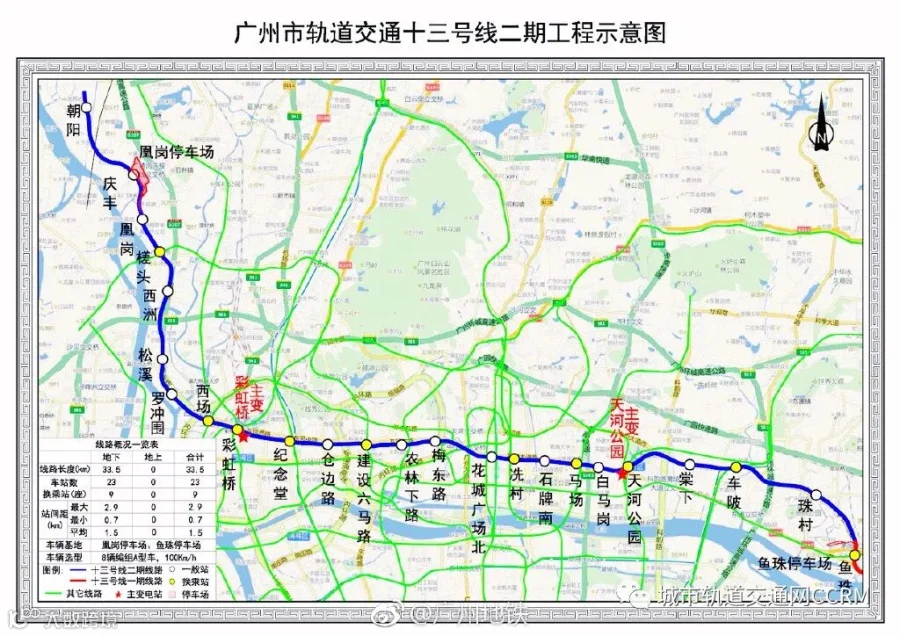

十三号线二期

土建工程累计完成10%。23座车站中,1座由十一号线负责建设,15座进行土建施工,其余7座进行前期准备;23个区间中,6个及凰岗停车场出入场线进行土建施工,其余17个进行前期准备。凰岗停车场及盖体进行土建施工。

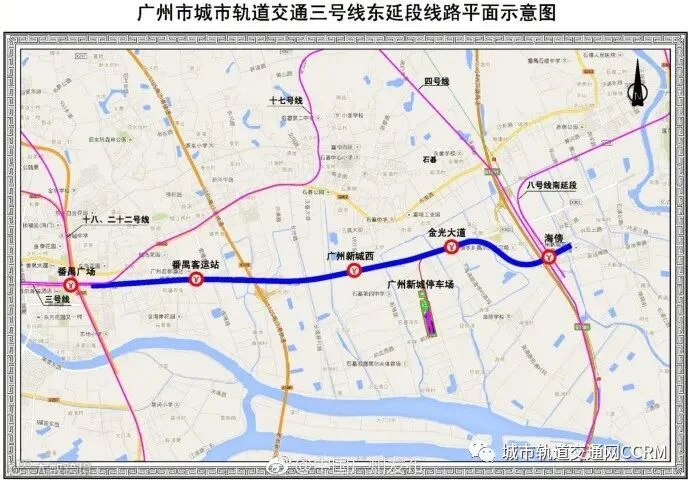

三号线东延段

土建工程累计完成7%,4座车站中,2座进行土建施工,其余2座进行前期准备;4个区间中,1个已开工,其余3个进行前期准备。广州新城停车场正在进行施工前各项准备工作。

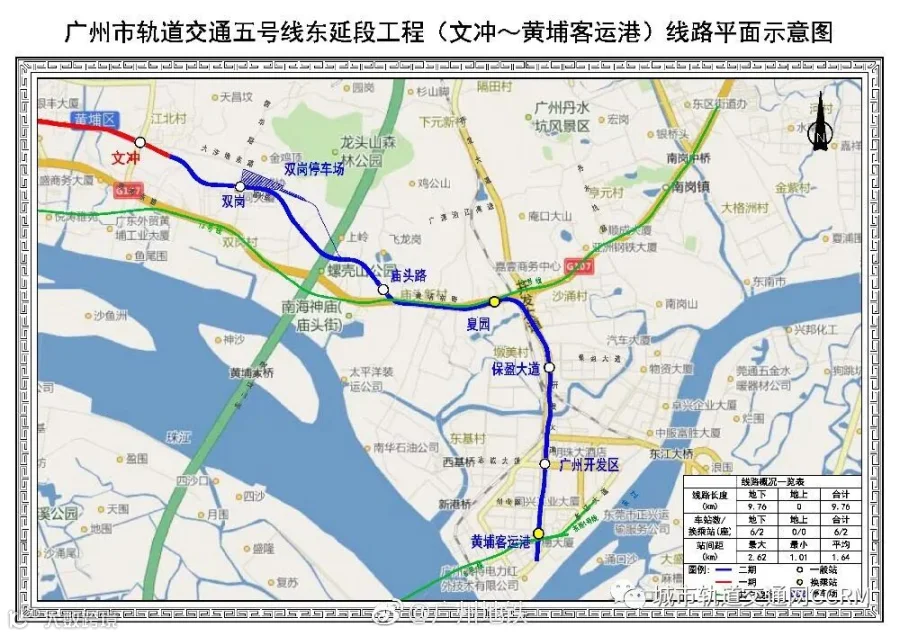

五号线东延段

土建工程累计完成2%。6座车站中,2座进行土建施工,其余4座进行前期准备;6个区间中,3个已开工,其余3个进行前期准备。双岗停车场进行土建施工。

七号线二期

土建工程累计完成8%。11座车站全部进行土建施工;11个区间中,4个已开工,其余7个进行前期准备。姬堂停车场正在进行施工前各项准备工作。

十号线

土建工程累计完成3%。14座车站中,3座进行土建施工,其余11座进行前期准备;14个区间均在进行前期准备工作。广钢新城车辆段正在进行施工前各项准备工作。

十二号线

土建工程累计完成5%。25座车站中,6座由其他线路建设,需建设的19座车站中,12座正在进行土建施工,其余7座进行前期准备;24个区间中,2个区间中间风井和暗挖竖井进行土建施工,其余进行前期准备;槎头车辆段、大学城南停车场进行土建施工。

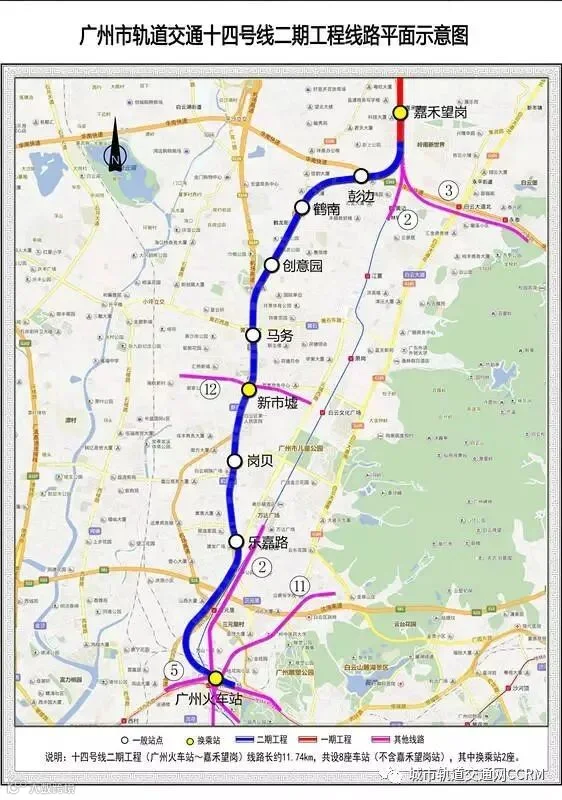

十四号线二期

土建工程累计完成4%。8座车站中,4座正在进行土建施工,其余4座进行前期准备;8个区间中,1个正在进行掘进施工,其余7个进行前期准备。

(来源:本文整理自网络及广州,如有侵权,请告知删除,谢谢)

CCRM 中国城市轨道交通网

感谢您的关注

欢迎投稿至小编邮箱

3109746258@qq.com

【声明】内容源于网络
0
0
城市轨道交通网CCRM
中国城市轨道交通网作为全国城市轨道交通信息资讯平台,将汇集全国城市轨道交通建设单位、咨询企业、设计院、施工企业独立发布的信息与资讯,并大力宣传国家关于城市轨道交通行业的各项方针、政策,介绍国内外城市轨道交通建设、运营过程的经验。
内容 0
粉丝 0
城市轨道交通网CCRM 中国城市轨道交通网作为全国城市轨道交通信息资讯平台,将汇集全国城市轨道交通建设单位、咨询企业、设计院、施工企业独立发布的信息与资讯,并大力宣传国家关于城市轨道交通行业的各项方针、政策,介绍国内外城市轨道交通建设、运营过程的经验。
总阅读0
粉丝0
内容0
