成都轨道交通在建线路汇总 城市轨道交通网CCRM
2020-09-16
2

截至2019年12月,成都地铁共开通7条线路,线路总长303公里,共计207座车站投入运营(换乘站不重复计算),18座换乘站。

截至2020年5月18日,成都地铁在建线路共有10条(成都地铁6号线一二三期、成都地铁8号线一二期、成都地铁9号线一期、成都地铁10号线三期、成都地铁13号线一期、成都地铁17号线一二期、成都地铁18号线一二三期、成都地铁19号线二期、成都地铁27号线一期、成都地铁30号线一期),共计里程391.097千米 。2020年,地铁6号线一二三期、8号线一期、9号线一期、17号线一期、18号线一二期项目将竣工。到2024年底,成都市将形成总长超700千米的轨道交通网络。

总体规划:成都地铁远景推荐线网由46条线路组成,包含23条普线、16条快线、3条既有市域铁路线、1条市域内控制线线路(简阳线)、3条跨市域线路18-1号线(资阳线)、39号(眉山)线延伸线、40号(德阳)线组成,总长约2450千米;远期线网由34条线路组成,总长约1765千米,规划实现了全域覆盖。


6号线一二三期

6号线一二三期工程:望丛祠站~兰家沟站

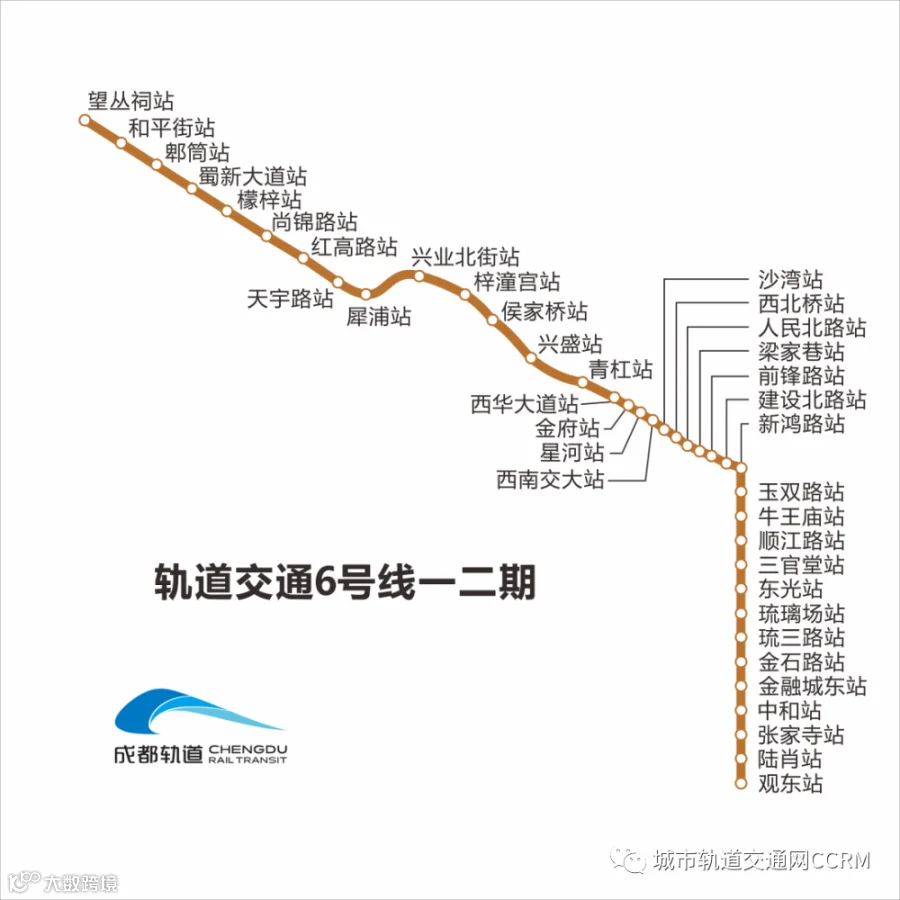

6号线一二期全长约47公里,设车站38座,线路北起于郫都区望丛祠站,途经高新西区、金牛区、成华区、锦江区南至高新区观东站,整体呈南北走向。

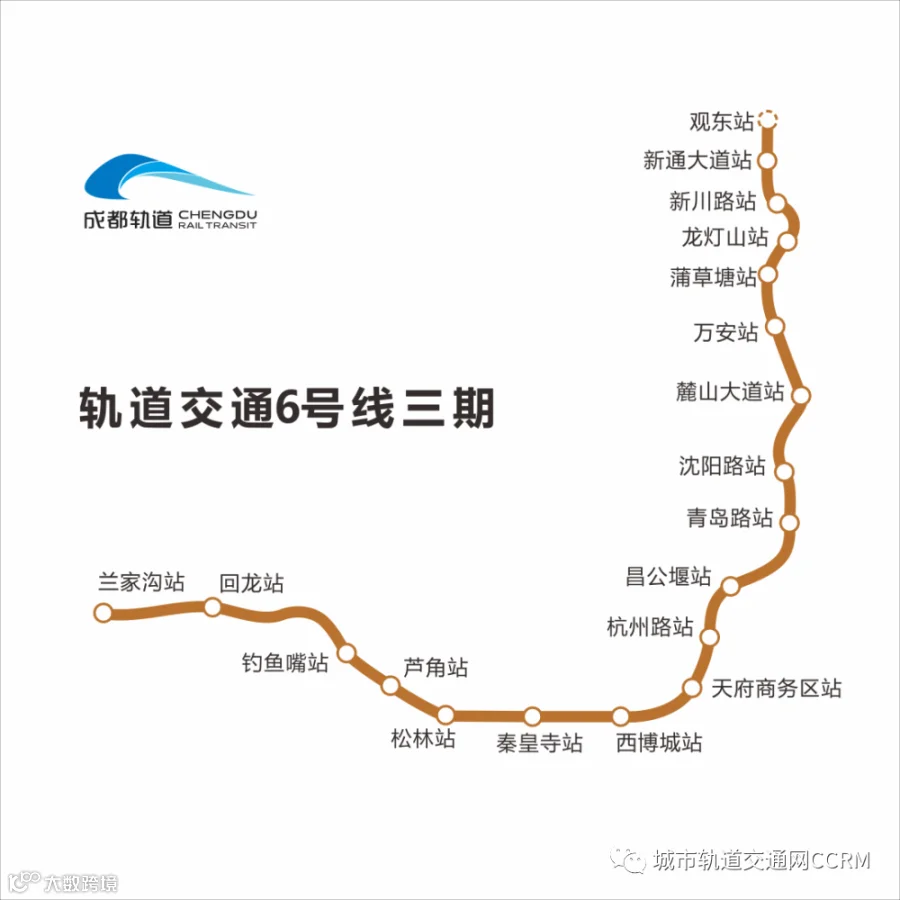

6号线三期工程,起于观东站(不含),止于兰家沟站(含)。线路全长约21.96km,全部为地下线,共设车站18座,设回龙停车场1座,主变电所1座。

目前进入空载试运行阶段。

8号线一期

8号线一期:莲花站~十里店站

8号线一期工程南起莲花站,北至十里店站。线路全长29.1公里,全部为地下线,设车站25座,其中换乘站14座,设元华车辆段1座,主变电所1座。线路通过双流区、高新区、武侯区、成华区、锦江区5个行政区。

目前进入空载试运行阶段。


9号线一期

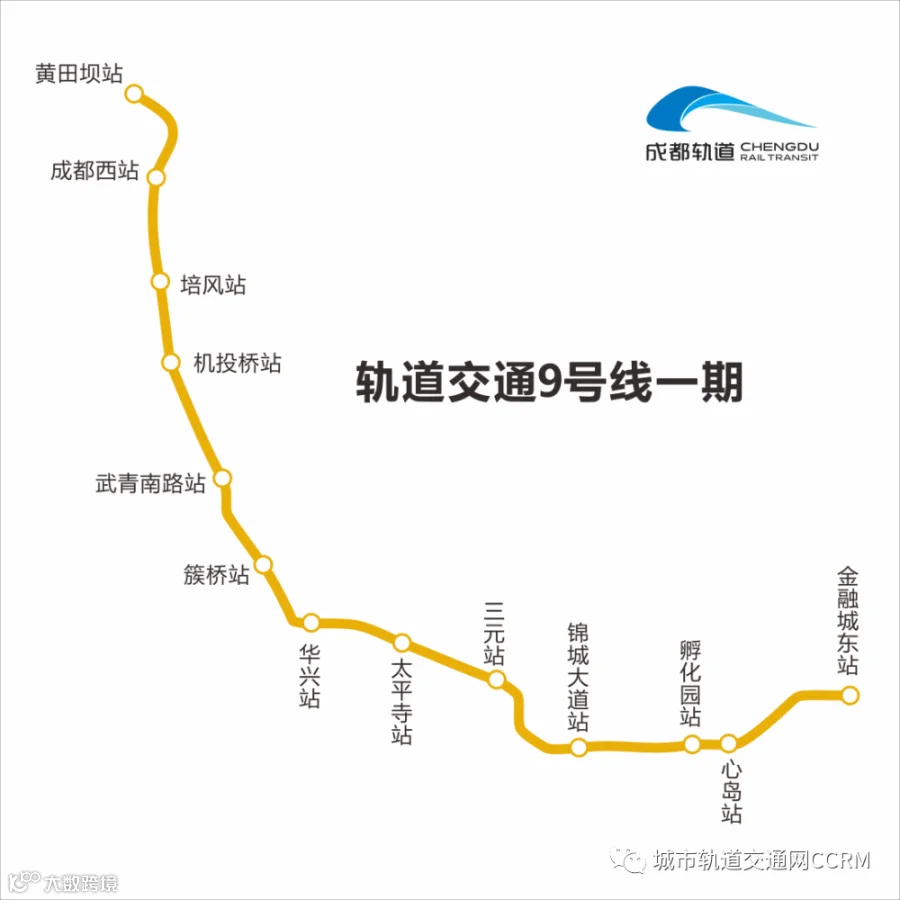

9号线一期:金融城东站~黄田坝站

9号线一期工程,起于金融城东站,止于黄田坝站。线路全长约22.18km,全部为地下线。共设车站13座,11座换乘站,设武青车辆段和元华停车场各1座,主变电所1座。

目前进入空载试运行阶段。

17号线一期

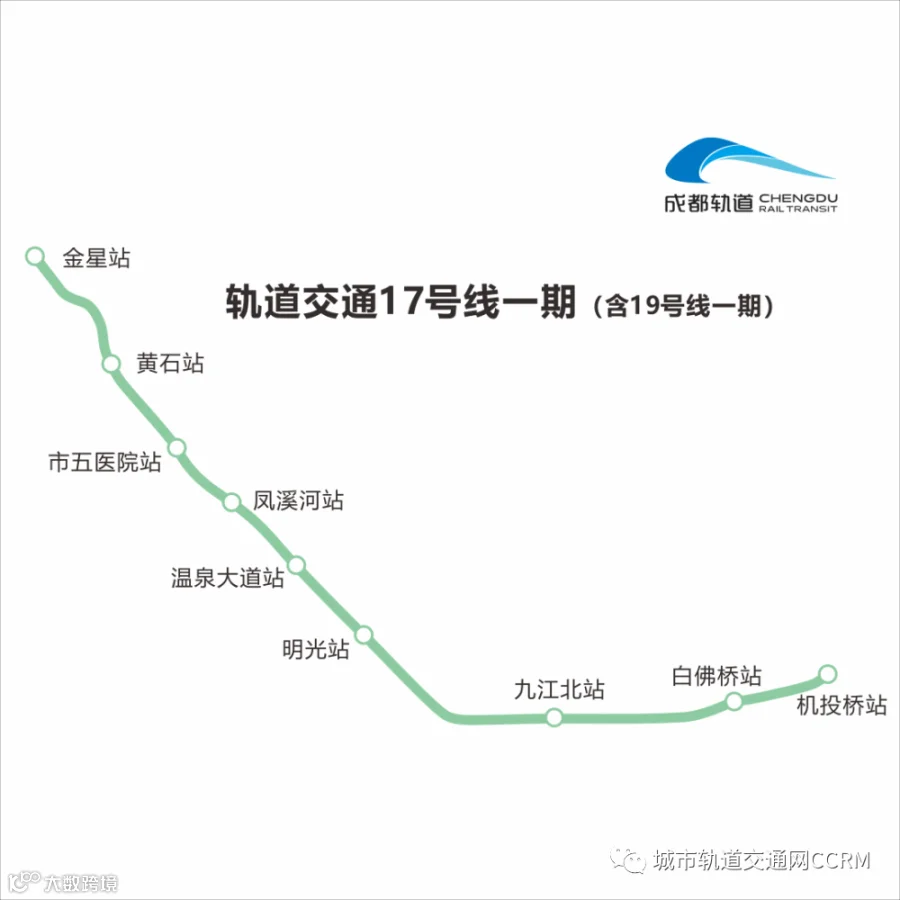

17号线一期:金星站~机投桥站

17号线一期工程,起于金星站,止于机投桥站。线路全长约26.15km,共设车站9座,其中高架站2座、地下站7座,设永义车辆段及五桐庙停车场各1座,主变电所2座。列车采用时速140千米的A型、8辆编组列车。

目前进入空载试运行阶段。

18号线一二期

18号线一二期:火车南站~天府机场1号2号航站楼站

18号线一二期工程,起于火车南站,止于天府机场1号2号航站楼站,线路全长约66.83km,共设车站10座。其中地下站9座,高架站1座,设合江车辆段1座,主变电所3座。

目前进入空载试运行阶段。

10号线三期

10号线三期:人民公园站~太平园站(不含)

10号线三期工程,起于人民公园站,止于太平园站(不含),线路全长约5.67km,共设车站5座,全部为地下线。

目前正在开展绿化迁移管线迁改及围护桩施工。

13号线一期

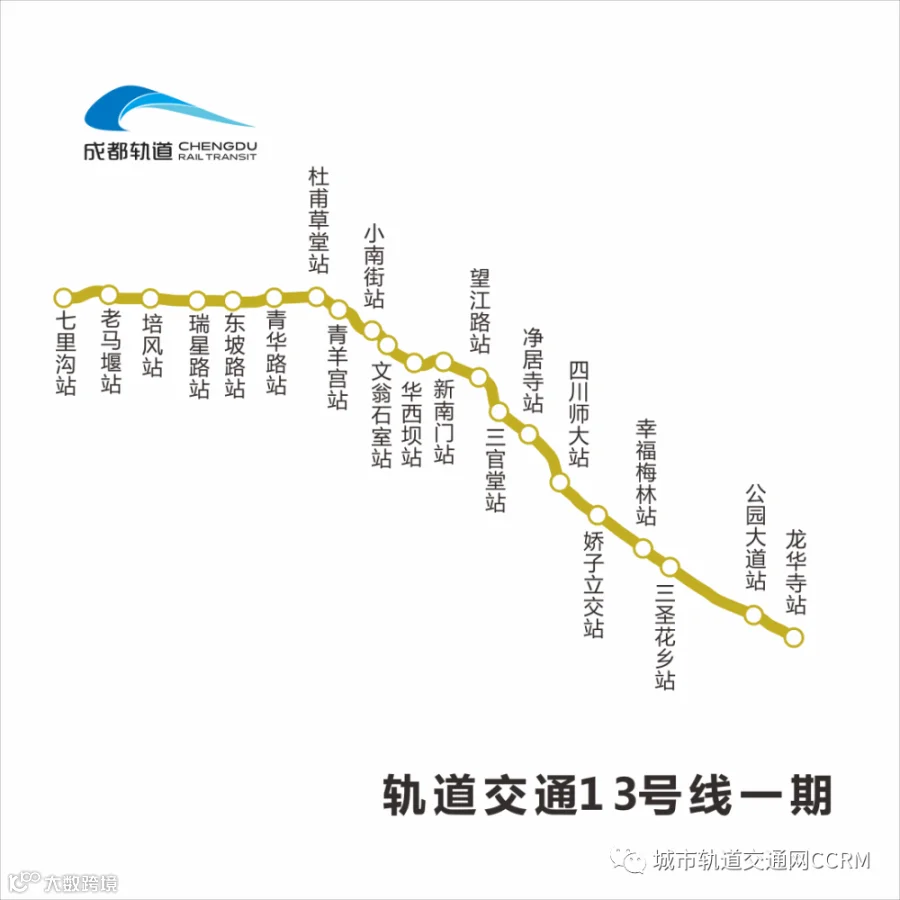

13号线一期:七里沟站~龙华寺站

13号线一期工程,起于七里沟站,止于龙华寺站,线路全长约29.07km,共设车站21座,全部为地下线。设龙泉车辆段1座,主变电所2座。

目前正在开展绿化迁移、围护桩及土方开挖施工。

17号线二期

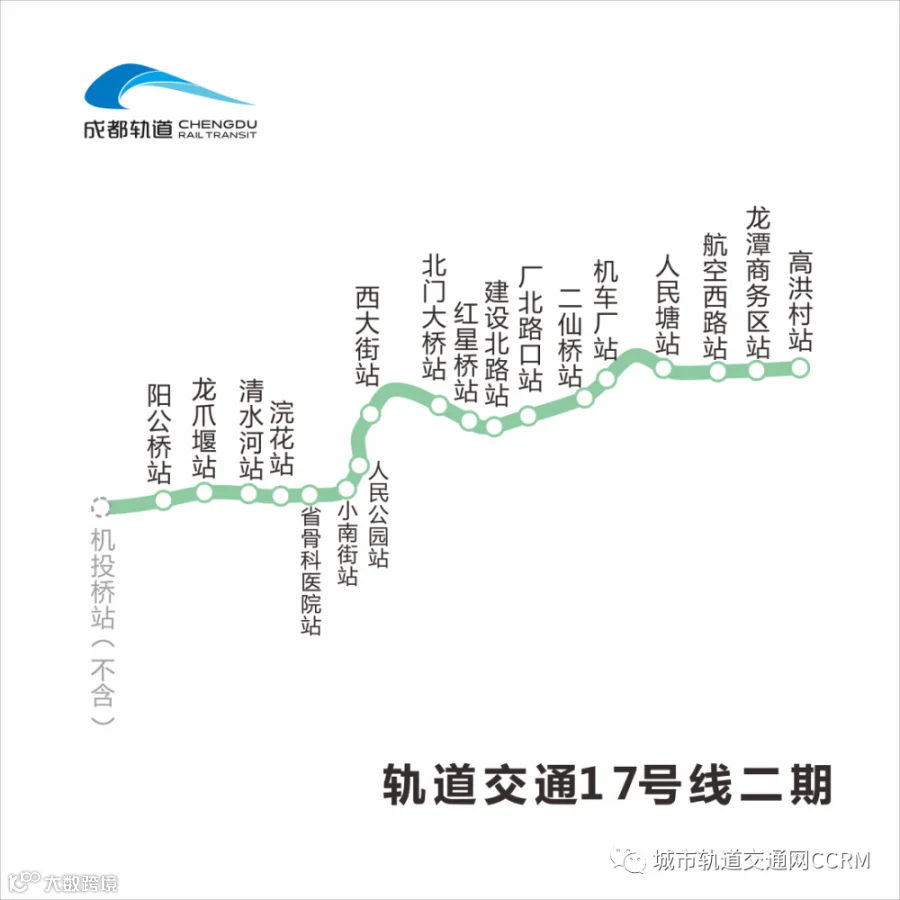

17号线二期:机投桥站(不含)~高洪村站

17号线二期工程,起于机投桥站(不含),止于高洪村站,线路全长约24.76km,共设车站18座,全部为地下线。设五桐庙车辆段1座,主变电所2座。

目前正在开展绿化迁移、围护桩及土方开挖施工。

18号线三期

18号线三期:北延段、临江段及三站一区间

18号线三期工程包含北延段、临江段及三站一区间,其中北延段:起于火车北站,止于火车南站(不含);临江段:起于机场北站(不含),止于临江站;三站一区间:孵化园站、福田站、机场北站及天府机场1号2号航站楼站~机场北站区间。线路全长约16.71km,共设车站8座,其中地下站7座,高架站1座,设临江停车场1座,主变电所2座。

目前三站一区间已与18号线一二期同步实施,其余正在开展管线迁改、围护桩及土方开挖施工。

19号线二期

19号线二期:九江北站(不含)~天府新站

轨道交通19号线二期工程,起于九江北站(不含),止于天府新站,预留合江站,线路全长约42.87km,共设车站12座,全部为地下线。设长顺村停车场1座,主变电所2座。

目前天府新站已与18号线一二期同步实施,其余正在开展围护桩、土方开挖及主体结构施工。

27号线一期

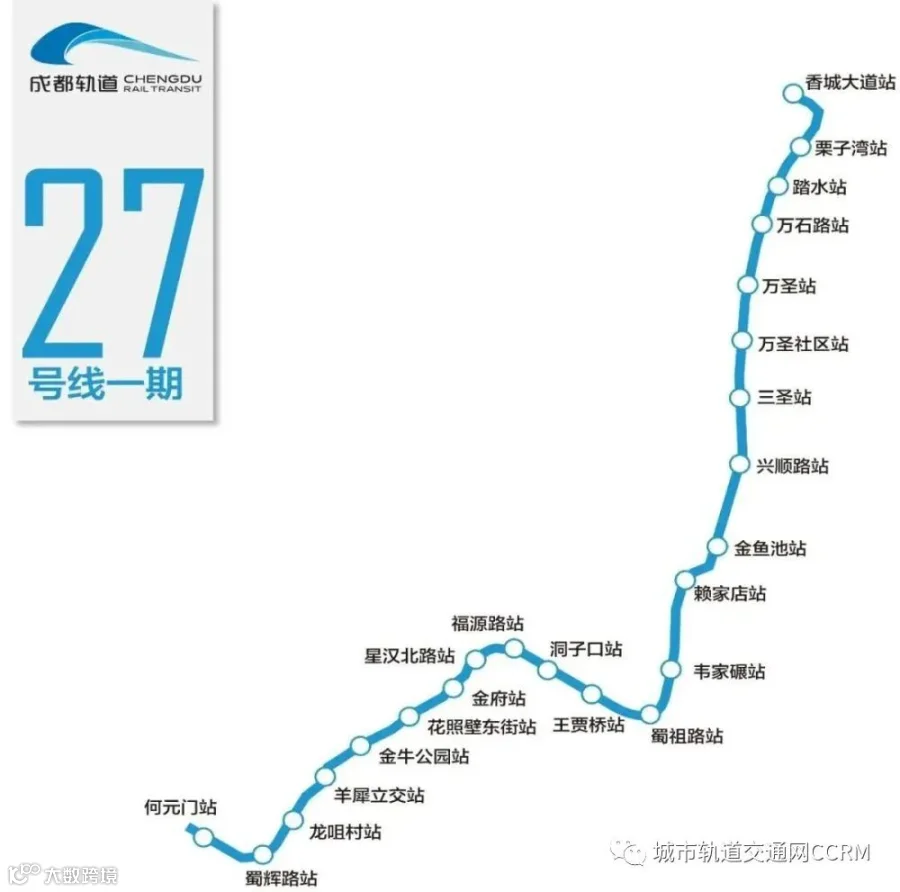

27号线一期:香城大道站~何元门站

(工程站名,仅供参考)

成都轨道交通27号线一期工程北起新都区香城大道站,西至青羊区何元门站,主要沿香城大道、万石路、中环大道、金府路、育苗路、同怡路、蜀江路敷设。线路全长24.86km(高架线约7.52km,地下线17.34km),共设置车站23座,其中换乘站9座,平均站间距为1.10km,最高运行速度80km/h。设大丰车辆基地1座,设大丰和韦家碾2座主所,控制中心共享线网新苗控制中心。

工程建成后将加强成都北部区域与中心城区交通联系,推动城市“北改”,扩大快速轨道交通服务水平,改善沿线居民公共交通出行条件。

30号线一期

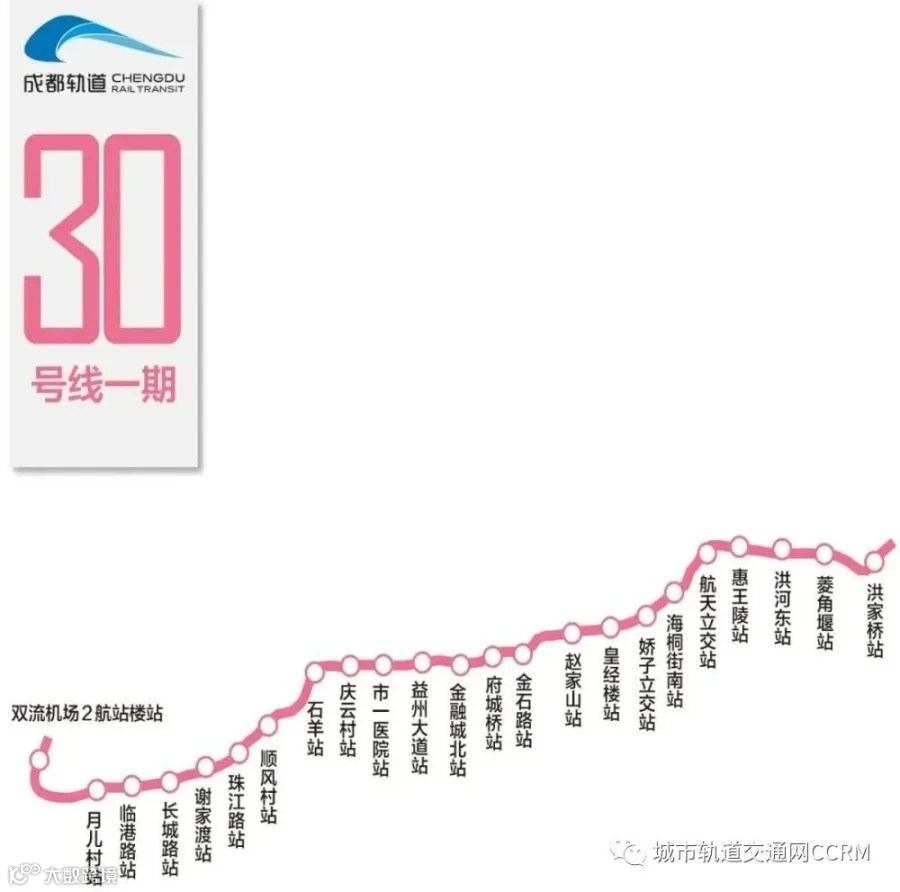

30号线一期:双流机场2航站楼站~洪家桥站

(工程站名,仅供参考)

成都轨道交通30号线一期工程起于双流机场2航站楼站,止于洪家桥站,呈西南向东北沿大件路、石桥路、府城大道、桦彩路、三环路南段、陵川路、洪景南路、东部新城规划道路敷设。一期工程线路长约26.284km,均为地下线,共设置车站23座,其中换乘站14座,平均站间距1.17km,最高运行速度80km/h。设高碑坝车辆基地1座,洪家桥停车场1座;设高碑坝主变电所和洪家桥主变电所2座;控制中心共享线网新苗控制中心。

工程建成后将加强成都东西向的交通联系,引导城市向东发展,为“东进”战略提供支撑,进一步完善成都市轨道交通网络。

(来源:成都地铁,如有侵权,请告知删除;如有转载请标明出处,谢谢!)

往期精彩推荐

1.世界十大最佳地铁系统

2.国内城市轨道交通技术发展现状与展望

3.西安新建一条“无人地铁”

4.西安地铁:三期建设规划7个项目6个已开工,年内“10线共建,8线运营”(附详情)

5.盐城超级虚拟轨道交通

6.最新答复:青岛地铁三期规划共8条线路,3条线与原规划有变

7.让人刮目相看的印度地铁

8.通15年,中国最网红的列车,已经绕赤道跑了4600圈

9.深圳又一条"黑科技"地铁亮相

10.全国43个城市地铁公司组织架构一览

11.不愧是魔都!2030年前将建这14条新地铁,累计达30条

12.车窗能上网?!这是什么“神仙”地铁

13.洪峰过境!乘风破浪的2号线!

14.为什么纽约地铁可以24小时运行

15.“网红”车站引瞩目,昆明轨道交通4号线顺利通过竣工验收,开通在即!


CCRM 中国城市轨道交通网


感谢您的关注

欢迎投稿至小编邮箱

3109746258@qq.com

【声明】内容源于网络
0
0
城市轨道交通网CCRM
中国城市轨道交通网作为全国城市轨道交通信息资讯平台,将汇集全国城市轨道交通建设单位、咨询企业、设计院、施工企业独立发布的信息与资讯,并大力宣传国家关于城市轨道交通行业的各项方针、政策,介绍国内外城市轨道交通建设、运营过程的经验。
内容 0
粉丝 0
城市轨道交通网CCRM 中国城市轨道交通网作为全国城市轨道交通信息资讯平台,将汇集全国城市轨道交通建设单位、咨询企业、设计院、施工企业独立发布的信息与资讯,并大力宣传国家关于城市轨道交通行业的各项方针、政策,介绍国内外城市轨道交通建设、运营过程的经验。
总阅读0
粉丝0
内容0
