为确保年度重点工程按时完成,为坑口安全生产创造有利条件,六三〇坑口推出“定责任人+排进度表+日报表+盯重点工程”的工作机制,采取多项举措全力赶进度、补欠账,各项重点工程有序开展。

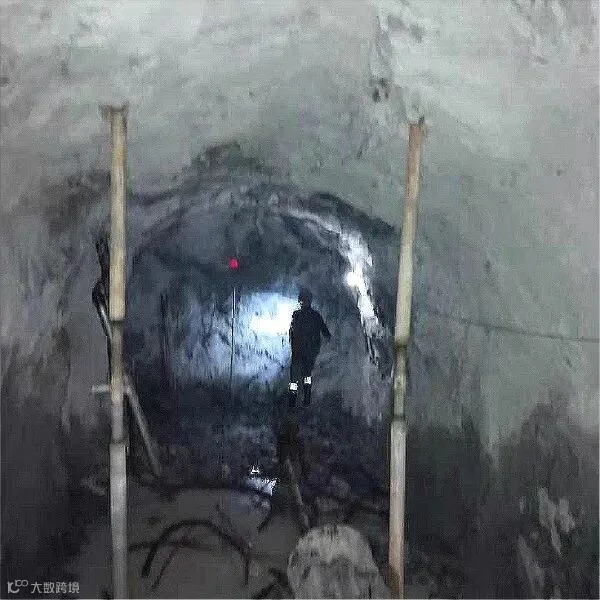

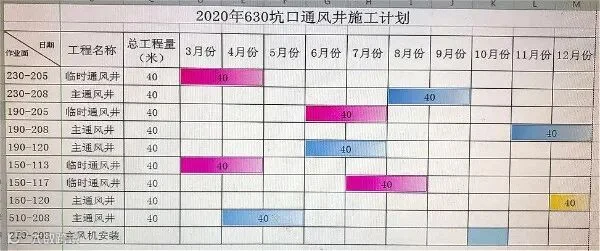

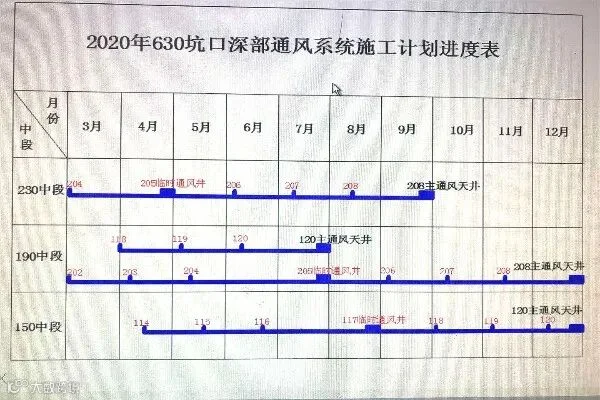

为进一步解决下部中段通风问题,改善下部掘进及采矿通风环境,为以后安全生产创造有利条件,坑口严格对照公司下达的通风系统工程计划表,果断调整掘进当头,保证重点通风工程掘进人员优先的原则,并采取“非常规”的穿脉到脉后再进行脉外掘进的方式,在摸准矿体具体走向的基础上,穿脉开好口子后,即可调整至脉外掘进,到达通风井位置后,再采取通风井与穿脉加长同时进行的方式,这样即加快了通风工程的进度又不延误正常掘进计划。此举效果良好,其中150中段东边通风系统工程掘进平均每月进尺达58米。
为加快整个70中段重点工程掘进速度,坑口按照公司要求,进行4#副井70中段与3#副井70中段同时掘进贯穿的方法,而针对距离远的独当头通风问题,坑口领导及管理人员反复现场实验,选择最优的混合通风方式,妥善解决了70中段三个作业面的通风问题,且三个当头均放置防暑药品备用,效果良好,而针对100-202线大断面岩石破碎的问题,坑口每班安排管理人员进行现场督促,且采取锚杆每班跟进的方式,保证掘进当头的安全施工。
其中4#副井70中段每月平均掘进进尺70米,3#副井70中段东边每月平均掘进进尺62米,3#副井70中段西边每月平均掘进进尺60米。

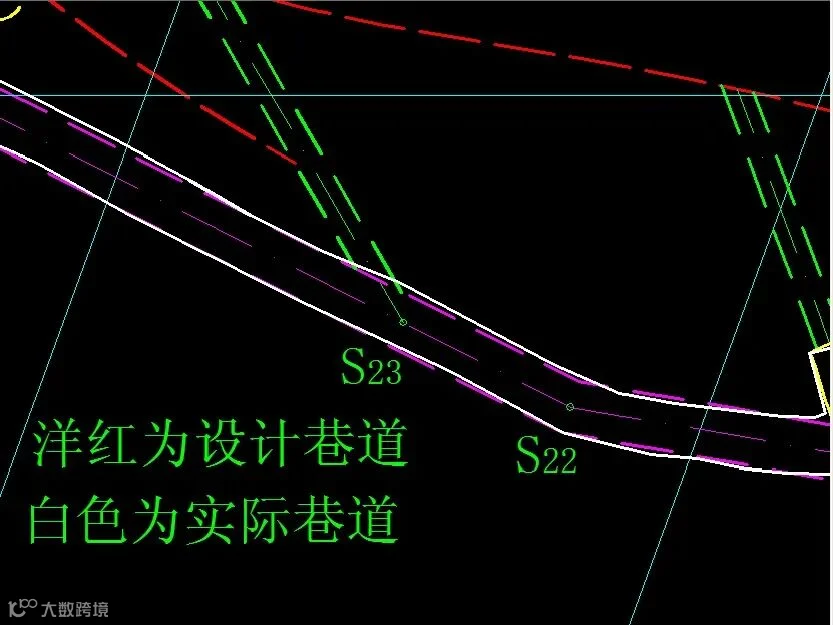

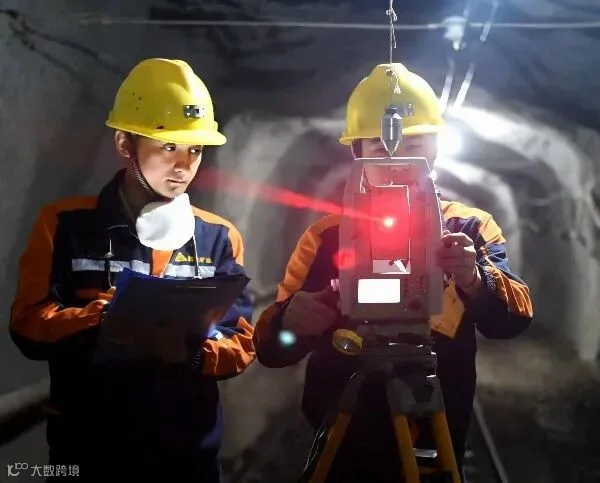

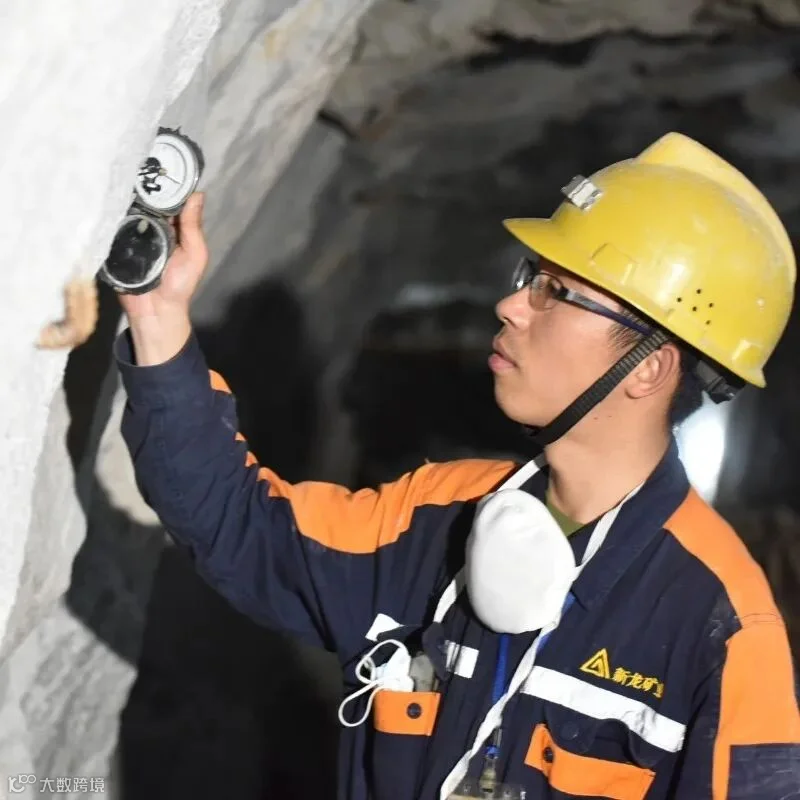

针对各项重点工程的技术管理,坑口技术组选派精干力量进行蹲点负责,规定三班查中线,延伸腰线,两周一次进行测量编录上图,平时技术组人员穿插进行重点工程跑面的方式,且每天重点工程作业情况都需上报管理群,这样不仅提高大家对重点工程的关注度,也了保证重点工程按计划实施的目的。目前所有重点工程均完全按照设计进行施工,无论是坡度、方位、规格均按照设计进行。
六三〇坑口从上至下均紧盯重点工程的实施,以快马加鞭的速度和保质保量的态度来对待这项工作,为今后的安全生产提档加速。
