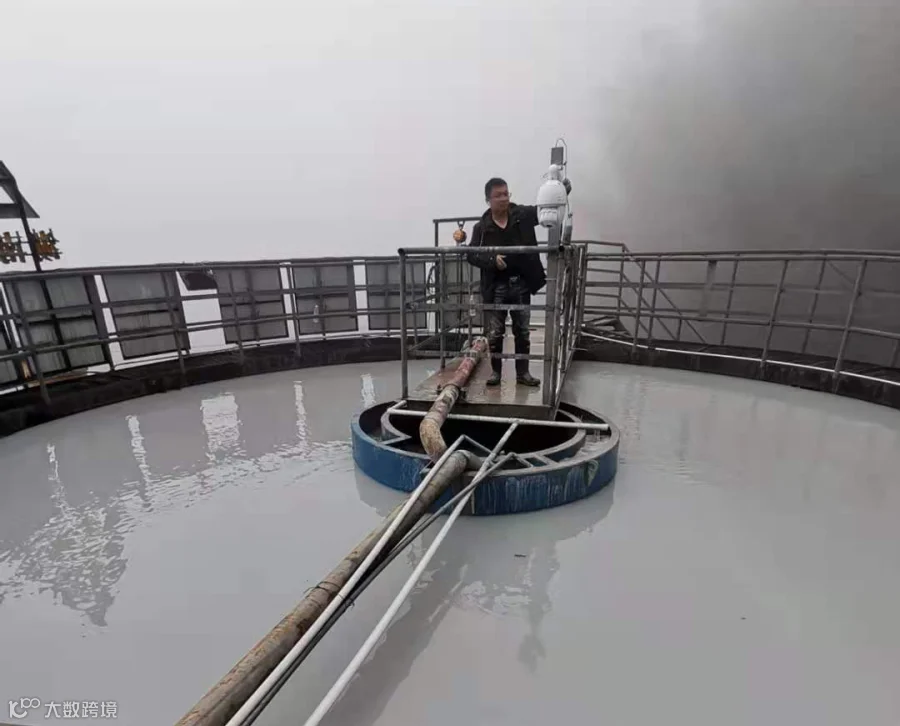

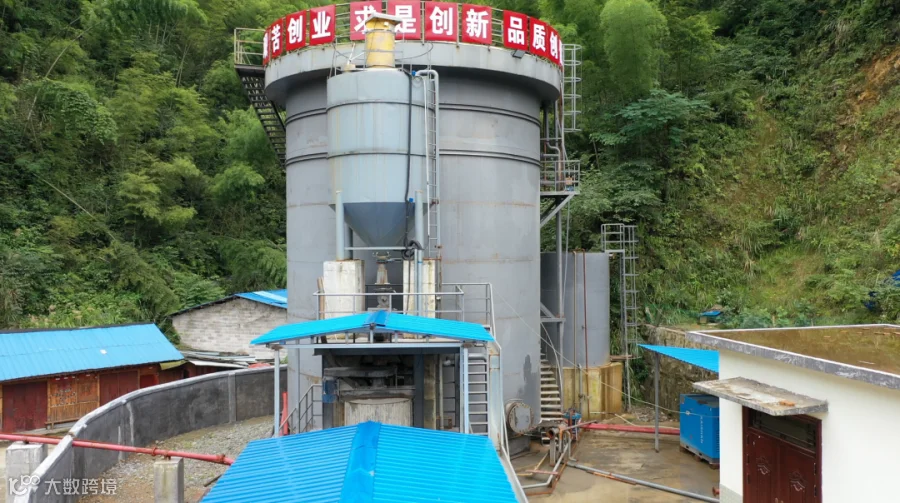

隆回金杏和矿山研究院组织相关管理人员、技术员对尾砂充填系统进行了“连续进砂、间断放砂”工艺调试,在保证砂仓内尾砂浆合理浓度及良好流动性的前提下,圆满完成第一阶段调试任务。
历时42小时,其中持续进砂历时32小时,共计进砂浆量500m³左右,砂仓最高进砂面为8.2米,砂仓内尾砂浆浓度在63%-73%平稳上升;
持续放砂充填历时9小时,共计充填砂浆量420m³左右,放砂最低高度至2.8米,放砂流量平均为50m3/小时左右,放砂过程中砂仓内尾砂浆浓度在73%-63%平稳下降,且尾砂浆流动性非常好,溢流浓度在1%以下。

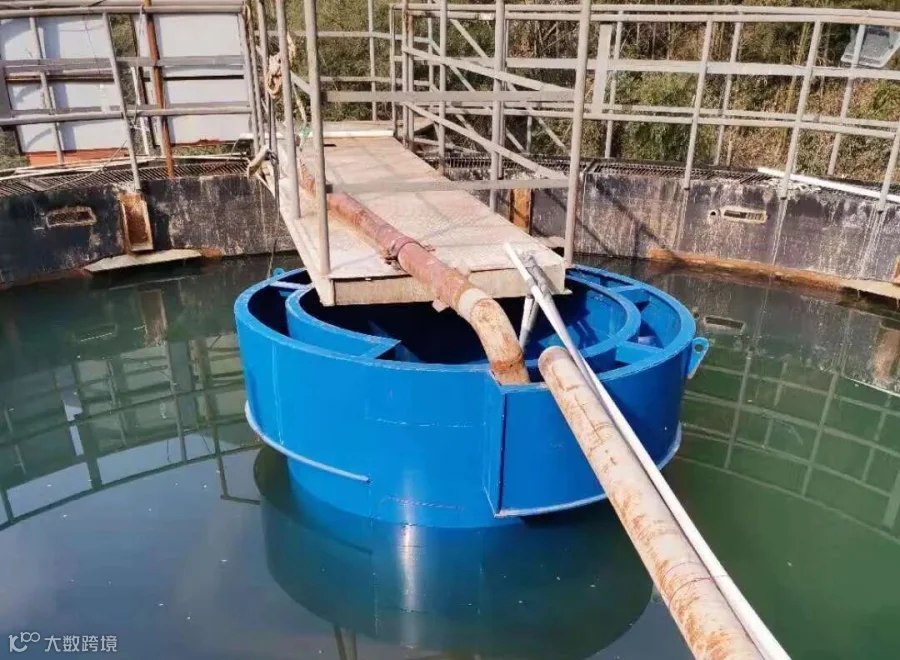

项目组认真分析总结了以往充填系统调试存在的主要问题,并做了一系列针对性的优化改造,更换了絮凝沉降中心桶,在仓顶增加了尾砂进料手动切换装置,在渣浆泵下方新建了事故应急池,确保整个充填系统安全稳定可靠运行。

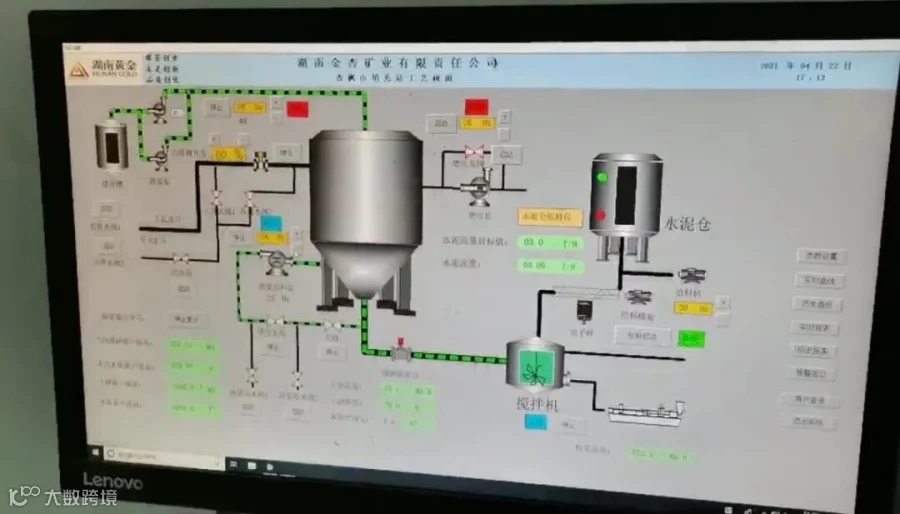

全面验证了充填系统“连续进砂、间断放砂”充填工艺的有效性和可靠性、砂仓顶部尾砂浆进料手动切换装置的灵活性,均达到系统调试第一阶段目的。
下一步,隆回金杏将研究分析充填溢流水对选矿技术指标的影响程度,尽可能充分回收利用溢流水,为下一步调试提供可靠保证,并于五月底完成尾砂胶结充填工艺调试。
