近日,随着最后一项合闸操作指令执行完毕,6号脉310中段10千伏电力配电站一次性送电成功并投入运行,标志着八〇〇坑口井下10千伏电力系统建设打通了一个关键节点,为310及以下中段的采掘工作提供了可靠完备的电力保障。
6号脉310-70斜井掘进是八〇〇坑口推进的重点工程之一,该斜井承担下部矿石、废石提升和材料下放的重要任务。为保证310中段1.6米提升绞车与斜井各中段动力电的电力质量,建设电力配电站不可或缺。

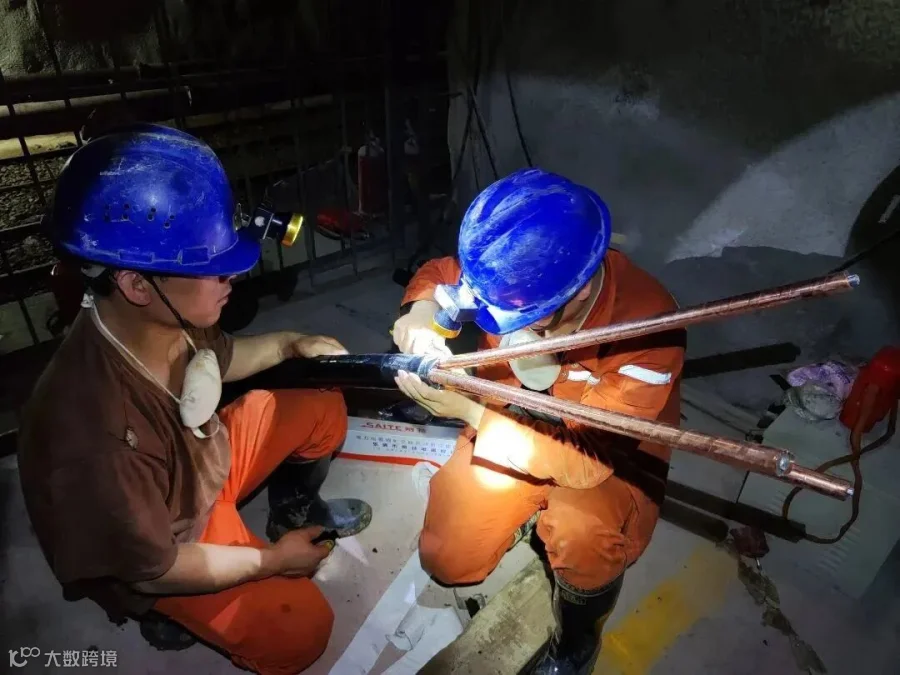

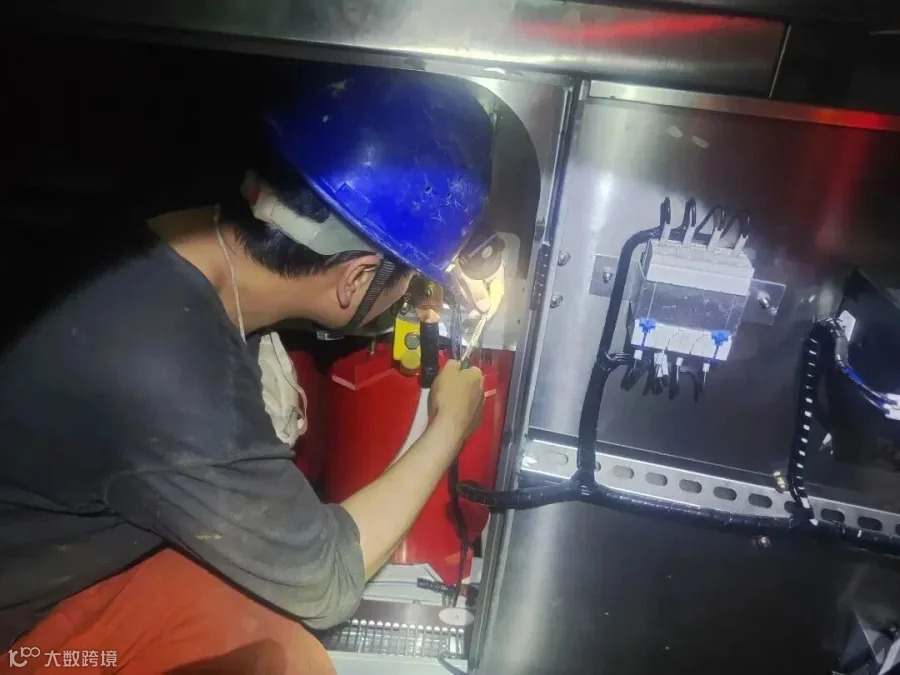

施工过程中,八〇〇坑口明确责任、落实分工,优化设计方案、精心组织施工,同步推进配电站室内设备安装、接线调试等工序。为确保斜井绞车安全稳定运行,该配电站采用斜井绞车与生产用电独立分开的模式,全面对接技术标准和工艺规范进行精心设计与施工。根据工程进展,编制了详细的施工与送电方案,从协调对接井下各生产作业面,做好停、送电准备工作,到设备现场检查、调试与最后倒闸送电操作等方面,实施了全过程统筹部署,有效确保了配电站成功受电和一次性送电完成。

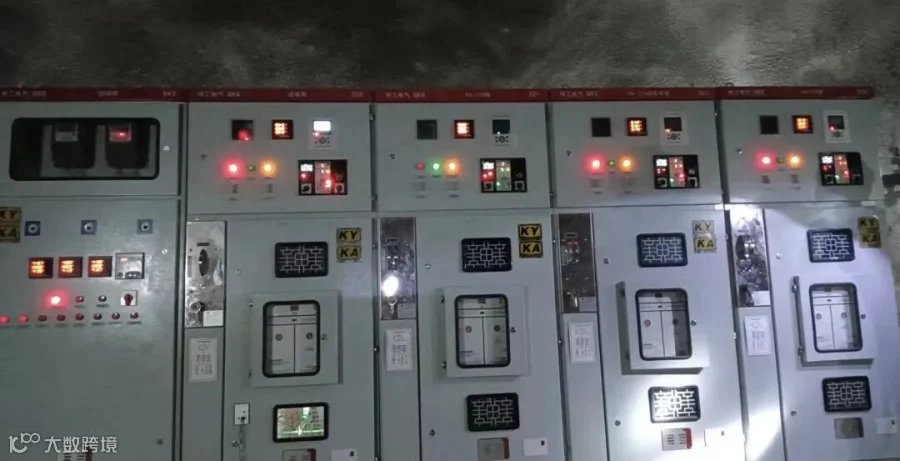

经过近30天的努力,顺利完成了所有安装调试施工任务。截至目前,6号脉310配电站各设备运行状态良好,两台315千瓦干式变压器运转正常。
