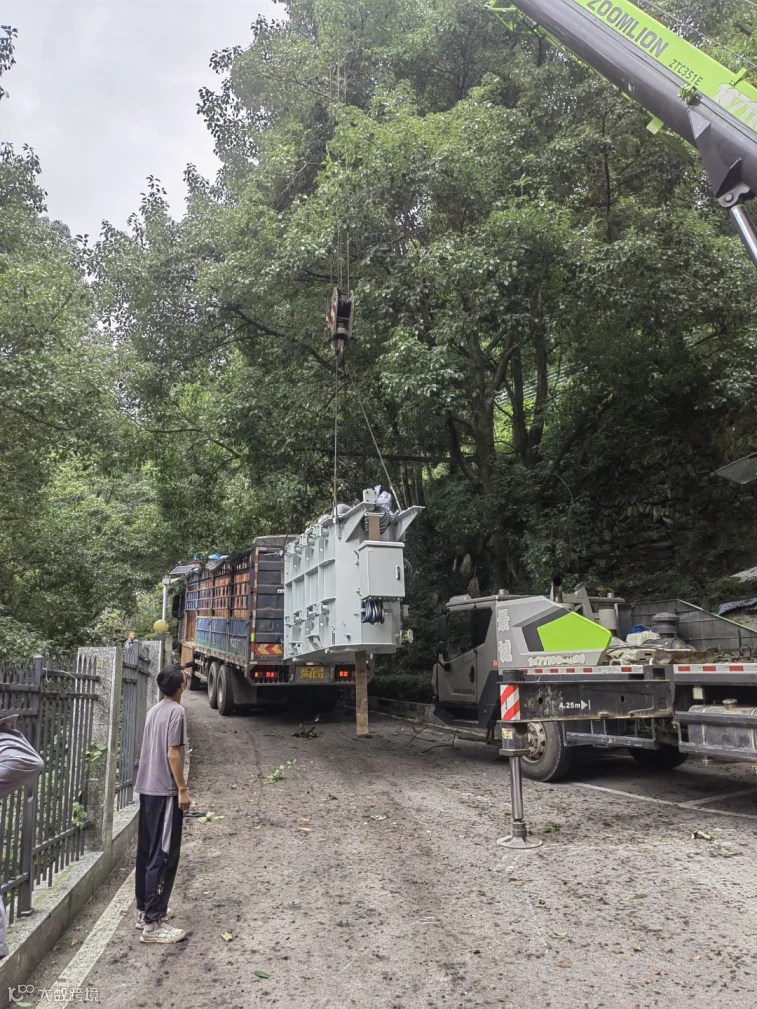

35KV变电站是公司供电枢纽,随着开拓的延伸与设备的增加,原有主变已难以承载。为进一步保障安全生产稳定,质检调度中心精心谋划、科学调度,启动35KV变电站扩容项目。9月24日,质检调度中心“节”尽所能,顺利完成了35KV变电站扩容主变6300KVA变压器的自主吊装转运工作,节约成本1.5万元。
因变压器设备技术参数的特殊性和现场条件的限制,此前公司从未吊装转运过如此大容量的变压器,经前期咨询专业吊装转运团队,报价昂贵。权衡再三,质检调度中心主动作为、勇挑重担,决定自主吊装转运。为确保自主转运工作万无一失,施工前,质检调度中心就吊装的成本、吊装转运方案、天气情况及可能存在危险点进行了全面详细的分析和讨论,并且制定了完善的安全组织措施和安全技术措施。

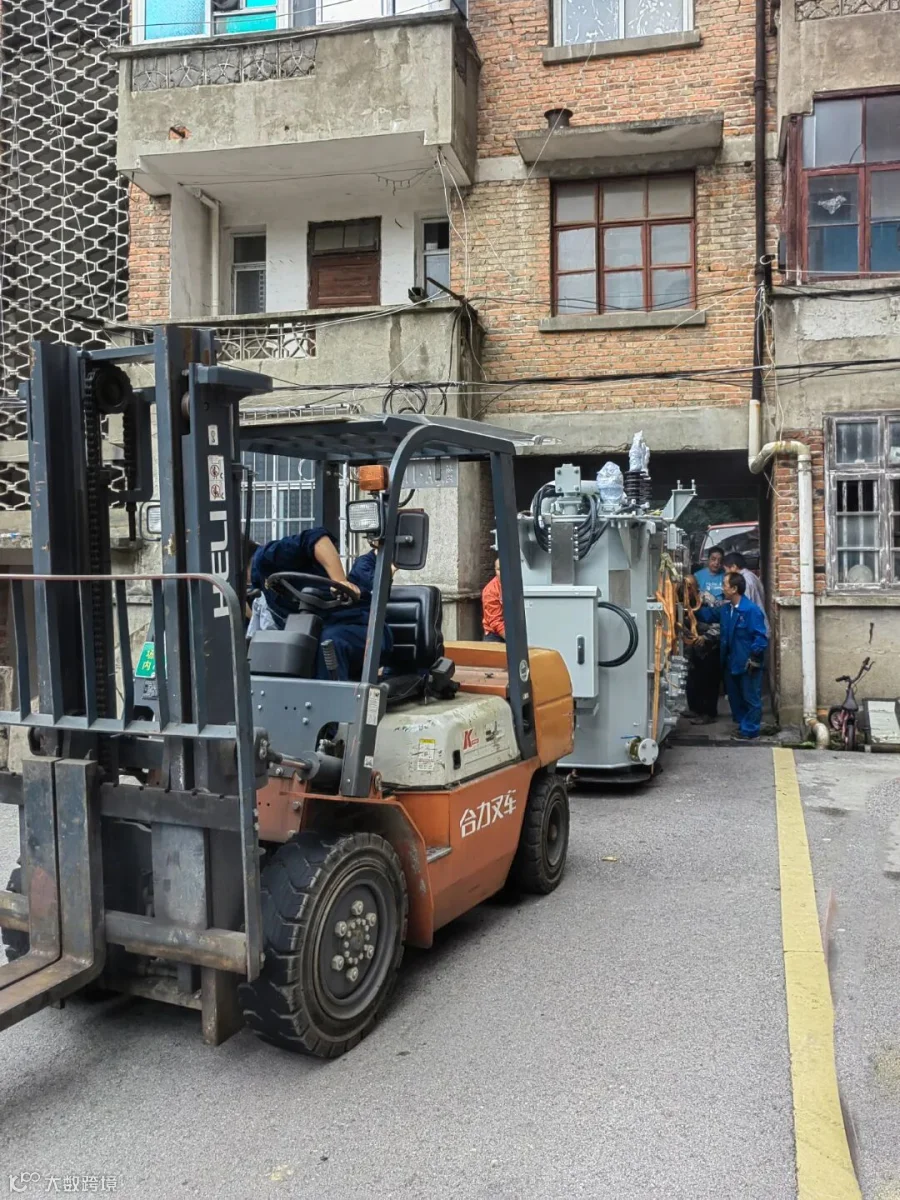

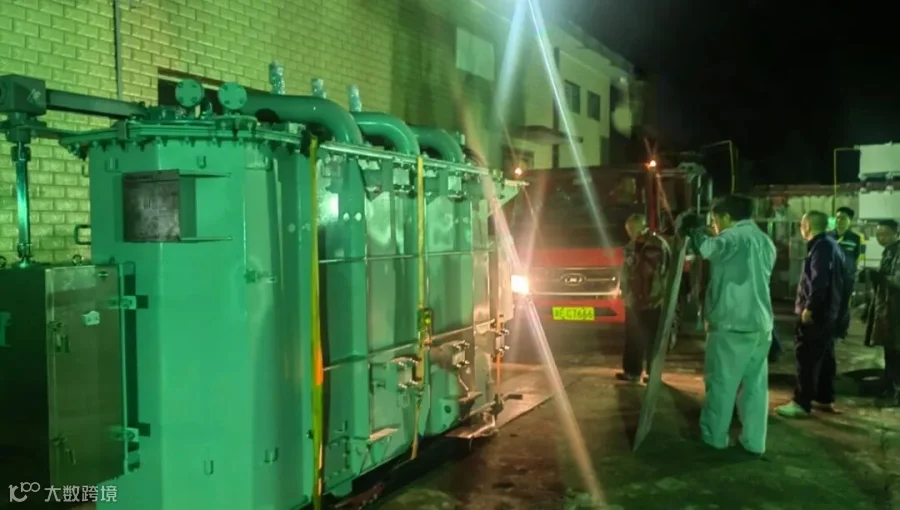

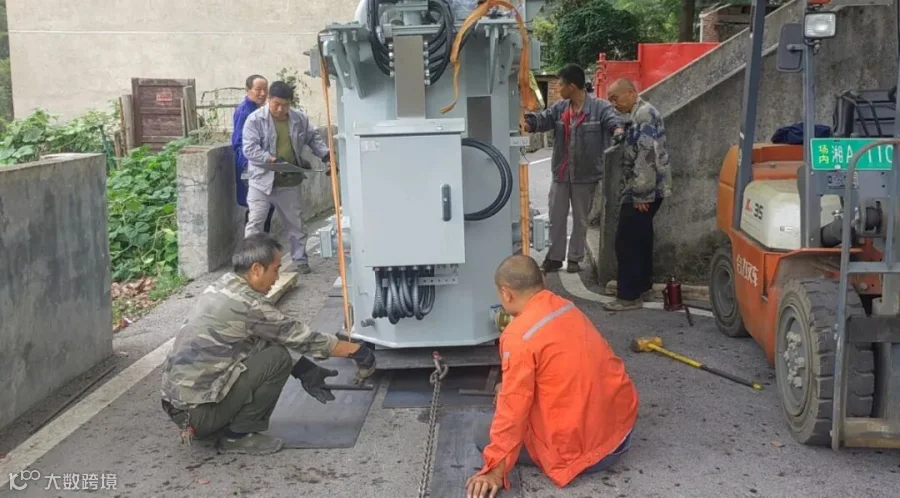

虽然做了充足的准备,但计划赶不上变化,转运现场困难不断。因员工家属区门洞高度的限制,无法一次性吊装到位,只能先吊装,再转运。原方案是把变压器吊装到自制的可转向平板车上,通过叉车慢慢拖拽至变电站,但由于变压器重11吨,上坡路期间叉车拖拽比较吃力,拉力不够,变压器有向低处偏摆的风险,且变电站内无着力点,场面一度陷入僵局。在场施工人员绞尽脑汁,通过现场试验及商讨,最终决定先用工字钢与电动葫芦把变压器拖至变电站门口,再利用货车作为着力点,用电动葫芦把变压器拖至指定地点。
看似简单的方法,实则集聚了大家的智慧,也充分体现了质检调度中心的胆大心细,敢碰“硬钉子”,敢啃“硬骨头”。
经过长达12小时不停歇的作战,变压器成功到达指定地点。扩容变压器安装后,将大大提高供电的质量与供电可靠性,为公司安全生产打下坚实基础!
