大数跨境

质检调度中心:精准施策 实现供电“无缝切换”

质检调度中心:精准施策 实现供电“无缝切换” 湖南省矿产资源集团新龙矿业
2025-12-29
0
导读:35KV变电站过渡电源建设项目顺利投用

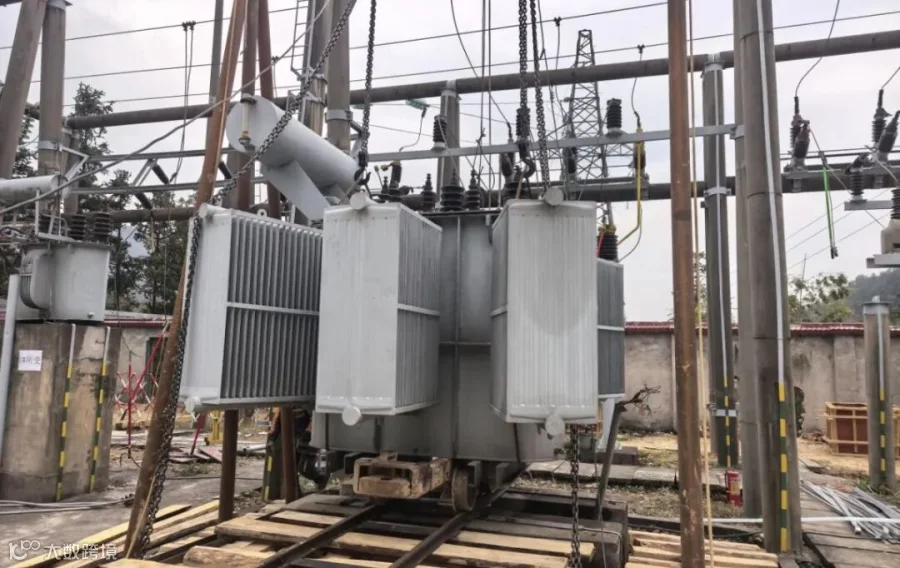

近日,随着最后一段电缆铺设完成、开关设备合闸成功,公司35KV变电站过渡电源建设项目正式投入运行,为变电站扩容改造工程期间的生产用电提供了稳定可靠的电力保障,有效规避了改造施工对公司正常生产的影响。

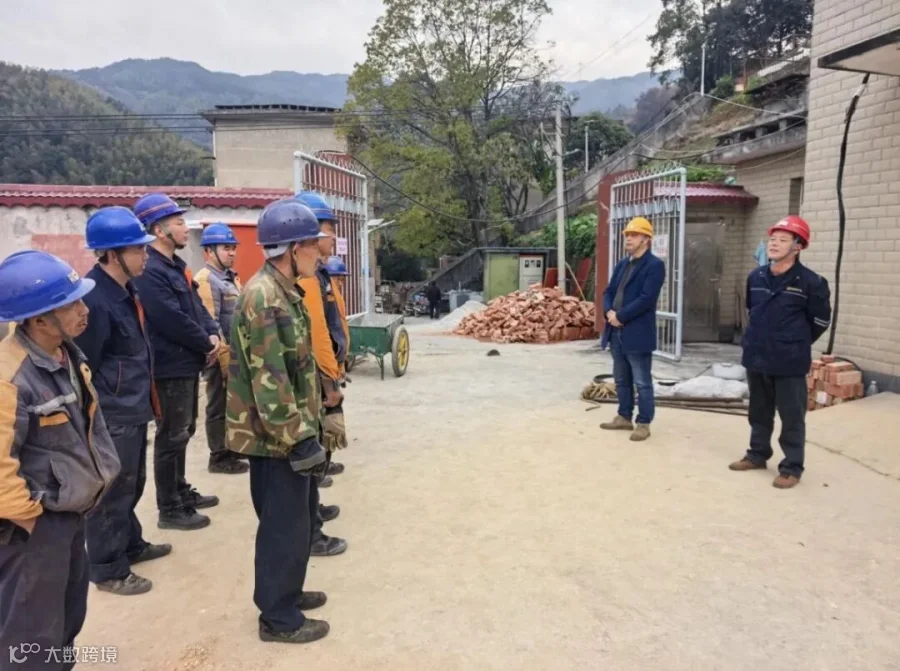

为配合35KV变电站扩容改造工程推进,解决施工期间矿山采矿、选矿等核心工序的用电缺口问题,质检调度中心提前谋划、统筹部署,将过渡电源建设列为改造工程的前置保障任务。项目团队多次实地勘查现场,结合生产负荷特性与施工进度安排,科学制定过渡供电方案,规划专用供电线路,配套搭建应急供电调度指挥专班,确保过渡电源与原电网实现无缝衔接、安全切换。

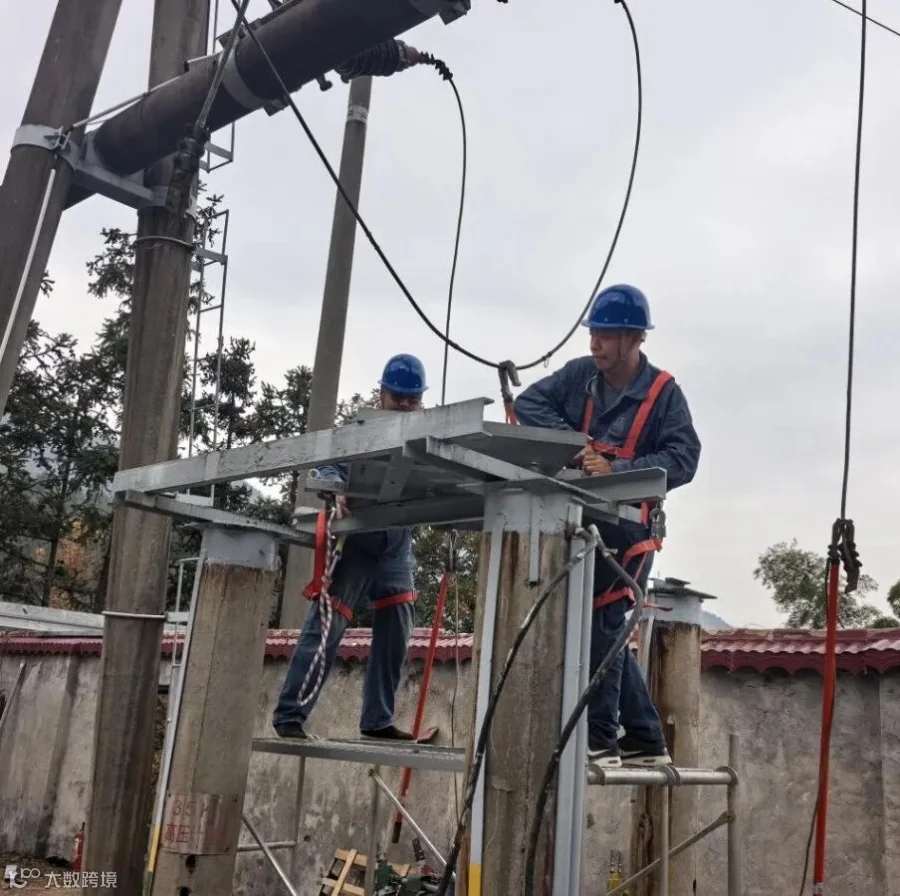

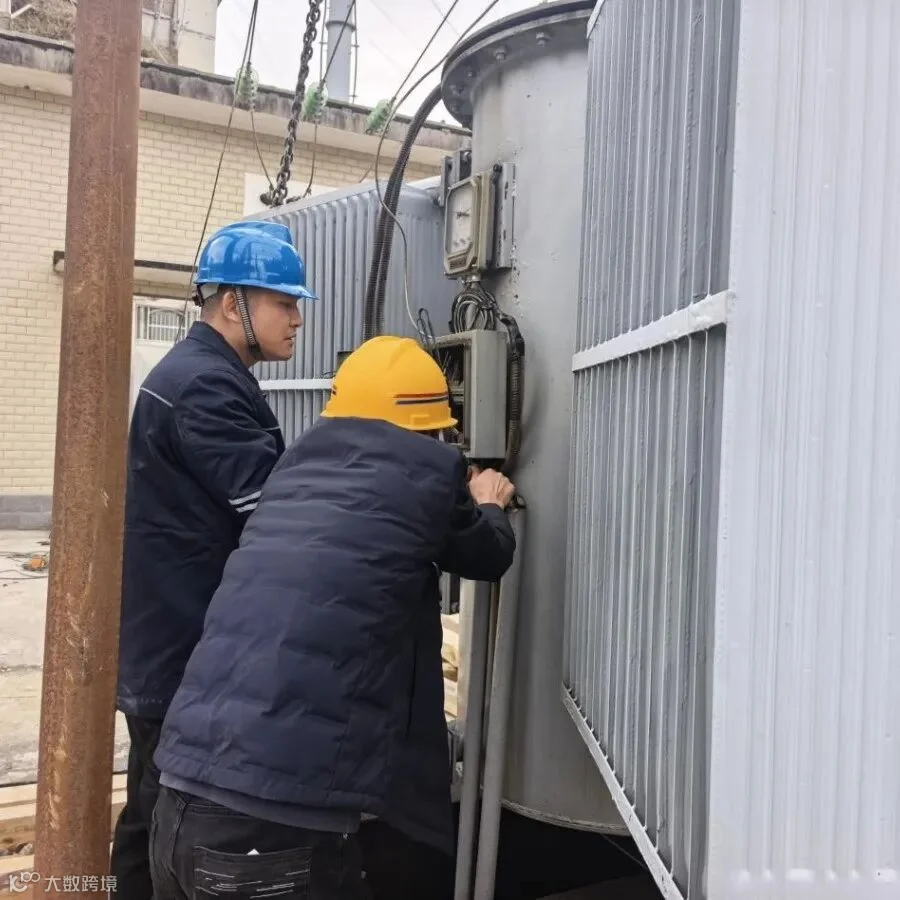

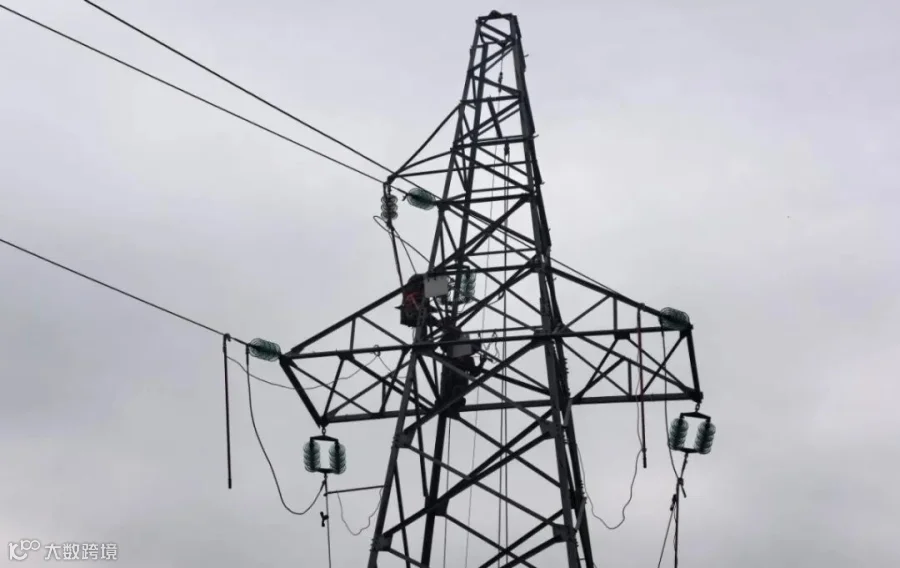

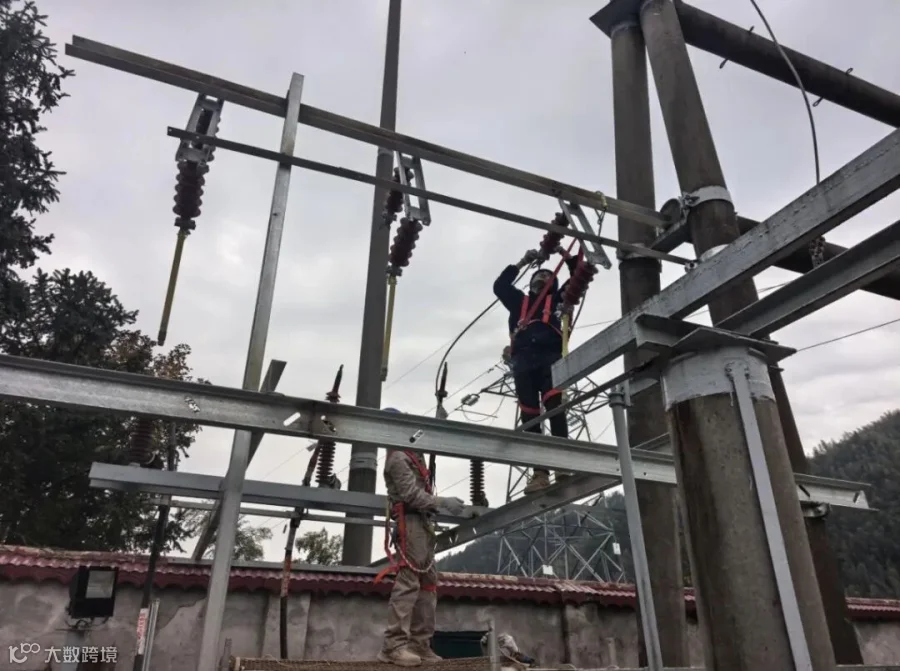

施工过程中,面对工期紧、场地受限、交叉作业等挑战,参建人员严格落实安全生产规范,实行“24小时”作业模式,高效推进设备吊装、电缆敷设、系统调试等各项工作。技术团队同步建立24小时值守机制,实时监测电压、负荷等核心供电参数;针对两坑口、选厂电源逆相序损坏设备问题,制定“核相故障处置”预案,及时排查设备隐患,确保过渡电源系统运行稳定。同时,项目组与变电站改造施工方密切协同,精准把控停电、送电时间节点,通过分区域、分时段错峰切换供电模式,实现改造施工与过渡供电的有序衔接,最大限度降低对生产的干扰。





此次过渡电源的成功投用,不仅保障了公司在变电站改造期间的连续稳定生产,更检验了公司应急供电保障能力。下一步,质检调度中心将持续监控过渡电源运行情况,加强设备运维管理,为变电站扩容改造工程的顺利推进保驾护航,为企业高质量发展筑牢电力保障防线。



图|文慧强   编辑|李超平

一审|李超平   二审|李新星   三审|阳振球


【声明】内容源于网络
0
0
湖南省矿产资源集团新龙矿业
宣传企业生产经营、企业文化建设,构筑员工交流平台,外树形象,内聚人心!
内容 1366
粉丝 0
湖南省矿产资源集团新龙矿业 宣传企业生产经营、企业文化建设,构筑员工交流平台,外树形象,内聚人心!
总阅读986
粉丝0
内容1.4k
