为进一步推进公司成本管控、降本增效工作有序开展,确保2022年成本管控任务目标的顺利完成,近日,公司党委委员、副总经理陈芳斌带领财务管理部、生产技术部成本管控小组成员到基层进行成本管控调研,生产技术部、采矿工区、综合工区、地勘质检中心负责人及相关人员参加调研座谈。调研座谈过程中,大家充分进行成本管控研讨,为下一步成本管控工作开展打下了坚实的基础。
一、2022年1-5月份单位出矿成本分析

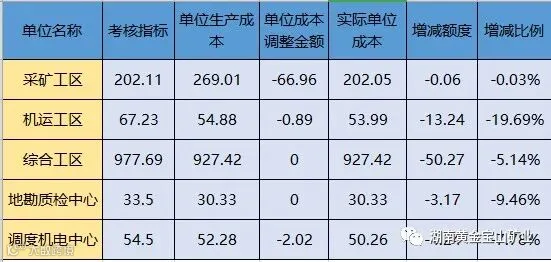

2022年1-5月降本增效工作整体完成较好,各生产单位实际单位成本均低于定额,公司实际出矿单位成本为507.03元/吨,在掘进量同比大幅增加的情况下,出矿单位成本同计划比下降3.95%。
二、三重考核机制的建立
由成本管控小组成员现场介绍三重考核机制,通过与会人员共同研讨,结合现今生产技术管理工作,初步建立三重考核机制框架。
一是以成本管控、生产技术管理不断优化为目的,推进成本管控由静态管理向动态管理转型。
二是以2022年公司成本管控办法为基石,研究与建立月度、周期、年度三重考核机制。月度方面以月度生产计划与实际完成情况为基础,结合现场动态管理,核算月度计划成本与实际发生成本,进行相关设计、数据对比,找出外包工程款节超原因,研究优化措施,促进生产技术与现场管理持续提升;周期方面采场、重点工程成本投入计划划分至每月,将周期与月度计划进行充分的集合,实现周期管理过程中持续的研究与优化;年度方面以年度成本管控计划与生产计划进行总体指导,结合月度、周期产能产量与实际成本发生情况,进行月度、周期工作总体调配。
三是以月度促进周期,周期制约月度;月度、周期促进年度;年度制约月度、周期的管理机制将成本管控与生产技术进行充分的融合。通过生产技术管理的持续提升,促进成本管控相关工作。
四是汇报三重考核机制建设进度、月度成本计划与实际成本核算初稿。
五是依托三重考核机制进一步打通成本管控与生产技术数据链条,从生产技术源头,融合工程技术、现场、财务管理,做到工程设计、工程管理持续优化,成本管控人人参与、人人管理。

三、基层单位成本管控工作汇报
采矿工区:一是建立了每月计划与实际成本对比机制,目前正在持续完善,通过核算计划与实际成本节超,寻找成本管控亮点与下一步优化点。二是建立了安全管理、技术管理、成本管理综合奖惩机制。三是突出成本管理优秀员工,加大废旧利用工作,以点带面,以管理人员带动作业班组,使得每个作业人员树立成本管控意识。四是持续进行生产技术研究,在中深孔研究、工程兼用性等方面取得了较好成绩。
综合工区:一是以生产技术为源头,加强技术研究,通过推进光面爆破、优化支护方式、优化设计参数等方面推动成本管控相关工作。二是以增效为目的,进一步加大了副产工程,确保生产任务顺利完成的同时,推动公司增效工作。三是持续研究膏体充填分层分配比工作,胶固粉方面通过与外部市场进行对比,进一步降低胶固粉成本,推进公司降本工作。四是加大了柔性垱墙施工力度。
地勘质检中心:一是在一季度贫化损失管理的前提下,与相关单位、部门进一步加大了贫化损失管理工作,确保了出矿品位。二是推动探采结合工程设计,减少工程设计。三是加大了现场施工指导,确保工程质量。

四、下一阶段成本管控要求
通过2022年1-5月份所取得的成本管控成效与此次专题调研,更加明确了下一步成本管控方向与重点,进一步打通了成本管控与生产技术数据链条。会议最后公司党委委员、副总经理陈芳斌对下阶段成本管控工作做了如下要求:
一是按照集团及公司总体部署抓好现场安全生产工作,积极推进成本管控、节能降耗相关工作,加快三重考核机制建立进度。
二是结合月度计划的编制,加快月度成本管控标准建设,在提高月度计划对现场生产指导性的同时,梳理清楚各中段、采场、工程成本优化点,以此为基础实现生产技术长效优化机制。
三是为进一步打通成本管控与生产技术数据链条,将生产技术工程师与现场管理进行充分的融合,财务、采矿、地质、测量、现场管理人员要充分的结合,真正做到成本管控动态管理。
四是通过前期摸索的经验,取得的成效,基层单位依据生产过程中各环节的特殊性,建立成本管控管理标准。
图|文|成本管控小组 编辑|刘小艳
审核|李文春 王新华 监制|龚 娟
