总经理办公会资讯
凝心聚力 冲刺“双过半”
完成“双过半”任务的期限还剩50天,时间紧,任务重,为了进一步凝心聚力,确保双过半任务的顺利完成,5月7日上午,由总经理曾庆彬组织高中层管理人员召开年度第二次总经理办公会。
会议以汇报工作、查摆问题、强化措施、提出要求为主要内容,与会人员依次发言,集思广益,力求解决问题、表明态度、提高士气、奋力冲刺,充满必胜的信心完成“双过半”生产经营任务。
会议提出目前存在的问题,一是采矿厂块矿、选矿厂精矿锑含量偏低,导致鼓风炉处理量难以达到最佳处理能力;二是各生产单位前期欠账较多,对下一步任务的完成有较大压力。三是时间紧,后期任务量很大,鼓风炉处理量达到极限也难以完成产量。
对应以上存在的问题,大家充分讨论提出了相应的措施。一是采矿厂块矿锑含量必须达到38度以上,选矿厂精矿锑含量必须达到53度,尽最大努力提高鼓风炉处理量、提高技术指标;二是采矿厂精选50度以上高品位块矿直接销售,减轻鼓风炉生产压力;三是进一步强化日清日结,缩小前期欠账,必达“双过半”目标。
就下一步工作,曾庆彬做出强调:一是严防死守,确保安全环保不出问题;二是加强生产调度,确保生产任务不欠账;三是加强生产过程控制,每道环节不出差错;四是加强市场调研,销售通道不留漏洞;五是响应深化改革,进一步优化生产组织;六是持续推进党史学习教育,以党建促生产;七是凝聚人心,强化执行力,环环紧扣“双过半”目标。
(图文/彭柏舟)PART2.
一、产量完成情况
本周完成综合出矿量5605吨,完成周计划6066吨的92.4%,平均日出矿量800.7吨。本周产量未达计划是因为深部区绞砂,地井无法提升原矿。
▲-250厚大矿体采场
二、变动成本情况
本周单位成本60.61元/吨,比标准53.95元/吨超6.66元/吨。
1.本周定额材料:单位成本16.88元/吨,与标准10.81元/吨超6.07元/吨。雷管、炸药、坑木超标准。
炸药、雷管增加主要是:①班组基本没有使用水封爆破,导致雷管、炸药超计划;②班组因操作技能等原因导致雷管、炸药消耗超(补炮)。③分次爆破导致雷管、炸药消耗偏高。
坑木超标准原因:生产一区-160中段安全支护坑木3.58方;生产二区-250装斗木材7.06方,深部区-340中段支护木材3.58方,残采二队65中段支护木材3.58方,措运区-115中段及-250中段充填打挡墙木材4.66方,合计22.46方、2.53万元。
2.本周辅助材料:单位成本22.95元/吨,与标准23.22元/吨节约0.28元/吨。本周消耗大型材料:一是生产二区厚大矿体钎杆2根、钎尾1个、0.52万元,水仓铲斗一个、0.31万元,松板1.4方、0.23万元,枕木1.8方、0.29万元,四轮车后轮4个、0.68万元;二是措运区盲副斜井地滚30只、2.25万元,钢丝绳866KG、0.63万元,松板2.8方、0.46万元;三是深部区变压器2台、0.45万元;四是安全组领取导风筒150米、0.38万元;五是残采一队铲斗1个、0.31万元,钻机配件0.1万元,六是残采二队松板1.7方、0.28万元,枕木2.8方、0.45万元,七、本周尾砂充填6天,水泥87吨、3.61万元。
3、本周动力:单位成本16.61元/吨,比标准17.42元/吨下降0.81元/吨。
4、本周制造费用:单位成本4.16元/吨,与标准2.49元/吨超1.67元/吨,主要是分摊拖拉机运费。
三、预算执行情况
1、定额材料月预算26.81万元,日清日结台账中已消耗12.14万元,本月可用14.67万元。
2、辅助材料月预算48万元,日清日结台账中已消耗23万元,本月可用25万元。
3、电力月预算70万度,日清日结台账中已消耗16.05万度,本月可用53.95万度。
(冯敏提供)
一、任务完成情况 完成处理量4892.9吨(两个系统),产出金属量123.53吨,原矿品位3.45%、尾矿品位0.13%、精矿品位51.63%(合并),理论回收率96.03%。大系统停机2.0小时 小系统停机30小时。
二、本周双系统完成入磨量4892.9吨,完成月计划21300吨的22.97%;本周产出过滤精矿金属量123.53吨,完成月度计划680吨的18.17%。(大系统停机停机2.0小时,小系统停机30小时)

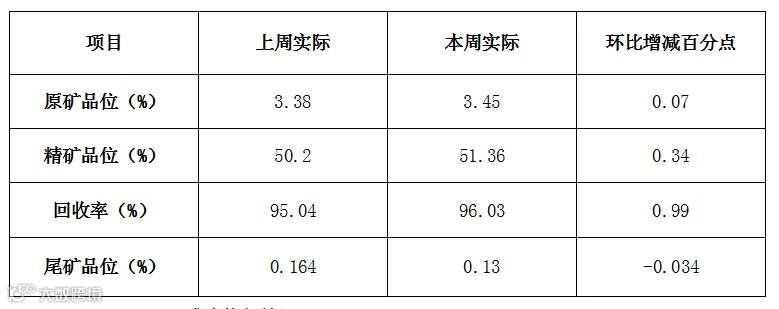

二、技术指标

三、成本执行情况
本周总成本19.35万元,单位成本63.25元/吨,比标准43.71元/吨,超支19.54元/吨。
1.定额材料:本周总成本4.56万元,单位成本14.98元/吨,比标准13.48元/吨,超支1.50元/吨。
2.辅助材料:本周总成本3.57 万元,单位成本12.03元/吨,比标准6.60元/吨,增加5.43元/吨。分摊回水管及配件5万元。
3.动力:本周总成本11.13万元,单位成本38.10元/吨,比标准21.84元/吨,增加16.26元/吨,主要原因是增加一台小球磨机和一套浮选系统,小球磨机处理量暂时没有计量。
4.制造费用:本周总成本0.4 万元,单位成本1.31元/吨,比标准1.78元/吨,节约0.48元/吨。主要原因是本周计提了矿石运费0.4元,月预算2万元。
四、工作亮点
1.开展降砷生产实验,在除铅的基础上进一步降低冶炼成本。
2.精心调试小系统生产,尾矿品位、回收率全面达成责任制指标,双系统合并尾矿品位0.13%,回收率更是达到了96.03%。
(刘勇提供)
一、本周生产情况
鼓风炉完成处理量339.39吨,日处理量48.48吨,反射炉生产精锑2炉,产量137吨,废水治理达标排21780m3。
二、其他工作
为缓解反射炉锑氧供应不足的问题,减轻鼓风炉的生产压力,1#反射炉持续采取先处理部分锑氧,再进行高品位碱渣处理方式,第28炉锑共计处理高品位132.12吨,产出精锑66吨,截止目前,冶炼厂共计回炉处理高品位碱渣293吨,回收金属量达90余吨,提升直收率4.52%。

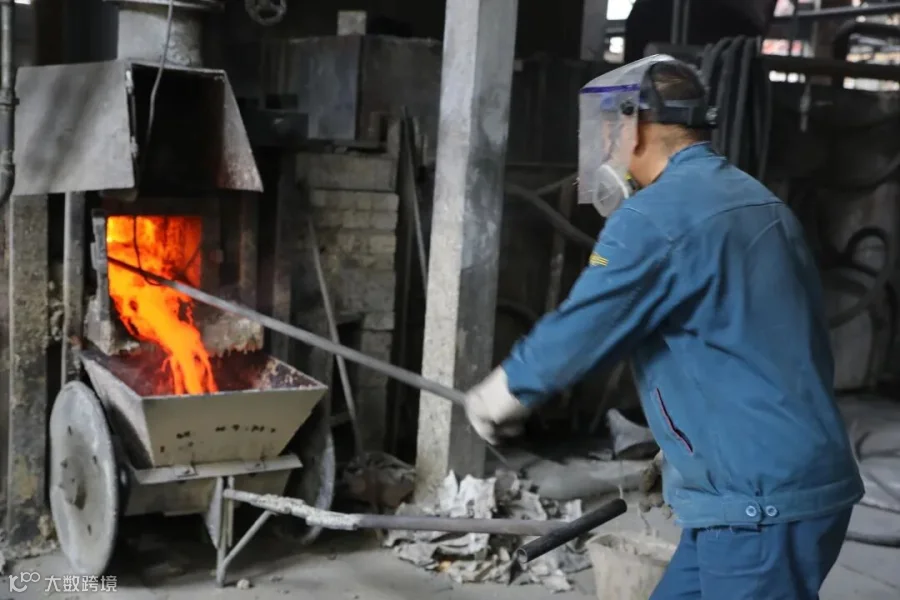

▲反射炉职工在转运高品位碱渣
(熊明提供)

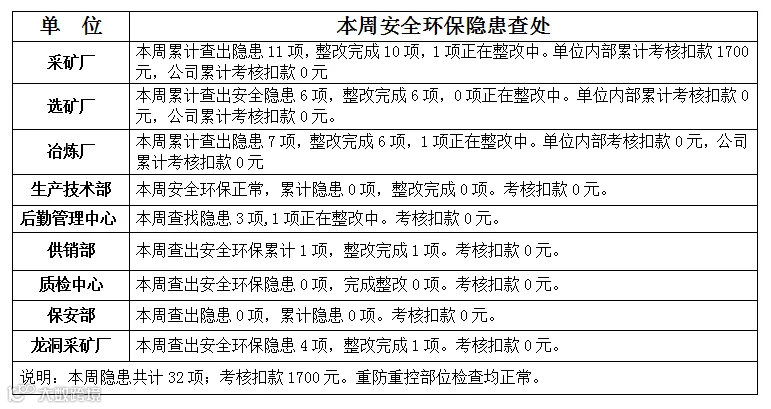

一、安全环保隐患

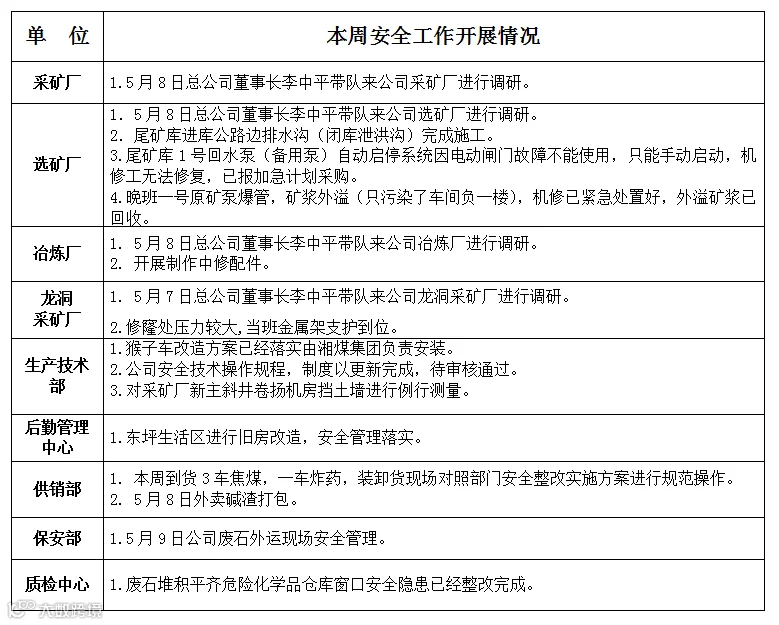

二、安全工作

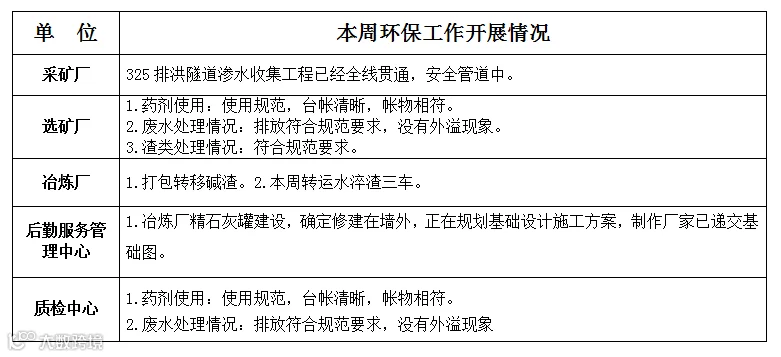

三、环保工作

四、环保设备运行情况:正常
五、人员履职:各单位安全环保人员履职情况较好。
六、废水、废气、废渣处理:

七、人员培训:1.公司安委会在网上播放教育视频:《反三违警示片》、《六类典型事故的预防及警示》、《高处作业警示片》、《安全帽的正确佩戴方式》。2.选矿厂进行转岗人员安全培训。
八、春季攻势重点工作:安全环保攻势活动开展以来得到各单位大力支持,5月8日董事长调研会议上给予高度肯定,各单位仍需重新对照任务清单对扫尾工作予以高度重视,主动高标准完成任务清单。
(刘昕提供)
综合资讯周盘点
(2021.5.2-2021.5.9)
一、作业量完成情况

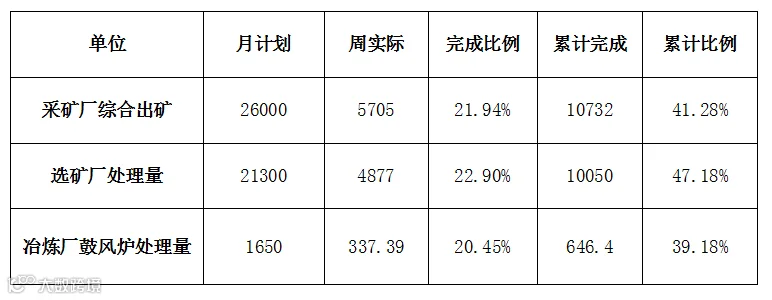

本周采矿厂完成综合出矿5705吨,完成月度计划的21.94%;累计完成10732吨,完成月度计划的41.28%;选矿厂完成球磨机处理量4877吨,完成月度计划的22.90%,累计完成10050吨,完成月度计划的47.18%;冶炼厂完成337.39吨,完成月计划的20.45%,累计完成10732吨,完成月度计划的41.28%累计完成646.4吨,完成月度计划的39.18%。
二、成本执行情况

本周采矿厂成本62.58元/吨,与月计划比超支16.02%;选矿厂成本46.25元/吨,与月计划比超支5.21%,冶炼厂成本3004.5元/吨,与月计划比超支25.26%。
(王朝飞提供)
编辑:贺庆军 彭柏舟
图文:彭柏舟 冯敏 刘勇
熊明 刘昕 王朝飞
审核:陶聪容 王腾 彭柏舟
监制:胡忠 谭长华
